work PROGRESS 進捗状況

岡崎公園舗装整備工事

information

発注者
岡崎市
工事名
岡崎公園舗装整備工事
工事場所
岡崎市康生町地内
工事期間
2022/09/02~2023/01/27
現場責任者
岩田 専
工事担当者
鷲見 知彦
工事内容
「岡崎公園舗装整備工事」では、老朽化した園路(からくり時計塔周辺)および大手門前駐車場の舗装を新しくします。駐車場ではバリアフリー化も併せて行います。
  1. 2023年02月08日

    1月末 進捗状況

    平素は、岡崎公園工事に関しまして、地域の皆様にはご理解ご協力を賜り、心からお礼申し上げます。
    また、長期に渡りご迷惑をお掛けしましたが令和5年1月27日にて工事を無事故・無災害にて完了しました。
    岡崎公園駐車場(大手門前)の駐車場はバス専用として開放しています。一般の方は多目的広場東側の駐車場をご利用下さい。
    ご協力ありがとうございました。

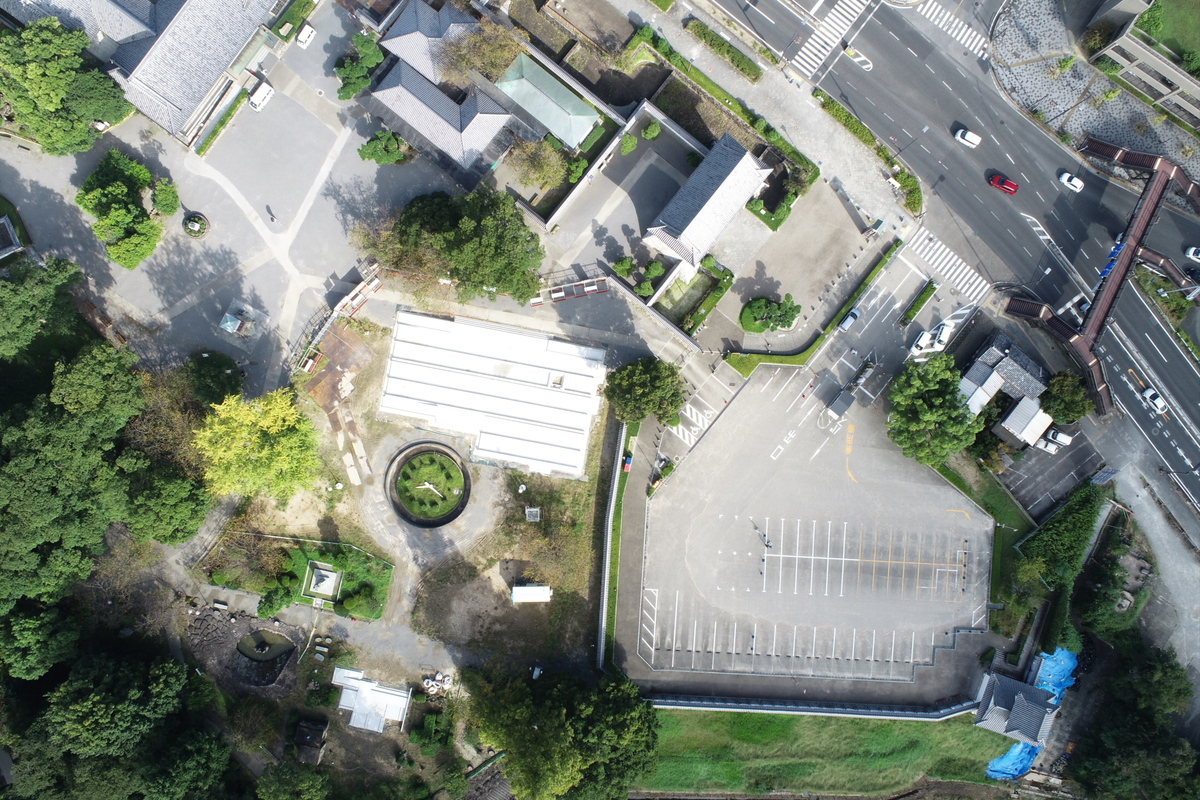

    現況(12/27現在:全景)
    現況(12/28現在:大手門前)
    現況(12/28現在:からくり時計塔周辺)
  2. 2022年12月28日

    12月末 進捗状況

    平素は、岡崎公園工事に関しまして、地域の皆様にはご理解ご協力を賜り、心からお礼申し上げます。
    9月26日より令和5年1月中旬まで当工事に伴い岡崎公園駐車場(大手門前)の閉鎖を行っています。つきましては多目的広場東側の駐車場をご利用下さい。公園利用者の方々には何かとご迷惑をお掛けしますが、安全第一にて工事を進めてまいります。ご理解とご協力をよろしくお願いします。

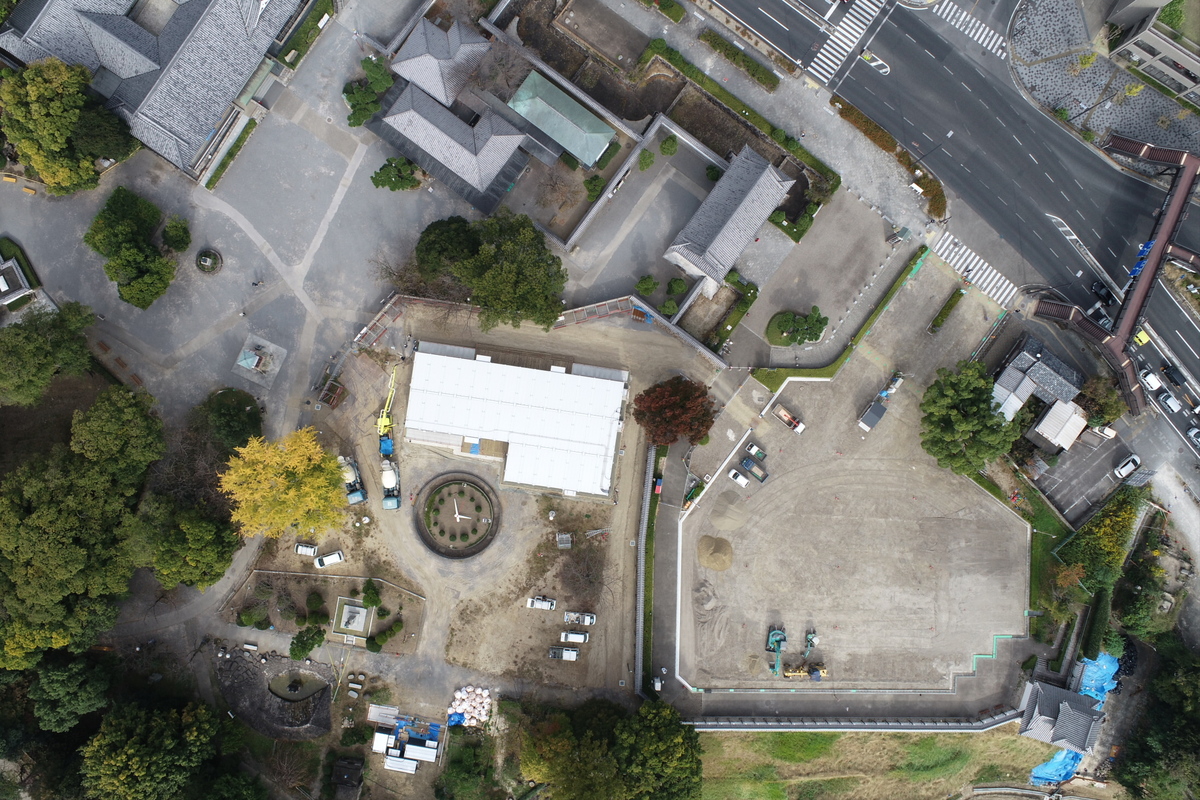

    現況(12/27現在:全景)
    現況(12/28現在:大手門前)
    現況(12/28現在:からくり時計塔周辺)
  3. 2022年12月08日

    11月末 進捗状況

    平素は、岡崎公園工事に関しまして、地域の皆様にはご理解ご協力を賜り、心からお礼申し上げます。
    9月26日より令和5年1月中旬まで当工事に伴い岡崎公園駐車場(大手門前)の閉鎖を行っています。つきましては多目的広場東側の駐車場をご利用下さい。
    公園利用者の方々には何かとご迷惑をお掛けしますが、安全第一にて工事を進めてまいります。ご理解とご協力をよろしくお願いします。

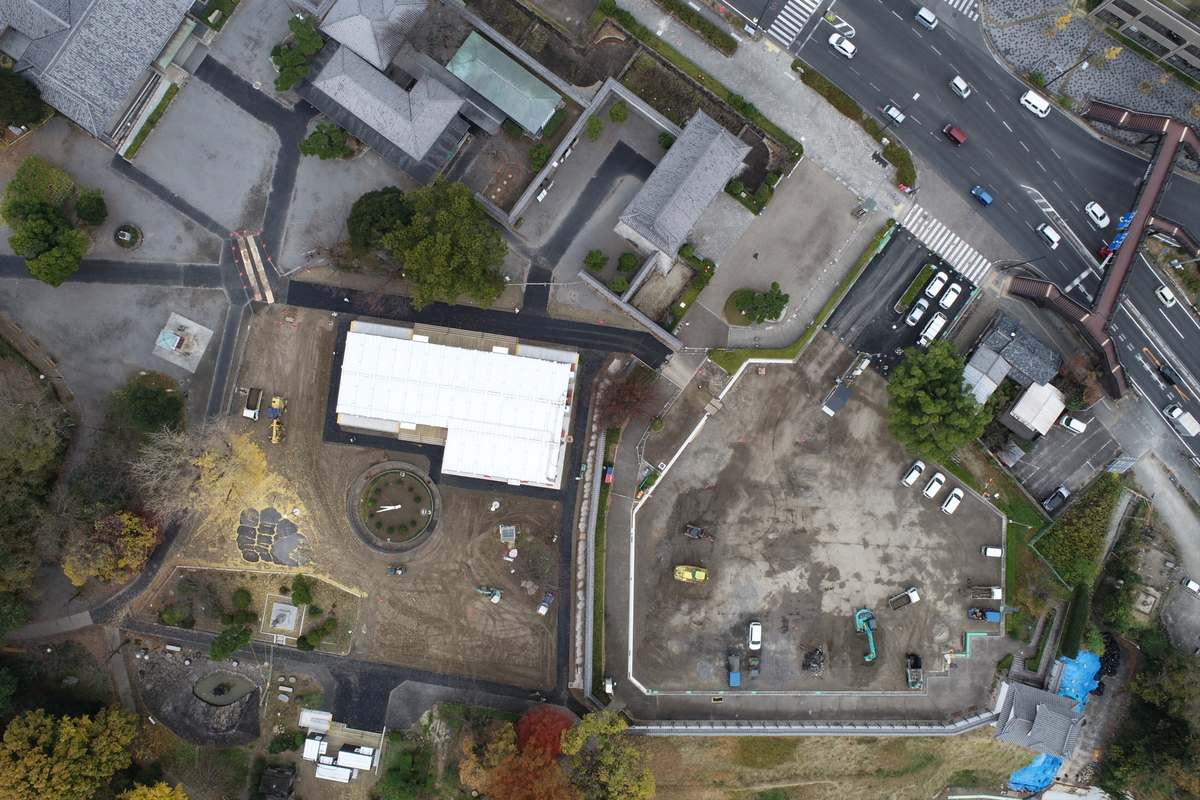

    現況(11/28現在:全景)
    現況(11/30現在:大手門前)
    現況(11/30現在:からくり時計塔周辺)
  4. 2022年11月10日

    10月末 進捗状況

    平素は岡崎公園工事に関しまして、地域の皆様にはご理解ご協力を賜り心からお礼申し上げます。
    9月26日より令和5年1月中旬まで当工事に伴い岡崎公園駐車場(大手門前)の閉鎖を行っています。つきましては多目的広場東側の駐車場をご利用下さい。
    公園利用者の方々には何かとご迷惑をお掛けしますが、安全第一にて工事を進めてまいります。ご理解とご協力をよろしくお願いします。

    現況(10/31現在:全景)
    現況(11/9現在:大手門前)
    現況(11/9現在:からくり時計塔周辺)
  5. 2022年09月28日

    着手前

    平素は、岡崎公園工事に関しまして、地域の皆様にはご理解ご協力を賜り、心からお礼申し上げます。                         9月26日より12月末頃まで当工事に伴い岡崎公園駐車場(大手門前)の閉鎖を行っています。つきましては多目的広場東側の駐車場をご利用下さい。公園利用者の方々には何かとご迷惑をお掛けしますが、安全第一にて工事を進めてまいります。ご理解とご協力をよろしくお願いします。

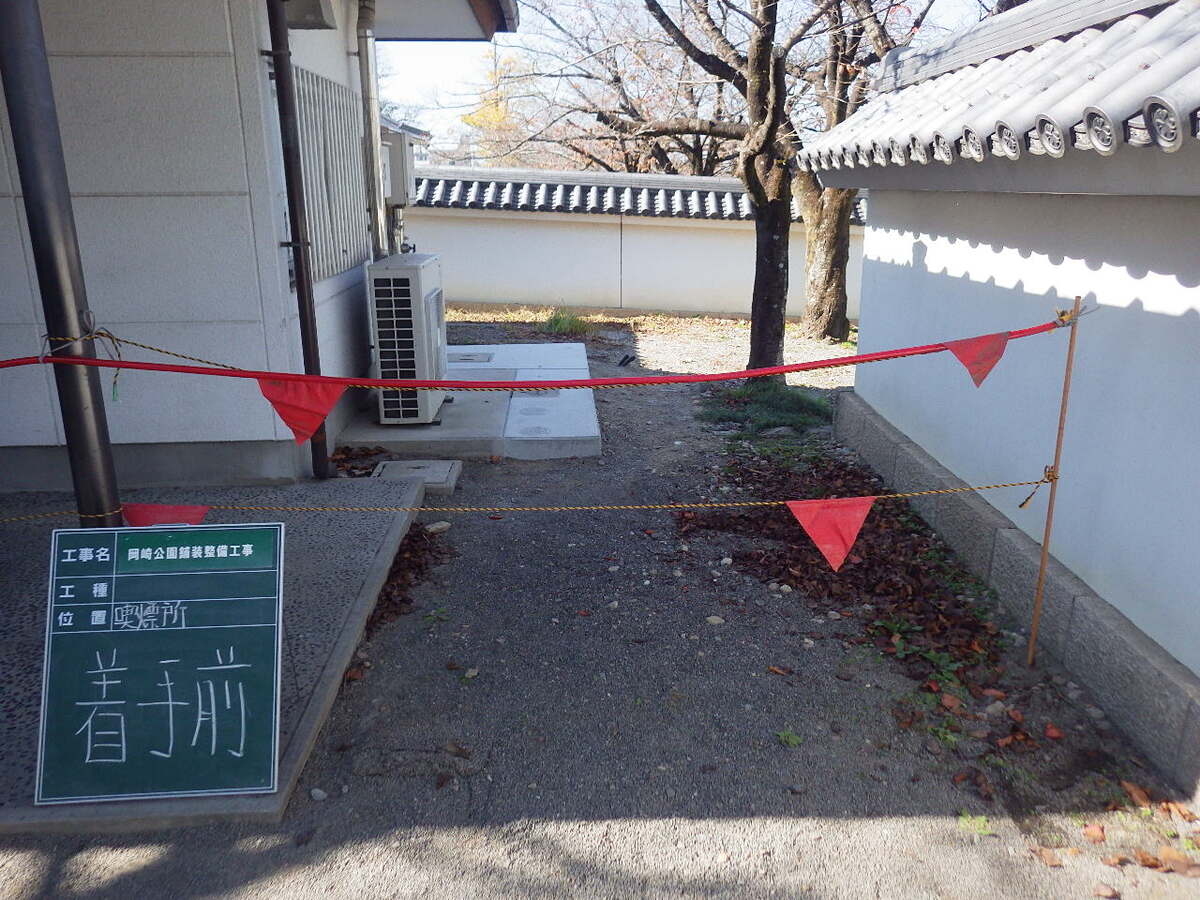

    着手前(全景)
    着手前(大手門前)
    着手前(からくり時計塔周辺)
