work PROGRESS 進捗状況

下水道管渠改築工事その2

information

発注者
岡崎市水道事業及び下水道事業管理者
工事名
下水道管渠改築工事その2
工事場所
岡崎市井田町地内
工事期間
2023/03/27~2023/11/10
現場責任者
内田剛
工事内容
この工事は老朽化した既存の下水道管の寿命を延ばす事を目的とした工事です。
  1. 2023年05月02日

    事前調査

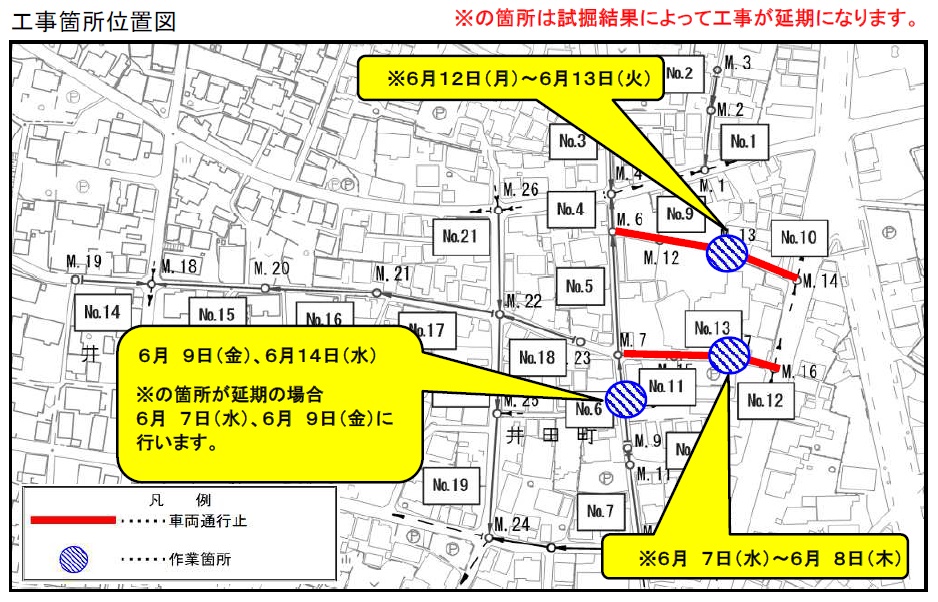

    事前調査の日程が5月22日(月)~5月27日(金)(※予備日含む)の5日間に決定しましたのでご報告いたします。                                沿線の方々には大変ご迷惑をお掛け致しますが、なにとぞ宜しくお願い致します。

    事前調査 お知らせ

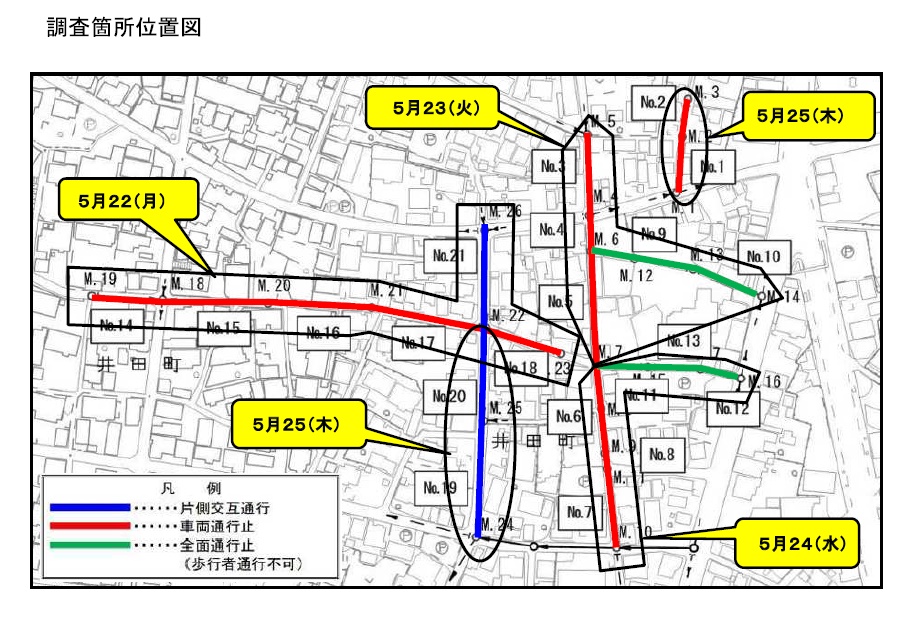

    事前調査 調査箇所図

    作業説明
  2. 2023年04月18日

    着手前

    この度、井田町地内において管きょ更生工事を行う事となりました。現在、準備作業を行っており工事日程が決定次第チラシ等により作業日の御報告をさせて頂きます。工事中は付近の道路が通行止めとなり住民の皆様には多大な御迷惑をお掛けすると存じますが、なにとぞ御協力のほど宜しくお願い致します。

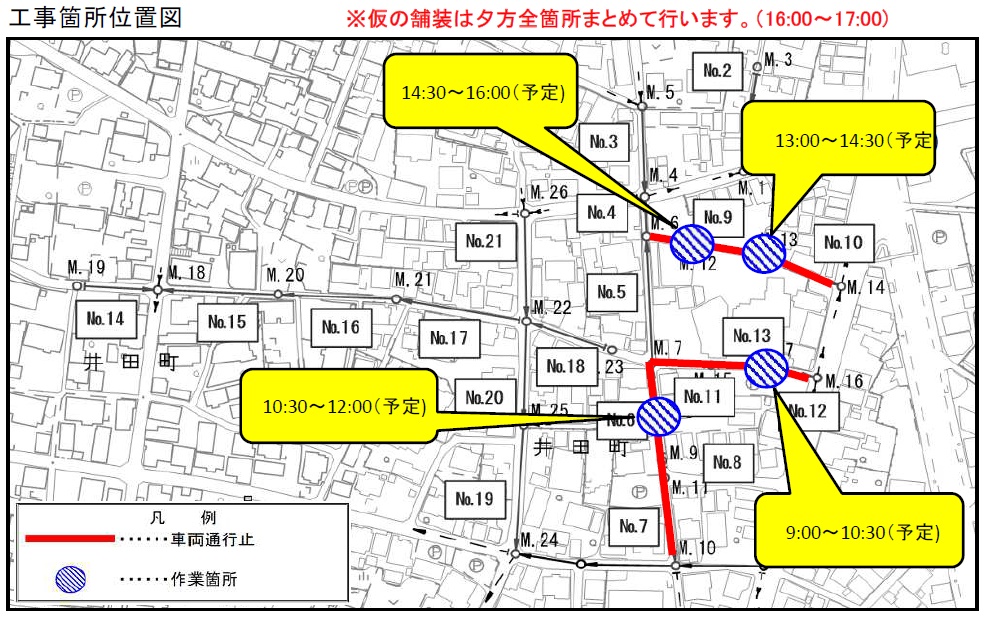

    位置図
    作業説明
