中小河川改良工事(推進費)緊急防災対策河川工事合併工事(2号工)(ICT指定・週休2日)
information
- 発注者
- 西三河建設事務所
- 工事名
- 中小河川改良工事(推進費)緊急防災対策河川工事合併工事(2号工)(ICT指定・週休2日)
- 工事場所
- 岡崎市大平町地内
- 工事期間
- 2024/03/23~2025/03/01
- 現場責任者
- 上松祐介
- 路線名
- 一級河川乙川
- 工事内容

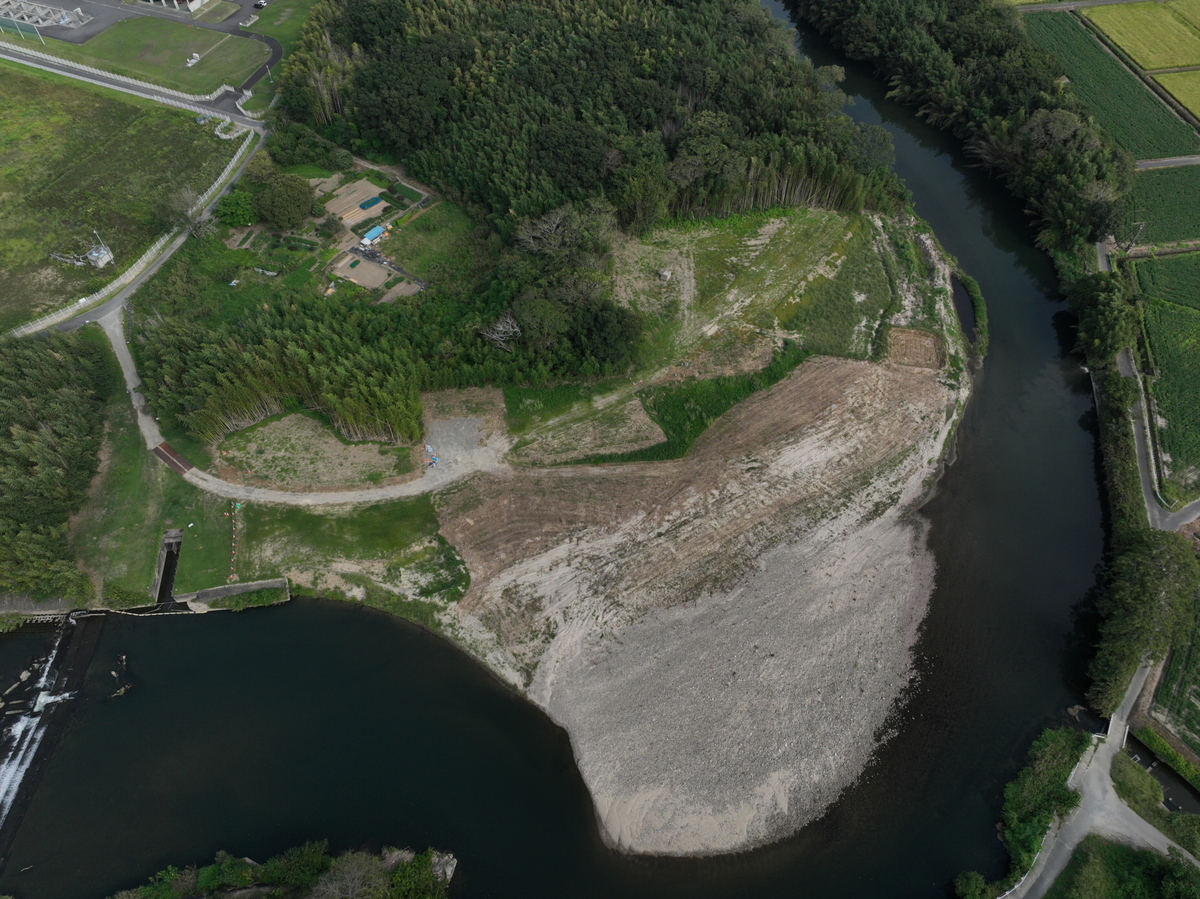

- 乙川に堆積した土砂を取り除き、川幅を広げるための工事です。
-
2024年12月27日
12月末 進捗状況
12月初めに土砂の搬出が完了しました。
続いて樹木伐採を行っています。
1月中旬で工事終了を予定しております。
近隣の皆様にはご迷惑をお掛けしますが、引き続き、ご協力の程よろしくお願いいたします。 -
2024年12月10日
11月末 進捗状況
12月上旬に土砂の掘削・搬出が完了予定です。
土砂の搬出完了後は、少量の伐採を行います。
1月中旬まで大型車両が通行します。
近隣の皆様にはご迷惑をお掛けしますが、引き続き、ご協力の程よろしくお願いいたします。 -
2024年11月07日
10月末 進捗状況
10月から乙川に堆積した土砂の掘削を開始しております。
今月で全体の約1/3の掘削が完了しました。
大型車両の通行が多くなっておりますので通行の際は十分ご注意ください。
近隣の皆様にはご迷惑をお掛けしますが、引き続き、ご協力の程よろしくお願いいたします。 -
2024年10月09日
9月末 進捗状況
10月から掘削工を開始し土砂の搬出を行っています。
近隣の皆様にはご迷惑をお掛けしますが、引き続き、ご協力の程よろしくお願いいたします。 -
2024年09月10日
8月末 進捗状況
8月は現場内の測量を行い、掘削範囲を計画しました。
9月末より仮設工を開始し10月から土工事を行う予定です。
近隣の皆様にはご迷惑をお掛けしますが、引き続き、ご協力の程よろしくお願いいたします。 -
2024年08月09日
7月末 進捗状況
7月で樹木・竹の根株除根作業、伐採材搬出、除草工が完了しました。
8月以降は測量を行い、掘削範囲を決めていきます。
近隣の皆様にはご迷惑をお掛けしますが、引き続き、ご協力の程よろしくお願いいたします。 -
2024年07月04日
6月末 進捗状況
6月は樹木伐採を行いました。
7月は根株の除去、伐採材の搬出、除草工を行う予定です。
伐採材搬出のため、大型車両が通行します。
近隣の皆様にはご迷惑をお掛けしますが、引き続き,ご協力の程よろしくお願いいたします。 -
2024年06月13日
着手前
乙川に堆積した土砂を取り除き、川幅を広げる工事を行います。
6月からは乙川河川敷内の樹木伐採を行い、土工事の準備をしていきます。
工事期間中は大型車両が通行します。
近隣住民の方々にはご迷惑をお掛けしますが、ご協力のほど、よろしくお願いいたします。
