中小河川改良工事(交付金・住宅)緊急防災対策河川工事合併工事(週休2日)
information
- 発注者
- 西三河建設事務所
- 工事名
- 中小河川改良工事(交付金・住宅)緊急防災対策河川工事合併工事(週休2日)
- 工事場所
- 額田郡幸田町大字菱池地内
- 工事期間
- 2024/07/31~2025/07/31
- 現場責任者
- 落合祐次
- 工事担当者
- 太田弘輝
- 路線名
- 一級河川広田川
- 工事内容
-

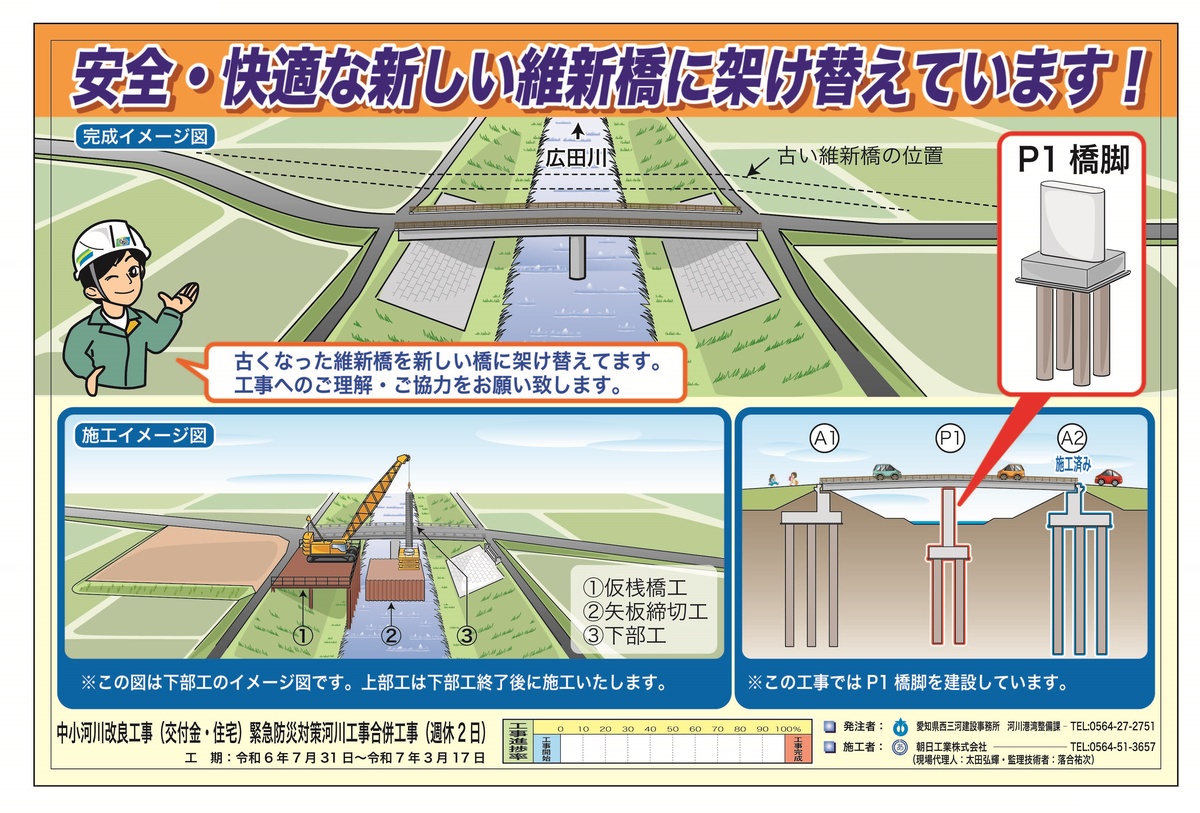

1級河川広田川に架かる維新橋の架け替え工事を行います。
本工事は、河川内の橋脚工事を行います。
-
2025年06月10日
5月末 進捗状況

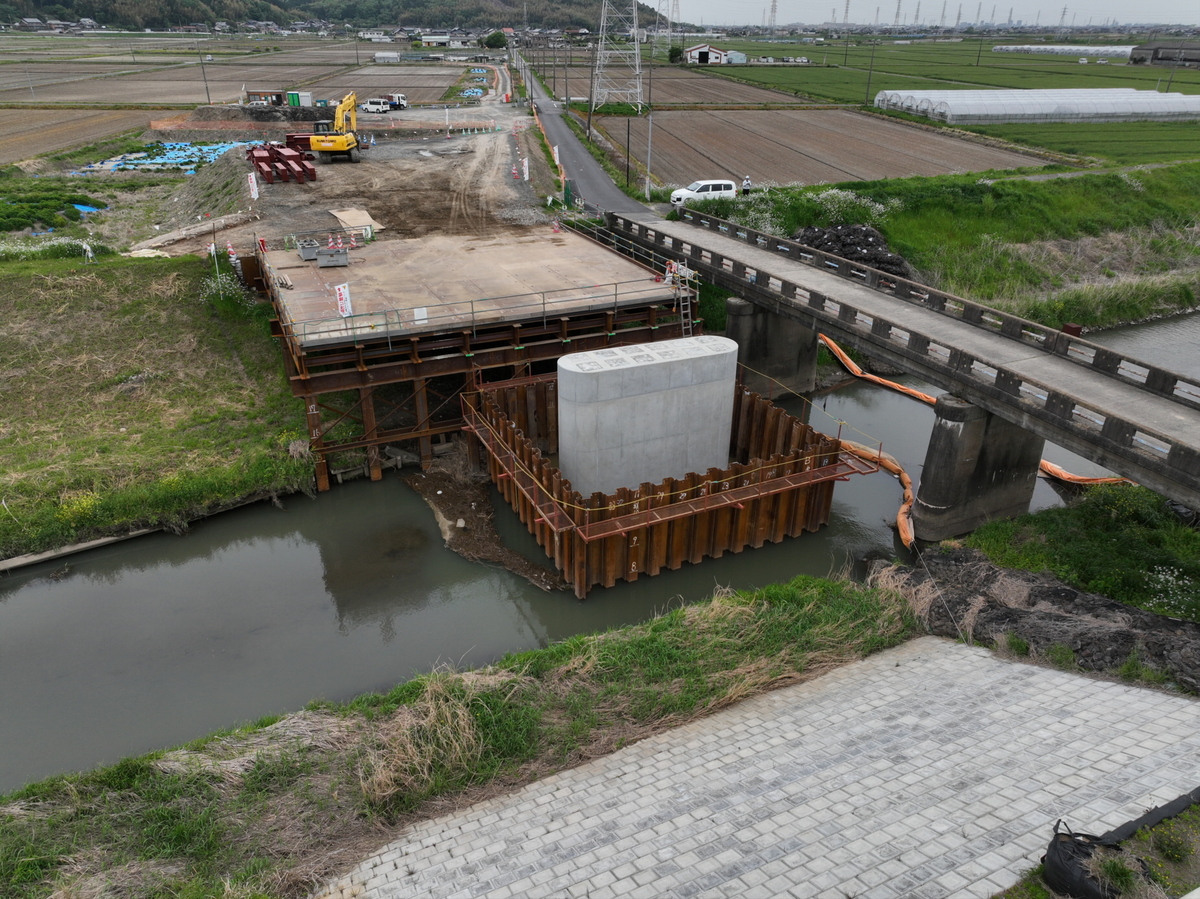

5月で鋼矢板引・仮桟橋の撤去が完了しました。
6月は片付けを行い、現場は完了になります。
近隣の皆様には、ご迷惑をおかけしますが、ご理解とご協力の程、宜しくお願い致します。 -
2025年05月14日
4月末 進捗状況
4月で埋戻し・土留撤去は完了しました。

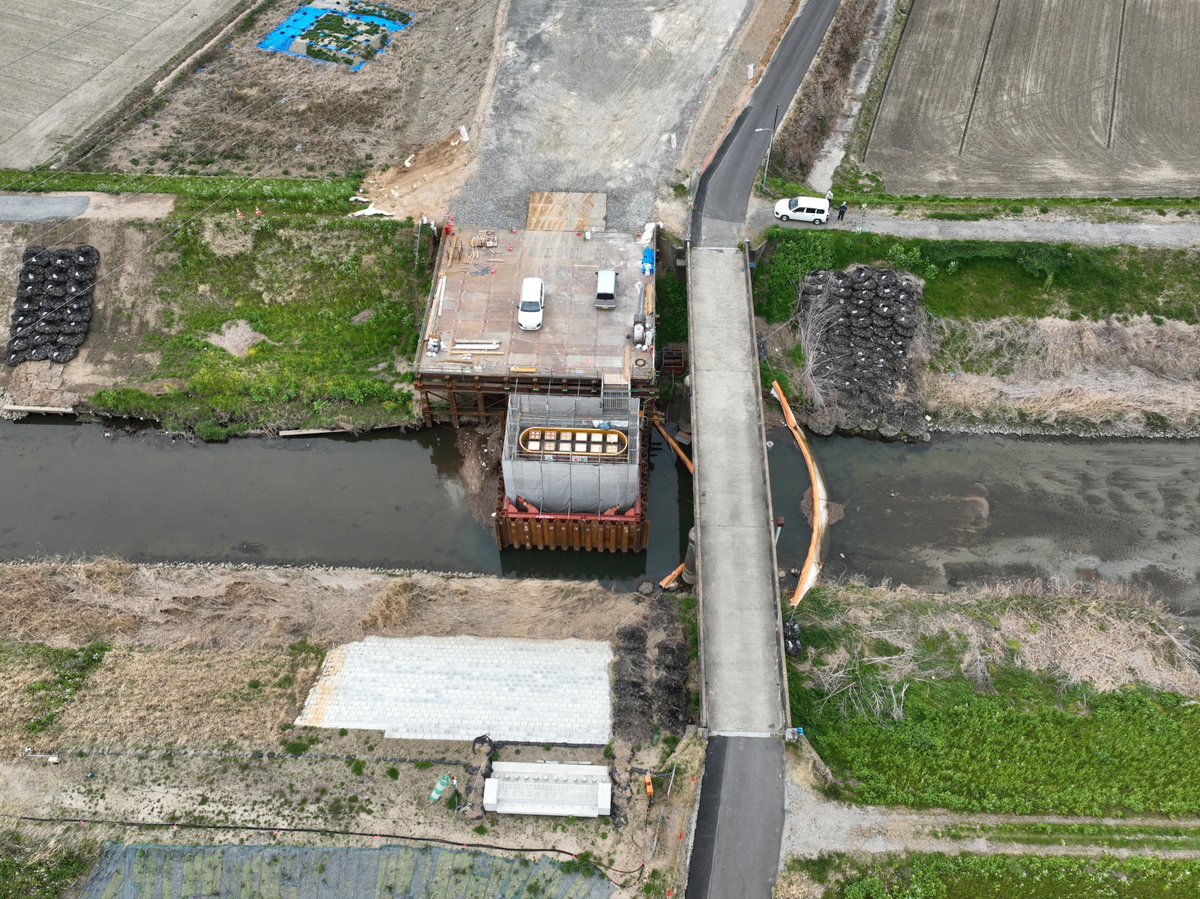

5月は鋼矢板引抜を行い完了時、仮桟橋を撤去していきます。
鋼矢板引抜・仮桟橋撤去時は場合によって維新橋の通行止を行います。
近隣の皆様にはご迷惑をおかけしますが、ご理解とご協力の程、宜しくお願い致します。 -
2025年04月11日
3月末 進捗状況

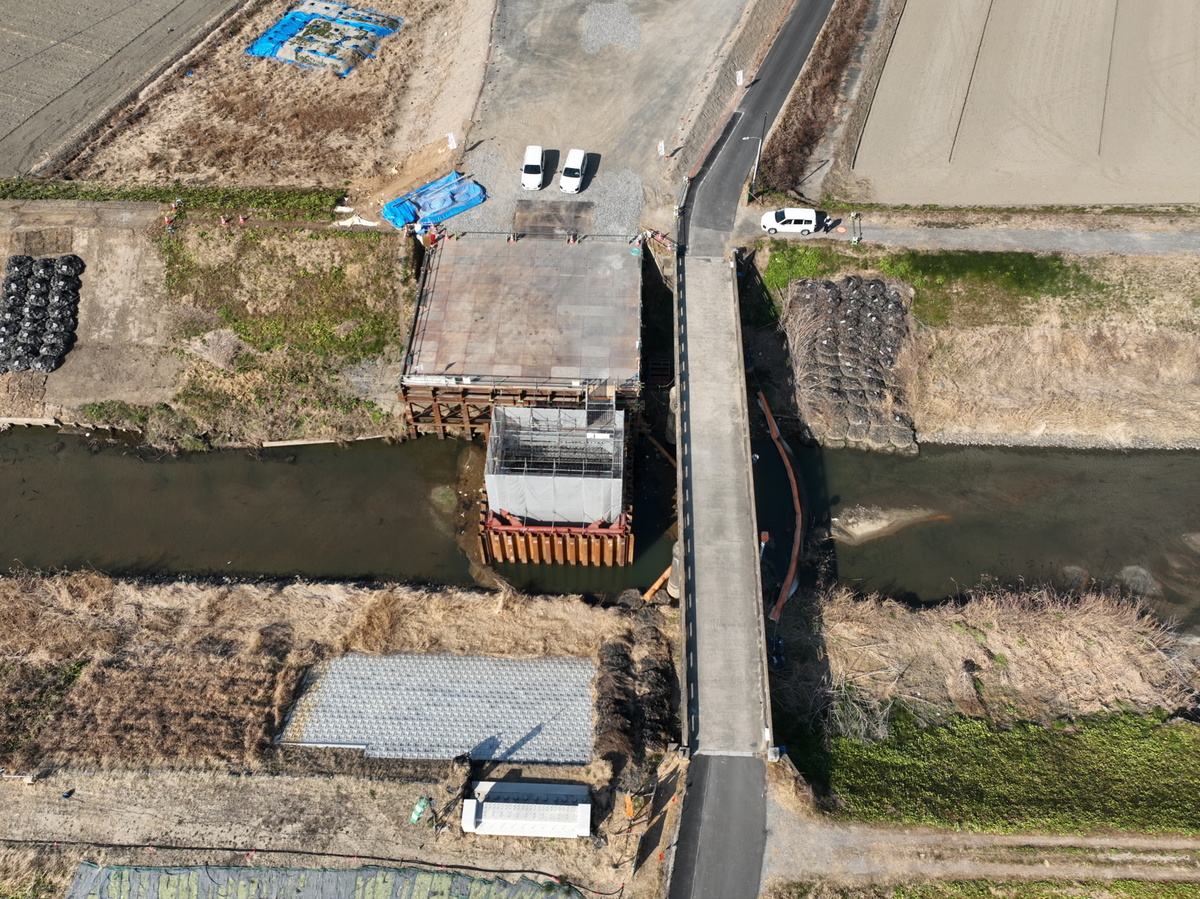

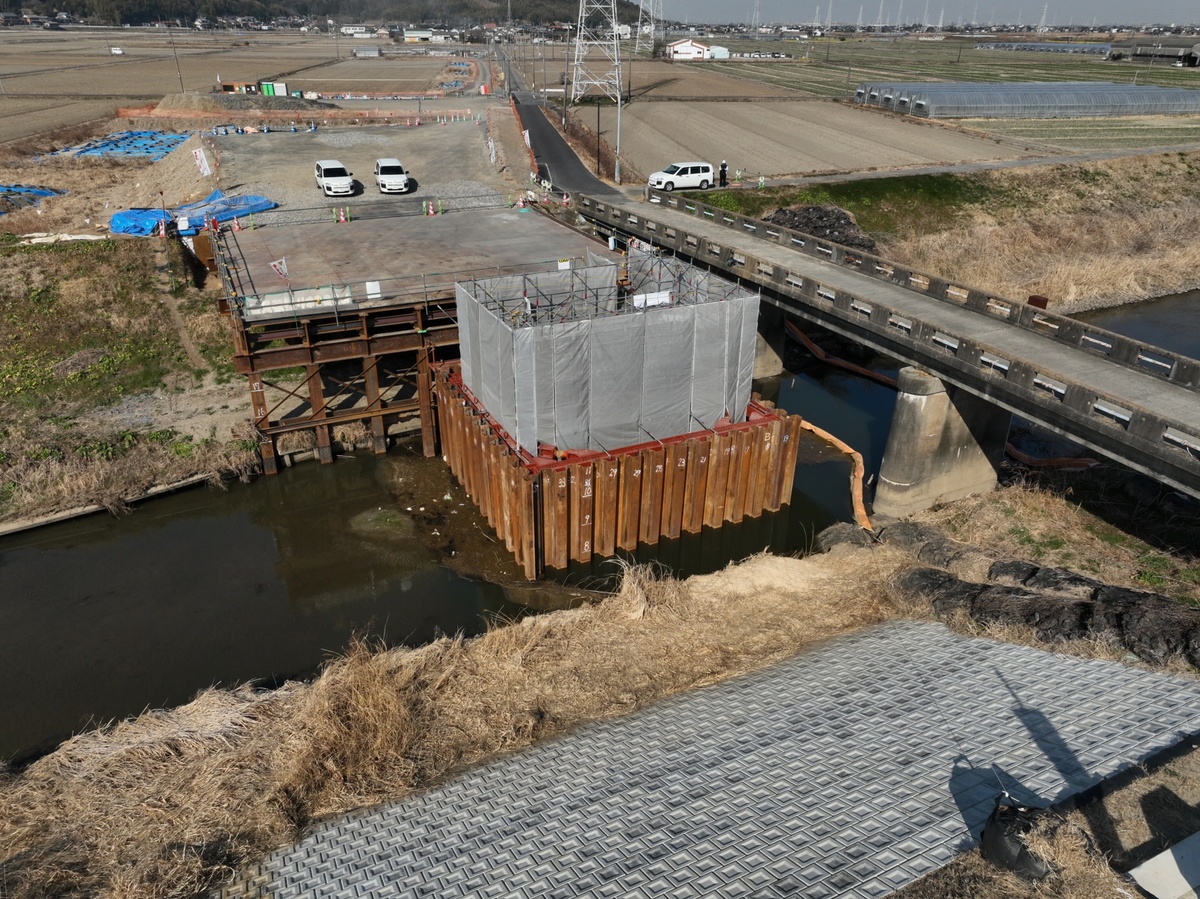

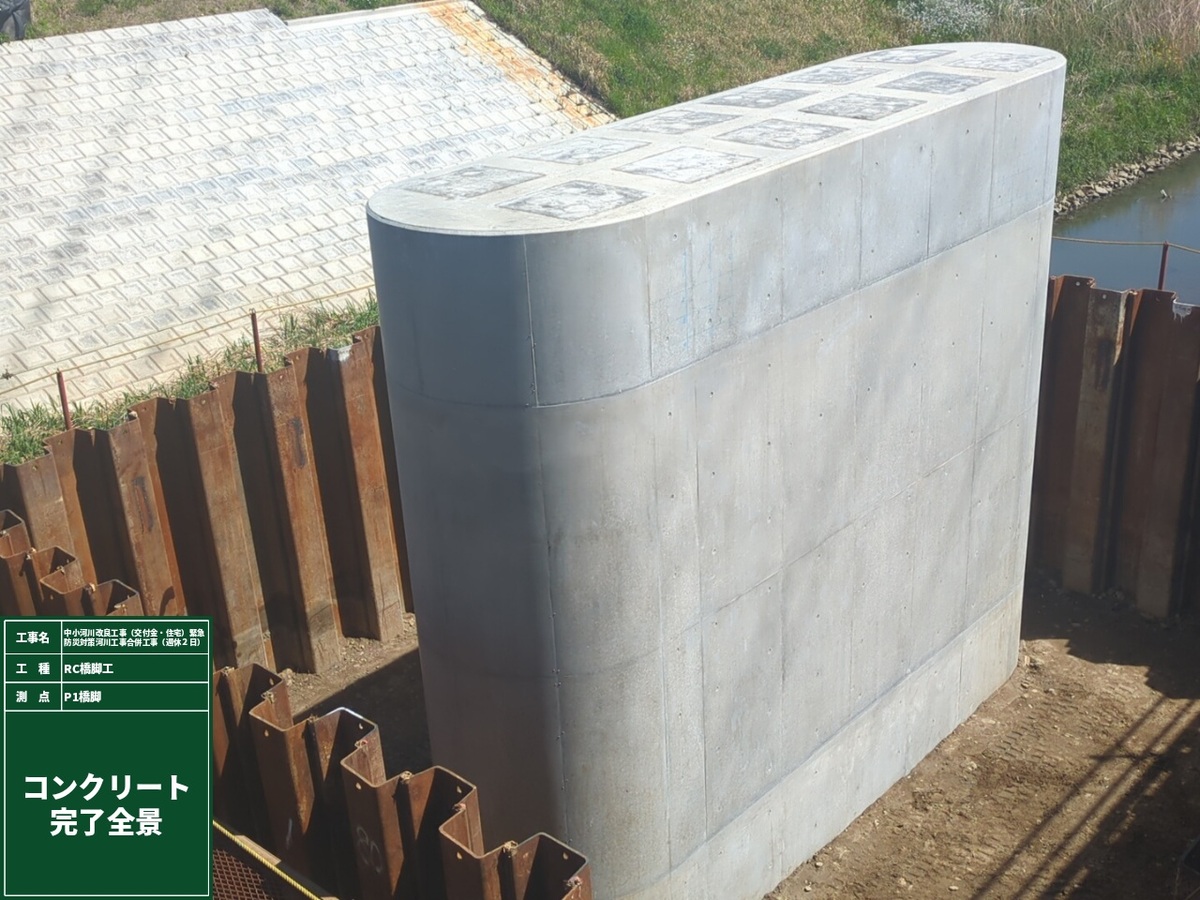

4月上旬で躯体は完成となります。
躯体完了後は埋戻しを行いながら、土留を撤去していきます。
近隣の皆様には、ご迷惑をおかけしますが、ご理解とご協力の程、宜しくお願い致します。
工期を令和7年7月31日まで延長しました。 -
2025年03月10日
2月末 進捗状況

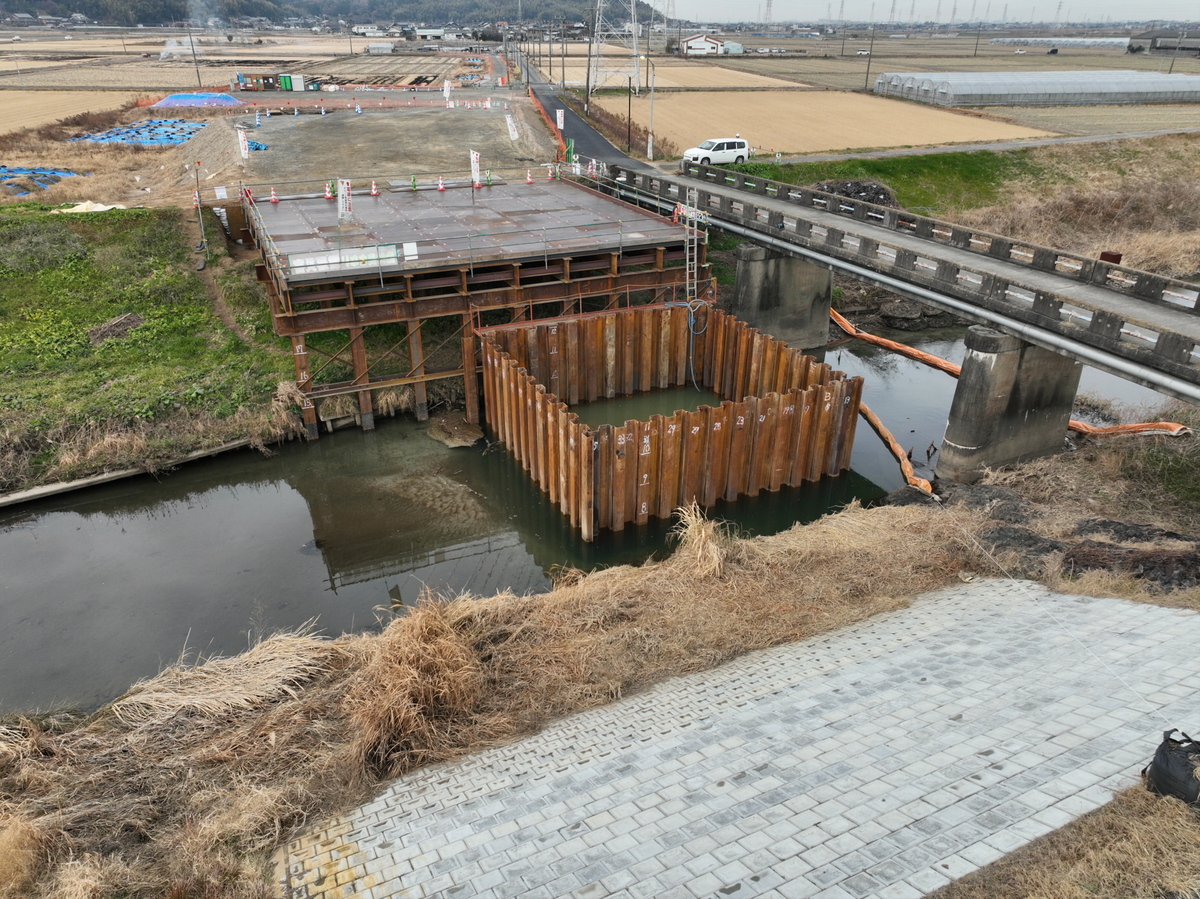

2月は土留・掘削を行い、躯体を施工しました。
3月は引き続き躯体を施工していきます。
近隣の皆様には、ご迷惑をおかけしますが、ご理解とご協力の程、宜しくお願い致します。 -
2025年02月03日
1月末 進捗状況

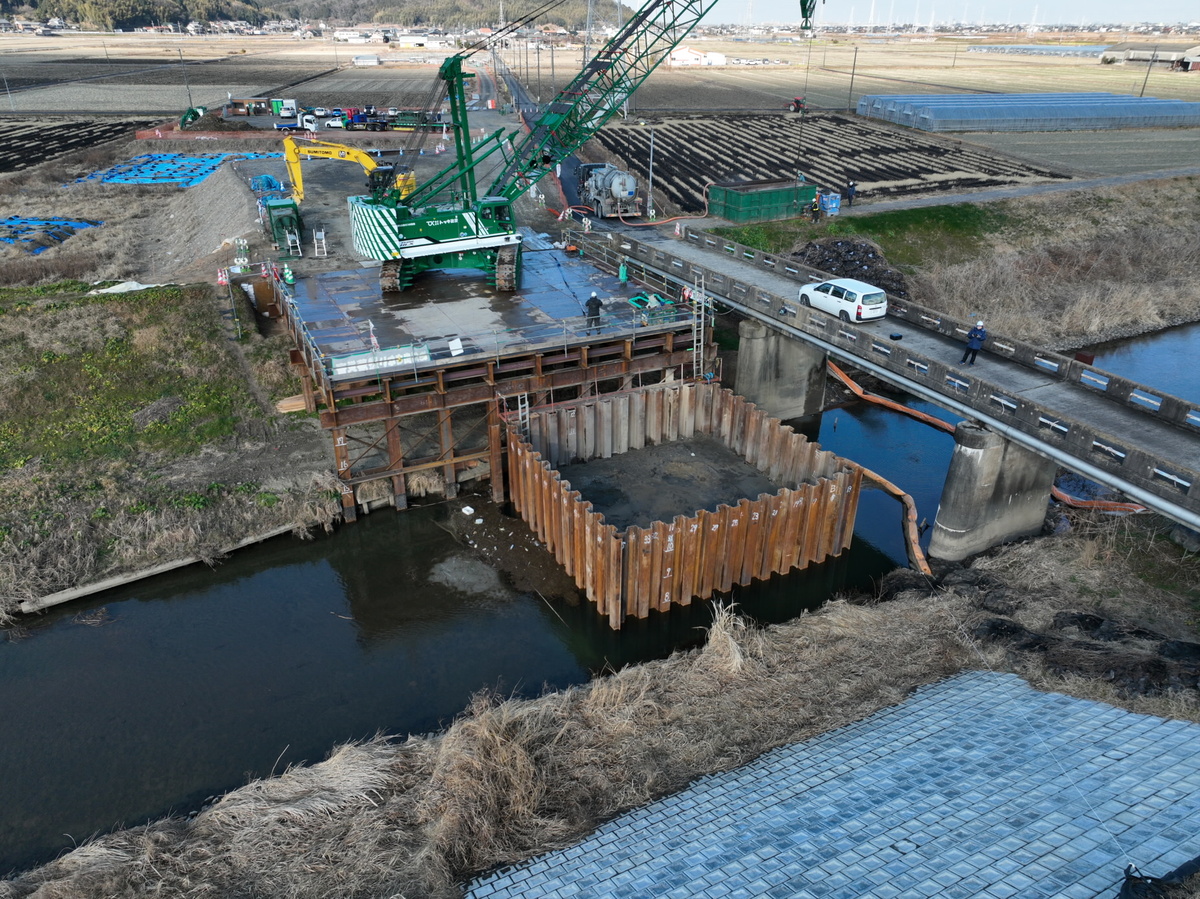

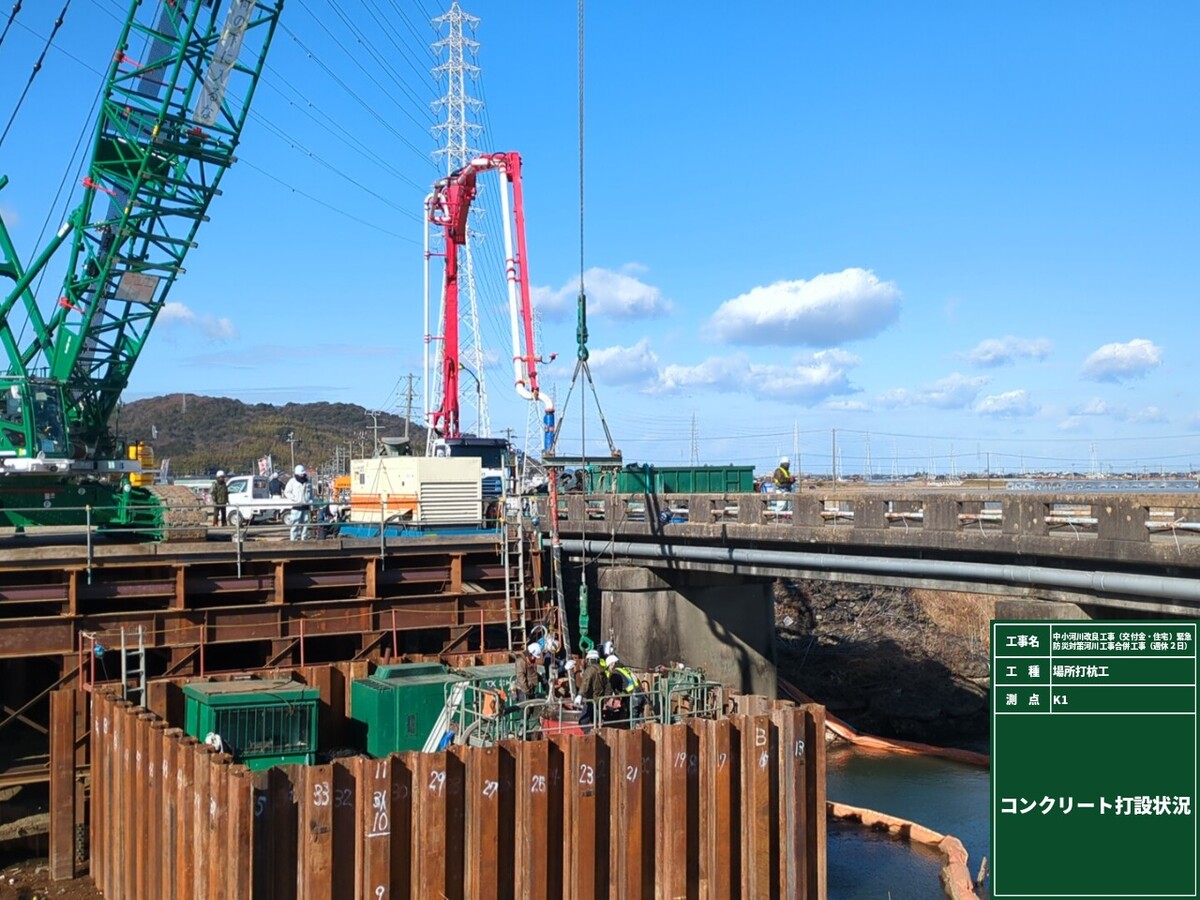

1月で場所打杭工は完了しました。
2月は土留・掘削を行い、完了後躯体を施工していきます。
近隣の皆様には、ご迷惑をおかけしますが、ご理解とご協力の程、宜しくお願い致します。 -
2024年12月27日
12月末 進捗状況

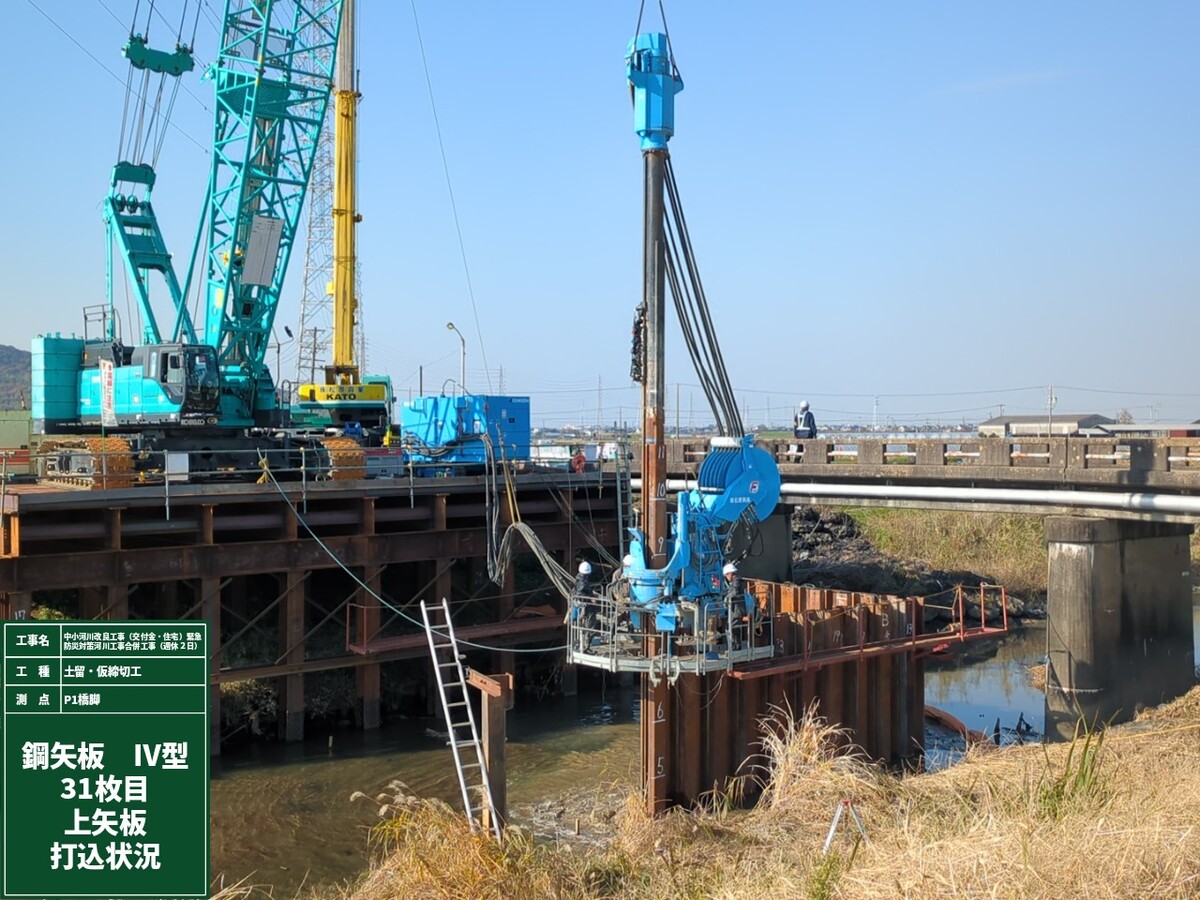

12月で鋼矢板打設が完了しました。
1月は中詰盛土を行い、場所打杭工を行います。
場所打杭工中は、維新橋が通行止となります。
小中学生の下校時のみ作業を中止し、安全に通行できるように誘導します。
近隣の皆様には、ご迷惑をおかけしますが、ご理解とご協力の程、宜しくお願い致します。 -
2024年12月10日
11月末 進捗状況

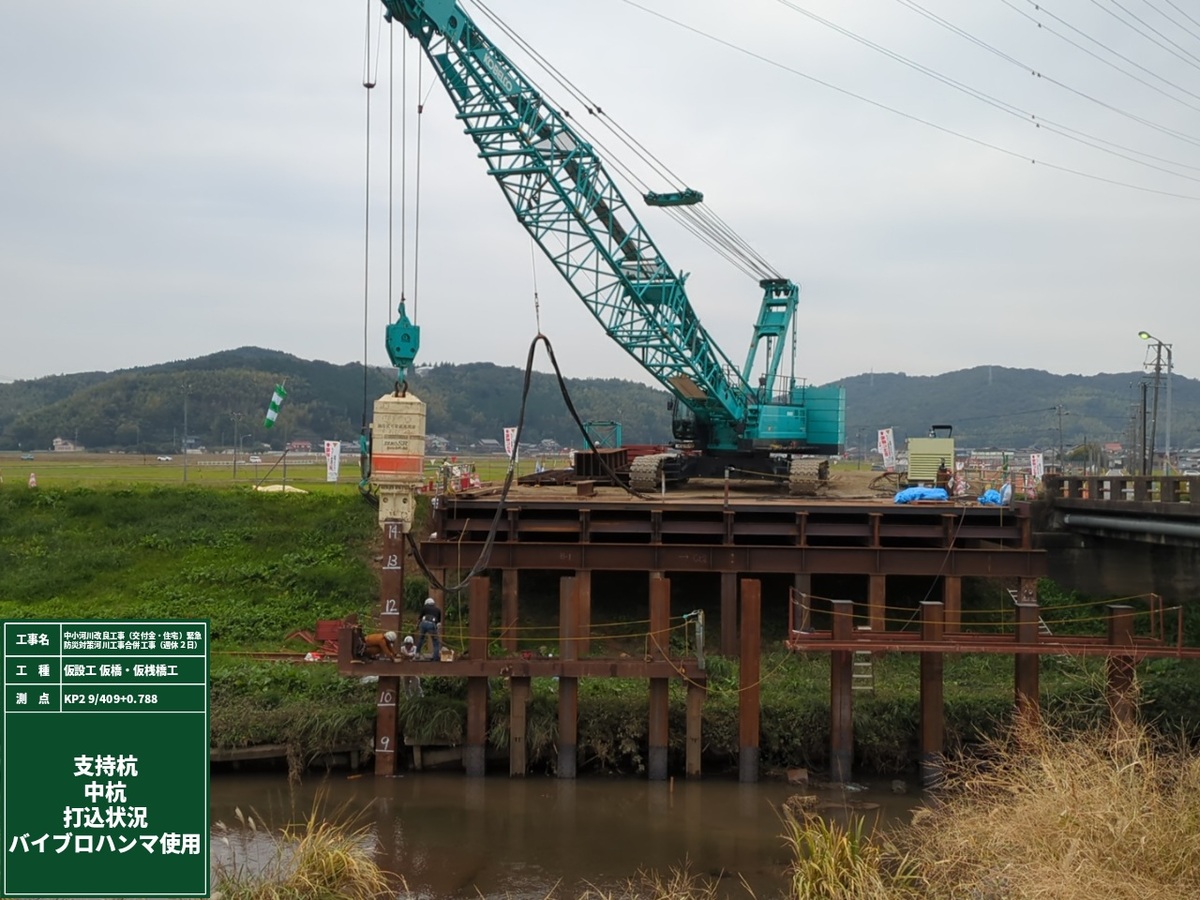

11月で、仮桟橋設置完了しました。
12月は、引き続き鋼矢板打設を行います。
鋼矢板施工中は、状況に応じて維新橋が通行止となります。小中学生の下校時のみ作業を中止し、安全に通行できるように誘導します。
近隣の皆様には、ご迷惑をおかけしますが、ご理解とご協力の程、宜しくお願い致します。 -
2024年11月07日
10月末 進捗状況

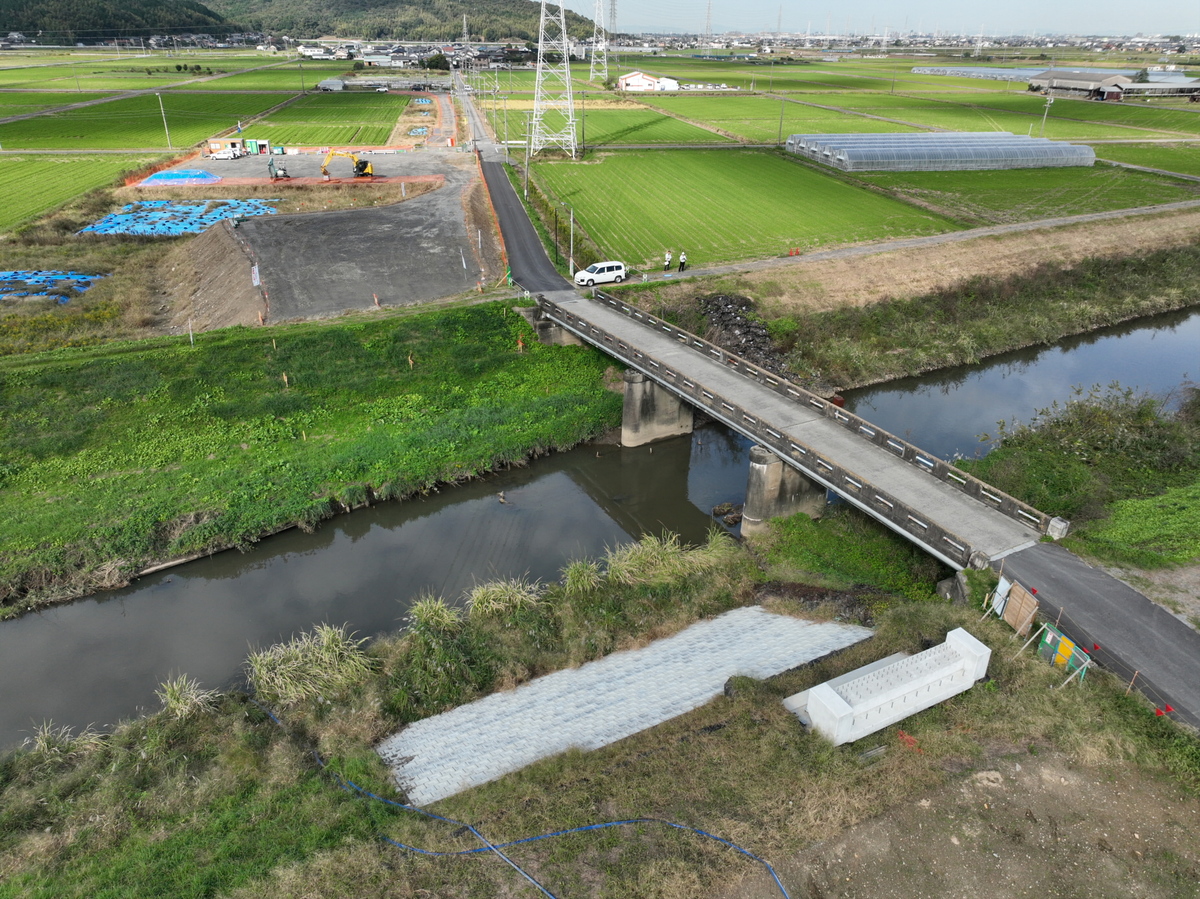

10月は保安設備や施工ヤード整備を行いました。
11月は仮桟橋設置・鋼矢板打設を行います。
仮桟橋・鋼矢板施工中は維新橋が通行止となります。
小中学生の下校時のみ作業を中止し、安全に通行できるように誘導します。
近隣の皆様には、ご迷惑をおかけしますが、ご理解とご協力の程、宜しくお願い致します。 -
2024年10月08日

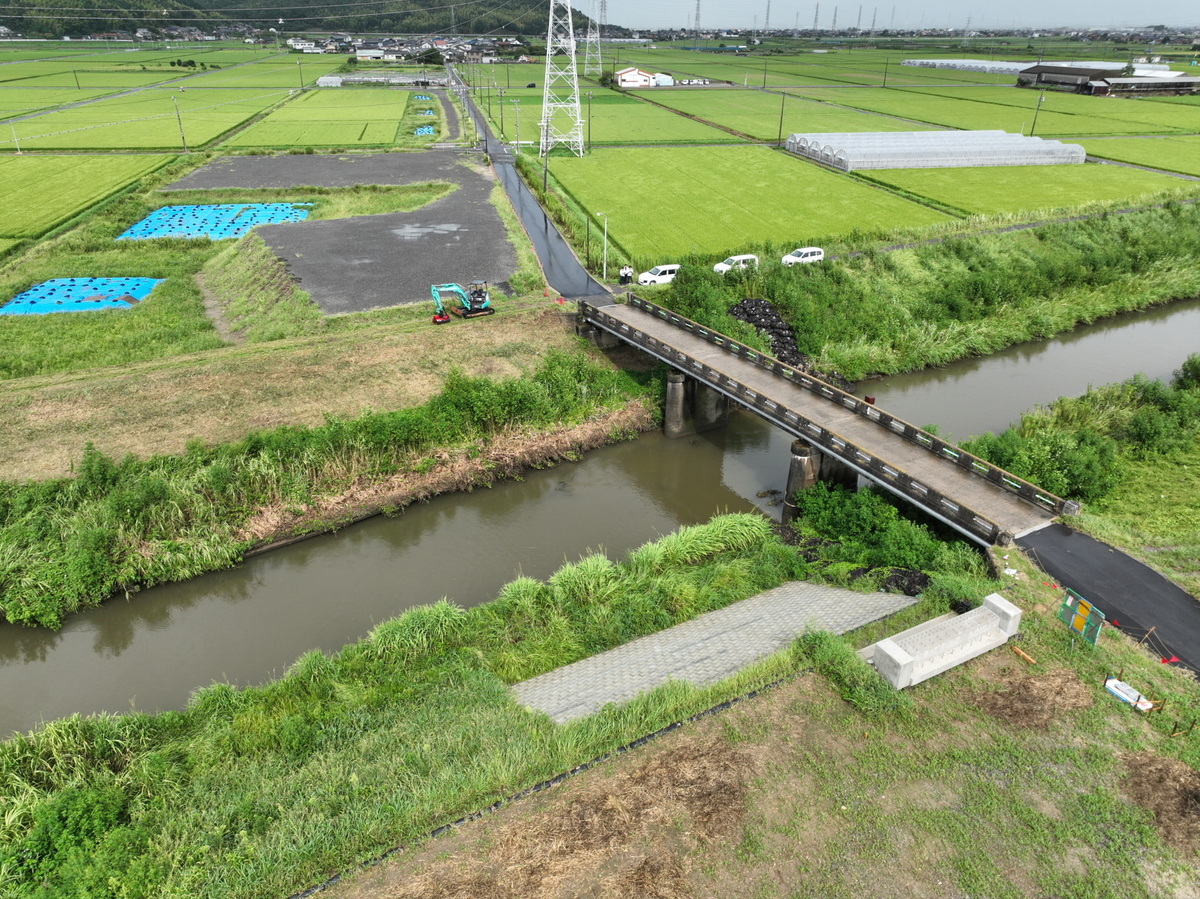

着手前
10月は、保安設備や施工ヤード整備を行います。
工事期間中は、近隣の皆様にはご迷惑をおかけしますが、ご理解とご協力の程、宜しくお願い致します。
