橋梁補修工事(日名橋)(週休2日)

information

発注者
西三河建設事務所
工事名
橋梁補修工事(日名橋)(週休2日)
工事場所
岡崎市舳越町地内
工事期間
2024/09/20~2025/06/30
現場責任者
山本敦史
工事担当者
坂崎公祐
路線名
主要地方道名古屋岡崎線
工事内容
日名橋は、一級河川矢作川に架かる橋長381mの10径間ゲルバー鈑桁橋です。本工事は、日名橋の上部工床版連続化を行う工事で、作業時間は21時から翌5時までの夜間工事です。交通規制方法は、基本的には夜間片側交互通行ですが、夜間車道通行止めを計9回行います。
  1. 2025年03月10日

    2月末 進捗状況

    2月末で2箇所目の床版連結工事が完了しました。
    3月は3箇所目の床版連結工事を夜間片側交互通行にて実施します。

    工事期間中は、ご迷惑をお掛けしますがご理解とご協力をお願いします。

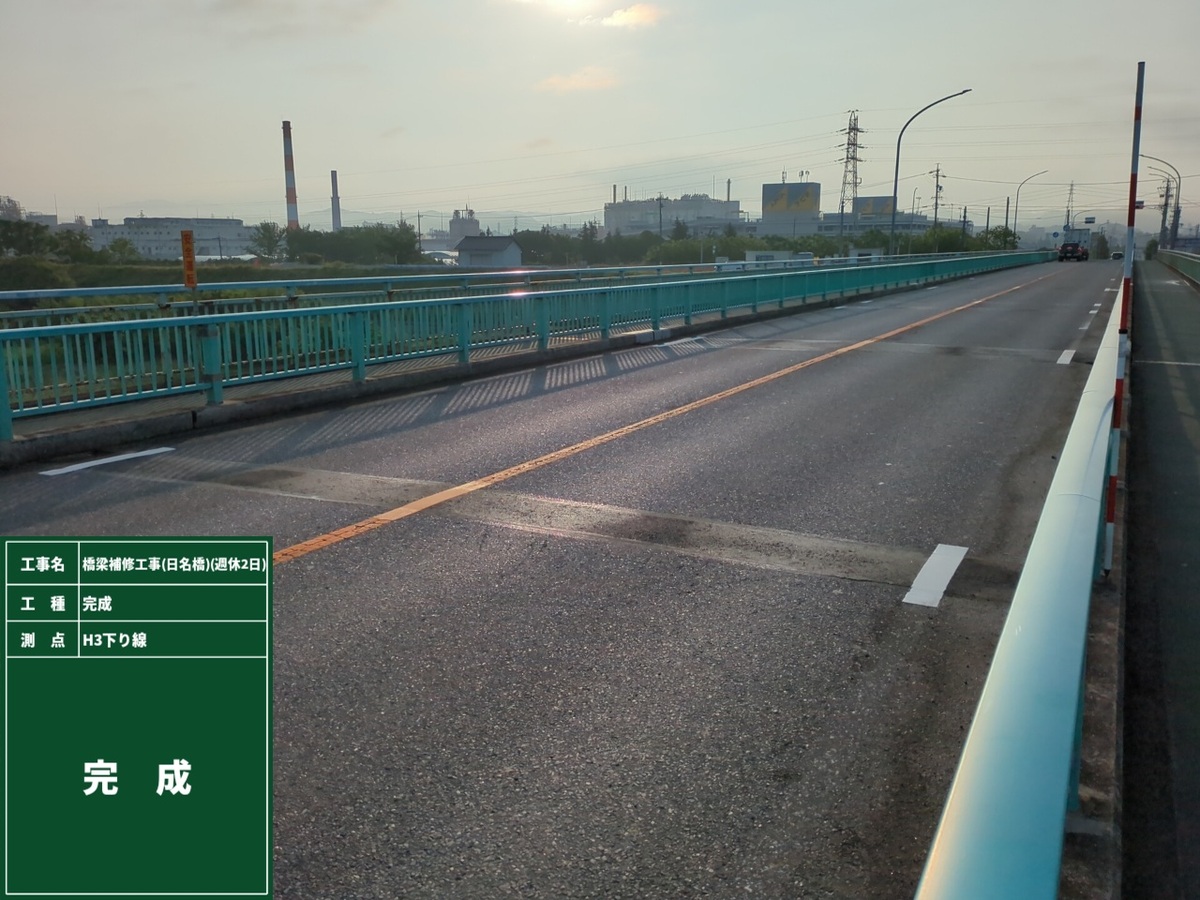

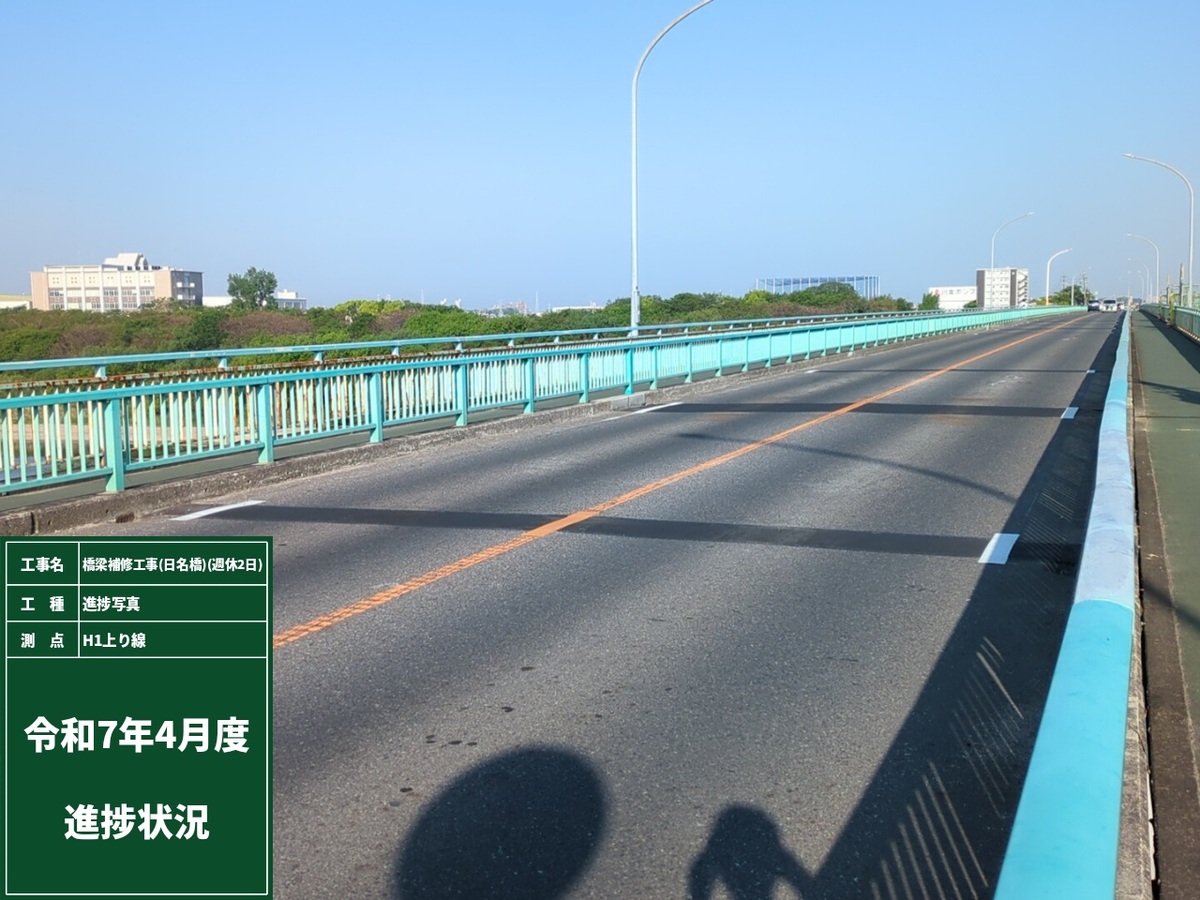

    日名橋施工箇所(車道)

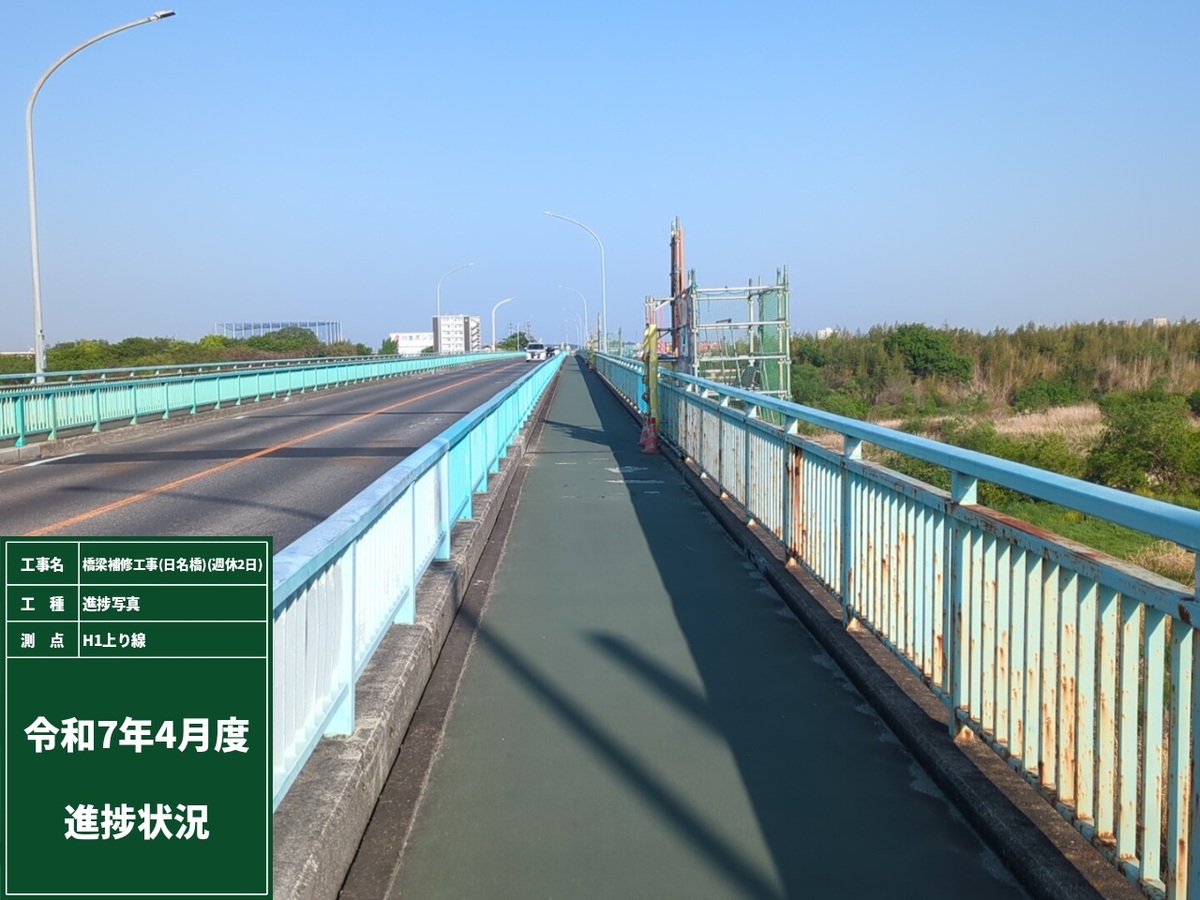

    日名橋施工箇所(歩道)
  2. 2025年02月03日

    1月末 進捗状況

    2月も引き続き、夜間片側交互通行による床版連結工事を実施します。

    夜間車道通行止め規制については、下記日程で3回予定しています。
     2025年2月10日(月)
     2025年2月19日(水)
     2025年2月27日(木)

    工事期間中は、ご迷惑をお掛けしますがご理解とご協力をお願いします。

    日名橋施工箇所(車道)
    日名橋施工箇所(歩道上り線)
  3. 2025年01月06日

    12月末 進捗状況

    12月末で1箇所目の床版連結工事が完了しました。

    1月は2箇所目の床版連結工事を夜間片側交互通行にて実施します。夜間車道通行止め規制については、下記日程で1回予定しています。

    2025年1月8日(水)

    工事期間中は、ご迷惑をお掛けしますがご理解とご協力をお願いします。

    日名橋施工箇所(車道)
    日名橋施工箇所(歩道上り線)
  4. 2024年12月10日

    11月末 進捗状況

    11月は覆工板の設置及び既設床版の撤去を行いました。12月も引き続き、夜間片側交互通行にて床版連結工事を行います。
    夜間車道通行止め規制については、下記日程で2度予定しています。

    12/16(月)・12/23(月)

    工事期間中は、ご迷惑をお掛けしますがご理解とご協力をお願いします。

    日名橋施工箇所(車道)
    日名橋施工箇所(歩道上り線)
  5. 2024年11月07日

    10月末 進捗状況

    10月は吊り足場及び仮設防護柵の設置を行いました。
    11月は夜間車道通行止めによる覆工板設置及び仮舗装を行います。その後夜間片側交互通行にて床版連結工事を行います。

    工事期間中は、ご迷惑をお掛けしますがご理解とご協力をお願いします。

    日名橋施工箇所(車道)
    日名橋施工箇所(歩道上り線)
  6. 2024年10月22日

    日名橋の交通規制日程について

    夜間 片側交互通行 のお知らせ
    規制期間 令和6年10月28日~令和7年5月31日(予定)
    規制時間帯 21:00~翌 5:00まで
    原則、日曜日は休工します。

    上記期間の内 夜間車道通行止め 予定日
    令和6年
    ・11/13(水)・12/16(月)・12/23(月)
    令和7年
    ・1/8(水)・2/10(月)・2/19(水)・2/27(木)・4/1(火)・4/9(水)

    ※上記の車道通行止めは、合計9回行う予定となっています。なお雨天の場合は順延します。
    愛知県トラック協会ホームページにもお知らせを掲載していますのでご確認ください。
    外部ページ(愛知県トラック協会)

    ご通行される方には何かとご不便・ご迷惑をおかけしますが何卒ご理解ご協力の程宜しくお願いします。

  7. 2024年10月08日

    着手前

    10月下旬より吊り足場設置を行います。11月中旬には、夜間車道通行止めによる覆工板設置及び仮舗装を行います。
    工事期間中は、ご迷惑をお掛けしますがご理解とご協力をお願いします。

    日名橋全景(下流を望む)
    着手前(名古屋方面を望む)
    工事のお知らせ
