令和6年度 設楽ダム設楽根羽線長江地区道路建設工事

information

発注者
中部地方整備局 設楽ダム工事事務所
工事名
令和6年度 設楽ダム設楽根羽線長江地区道路建設工事
工事場所
北設楽郡設楽町長江地先
工事期間
2025/03/11~2026/02/27
現場責任者
稲垣 東
工事担当者
畑 有登、鴨志田 海人
工事内容
本工事は設楽ダム建設事業の内、設楽町長江地区においては、付替県道設楽根羽線の道路を建設する工事を行います。また、設楽町小松地区においては、地下排水を整備し、路体盛土工事を行います。

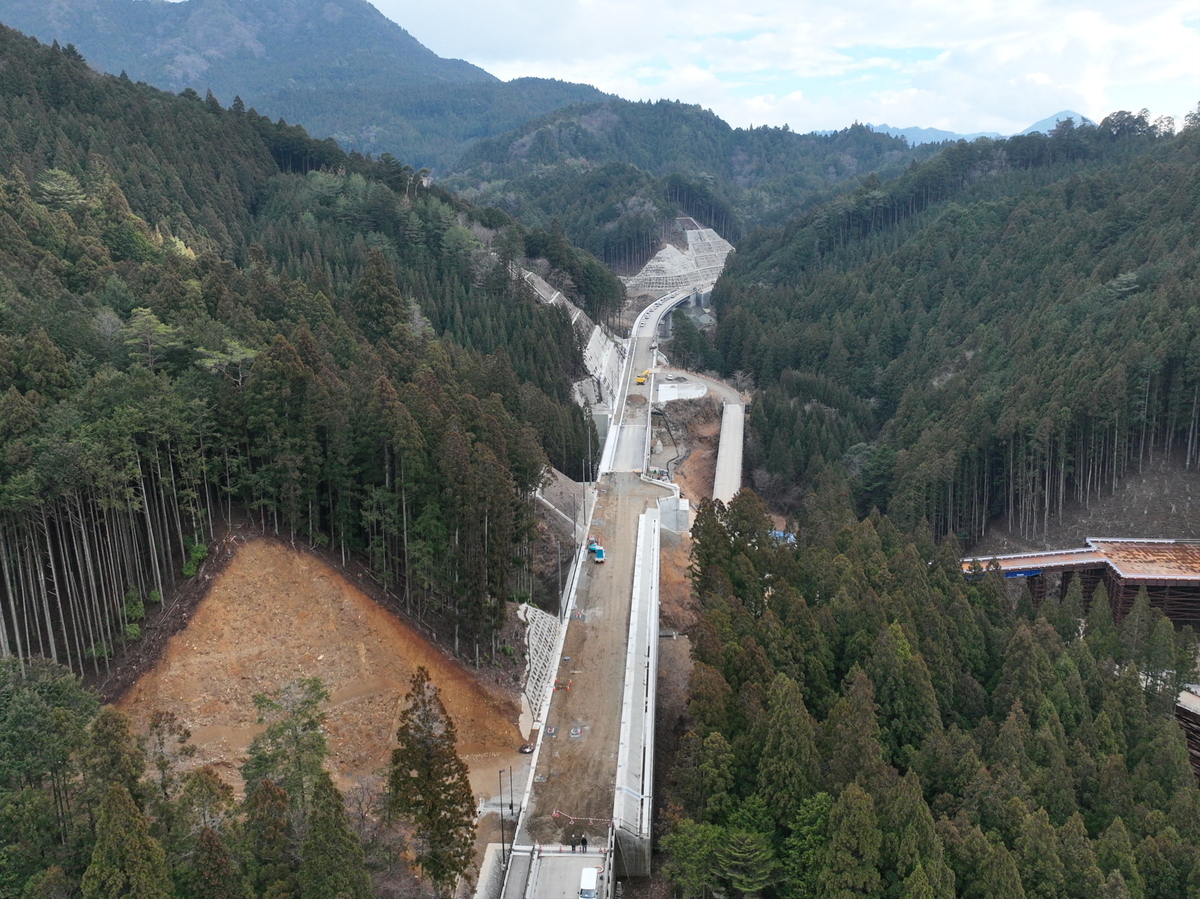

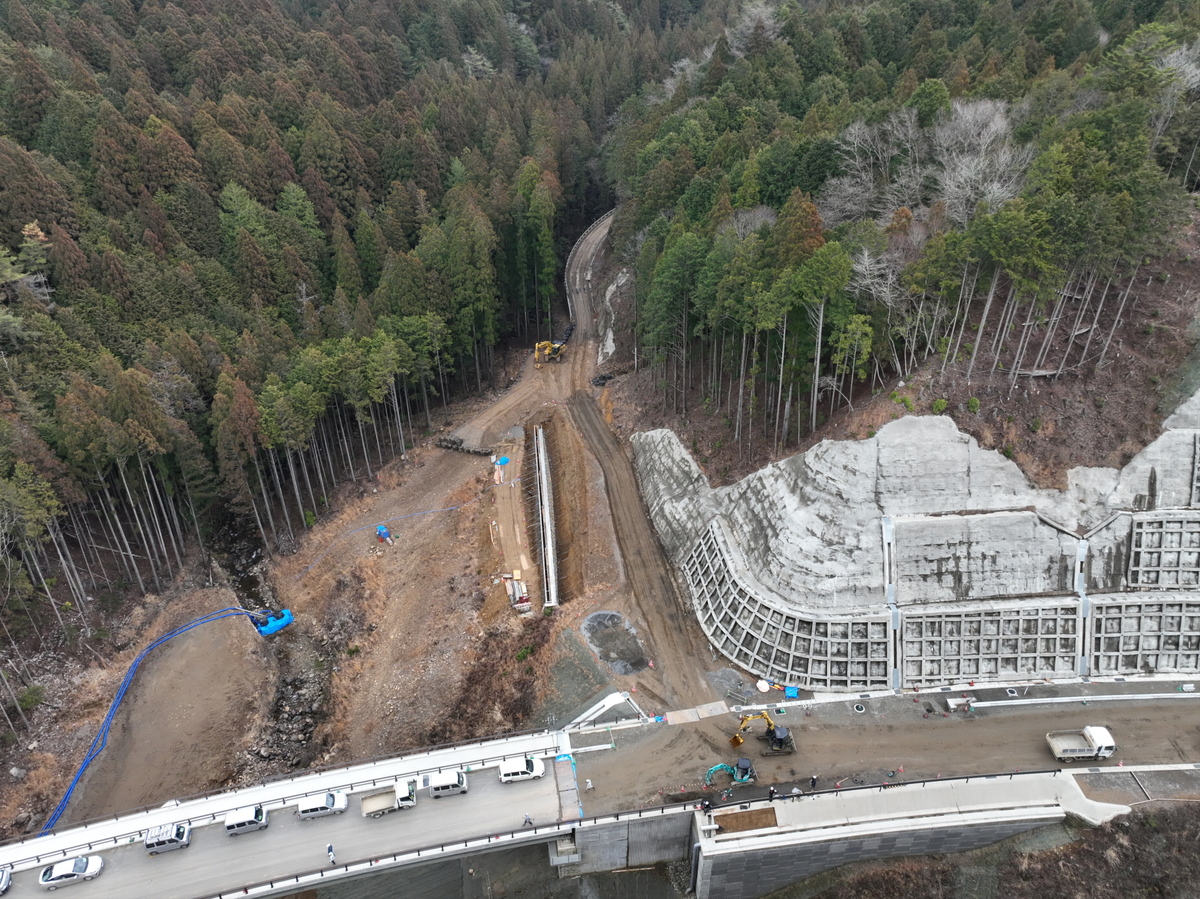

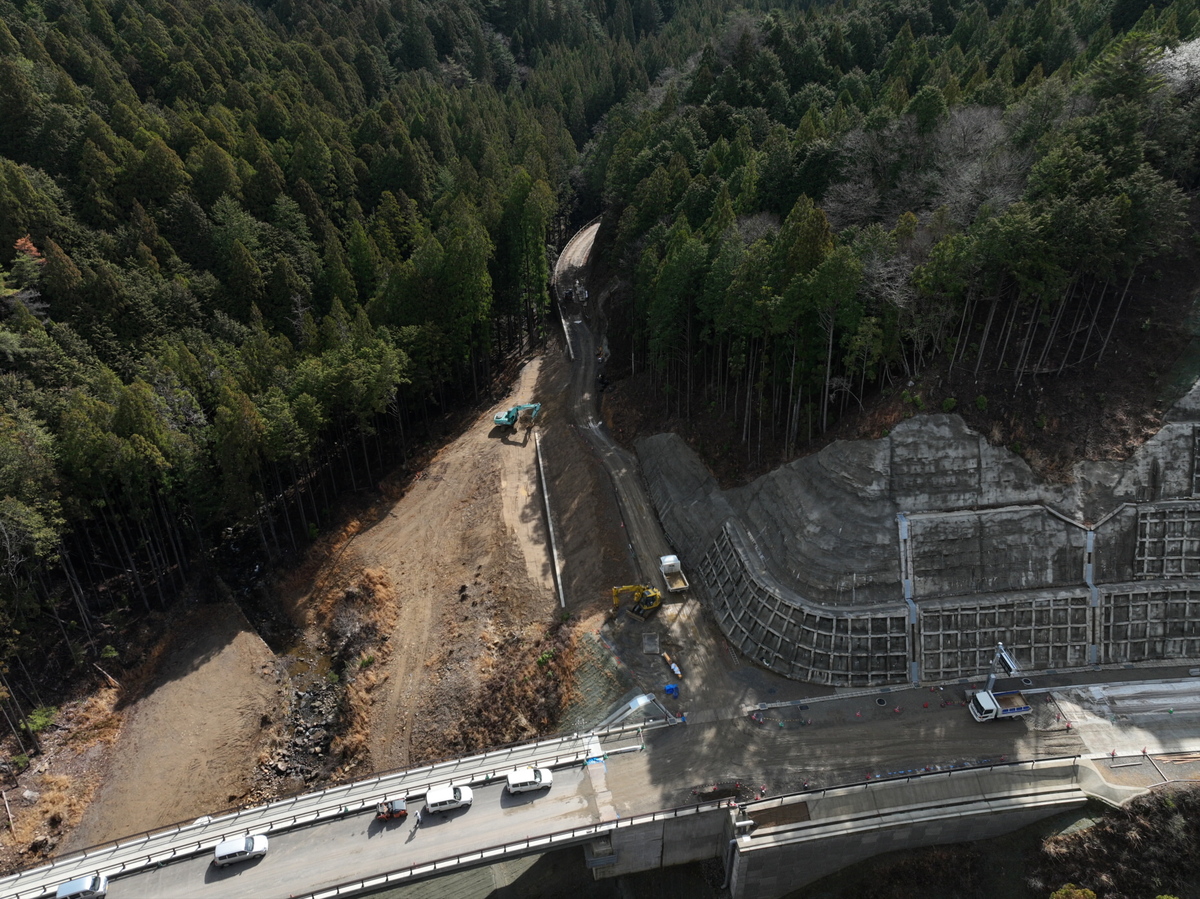

  1. 2025年10月14日

    9月末進捗

    今現在、工事進捗率は40%程です。

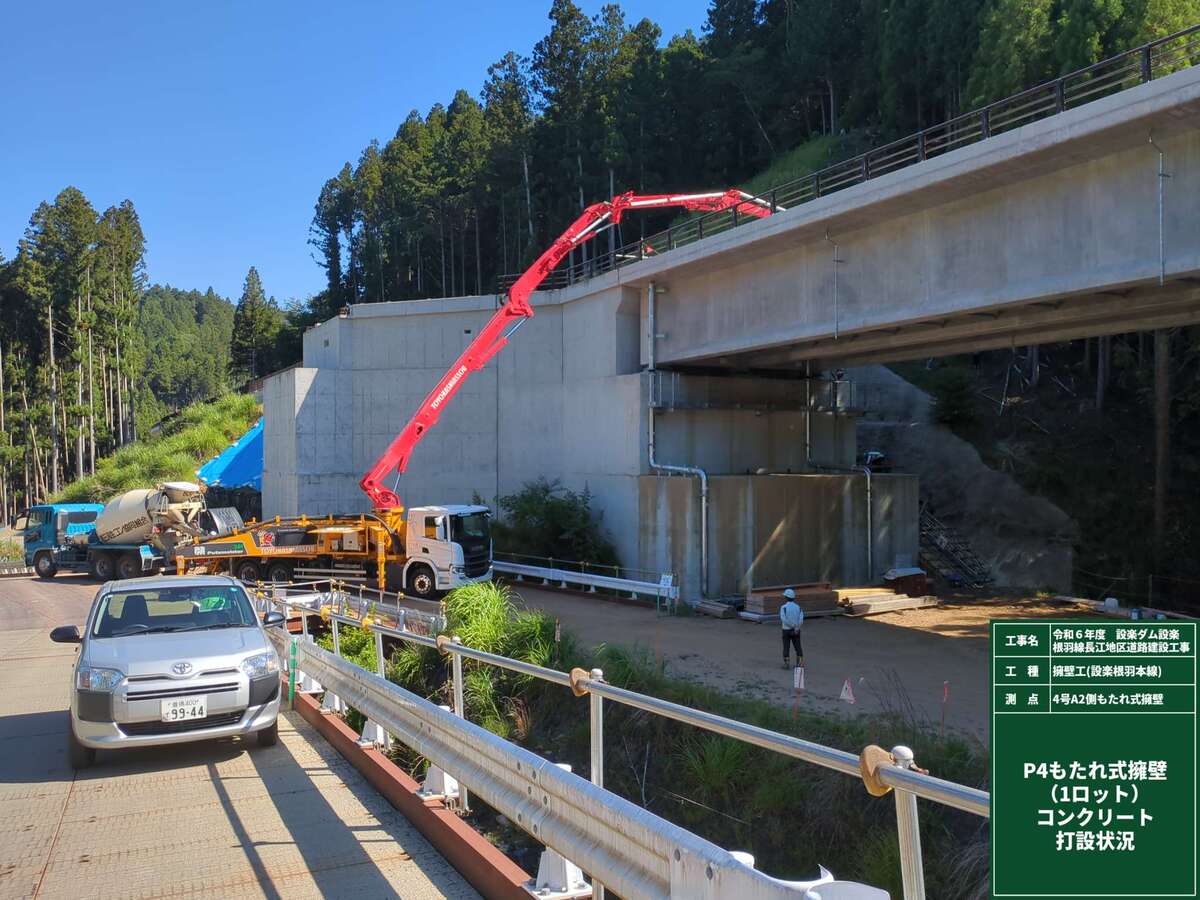

    主な作業については、長江工区はもたれ式擁壁及びブロック積を行っております。もたれ式擁壁については10月上旬に最終のコンクリート打設を予定しています。
    工事中につきましては、地元皆様にご迷惑・ご不便をお掛けしますが、安全や環境には十分配慮して工事を行いますので、ご理解とご協力をお願いいたします。

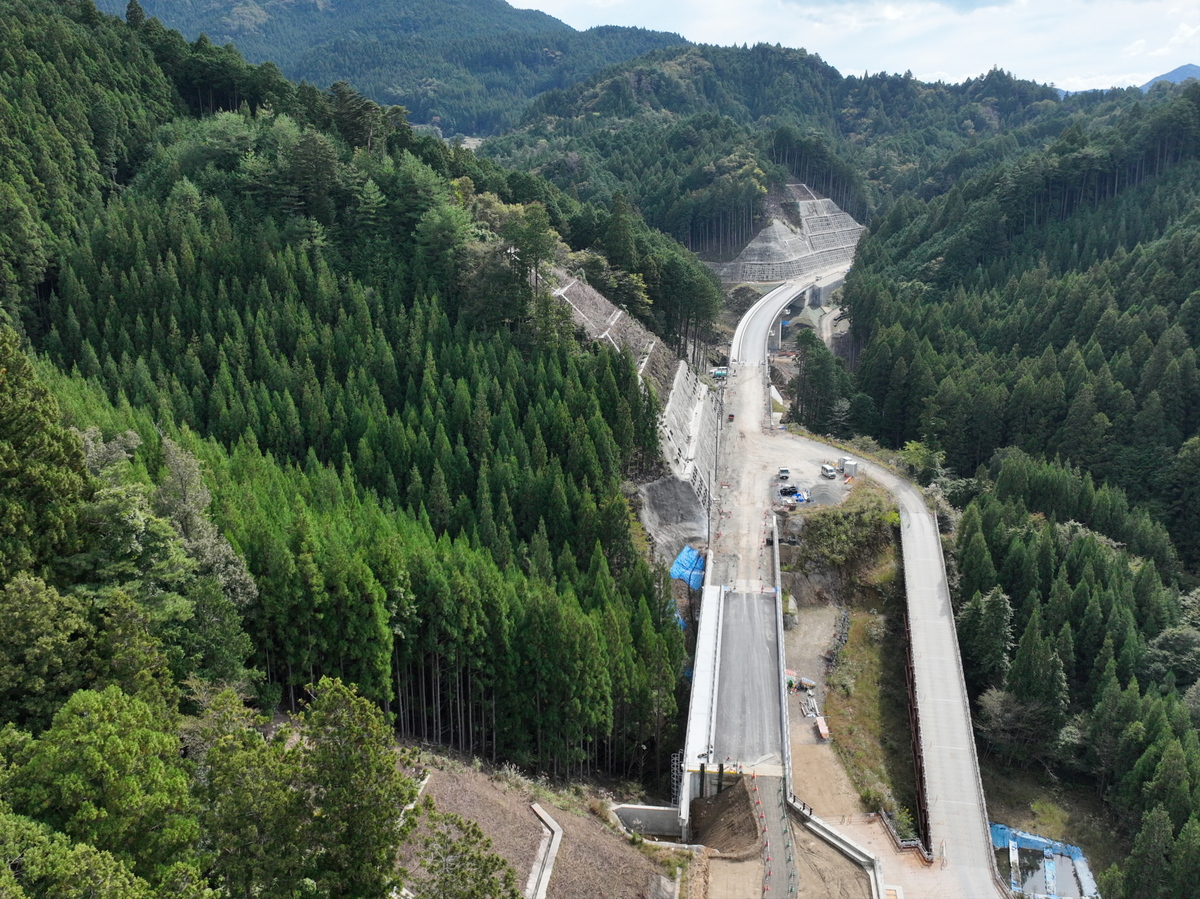

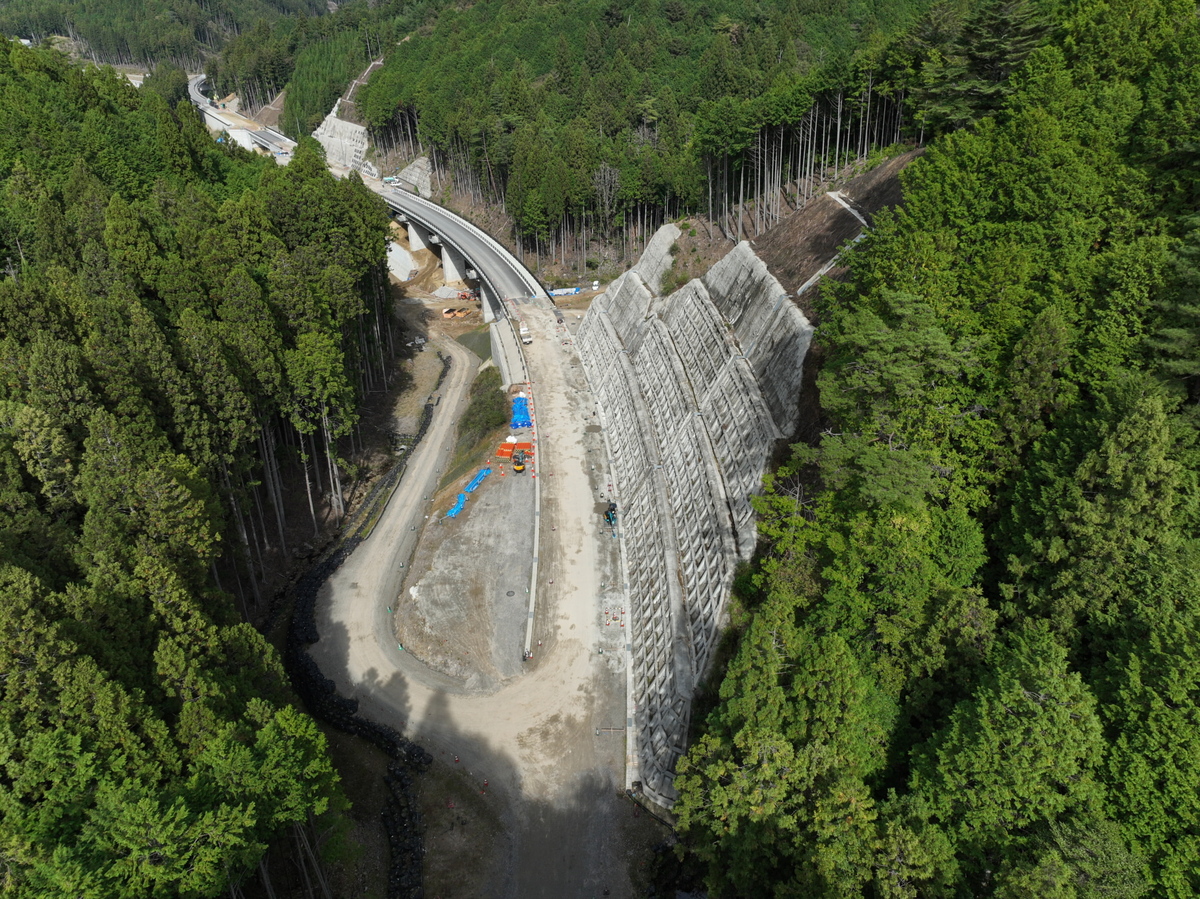

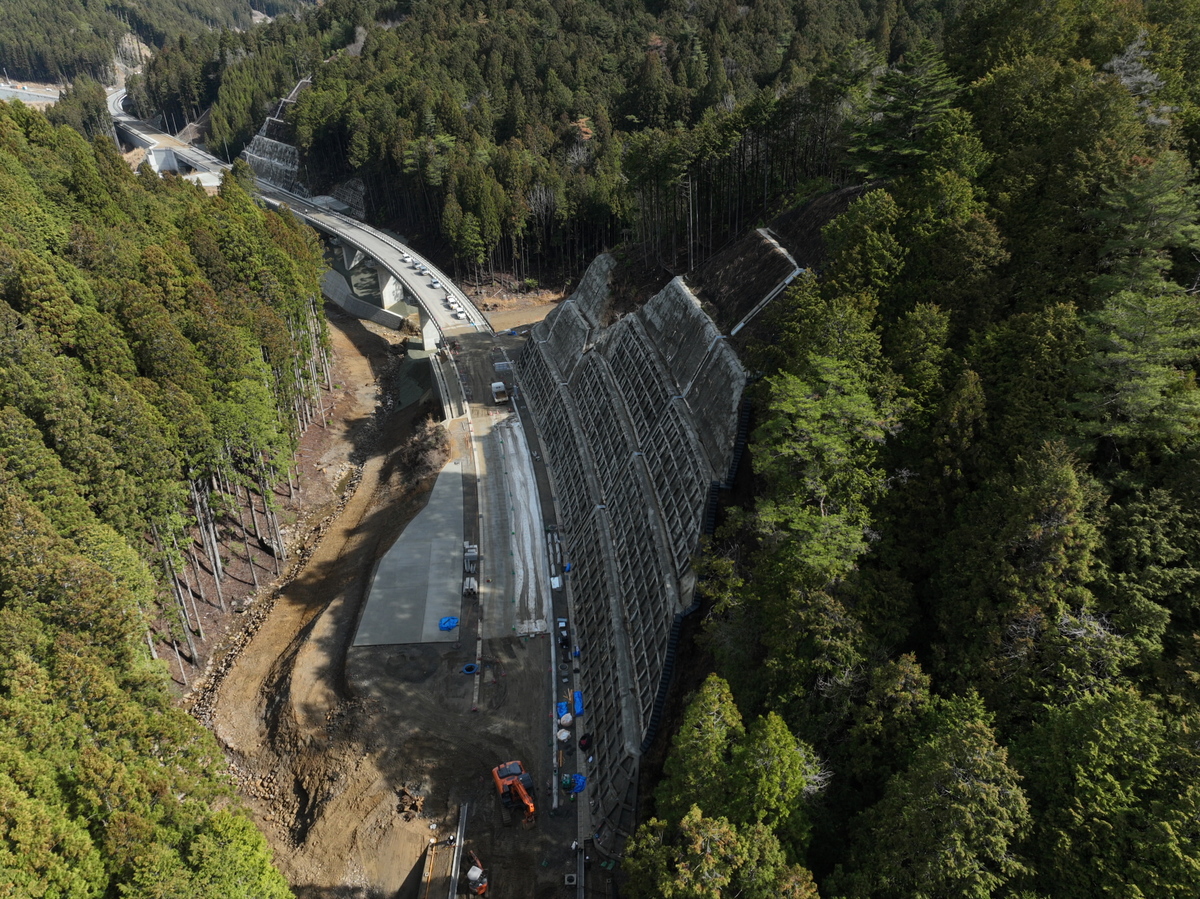

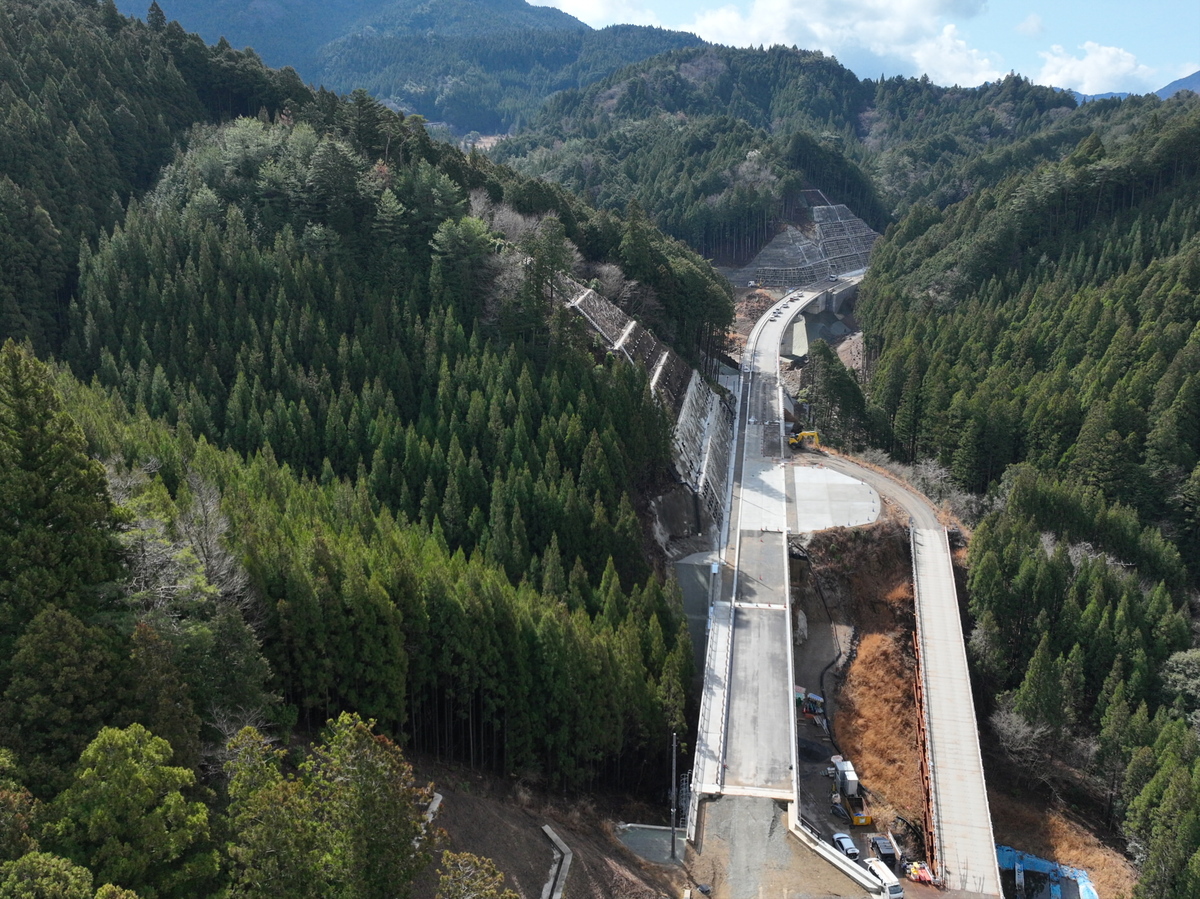

    進捗状況(長江工区:P3もたれ式擁壁)

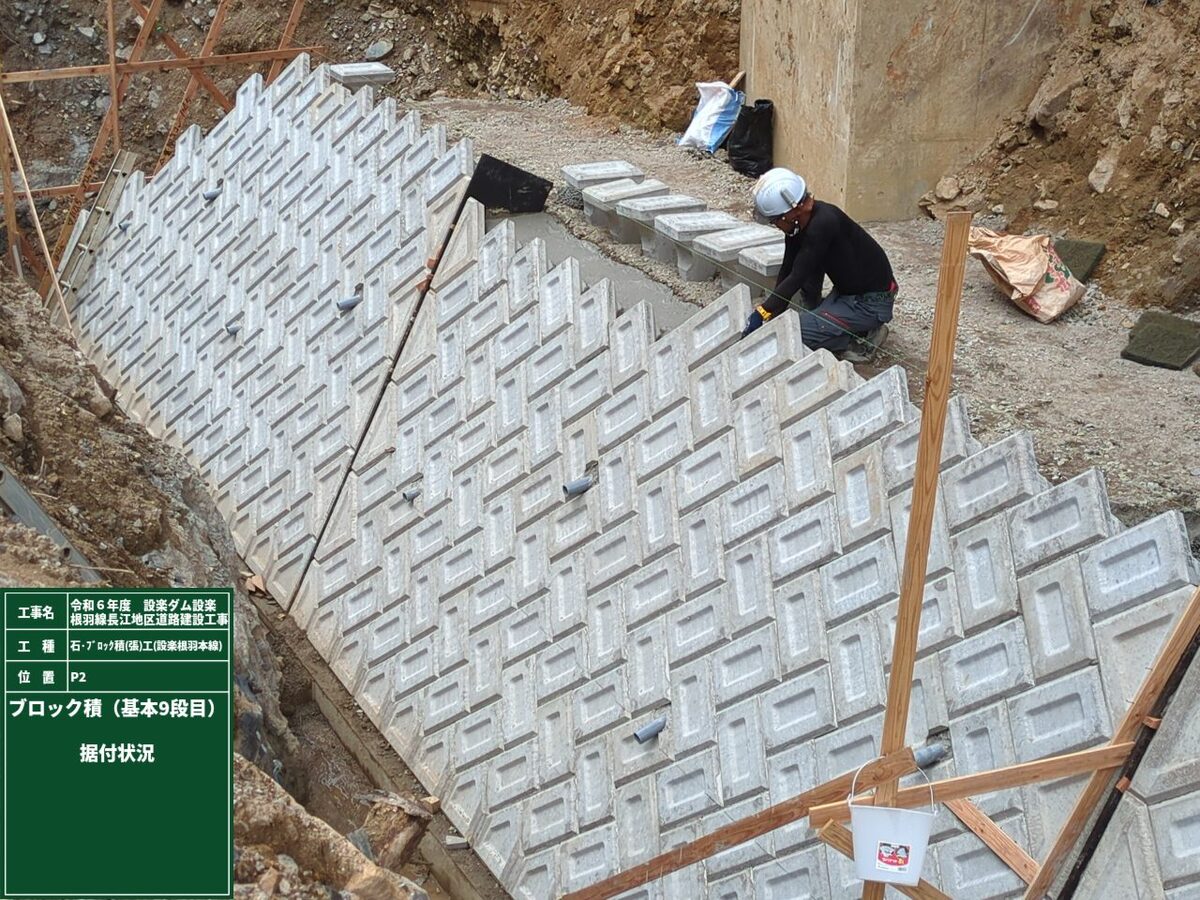

    進捗状況(長江工区:ブロック積)
    建設企業展の開催状況
    建設企業展の開催状況
  2. 2025年09月09日

    8月末 進捗

    今現在、工事進捗率は35%程です。
    主な作業については、長江工区はもたれ式擁壁及びブロック積を行っております。
    小松地区は路体盛土を行っております。

    工事中につきましては、地元皆様にご迷惑・ご不便をお掛けしますが、安全や環境には十分配慮して工事を行いますので、ご理解とご協力をお願いいたします。

    また、令和7年9月27日(土)に小松トンネル内で建設企業展を開催します。当社も出展を行いますので、是非、遊びに来てください。

    外部リンク(愛知県HPー全長585mのトンネルで遊ぼう!遊べる建設企業展を開催します)
    https://www.pref.aichi.jp/site/toyogawabiyori/kigyouten2025.html

    進捗状況(長江工区:P3もたれ式擁壁)

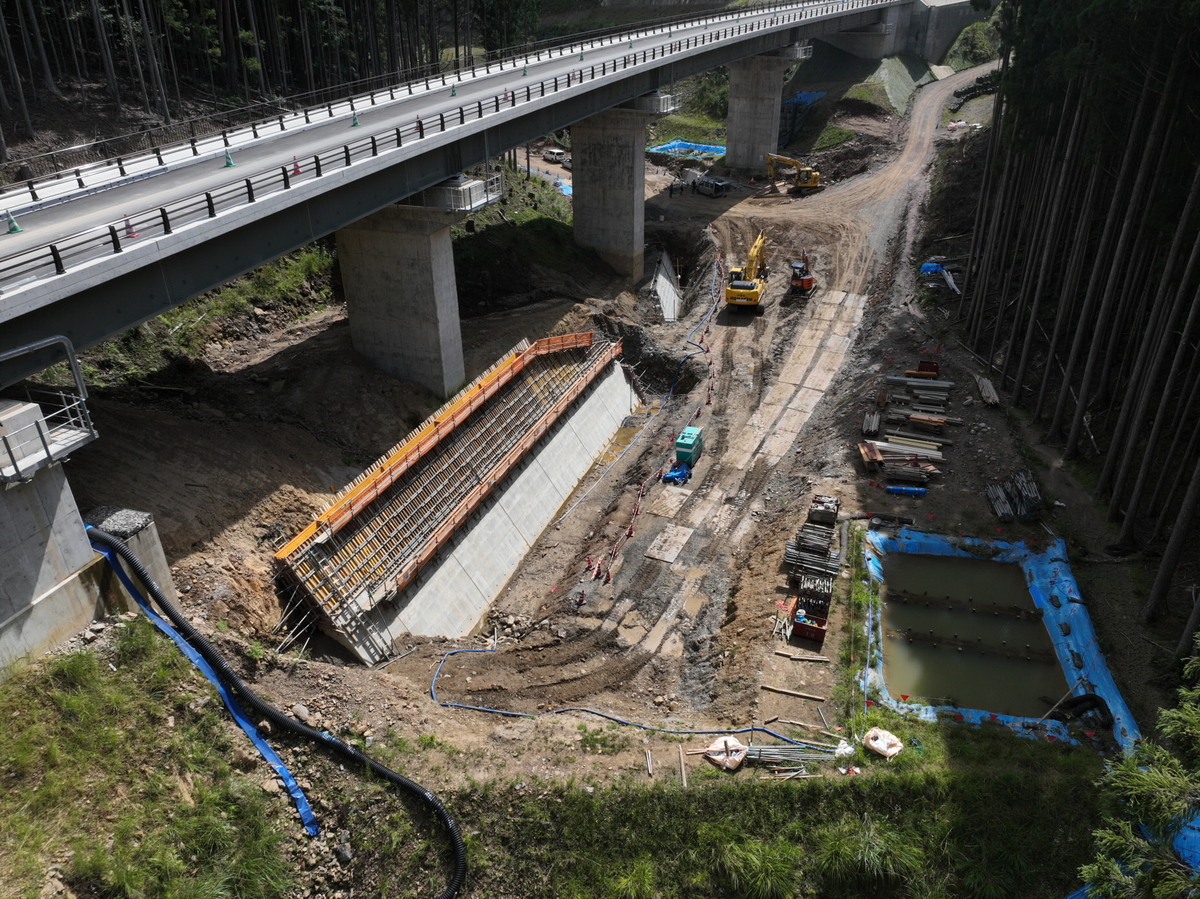

    進捗状況(長江工区:3号橋橋面舗装)
    建設企業展のお知らせ

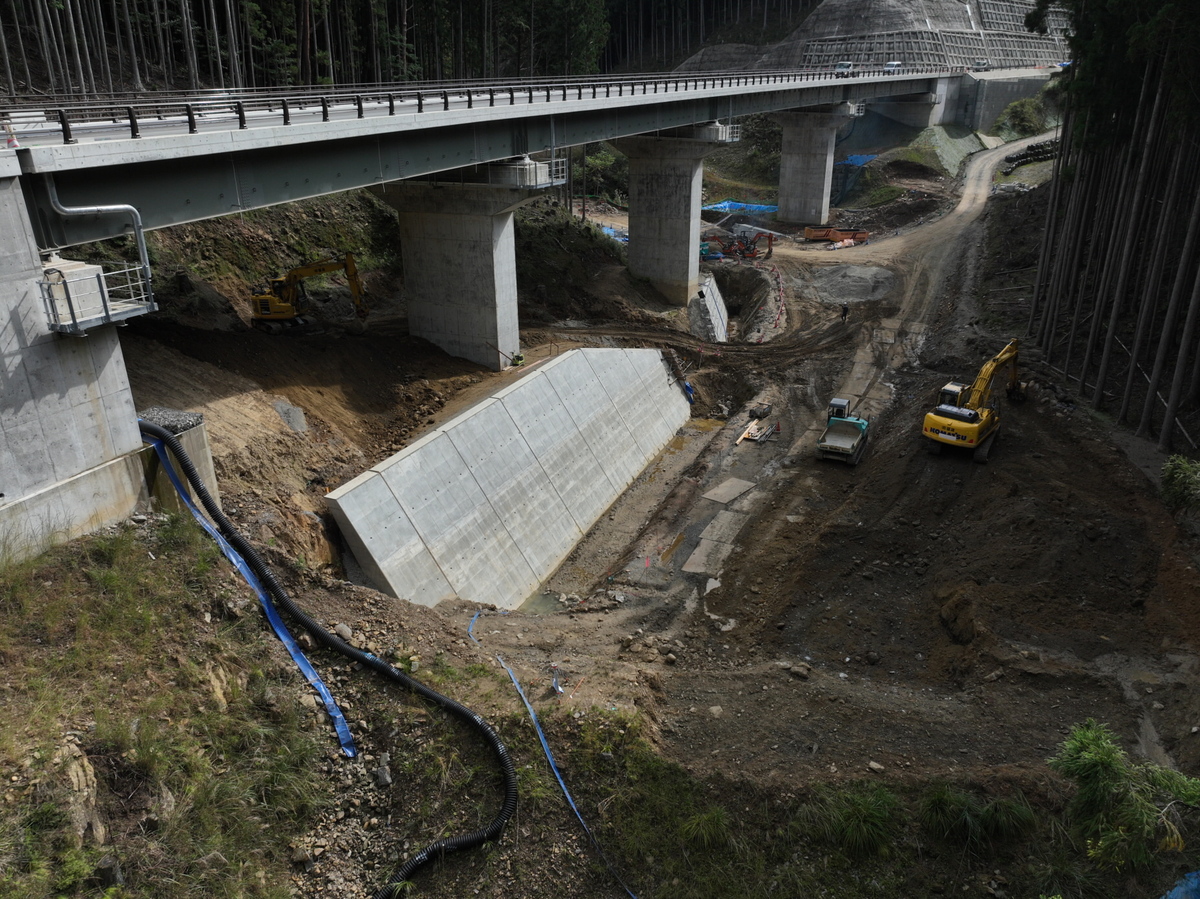

  3. 2025年08月19日

    7月末 進捗

    今現在、工事進捗率は25%程です。
    主な作業については、長江工区はもたれ式擁壁を行っております。
    小松地区は路体盛土を行っております。
    まだまだ暑い日が続きますが熱中症に注意し、作業を行っていきます。
    工事中につきましては、地元皆様にご迷惑・ご不便をお掛けしますが、安全や環境には十分配慮して工事を行いますので、ご理解とご協力をお願いいたします。

    進捗状況(長江工区:P3もたれ式擁壁)
    進捗状況(長江工区:4号橋A2橋台もたれ式擁壁)

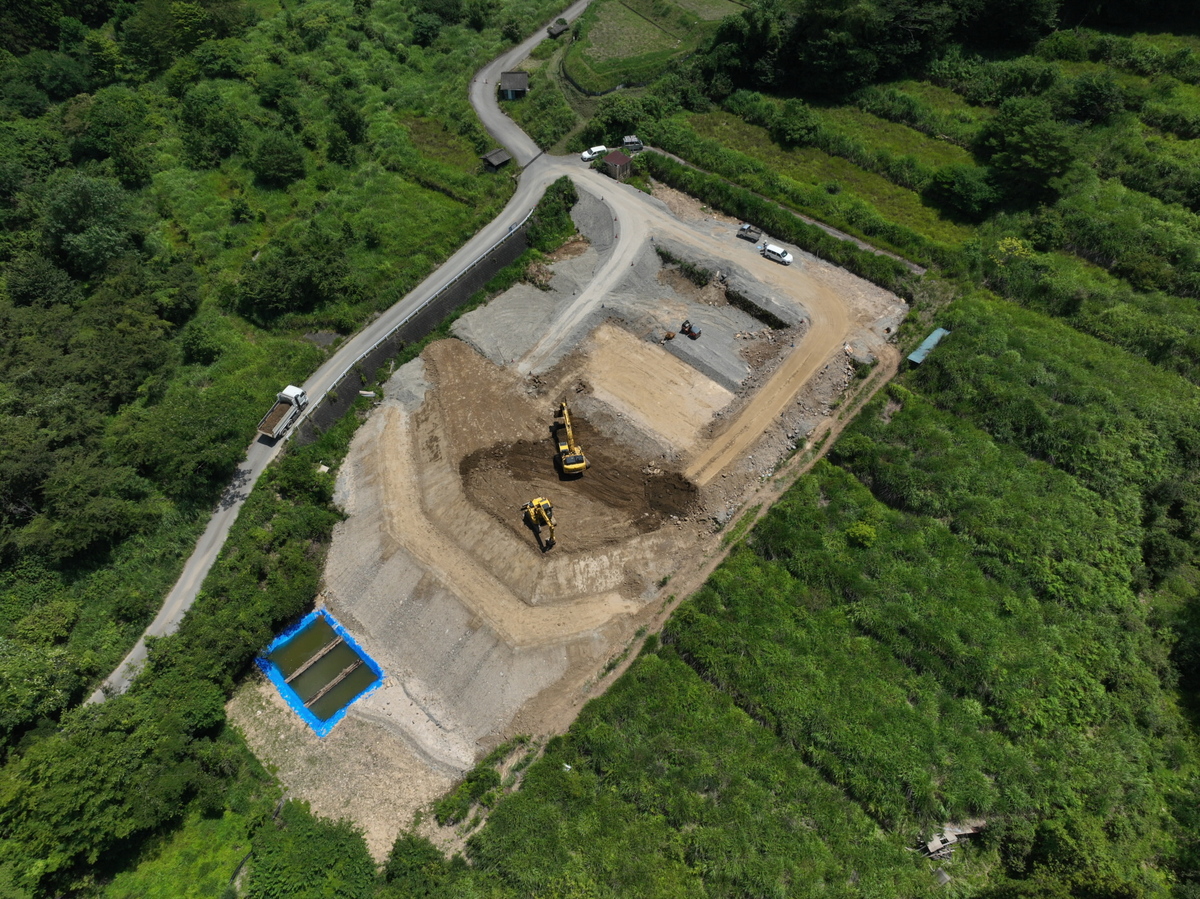

    進捗状況(小松地区:路体盛土)

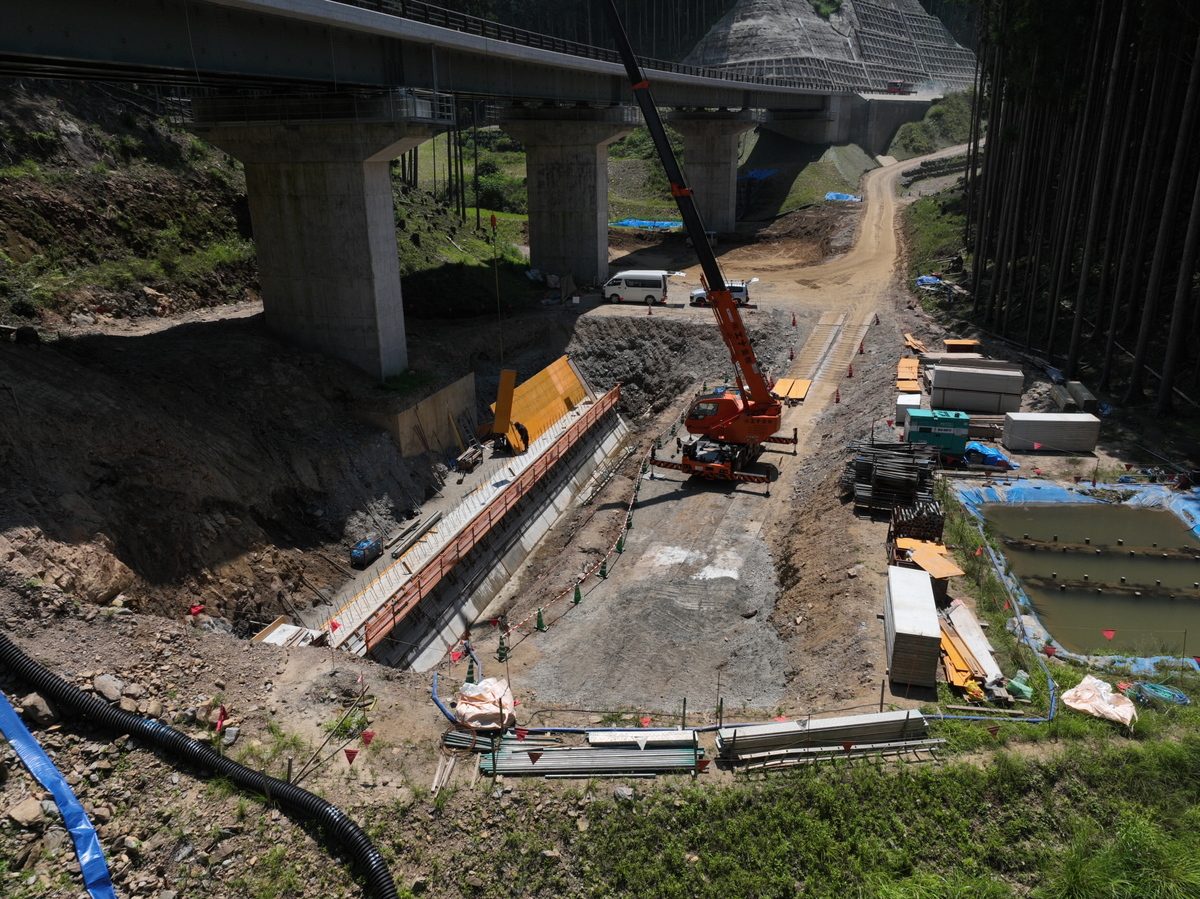

  4. 2025年07月10日

    6月末 進捗

    今現在、工事進捗率は20%程です。
    主な作業については、長江工区はもたれ式擁壁を行っております。
    小松地区は地下排水の整備後の路体盛土を行っております。

    今後、暑い日が続きますが熱中症に注意し、作業を行っていきます。
    工事中につきましては、地元皆様にご迷惑・ご不便をお掛けしますが、安全や環境には十分配慮して工事を行いますので、ご理解とご協力をお願いいたします。

    進捗状況(工事終点から起点を望む)(長江工区)

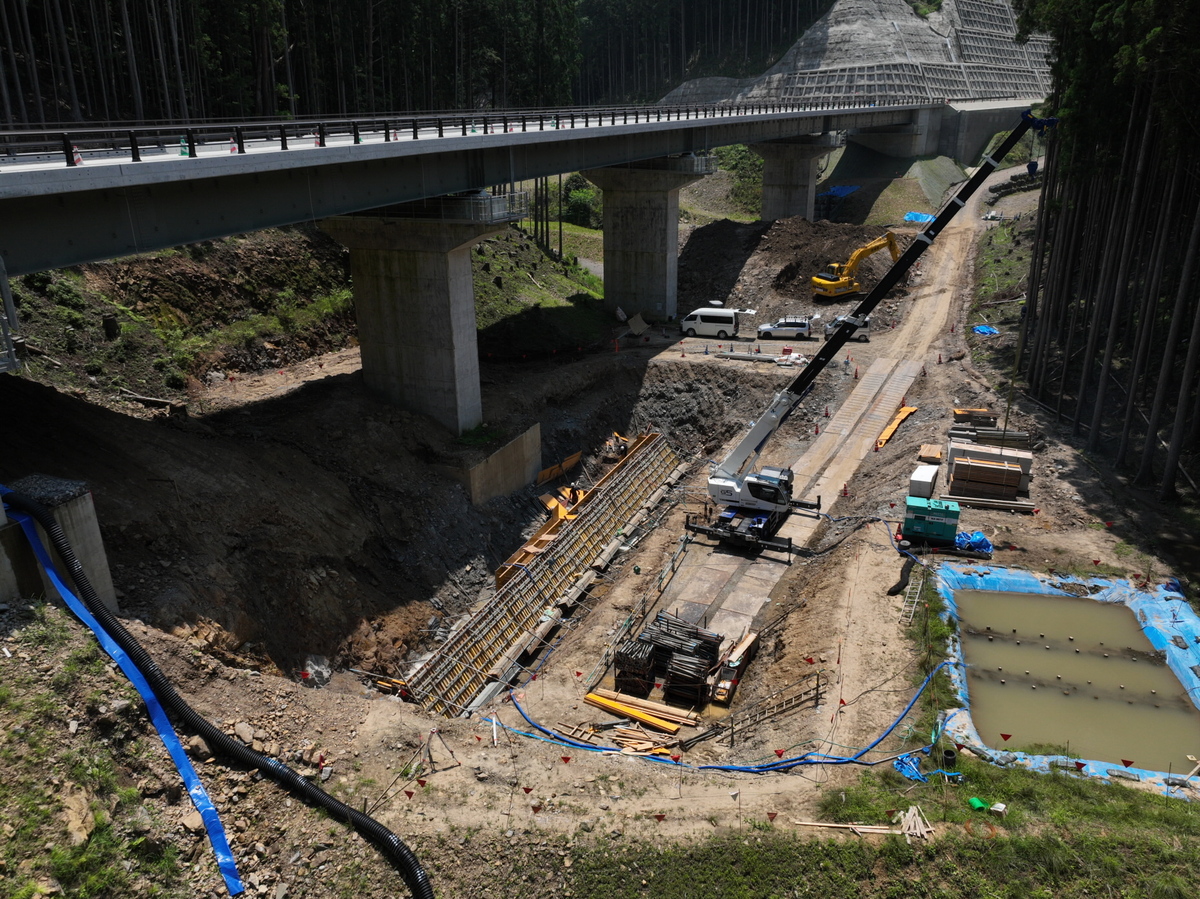

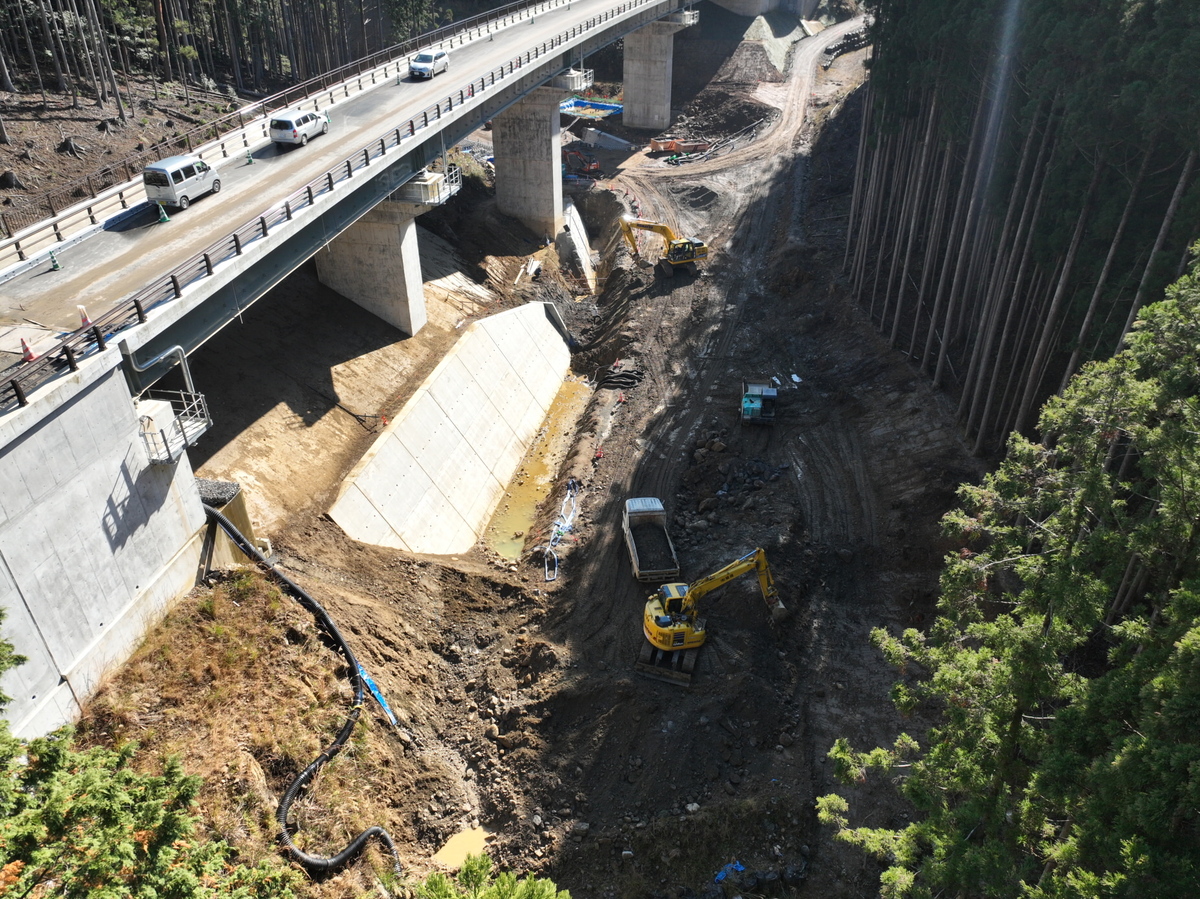

    進捗状況(長江工区:P3もたれ式擁壁)
    進捗状況(小松地区)

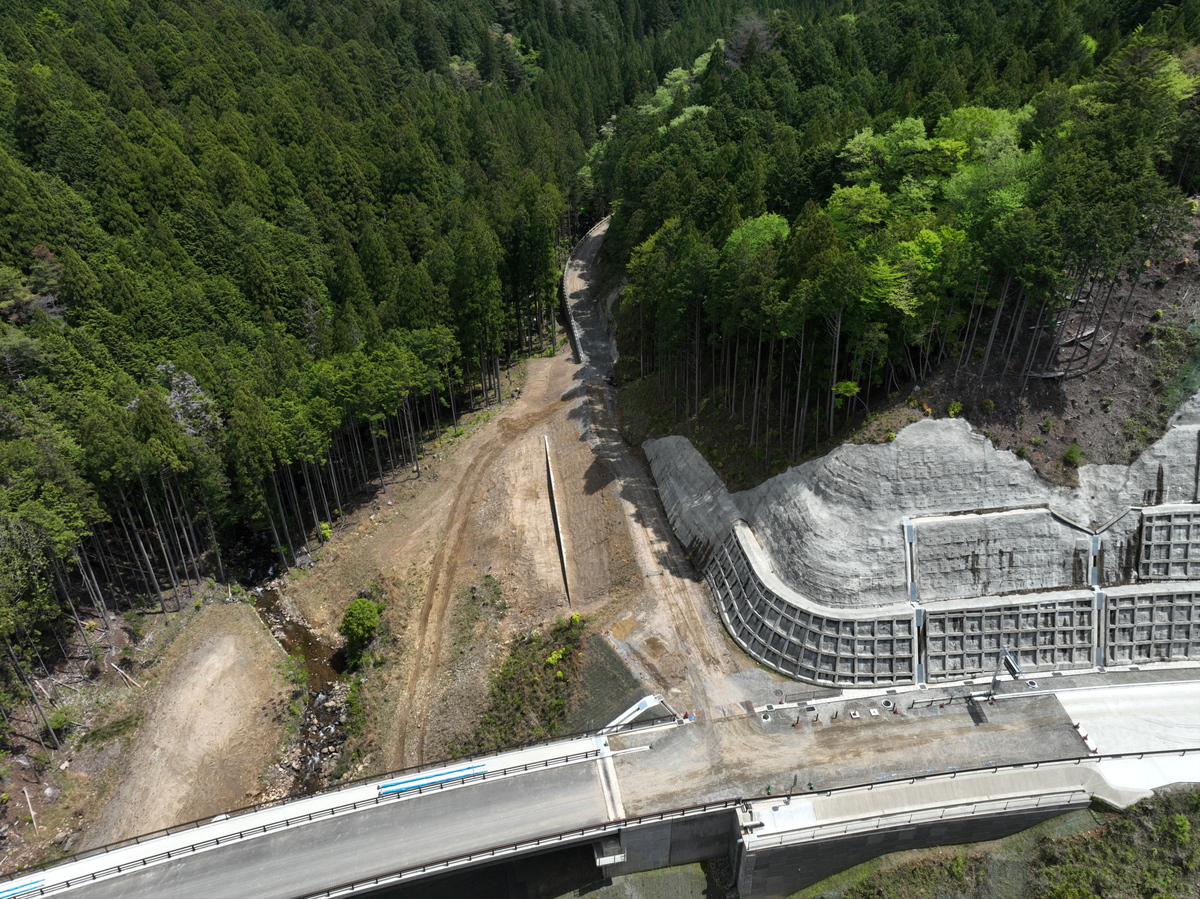

  5. 2025年06月10日

    5月末 進捗

    GW休暇後に本工事に着手しました。
    梅雨時期を迎えるにあたり、沈砂池等の防災を整備し、作業を行っております。

    工事中につきましては、地元皆様にご迷惑・ご不便をお掛けしますが、安全や環境には十分配慮して工事を行いますので、ご理解とご協力をお願いいたします。

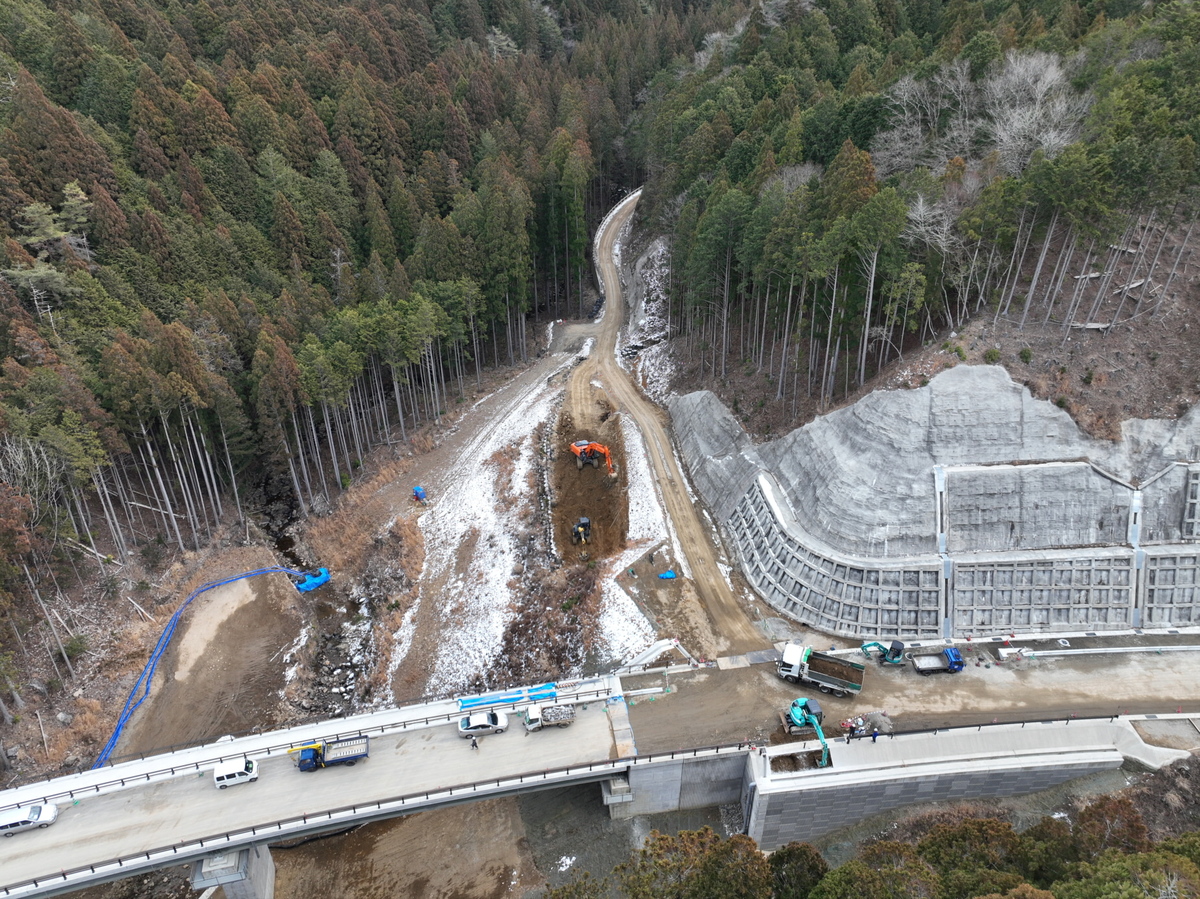

    進捗状況(工事終点から起点を望む)(長江工区)

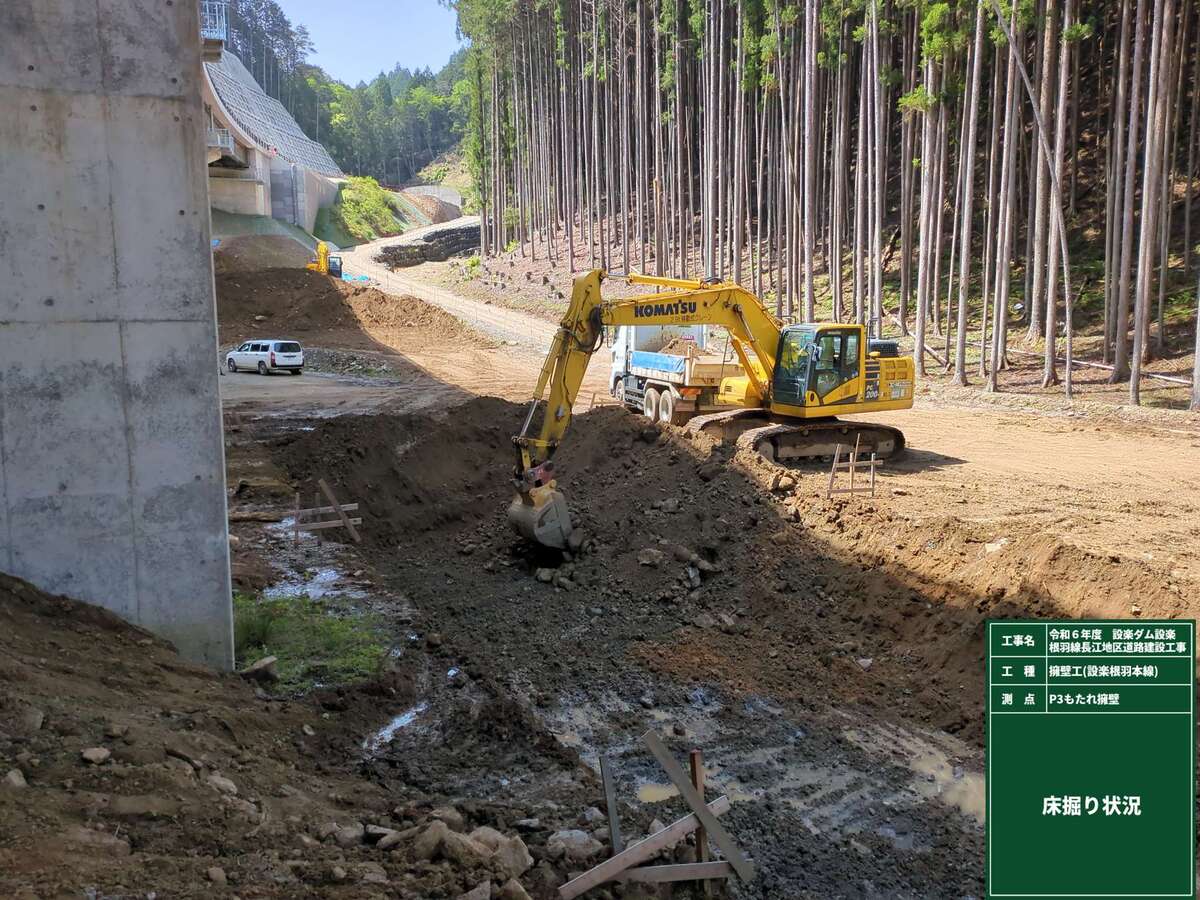

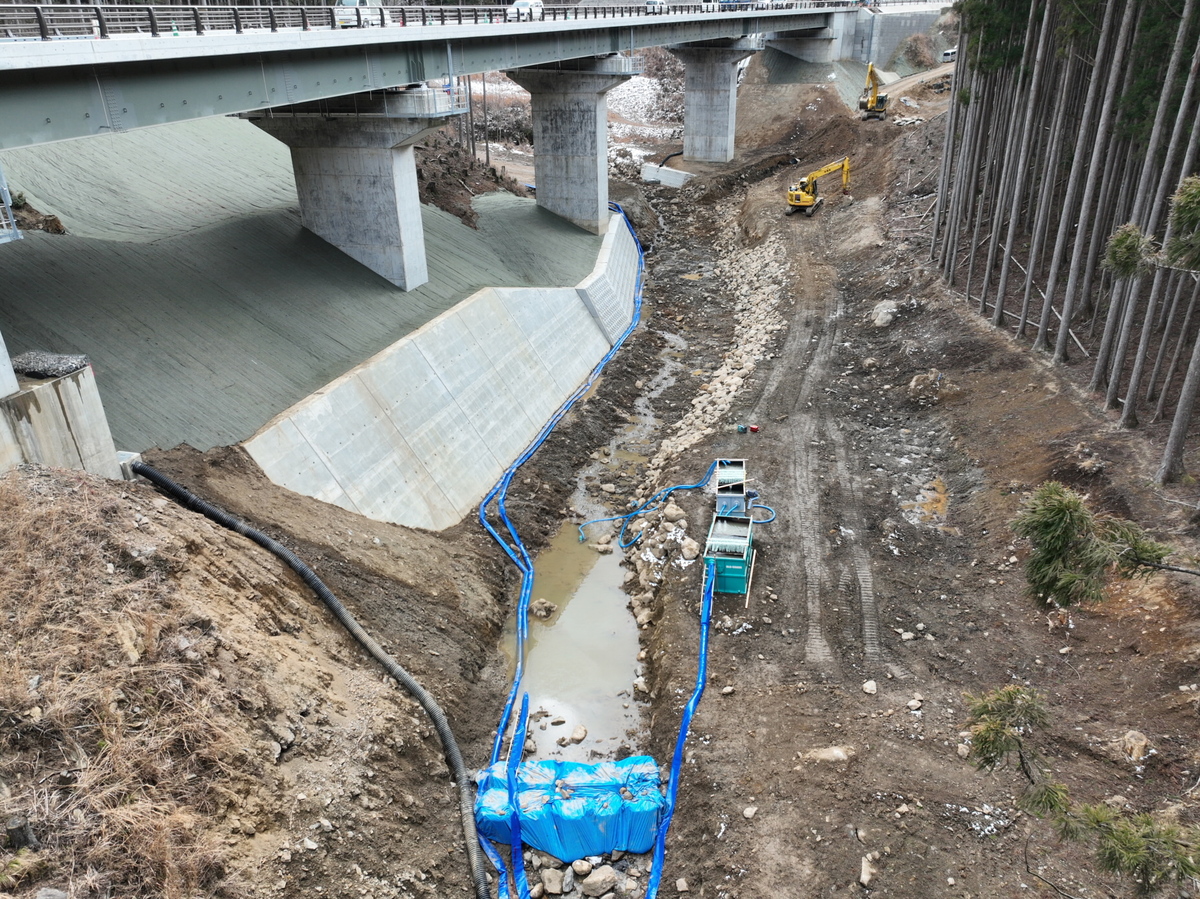

    擁壁床掘状況(長江工区)

    沈砂池設置状況(小松地区)
  6. 2025年05月14日

    4月末 進捗

    本工事に向けて、施工準備を行っています。
    工事中につきましては、地元皆様にご迷惑・ご不便をお掛けしますが、安全や環境には十分配慮して工事を行いますので、ご理解とご協力をお願いいたします。

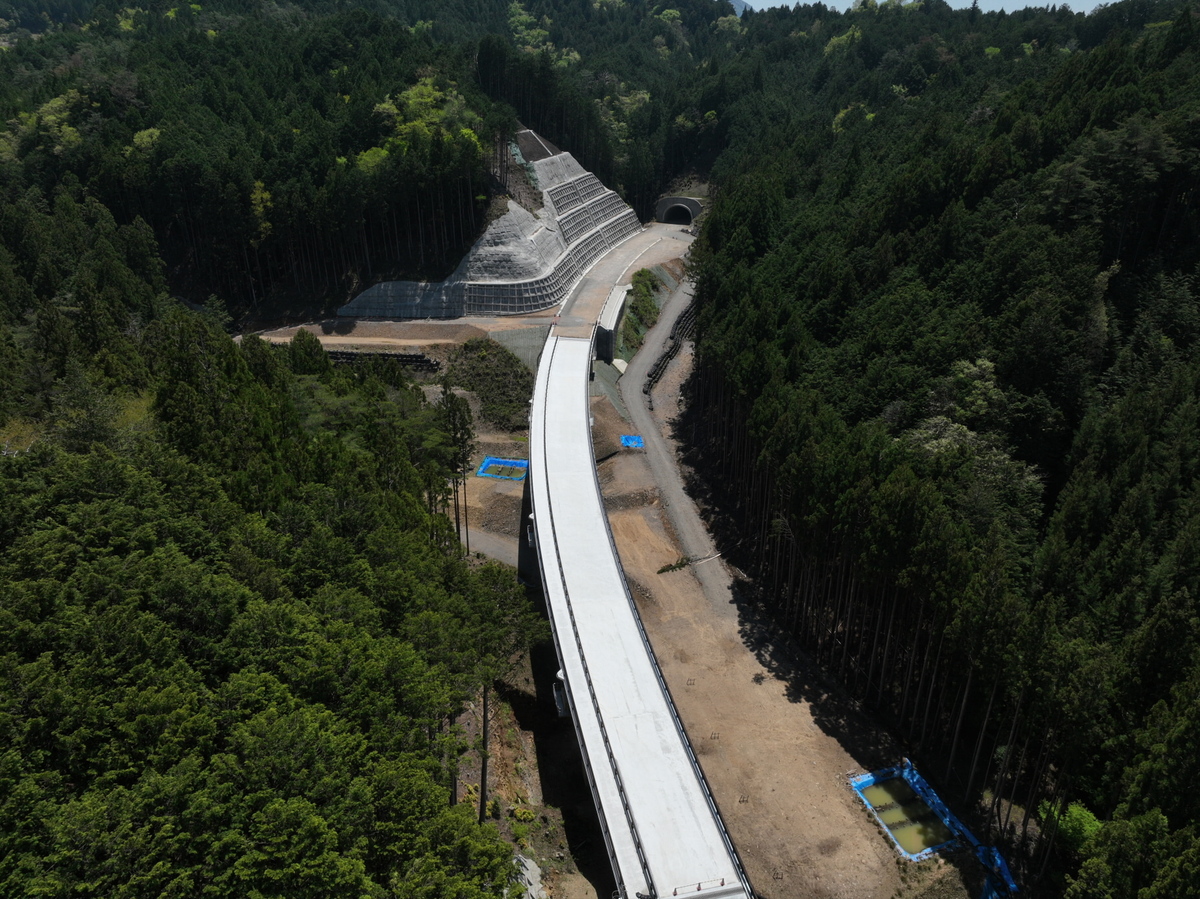

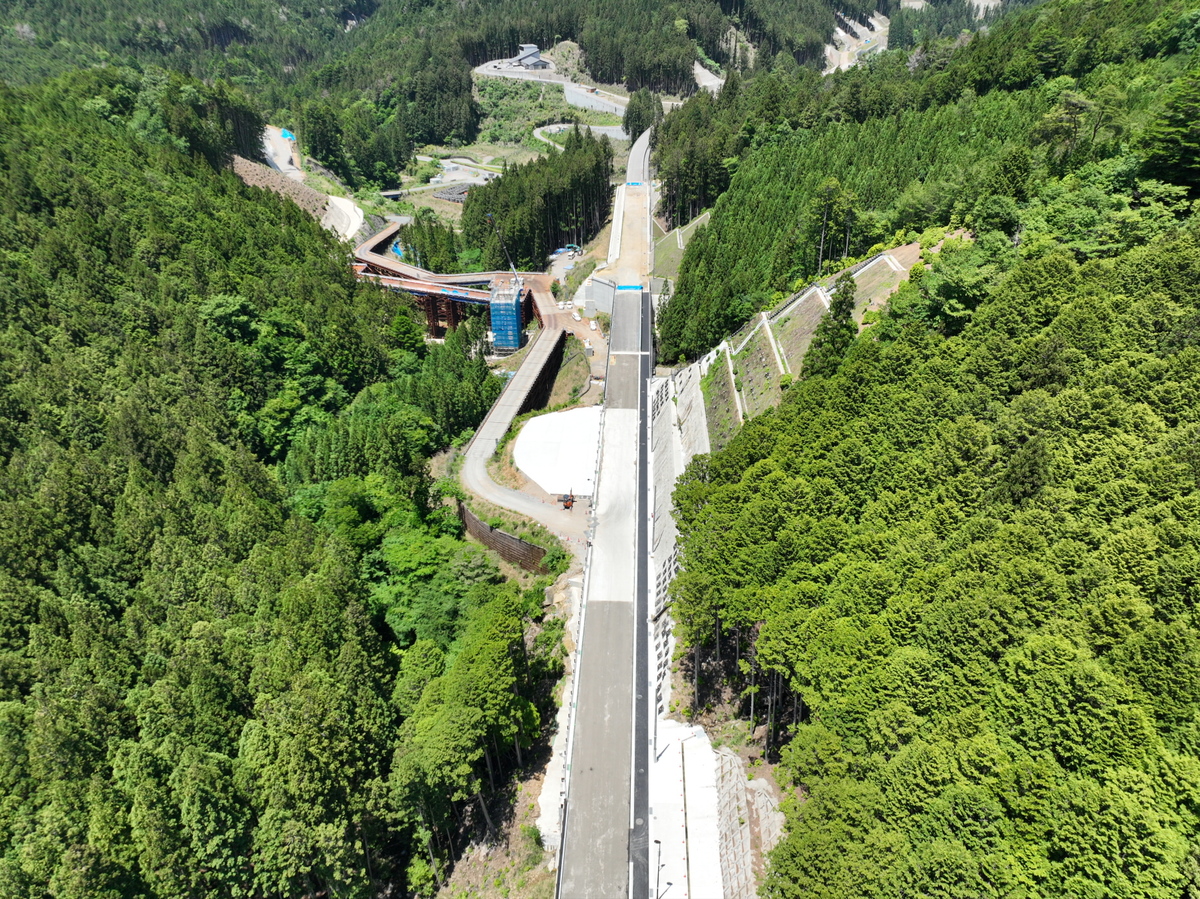

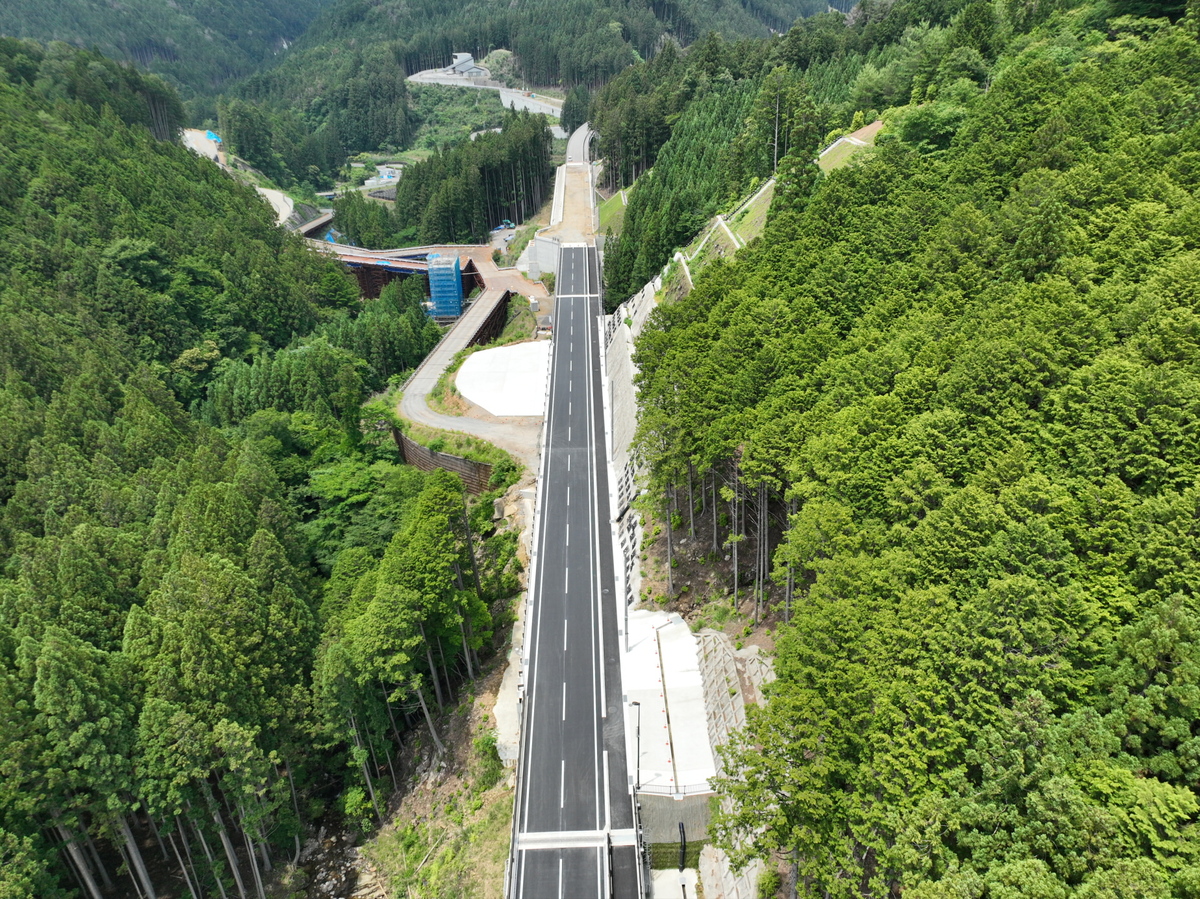

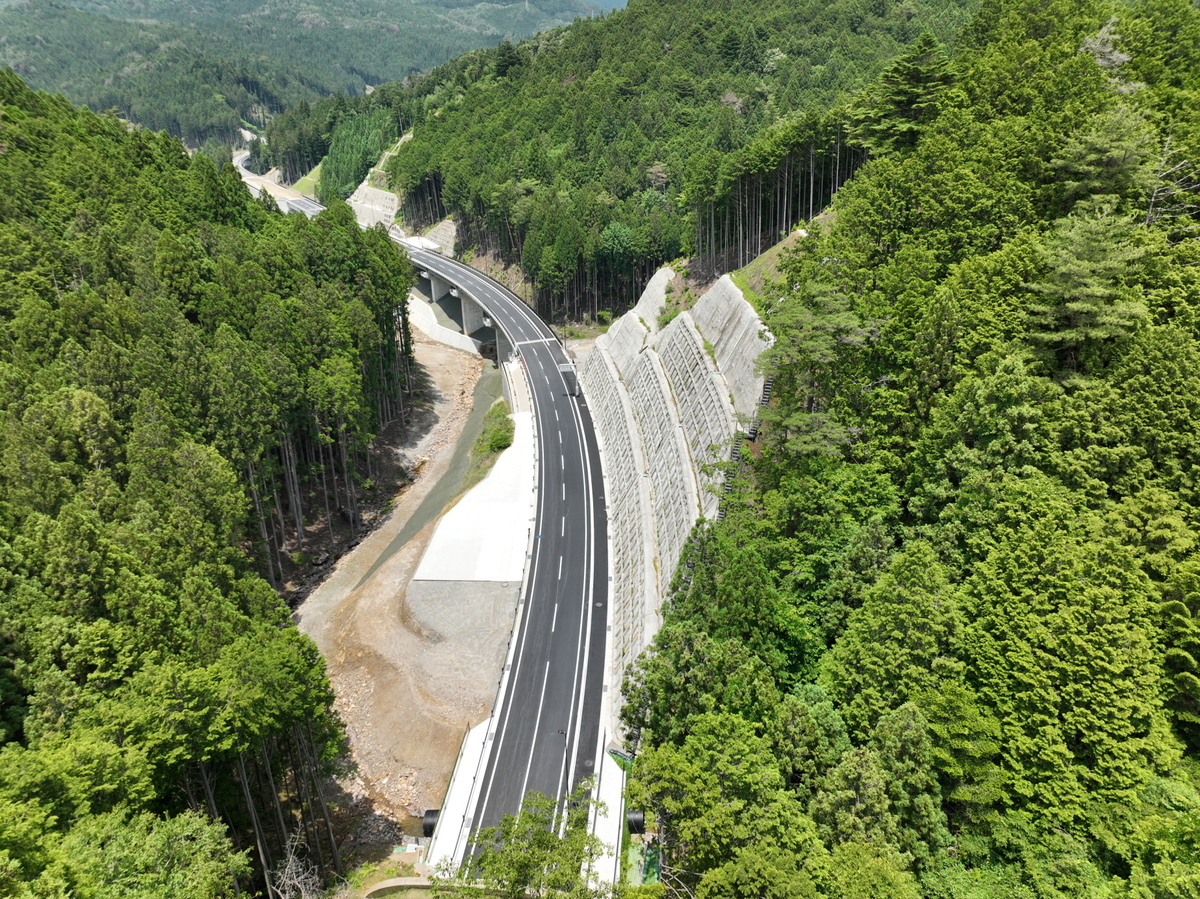

    進捗状況(工事中間点から工事起点を望む)
    安全祈願祭実施状況
    施工打合せ状況
  7. 2025年04月11日

    着手前

    現在、関係機関との調整を行い、現場で基本測量を行っています。
    工事中につきましては、地元皆様にご迷惑・ご不便をお掛けしますが、安全や環境には十分配慮して工事を行いますので、ご理解とご協力をお願いいたします。

    デザイン工事看板

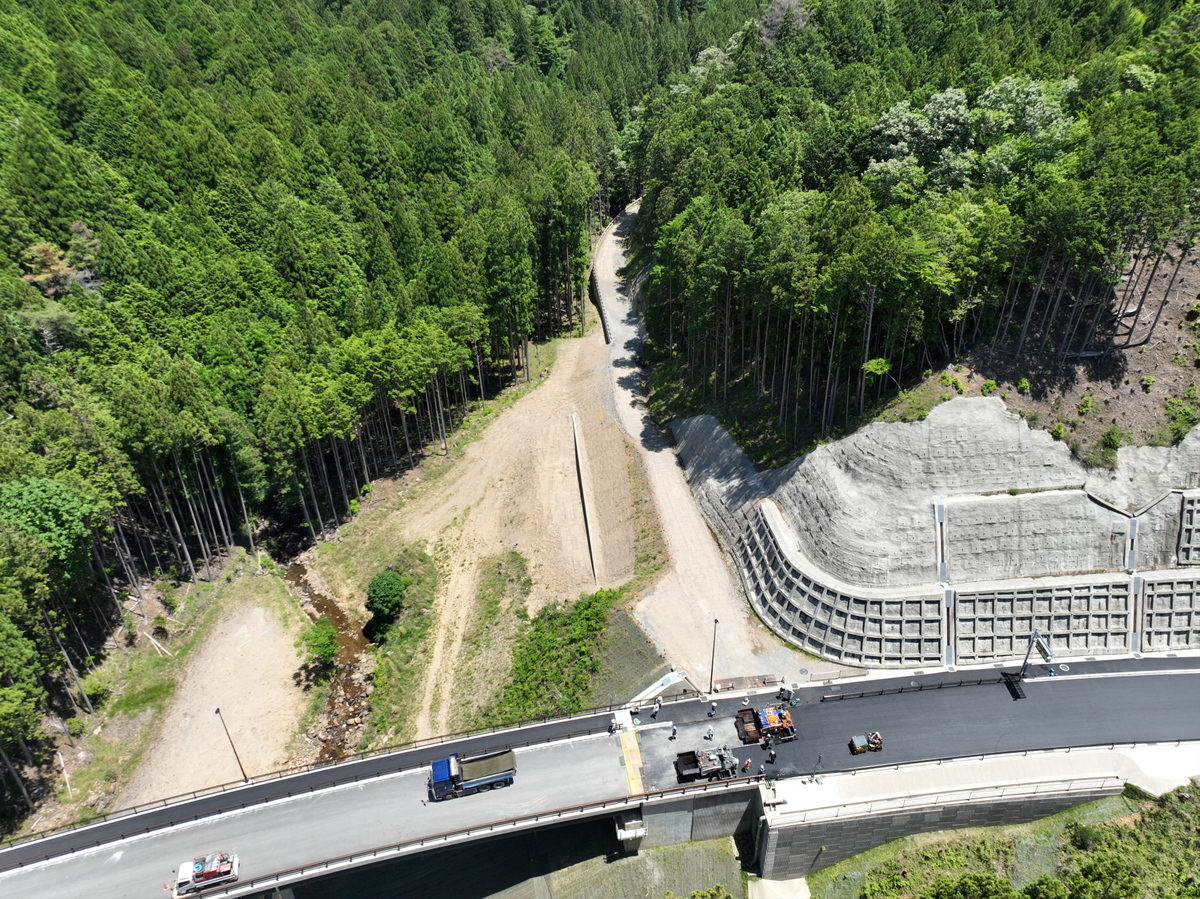

    着手前(工事中間点から工事起点を望む)
    着手前(工事中間点から工事終点を望む)
