緊急防災対策河川工事(ICT指定・余裕期間・週休2日)(1号工)

information

発注者
西三河建設事務所
工事名
緊急防災対策河川工事(ICT指定・余裕期間・週休2日)(1号工)
工事場所
額田郡幸田町大字菱池地内
工事期間
2025/03/01~2026/02/03
現場責任者
上松祐介
路線名
一級河川広田川(菱池遊水地)
工事内容
広田川の氾濫を防ぐための菱池遊水地整備事業の一環で、掘削による土砂搬出工事を行います。

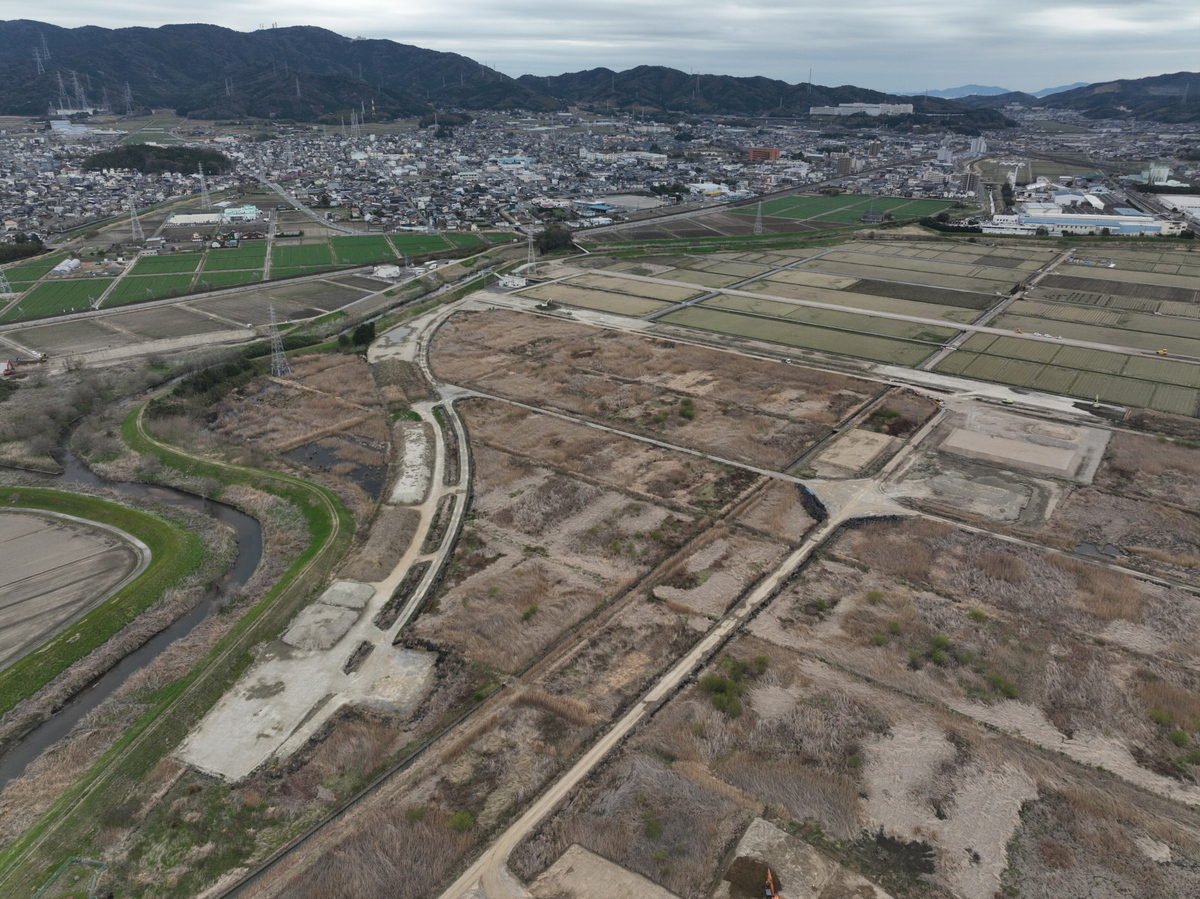

  1. 2025年11月28日

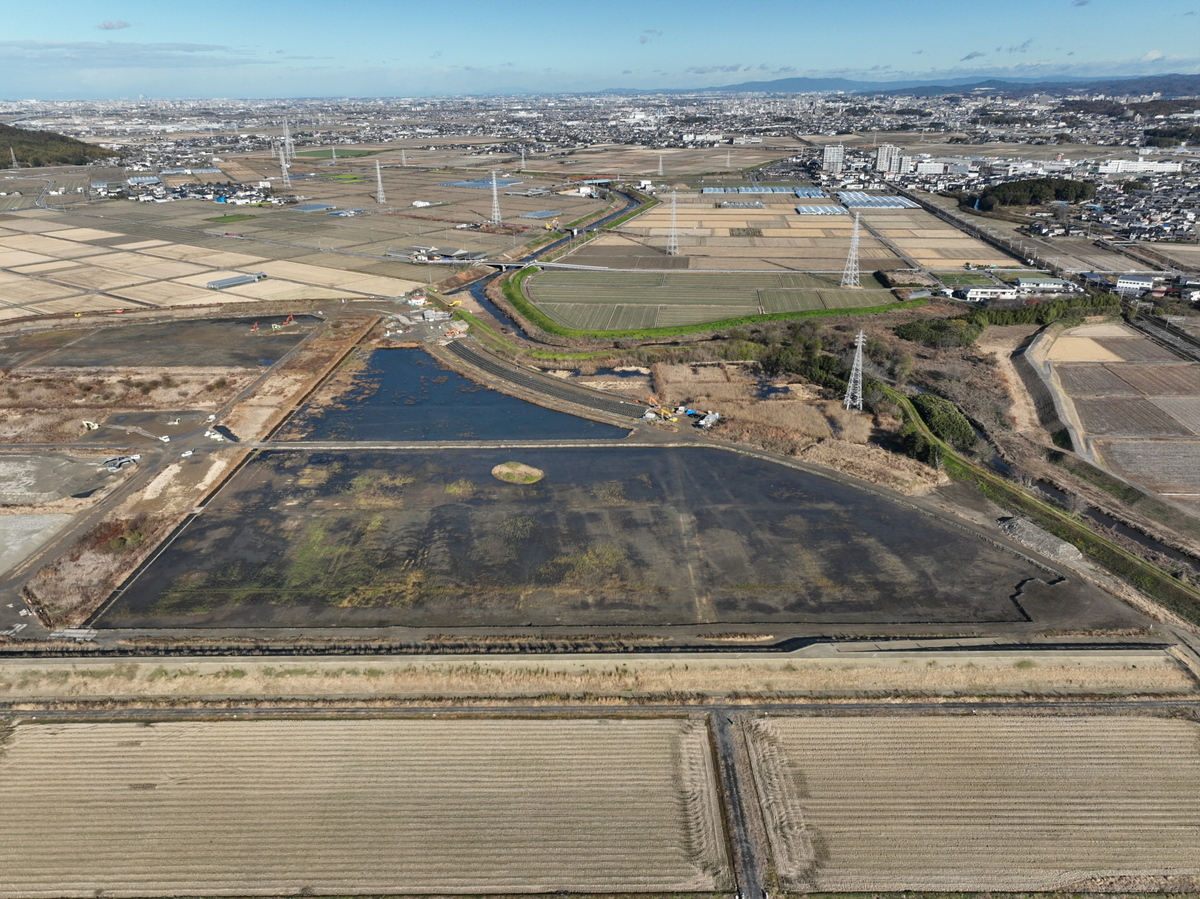

    11月末進捗

    菱池遊水地内で進めておりました掘削作業は11月末で完了いたしました。
    現在は、引き続き残土の搬出を行っており完了に向けて作業を進めております。
    残りの作業も、安全に十分配慮しながら進めてまいりますので、もうしばらくご理解とご協力のほどよろしくお願いいたします。

    進捗状況
  2. 2025年10月29日

    10月末進捗

    現在、菱池遊水地内にて掘削工事を進めております。
    10月末時点で掘削作業はほぼ完了しております。11月は引き続き土砂搬出を行い、年内に搬出を完了する予定です。
    引き続き大型車両の通行が続くため、周辺道路では一時的にご不便をおかけする場合がございますが、安全管理を徹底し、工事を円滑に進めてまいります。
    今後ともご理解とご協力のほど、よろしくお願いいたします。

    進捗状況
  3. 2025年10月10日

    9月末 進捗状況

    現在、菱池遊水地内にて掘削工事を進めております。
    9月末時点で掘削工事は約7割が完了し、あわせて現場内の構造物撤去も完了しました。
    工事に伴い、周辺道路では大型車両の通行が引き続き増加しております。
    近隣の皆様にはご不便・ご迷惑をおかけしておりますが、安全には十分配慮しながら工事を進めてまいりますので、ご理解ご協力のほど、よろしくお願いいたします。

    進捗状況
  4. 2025年09月09日

    8月末 進捗状況

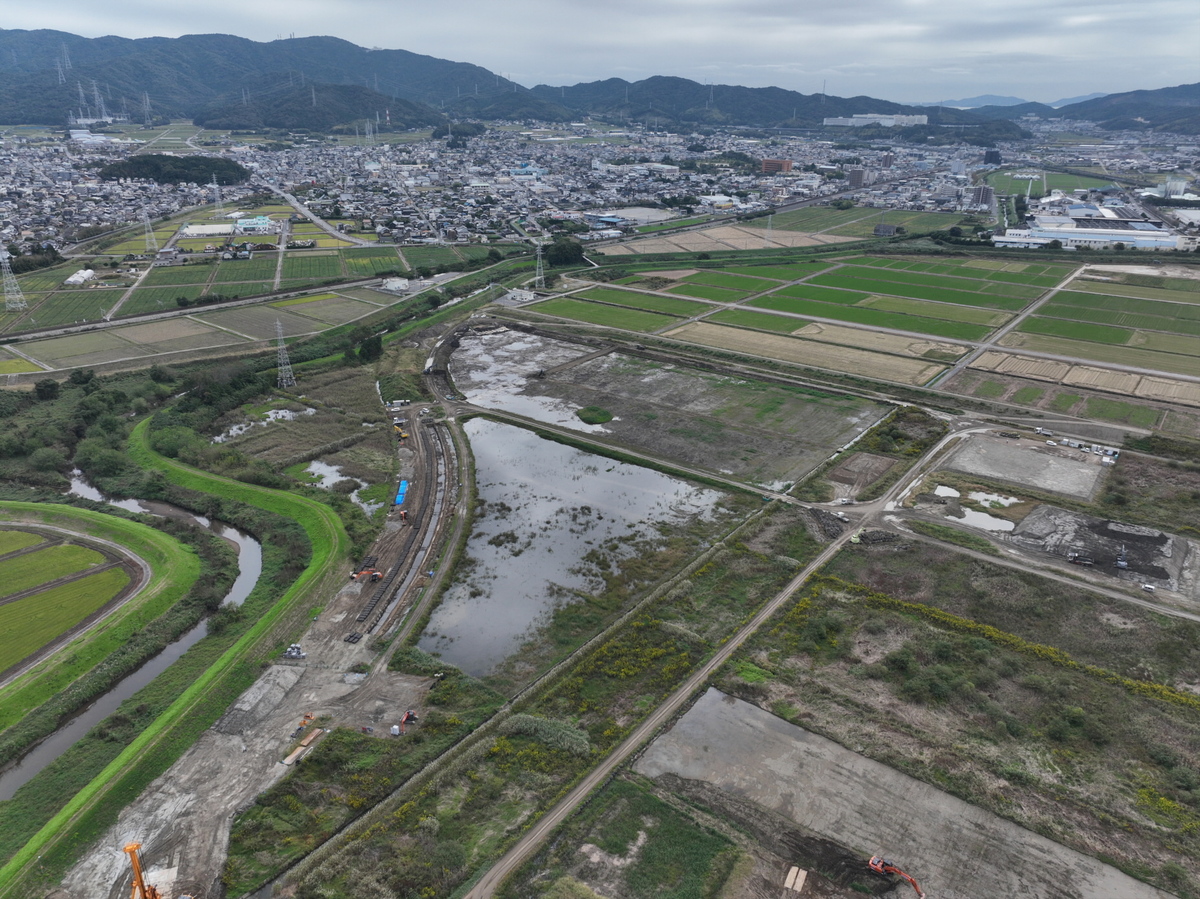

    現在、菱池遊水地内にて掘削工事を進めております。
    工事に伴い、周辺道路では大型車両の通行が引き続き増加しております。

    近隣の皆様にはご不便・ご迷惑をおかけしておりますが、安全には十分配慮しながら工事を進めてまいりますので、ご理解ご協力のほど、よろしくお願いいたします。

    進捗状況
    進捗状況
  5. 2025年08月19日

    7月末 進捗状況

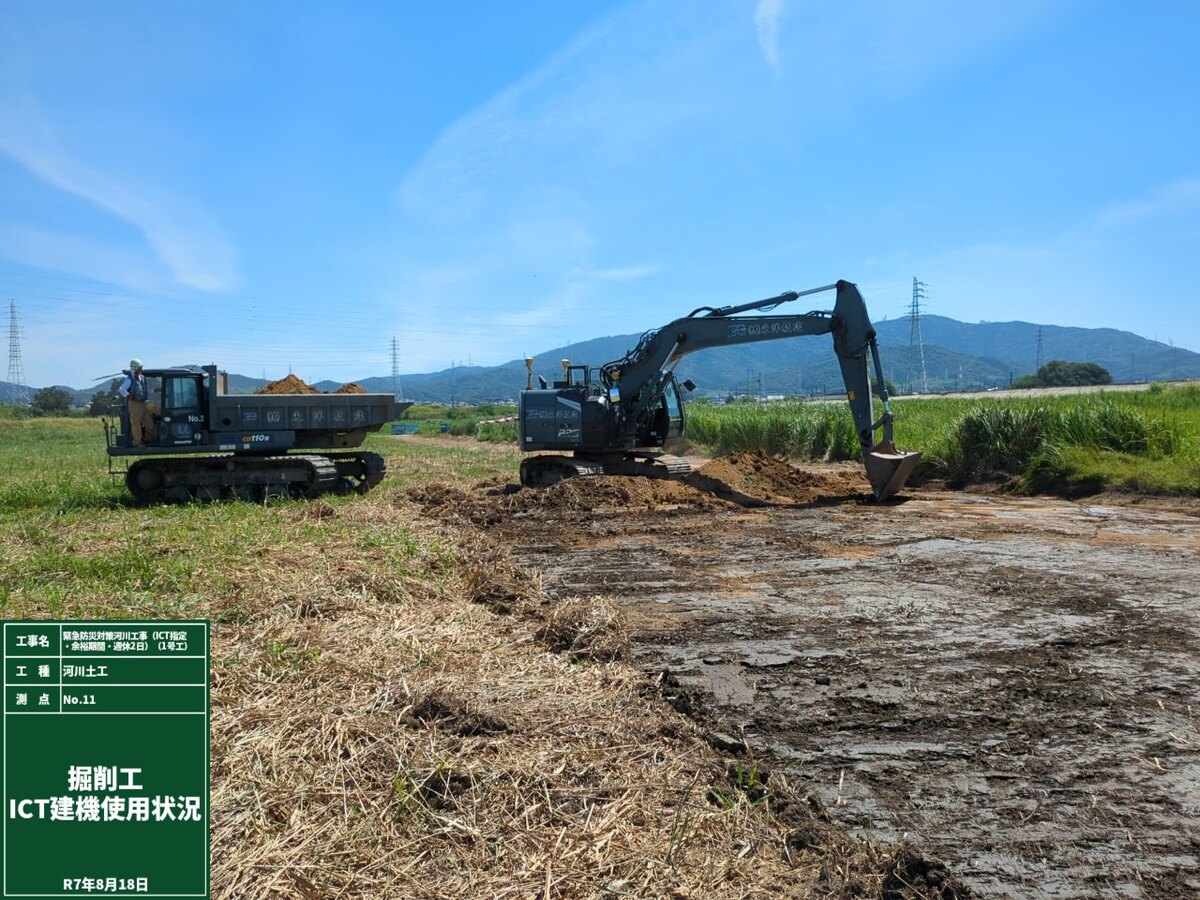

    現在、菱池遊水地内において掘削工事を進めております。
    7月末時点で、工事全体の約3分の1が完了いたしました。
    工事に伴い、周辺道路では大型車両の通行が増加しております。
    近隣住民の皆様にはご迷惑をおかけしますが、安全には十分配慮しながら工事をすすめてまいりますので、ご理解とご協力のほど、よろしくお願いいたします。

    進捗状況
    施工状況
  6. 2025年07月10日

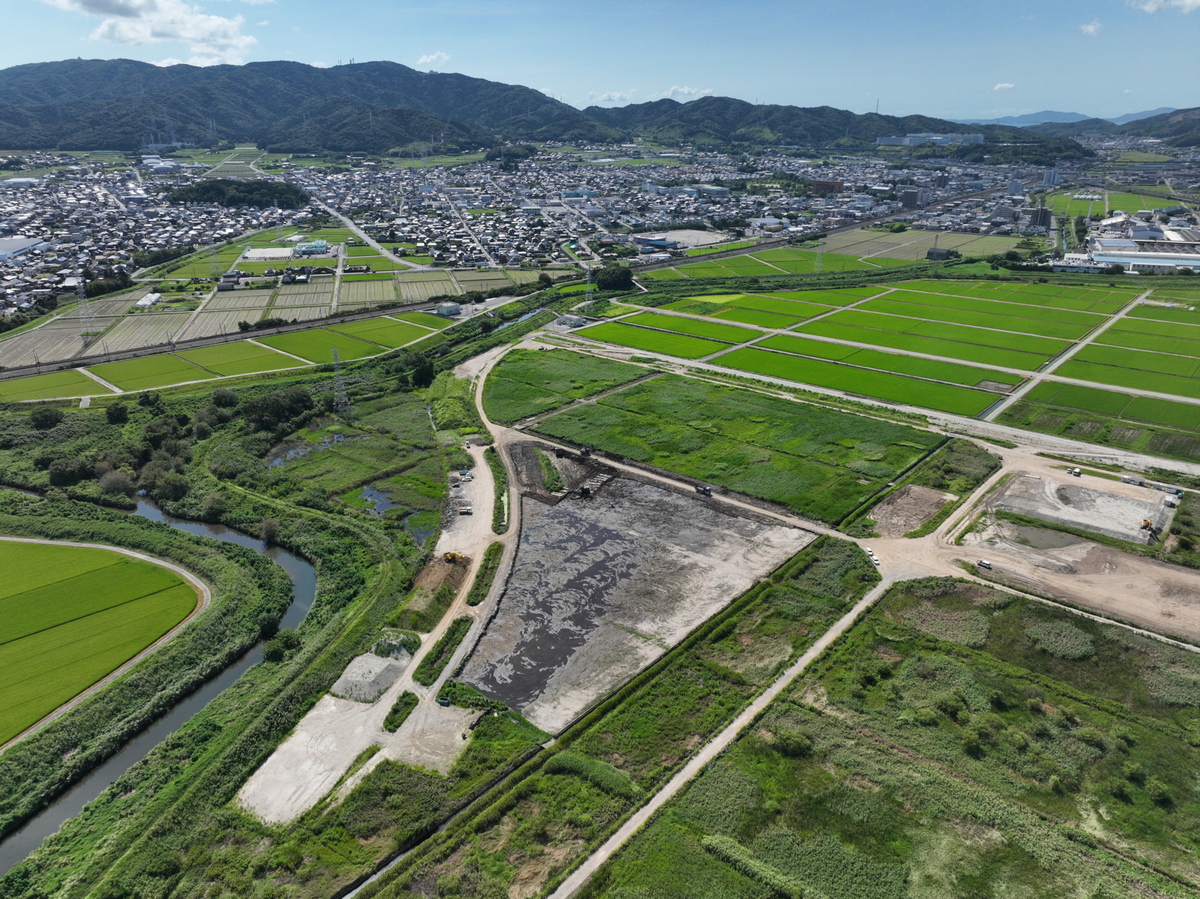

    6月末 進捗状況

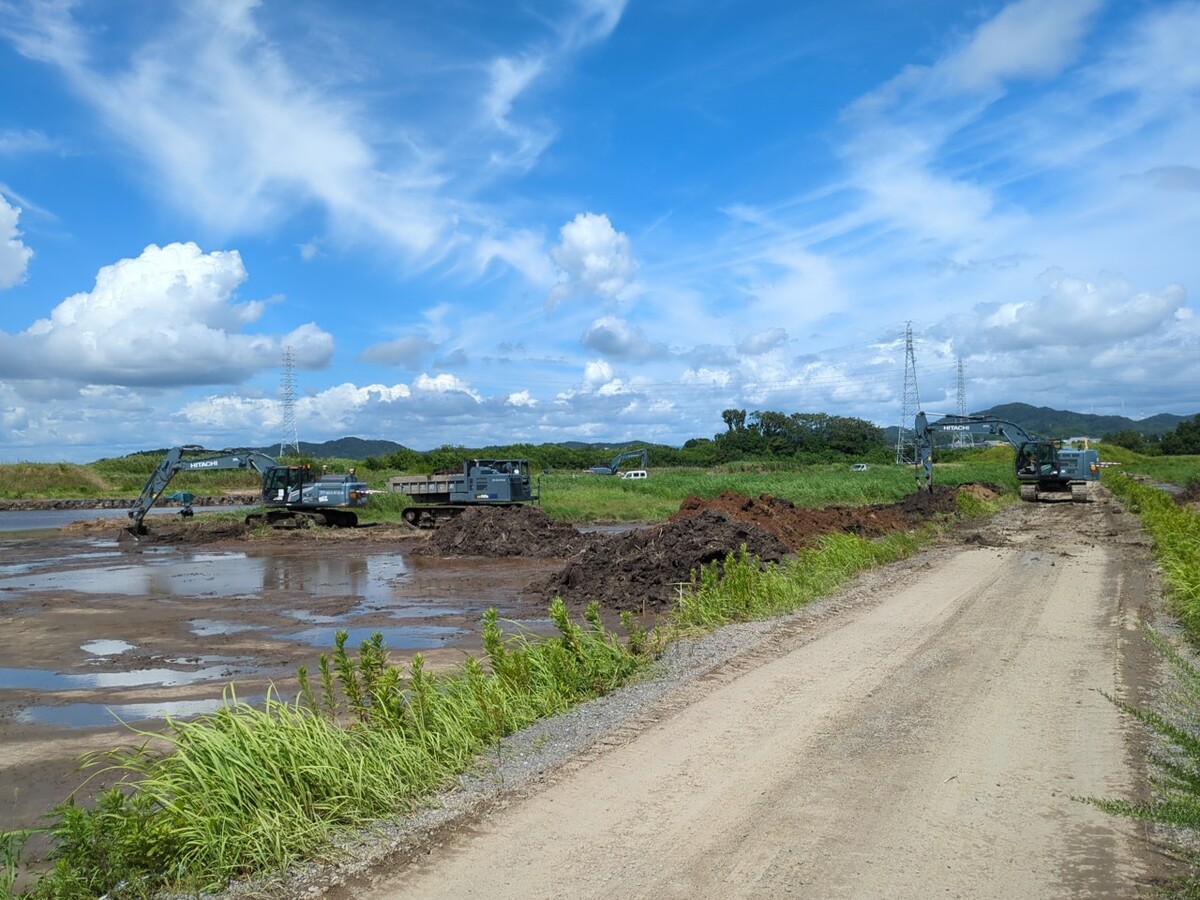

    現在、菱池遊水地内において掘削を行っています。
    工事に伴い、周辺道路では大型車両が頻繁に通行します。

    近隣住民の皆様にはご迷惑をおかけしますが、ご理解とご協力のほど、よろしくお願いいたします。

    進捗状況
    施工状況

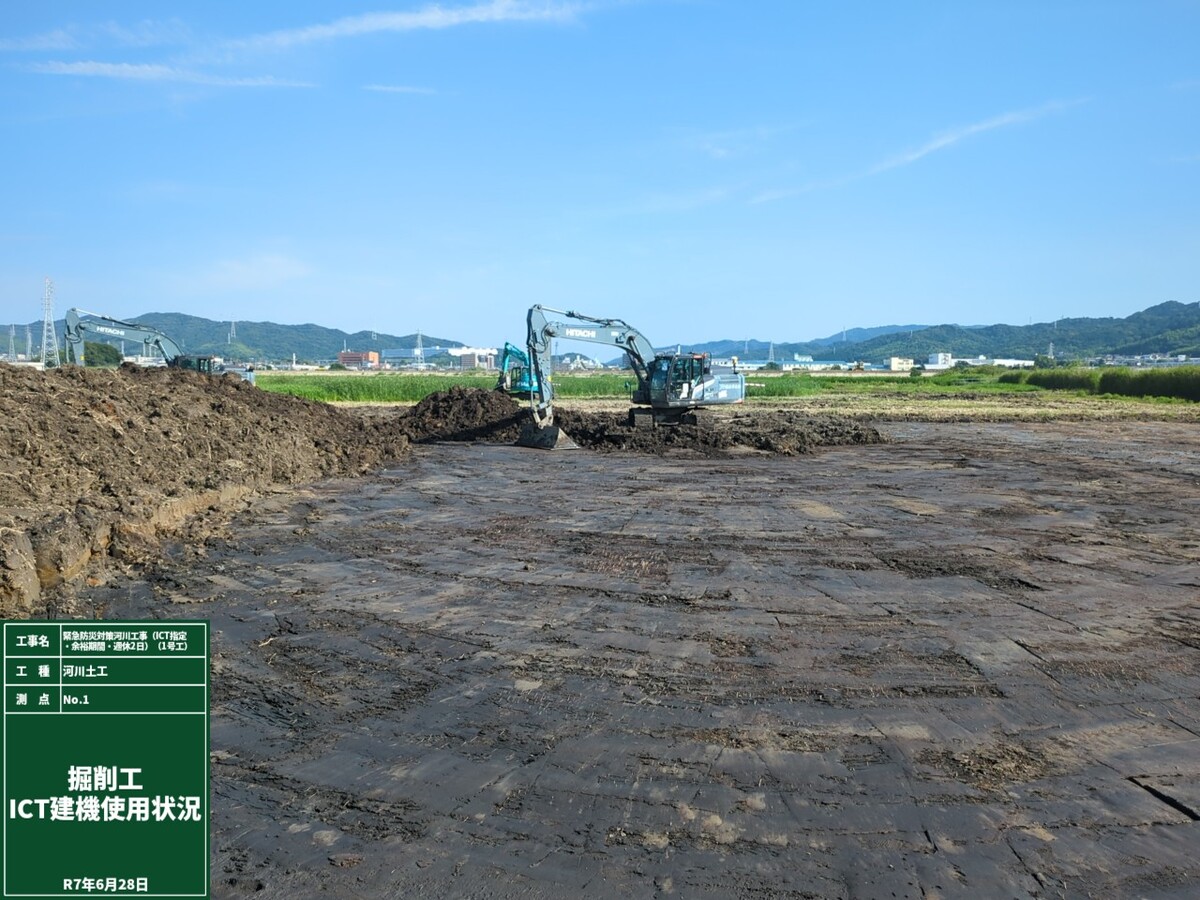

  7. 2025年06月10日

    5月末 進捗状況

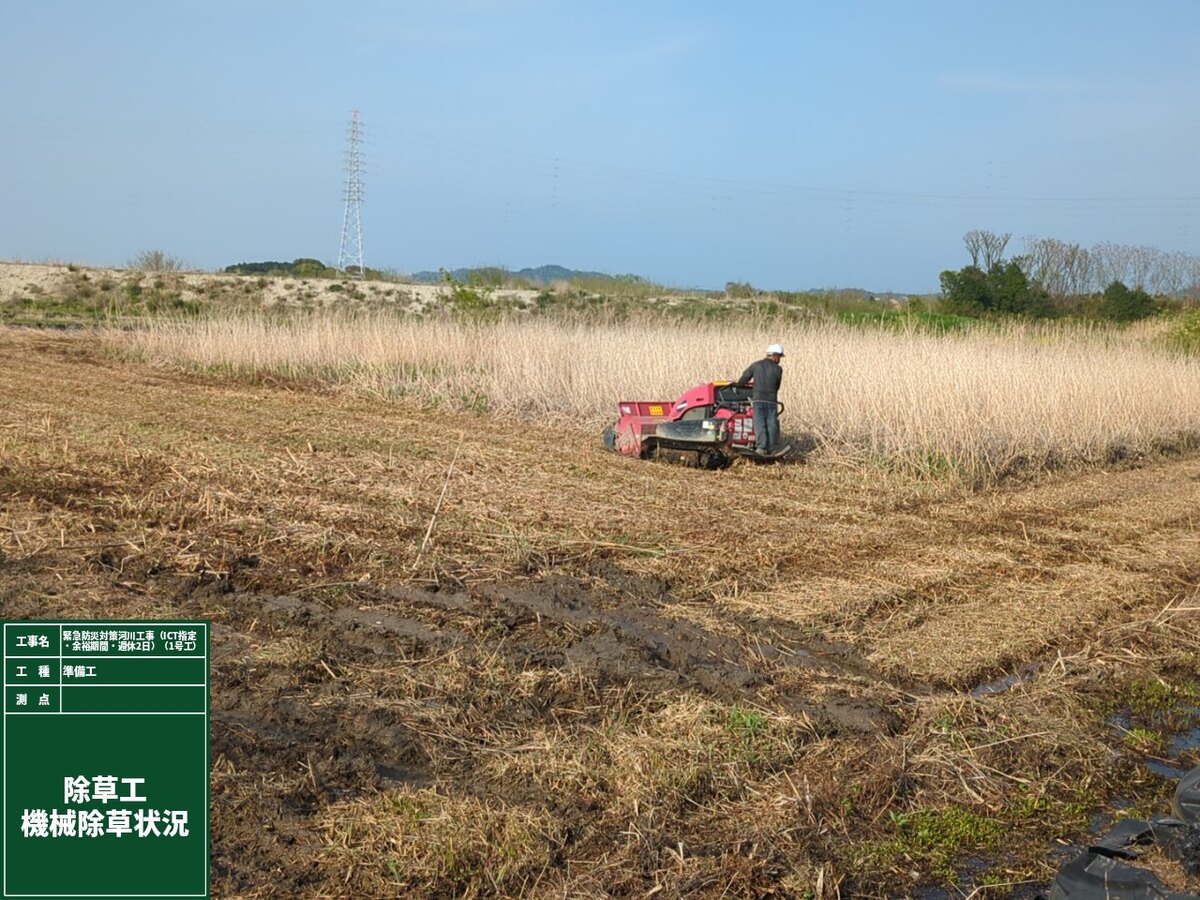

    4月中旬から行っていた除草が完了しました。
    6月下旬から掘削を行い、土砂を搬出する予定です。

    近隣住民の皆様にはご迷惑をおかけしますが、ご理解とご協力のほど、よろしくお願いいたします。

    進捗状況
    施工状況
  8. 2025年05月15日

    着手前

    菱池遊水地整備事業の一環として、掘削工を行い土砂を搬出します。
    現在、現場内の草刈りを行い掘削工の準備をしています。
    工事期間中は大型車両が通行します。
    近隣住民の皆様にはご迷惑をおかけしますが、ご理解とご協力のほど、よろしくお願いいたします。
