街路改良工事(交付金)(余裕期間・週休2日)
information
- 発注者
- 西三河建設事務所
- 工事名
- 街路改良工事(交付金)(余裕期間・週休2日)
- 工事場所
- 額田郡幸田町大字芦谷地内
- 工事期間
- 2025/02/07~2025/12/01
- 現場責任者
- 清水信之
- 工事担当者
- 小田島範和
- 路線名
- 芦谷蒲郡線
- 工事内容
- この工事は芦谷蒲郡線の拡幅工事に伴う道路の構造強化を図る工事です。
-

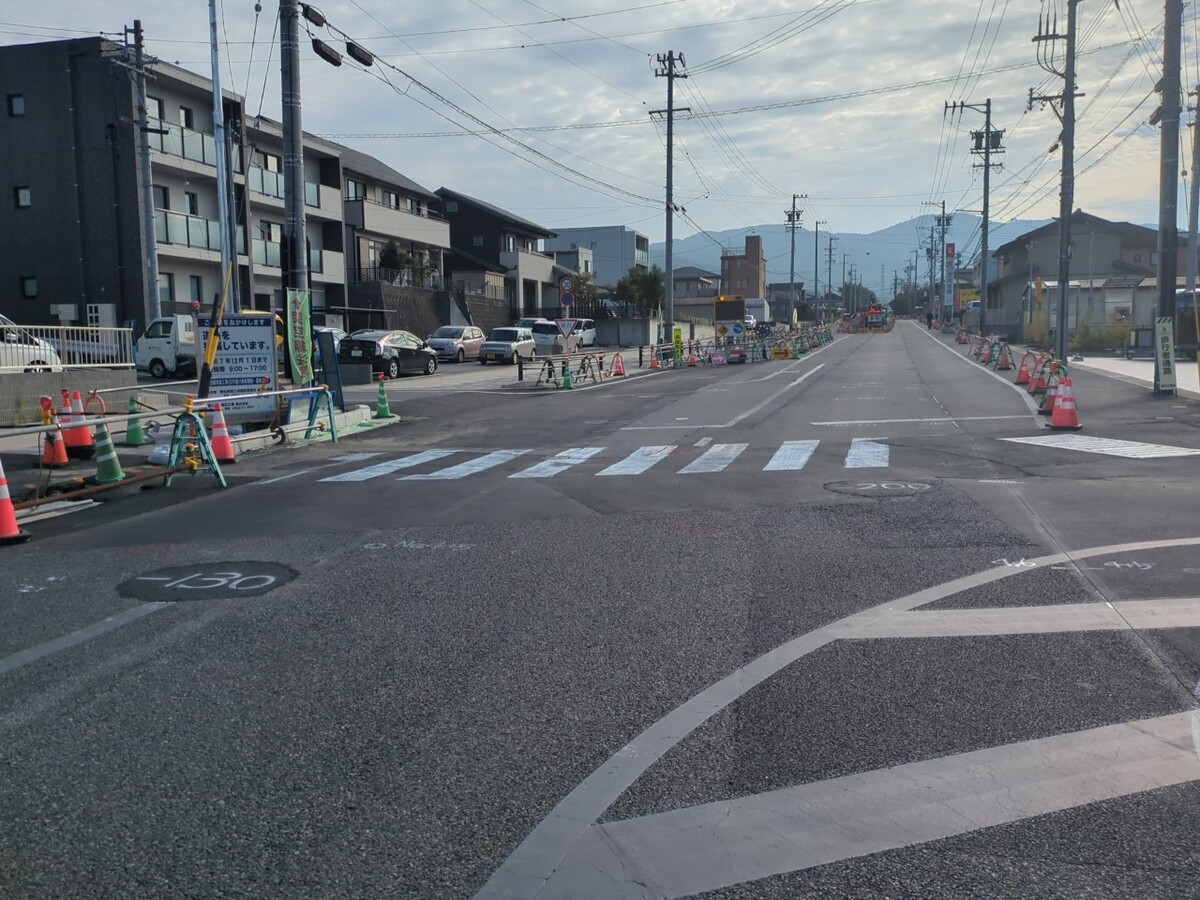

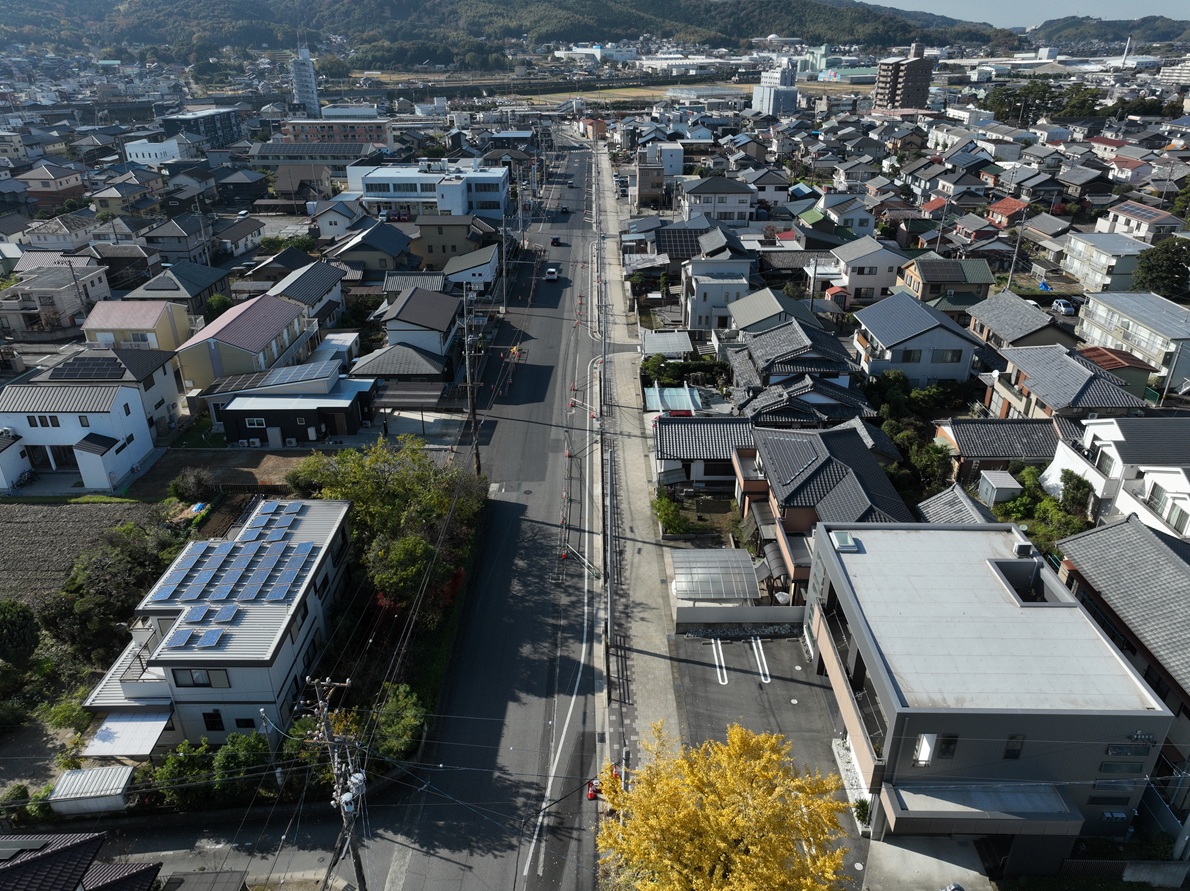

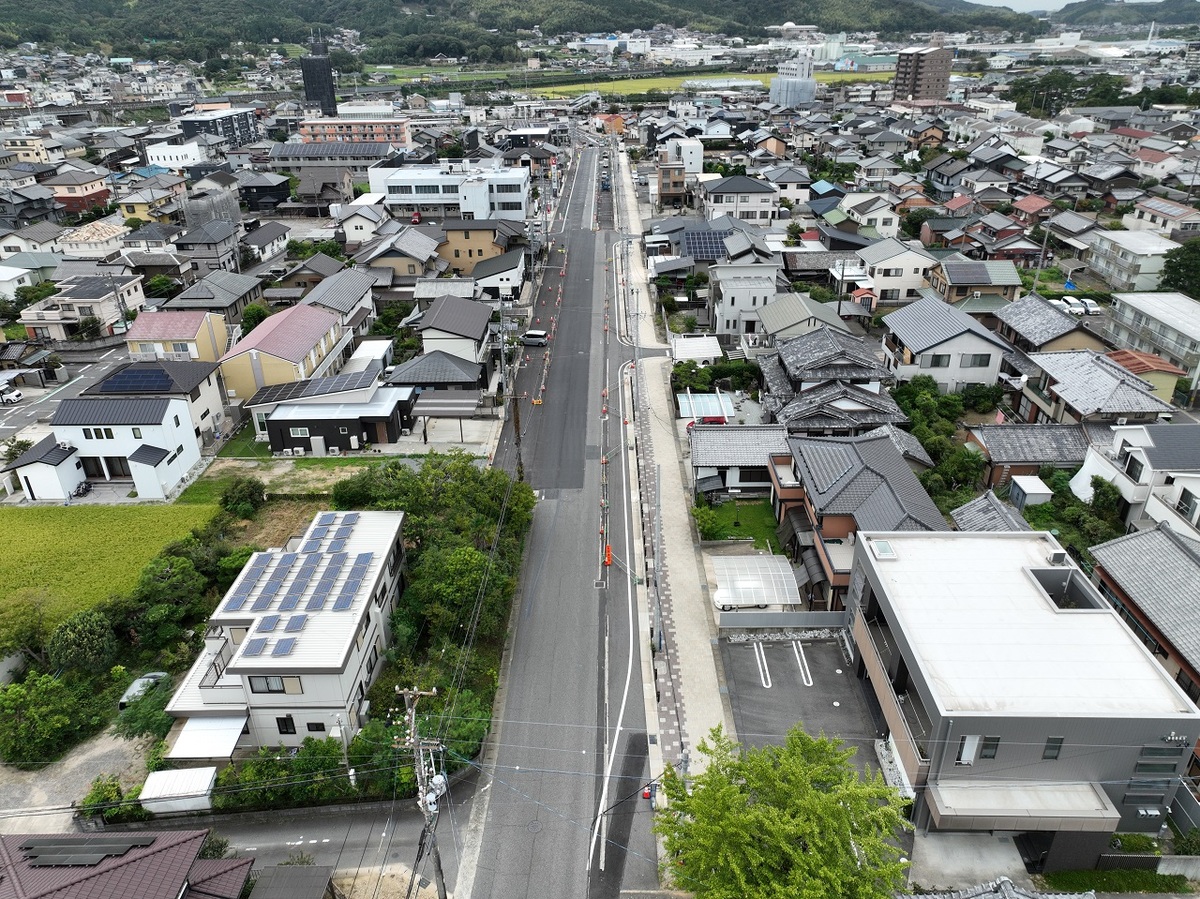

2025年10月14日
9月末 進捗状況

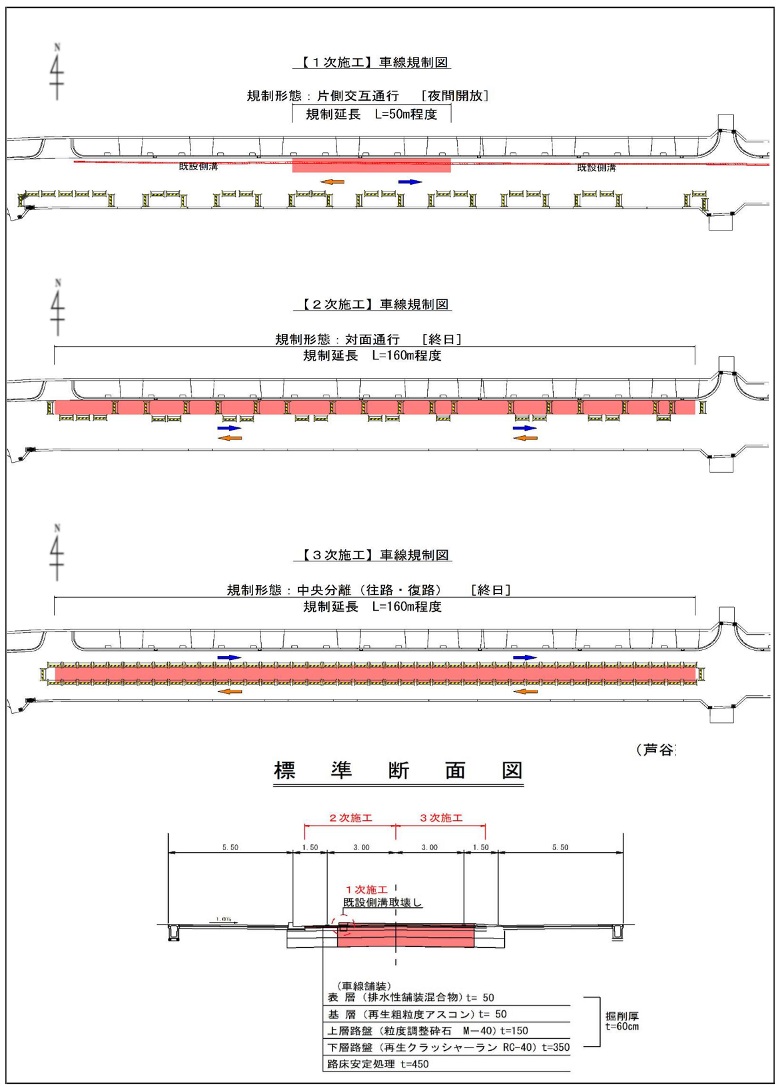

現在、3次施工及び2次施工の工事を引き続き行っています。
車両通行形態は指定方向通行(片側交互通行)になります
騒音・振動及び交通規制等ご迷惑をおかけいたしますが、ご理解・ご協力のほどよろしくお願いいたします。
-

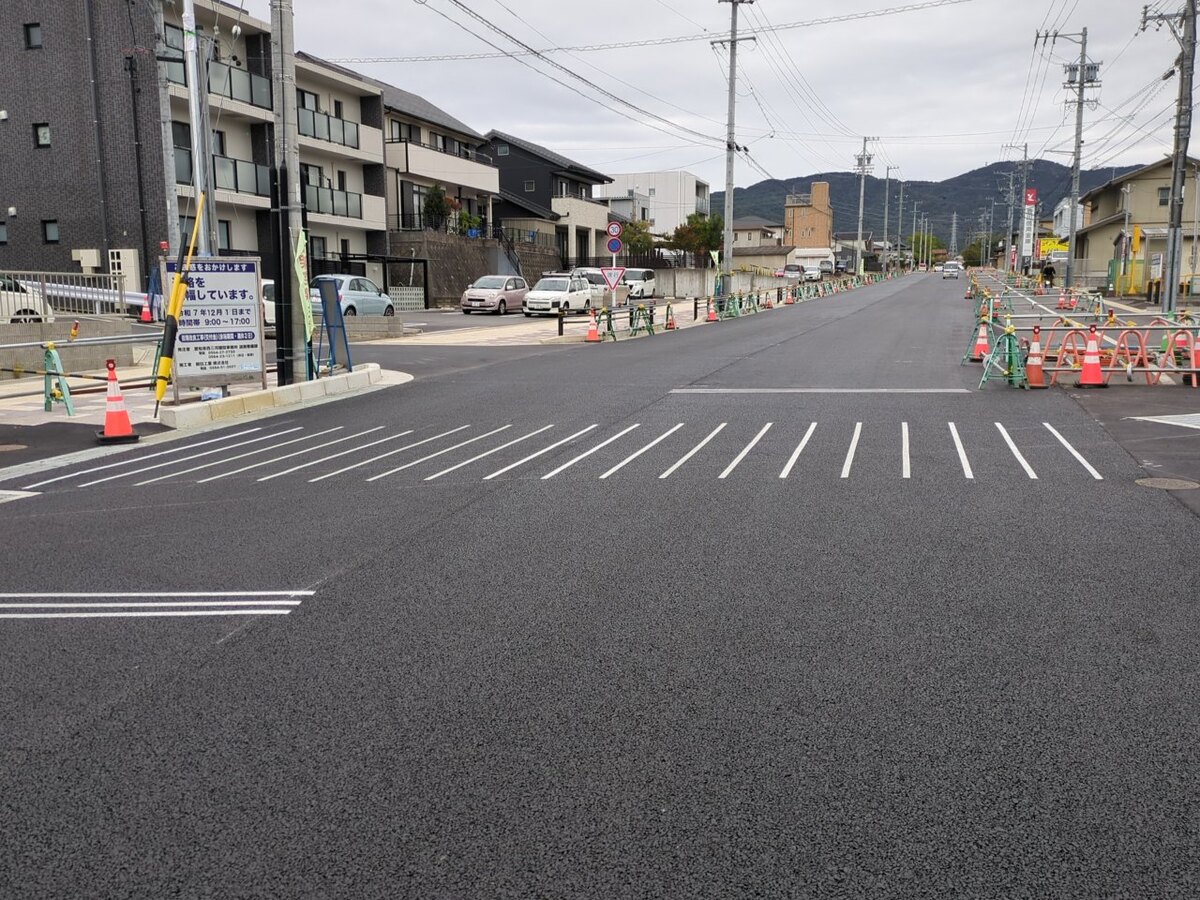

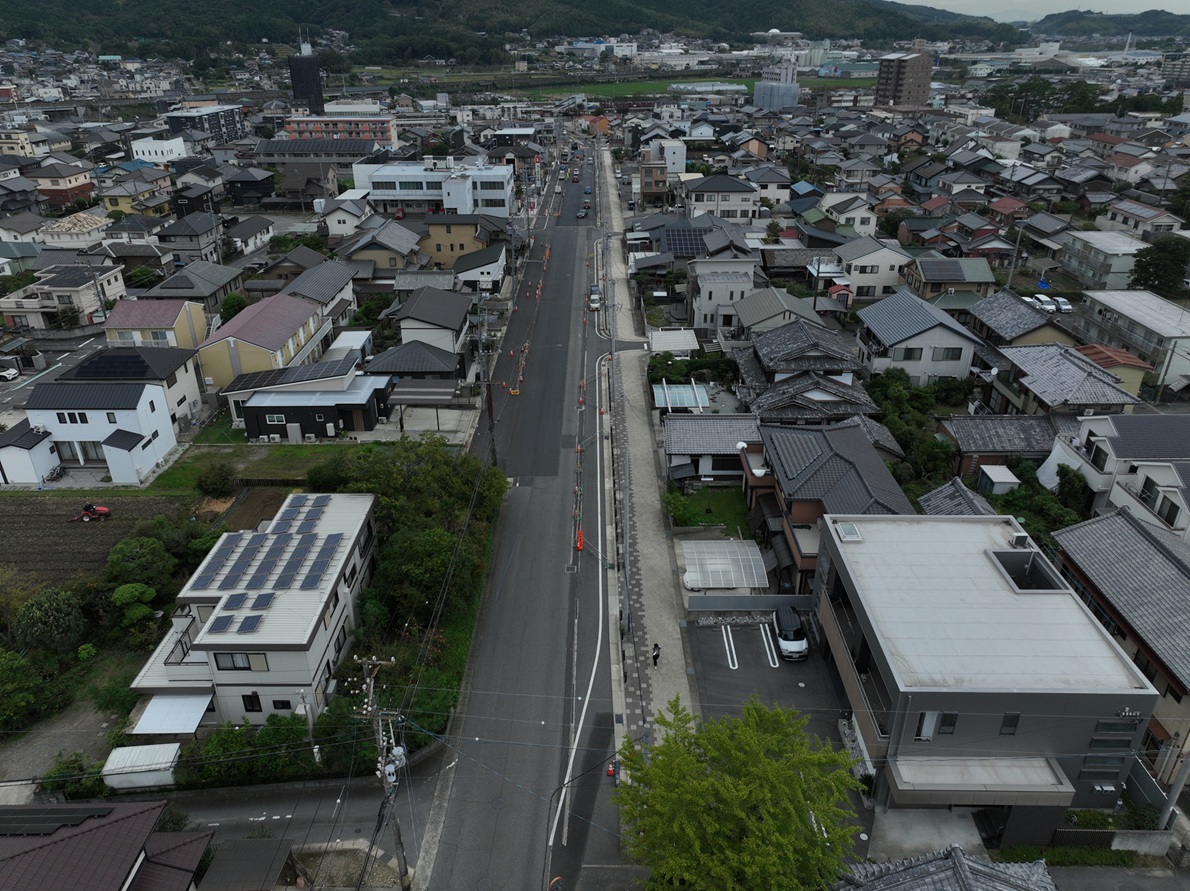

2025年09月10日
8月末 進捗状況
現在、2次施工及び3次施工箇所の工事を行っています。
車両通行形態は片側交互通行及び指定方向通行になります
引き続き 騒音・振動及び交通規制等ご迷惑をおかけいたしますが、ご理解・ご協力のほどよろしくお願いいたします。 -

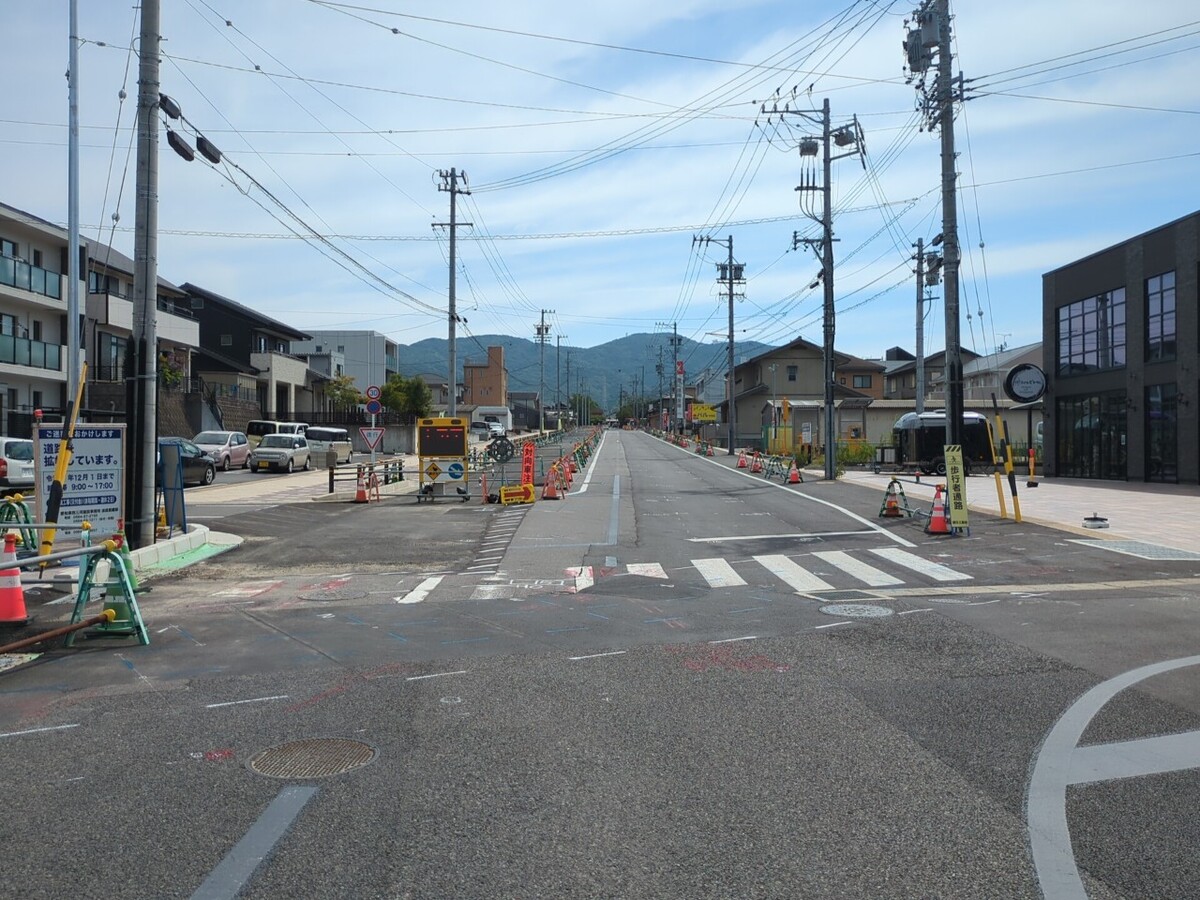

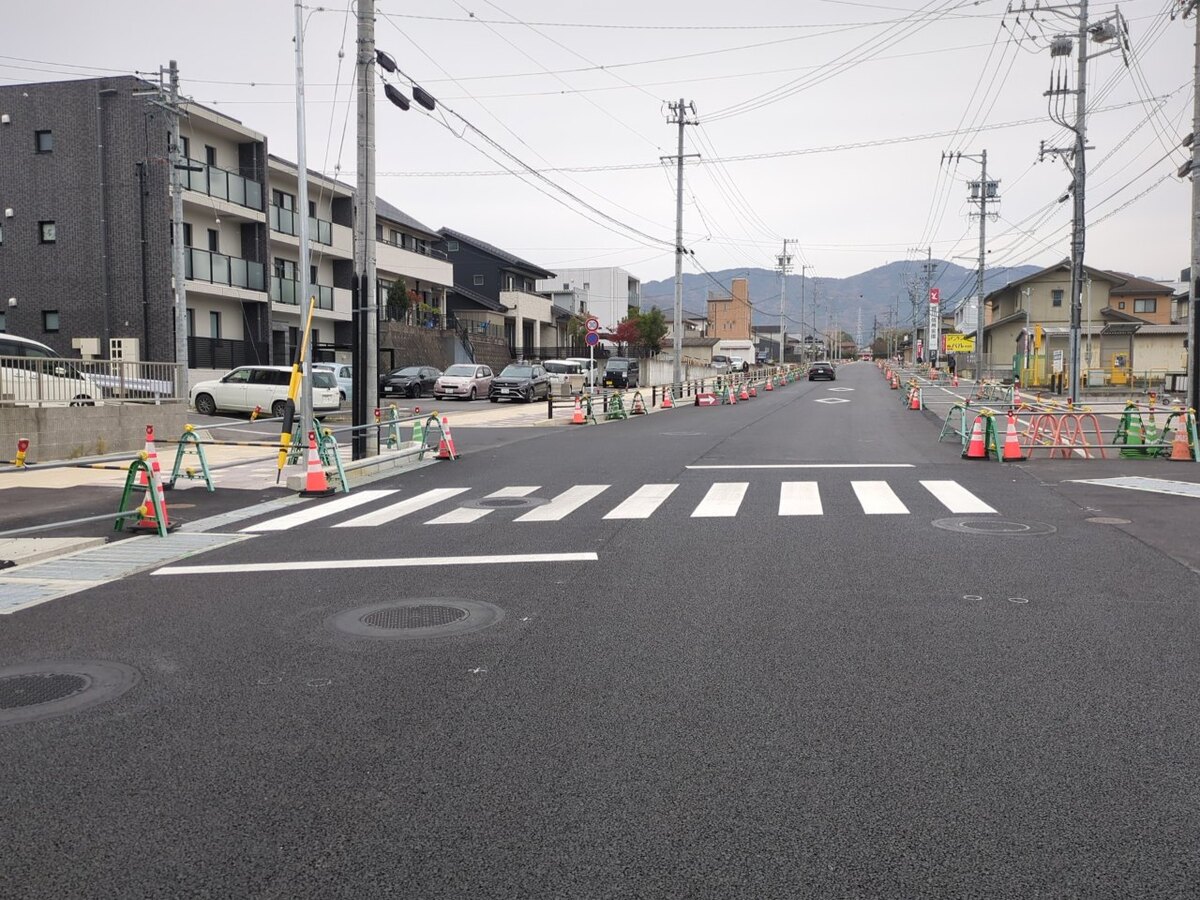

2025年08月19日
7月末 進捗状況
施工内容の変更等により工期が延長となりました。
現在、2次施工及び3次施工箇所の工事を行っています。
車両通行形態の変更はありません。
引き続き 騒音・振動及び交通規制等ご迷惑をおかけいたしますが、ご理解・ご協力のほどよろしくお願いいたします。 -

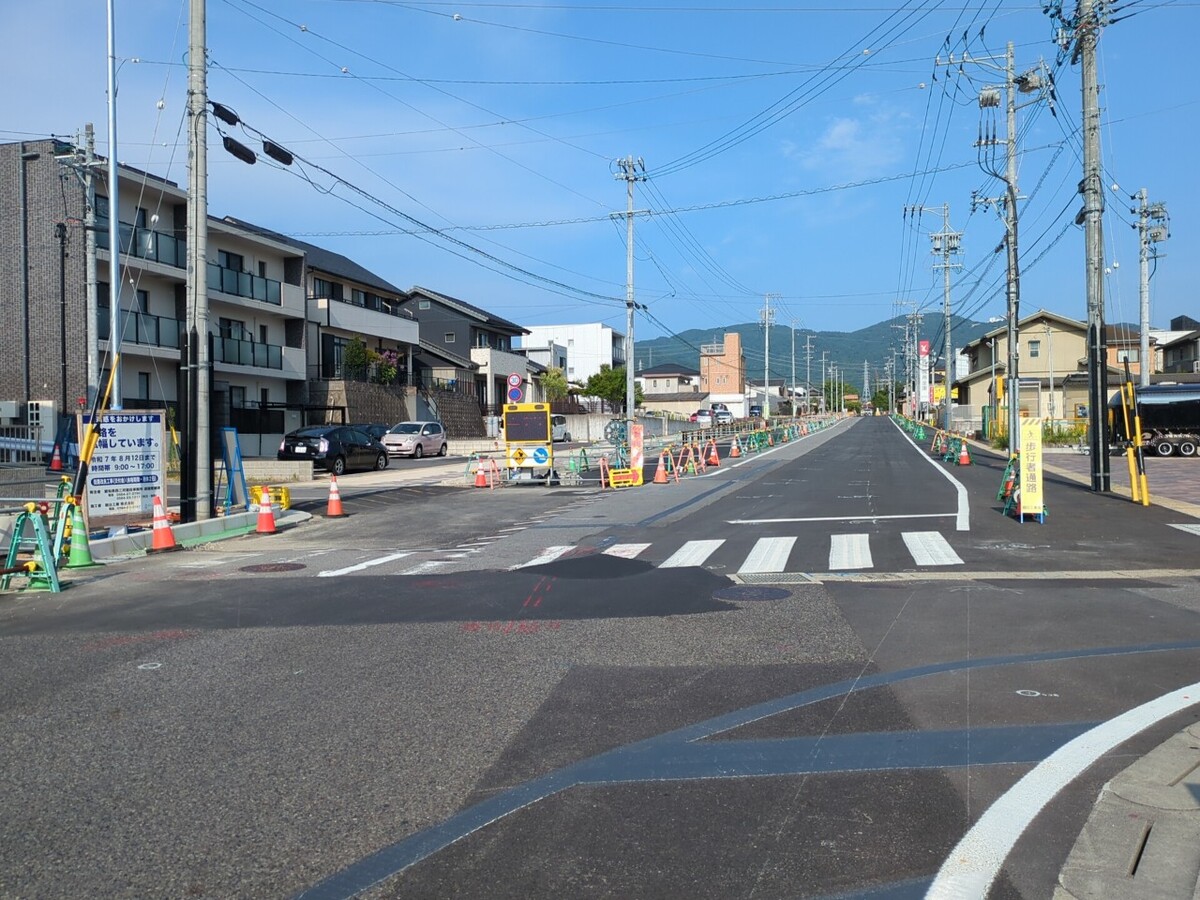

2025年07月10日
6月末 進捗状況
6月中旬で 1次施工部分は完了し、2次施工部分へ移行しました。
車両通行形態を一部変更しています。
引き続き 騒音・振動及び交通規制等ご迷惑をおかけすると思いますが、ご理解・ご協力のほどよろしくお願いいたします。 -
2025年06月10日
5月末 進捗状況
5月初旬より、1次施工部分の道路の構造強化を行っております。
1次施工部分を完了後、2次施工部分へ移行します。
騒音・振動及び交通規制等ご迷惑をおかけすると思いますが、ご理解・ご協力のほどよろしくお願いいたします。 -

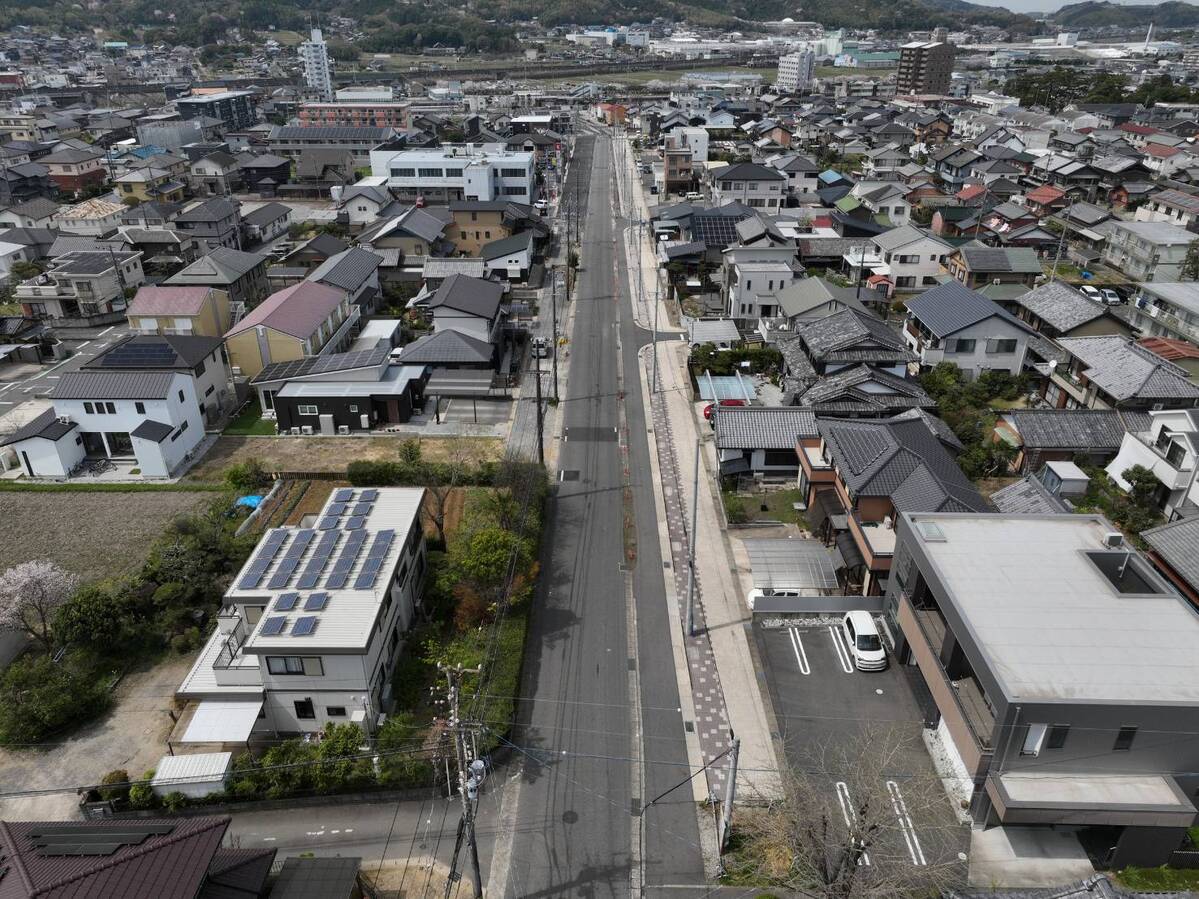

2025年05月19日
着手前
この度、芦谷地区において芦谷蒲郡線の拡幅工事を行う事になりました。
現在、準備作業を行っております。
工事中は道路の通行形態が変化します。また接続する町道も一時車両通行止めとなり住民の皆様には多大な御迷惑をお掛けすると存じます。
なにとぞ御協力のほど宜しくお願いいたします。
