work PROGRESS 進捗状況

橋梁補修工事(日名橋)(週休2日)

information

発注者
愛知県西三河建設事務所
工事名
橋梁補修工事(日名橋)(週休2日)
工事場所
岡崎市舳越町地内
工事期間
2025/10/17~2026/06/30
現場責任者
岩田専
工事担当者
坂崎公祐
路線名
主要地方道名古屋岡崎線

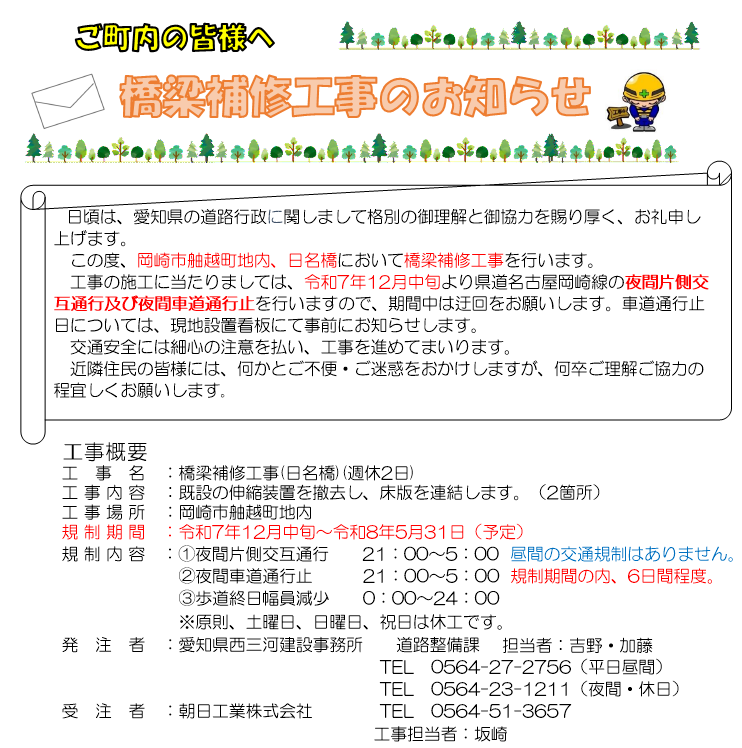

工事内容
日名橋は、一級河川矢作川に架かる橋長381mの10径間ゲルバー鈑桁橋です。本工事は、日名橋の上部工床版連続化を行う工事で、作業時間は21時から翌5時までの夜間工事です。交通規制方法は、基本的には夜間片側交互通行ですが、夜間車道通行止めを計6回行います。
  1. 2026年01月06日

    日名橋の交通規制日程について

    夜間 片側交互通行 のお知らせ
    規制期間 令和7年12月11日~令和8年5月31日(予定)
    規制時間帯 21:00~翌 5:00まで
    原則、土・日曜日は休工します。

    ■上記期間の内 夜間車道通行止め(6回) 予定日
     令和8年
      ・1/6(火)・2/9(月)・2/16(月)・2/25(水)・3/30(月)・4/6(月)

    ※雨天の場合は夜間通行止めを順延します。

    愛知県トラック協会ホームページにもお知らせを掲載していますのでご確認ください。
    外部ページ(愛知県トラック協会)

    ご通行される方には何かとご不便・ご迷惑をおかけしますが何卒ご理解ご協力の程宜しくお願いします。

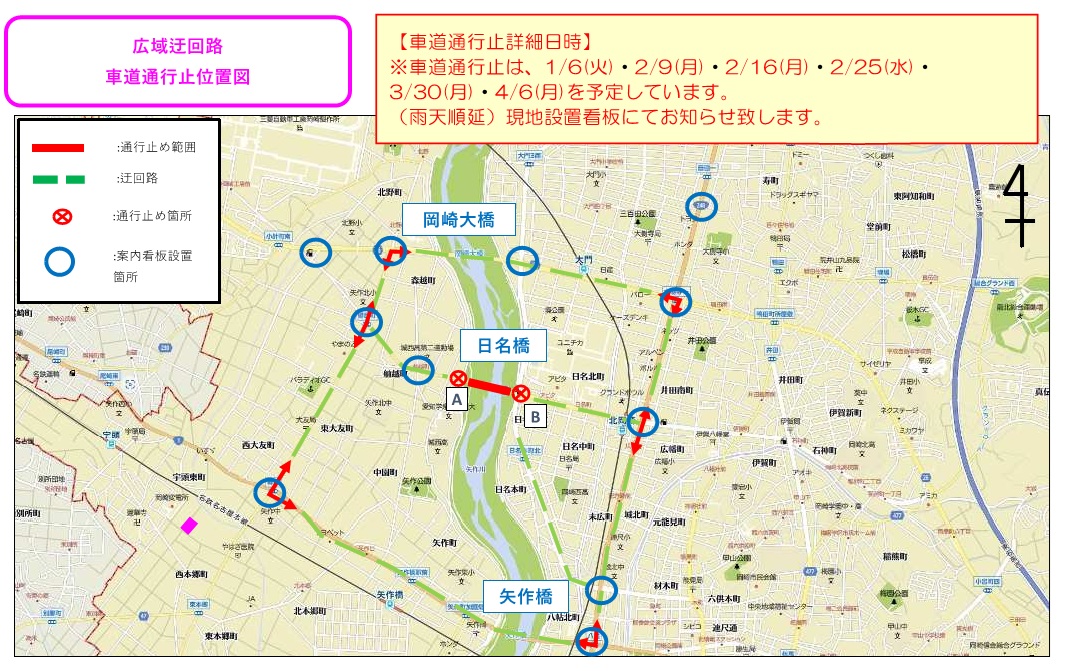

    工事箇所
    迂回路

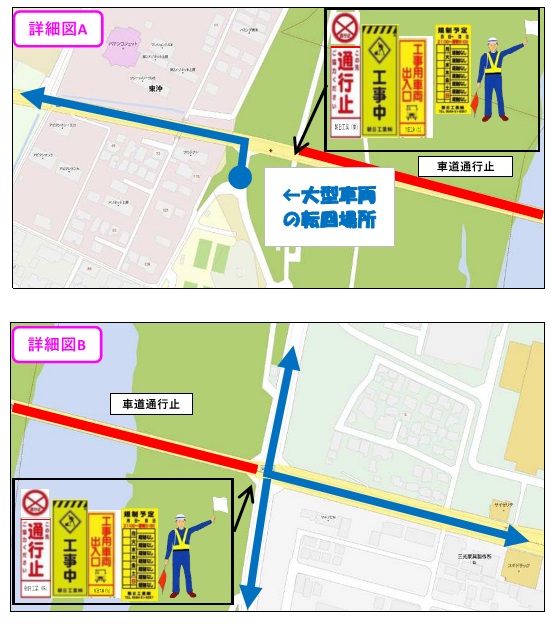

    詳細AおよびB
  2. 2026年01月05日

    12月末進捗

    12月は吊り足場及び仮設防護柵の設置を行いました。1月は、夜間車道通行止めによる覆工板設置及び仮舗装を行います。その後夜間片側交互通行にて床版撤去及び連結工事を行います。
    工事期間中は、ご迷惑をお掛けしますがご理解とご協力をお願いします。

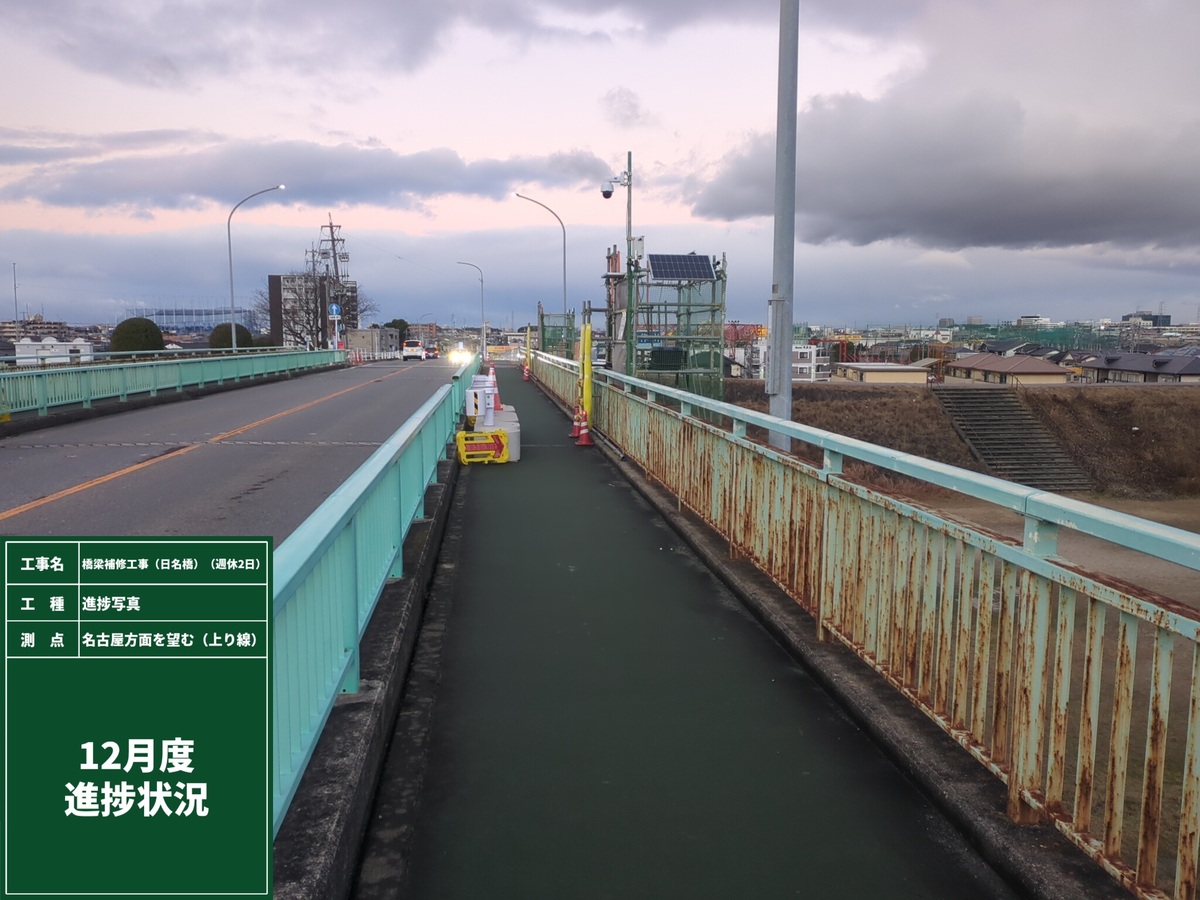

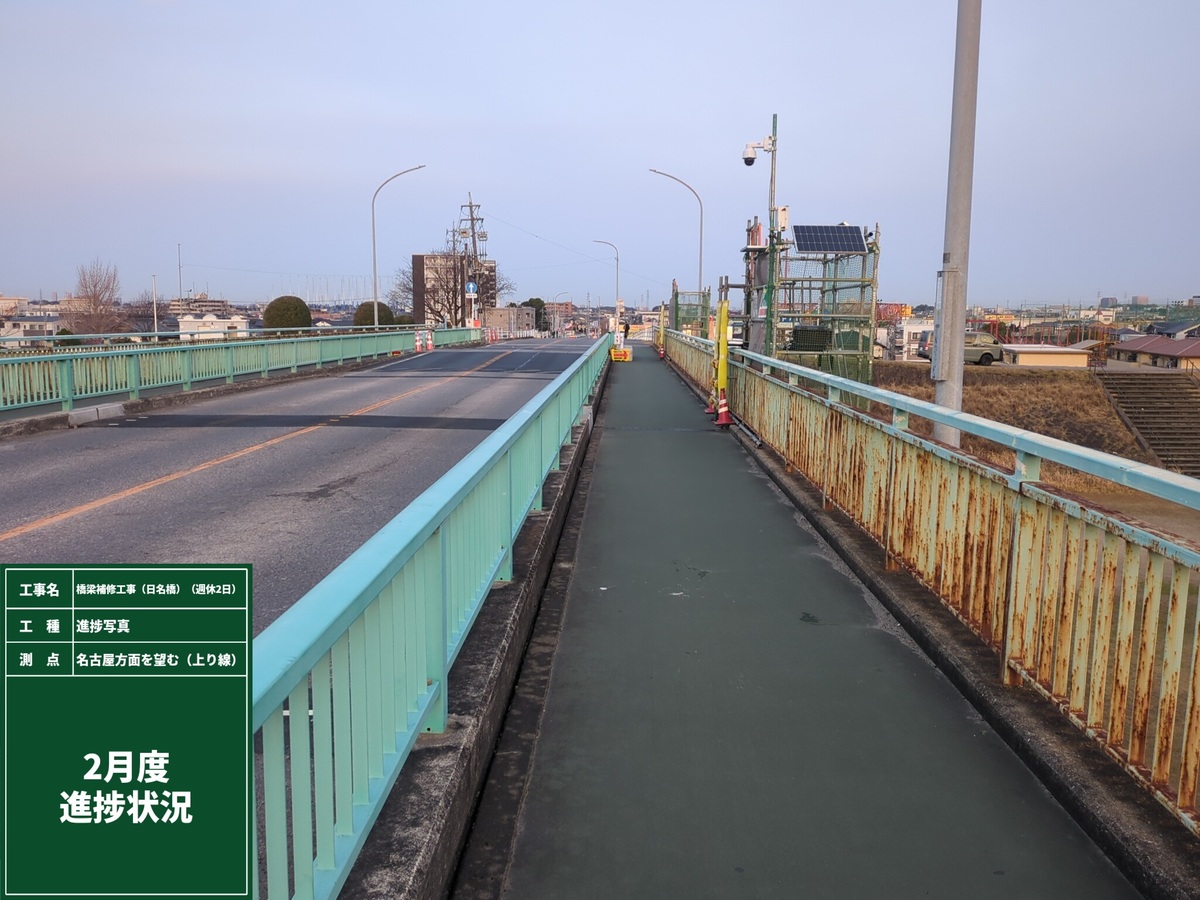

    日名橋施工箇所(車道)

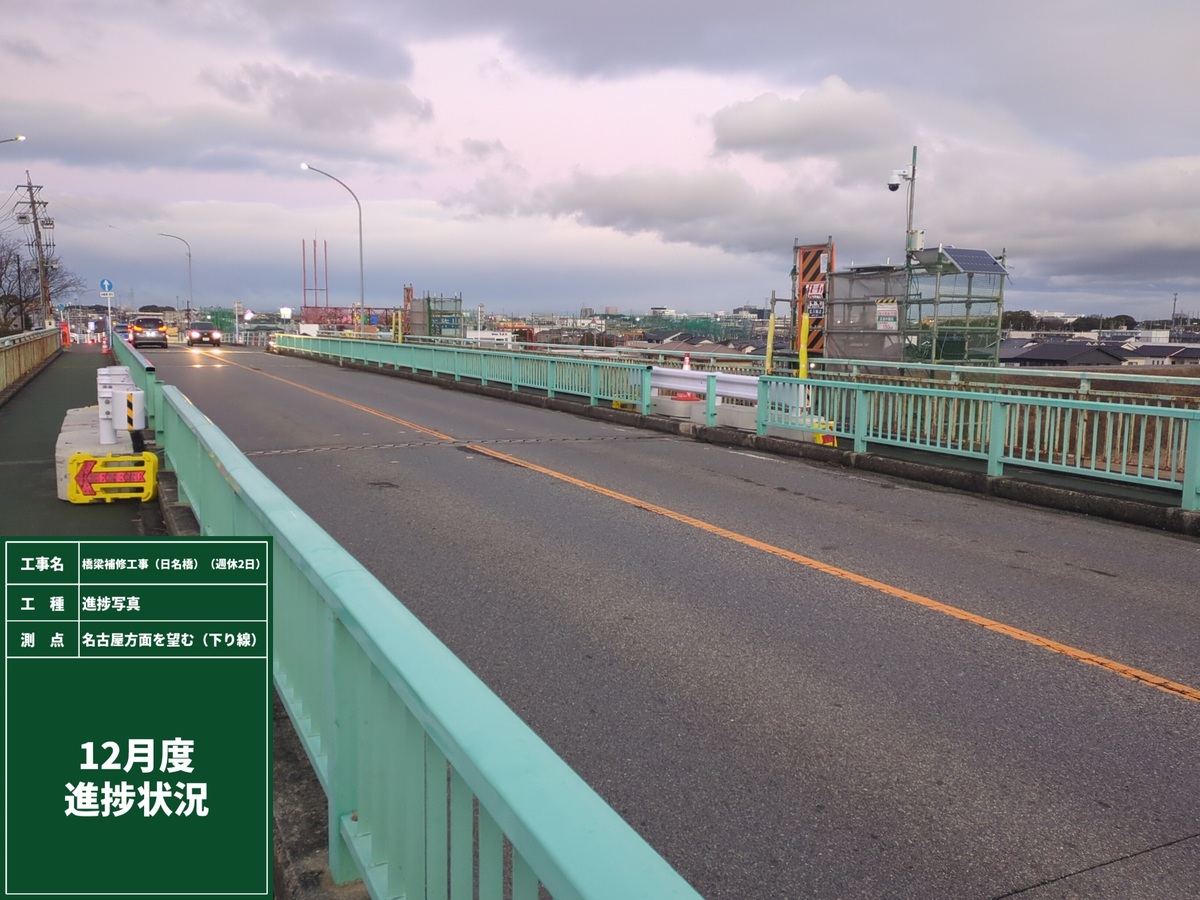

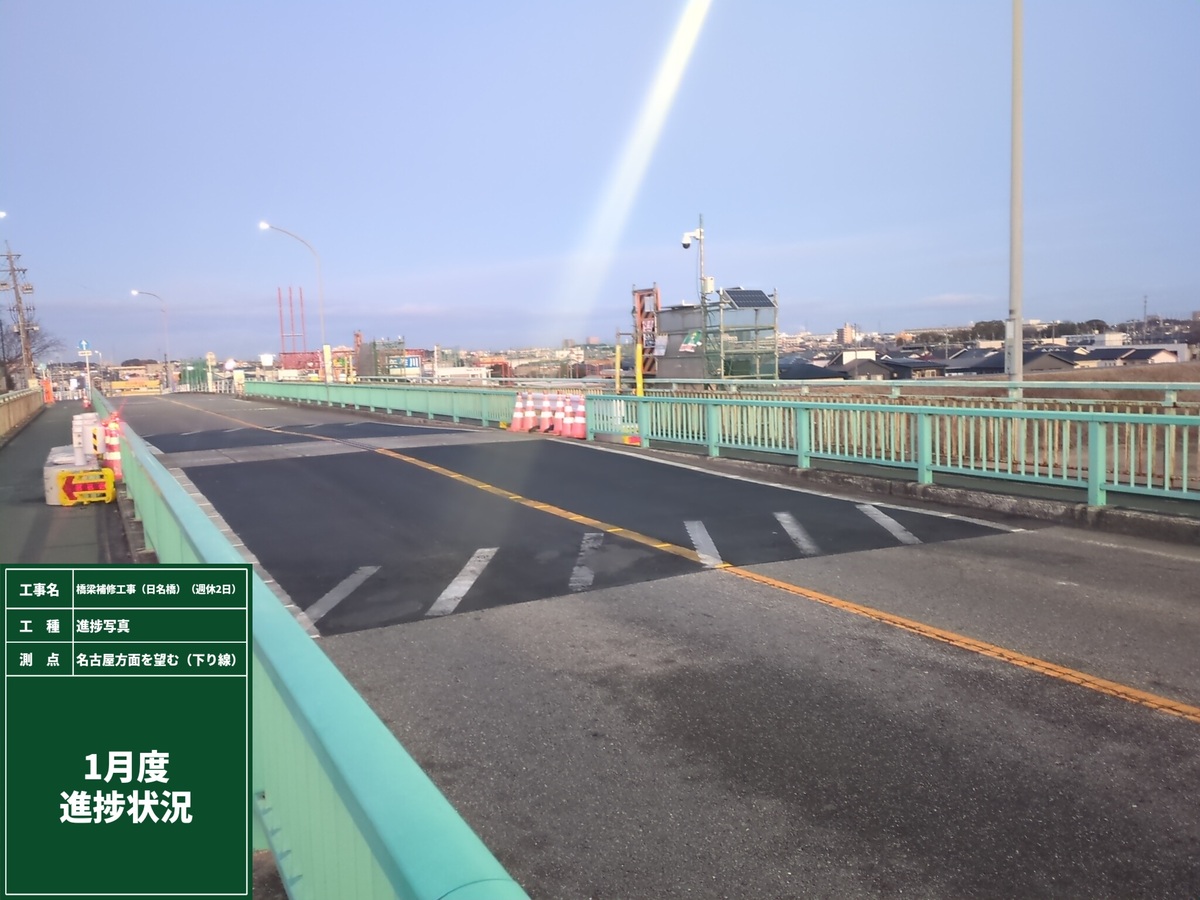

    日名橋施工箇所(歩道)

    吊足場設置完了
  3. 2025年12月01日

    11月末進捗

    12月中旬より吊り足場設置を行います。1月初旬には、夜間車道通行止めによる覆工板設置及び仮舗装を行います。
    工事期間中は、ご迷惑をお掛けしますがご理解とご協力をお願いします。

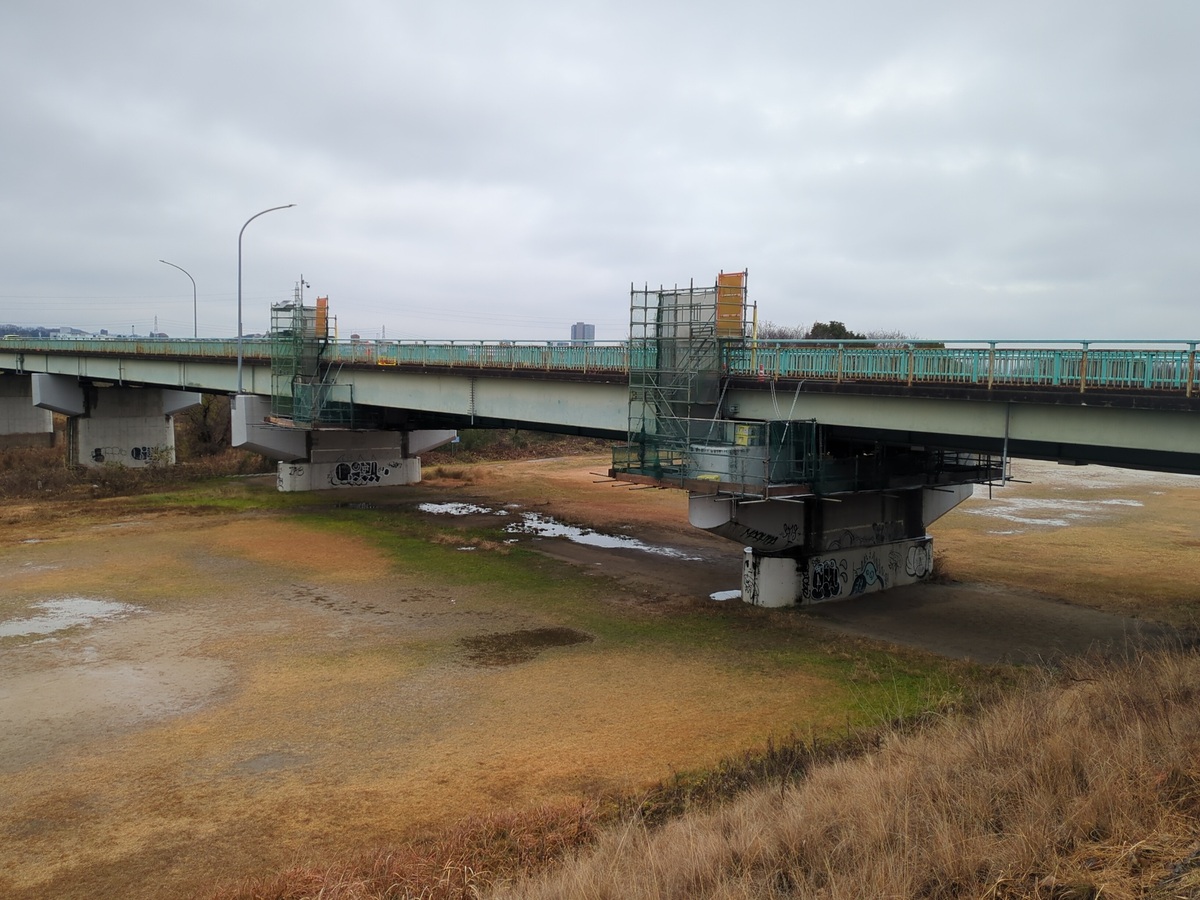

    日名橋全景(下流を望む)

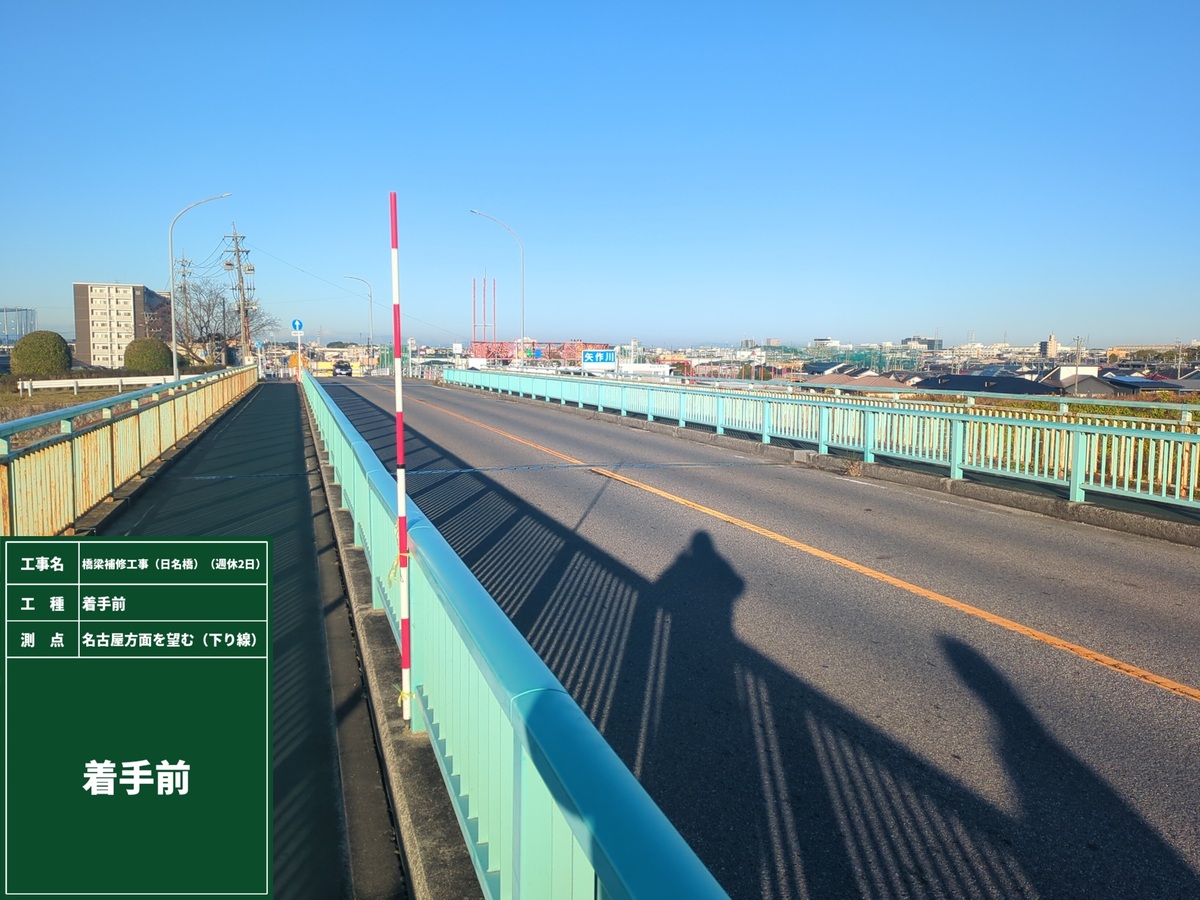

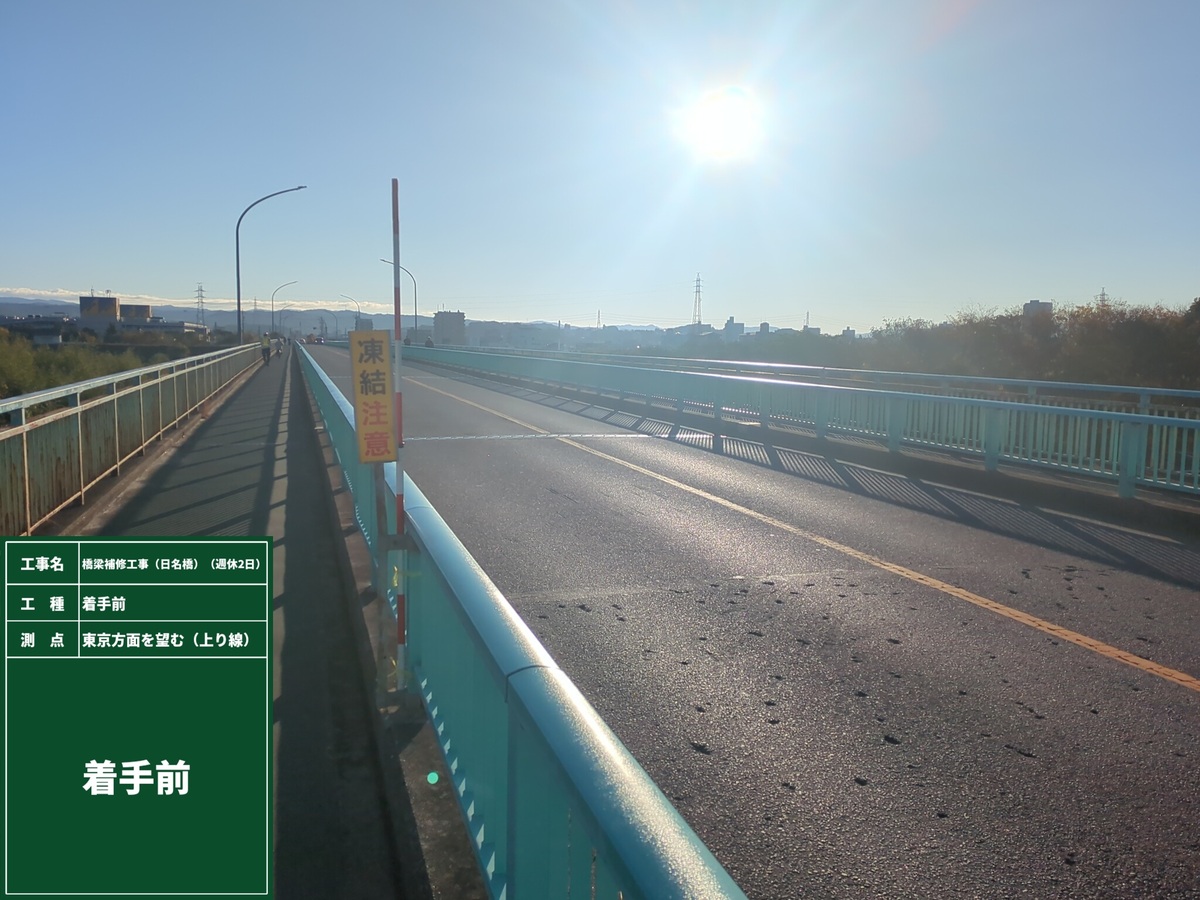

    着手前(名古屋方面を望む)
