下水道管渠築造工事(週休2日)

information

発注者
愛知県岡崎市水道事業及び下水道事業管理者
工事名
下水道管渠築造工事(週休2日)
工事場所
岡崎市広幡町ほか1箇所
工事期間
2025/12/19~2027/02/12
現場責任者
吉田由紀夫
工事担当者
小宮慶也
路線名
愛宕幹線
工事内容

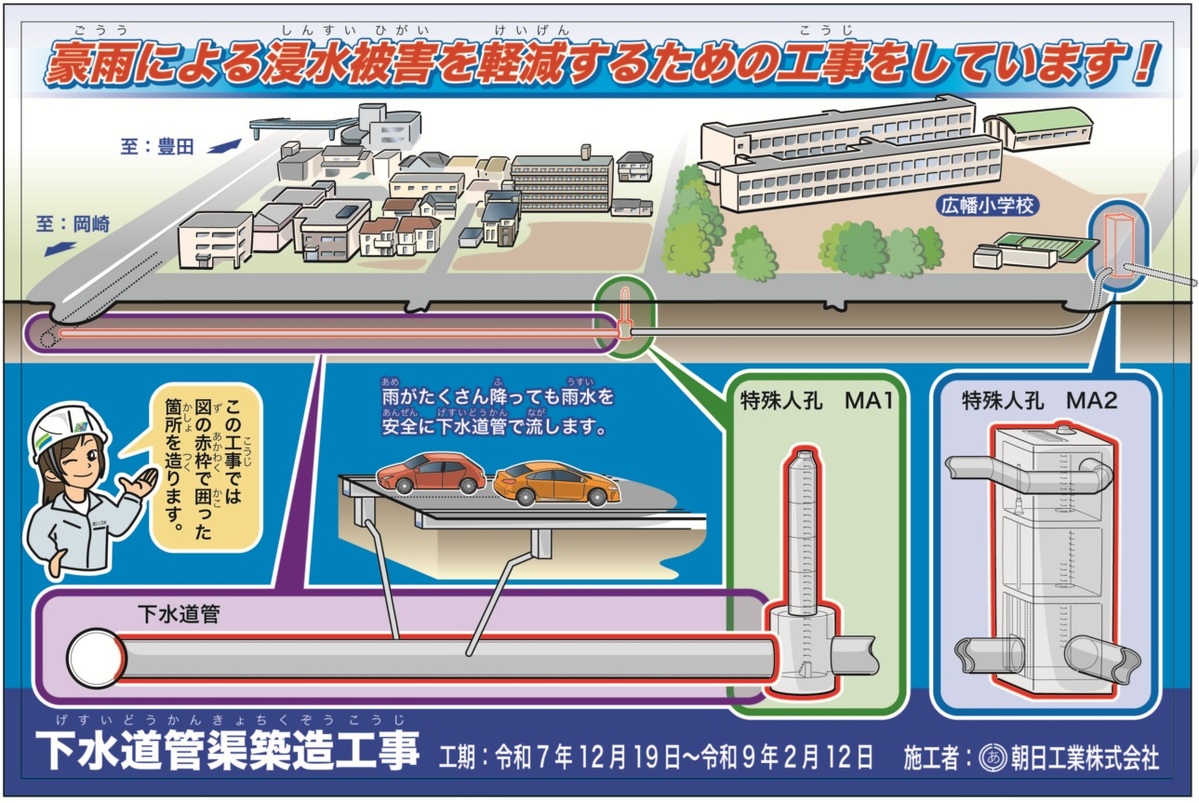

豪雨による浸水被害を軽減する事を目的とした下水道管渠の築造工事です。泥濃推進工による仕上がり内径1800mmの管渠123.9mとそれに付随する特殊人孔2基を築造します。
  1. 2026年09月02日

    8月末進捗

    8月は推進工と広幡小学校内の特殊人孔工の施工をしました。
    推進工は8月末で90m程度施工しました。                                     広幡小学校内の特殊人孔は今後も構造物の築造を継続致します。
    9月中旬より到達準備のため、国道248号を1車線規制致します。
    また、引き続き市道柿田1号線は毎日通行止め規制を行います。
    近隣の皆様にはご迷惑をおかけしますがご理解とご協力をお願い致します。

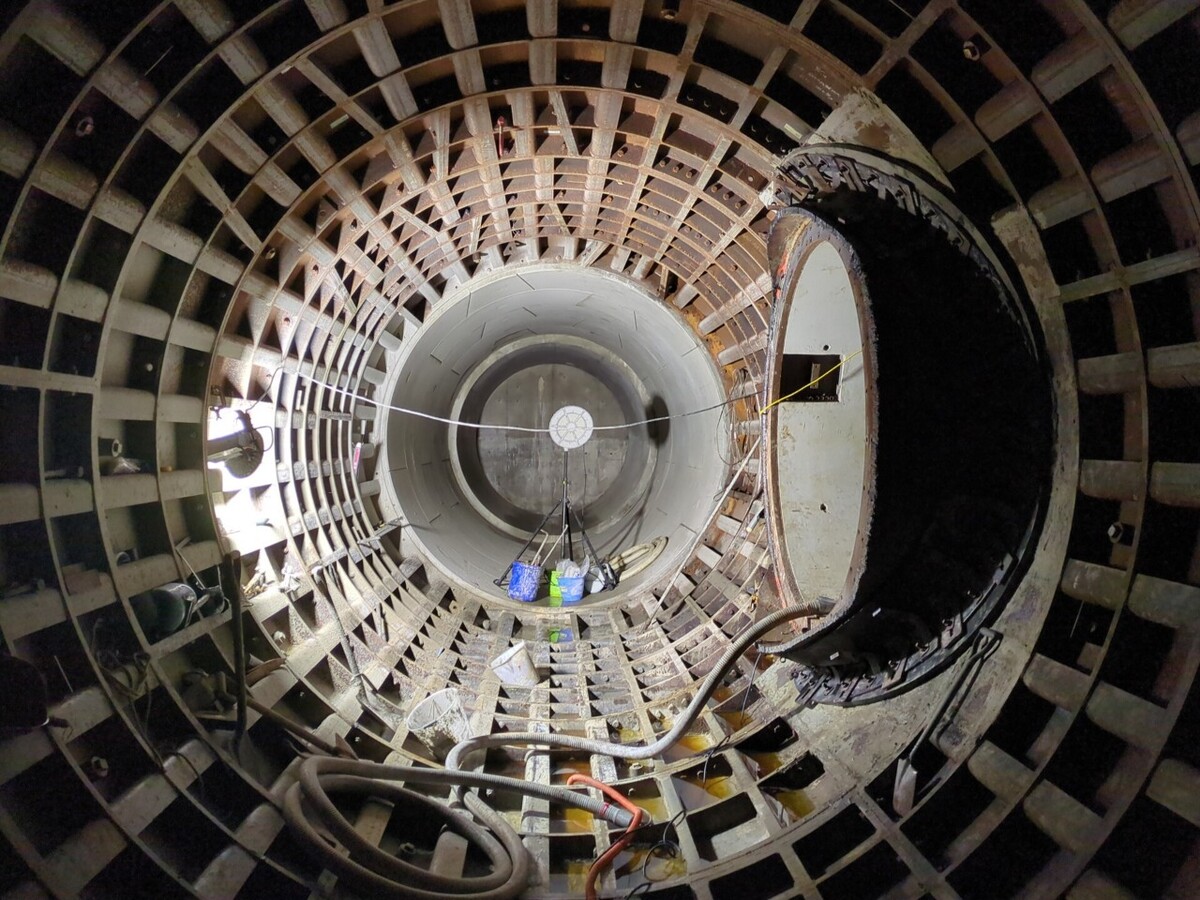

    推進工φ1800管内状況

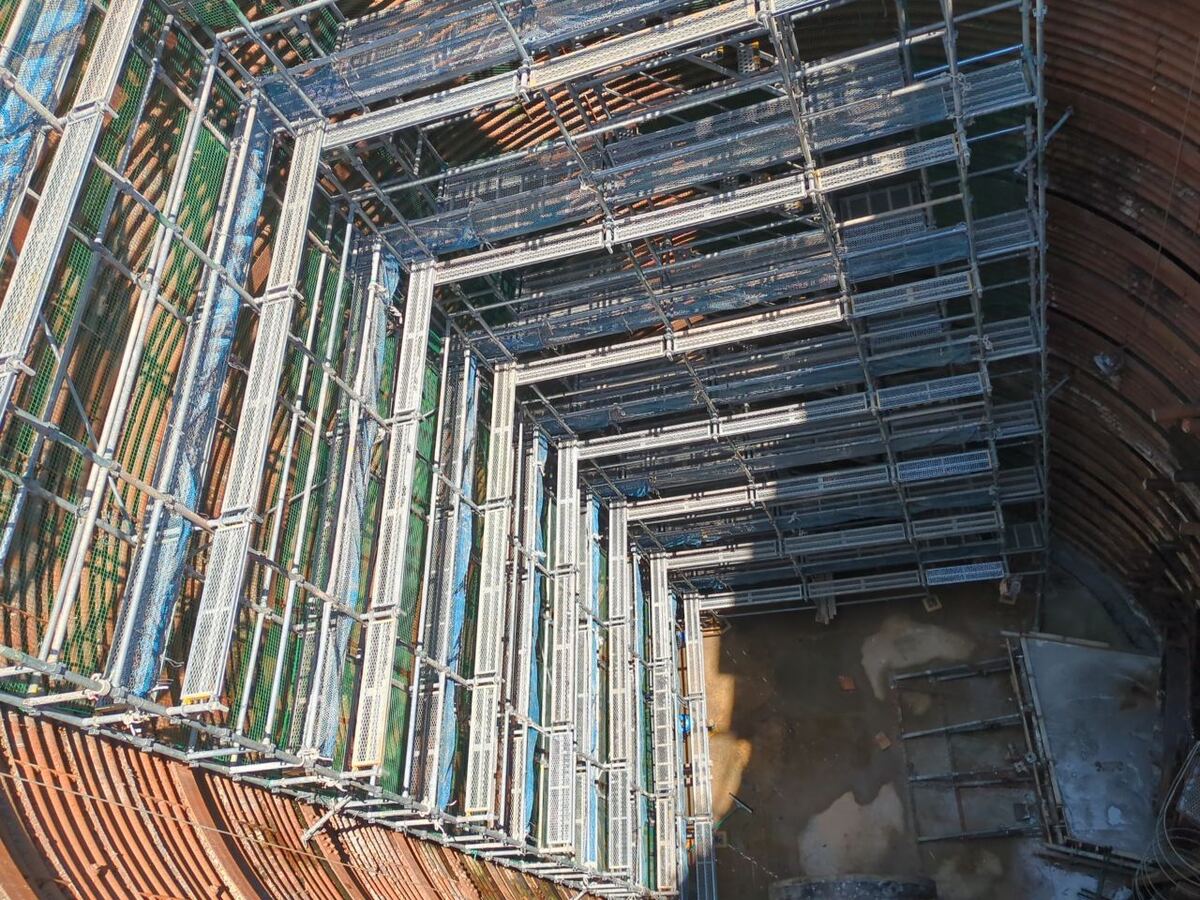

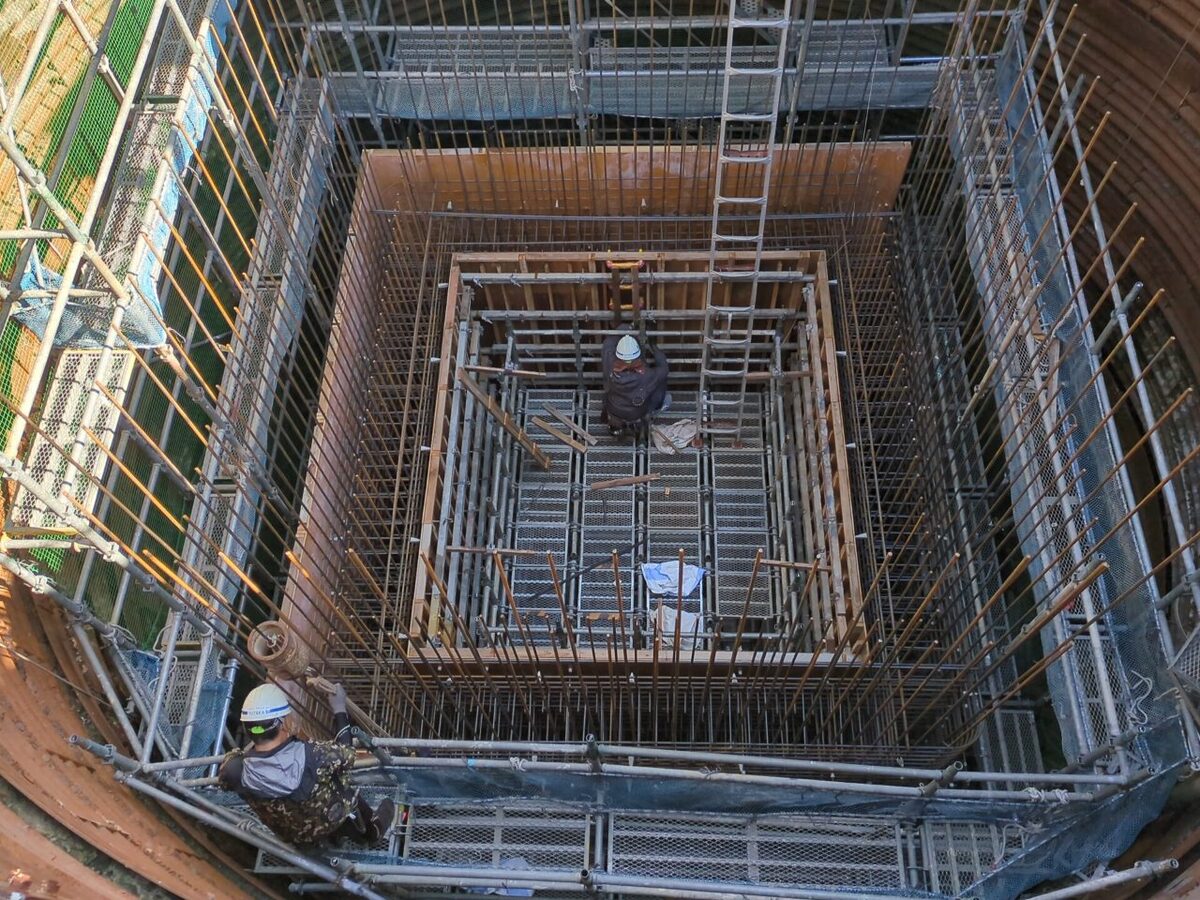

    広幡小内特殊人孔 型枠組立状況
    障がい者支援のスマイルアートに協賛しています
  2. 2026年08月03日

    7月末進捗

    7月は推進工と広幡小学校内の特殊人孔工の施工をしました。
    推進工は7月末で20m程度施工しました。
    広幡小学校内の特殊人孔は今後も構造物の築造を継続致します。
    市道柿田1号線は毎日通行止め規制を行います。
    近隣の皆様にはご迷惑をおかけしますがご理解とご協力をお願い致します。

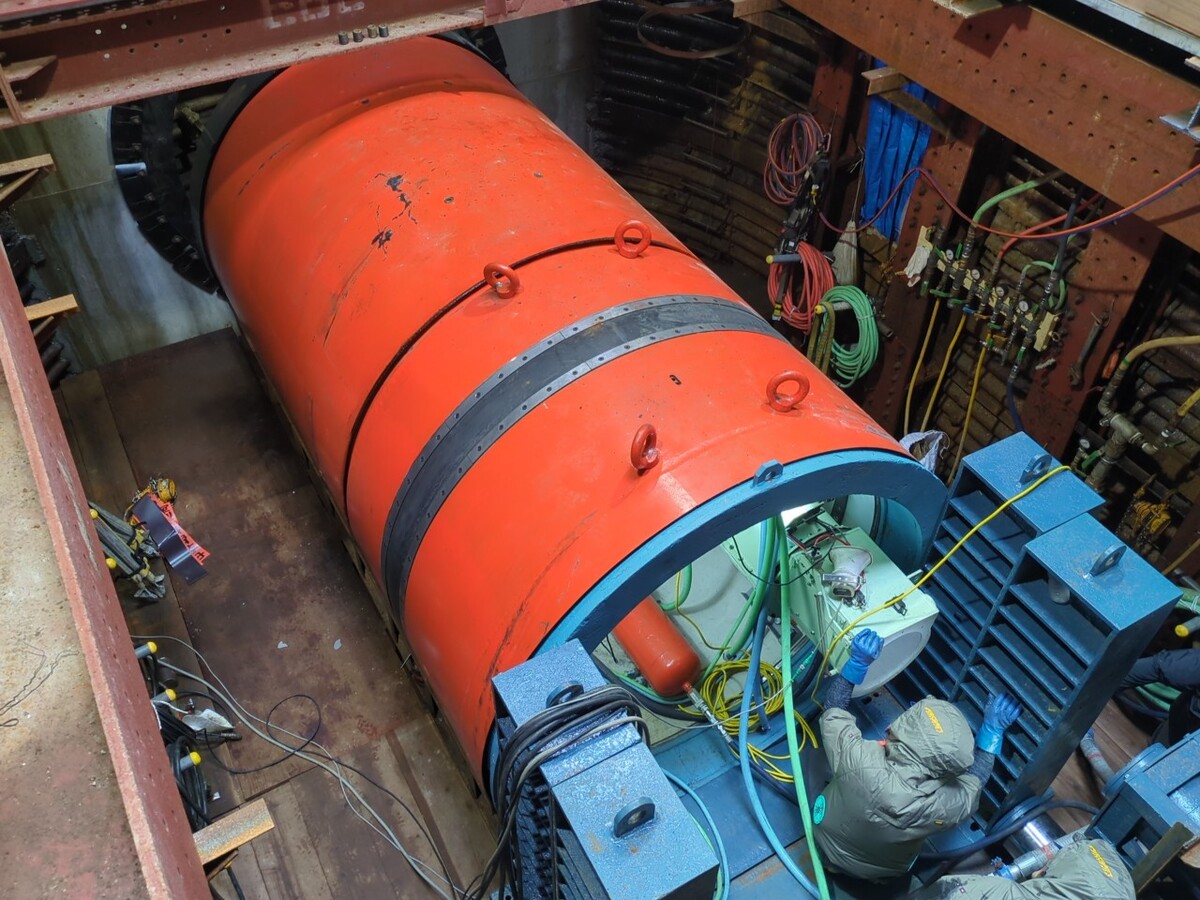

    泥濃推進工の推進掘削機φ1800
    推進掘削作業中

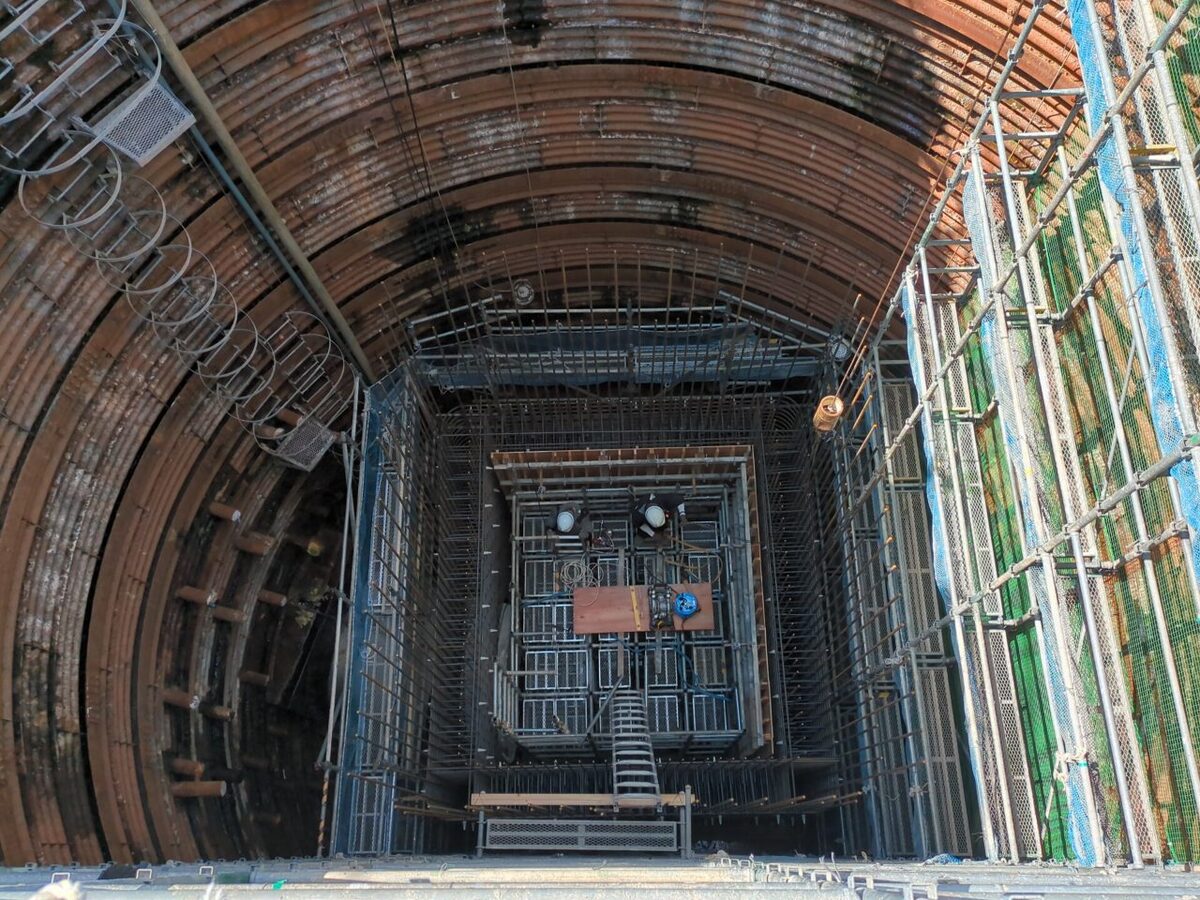

    広幡小内特殊人孔 深さ15.8m
  3. 2026年07月09日

    6月末進捗

    6月は薬液注入工と推進工到達部の施工をしました。
    現在は推進工発進準備を行っています。
    7月中旬より掘進開始予定です。
    7月下旬より広幡小学校内の特殊人孔も始まります。
    市道柿田1号線は毎日通行止め規制を行います。
    近隣の皆様にはご迷惑をおかけしますがご理解とご協力をお願い致します。

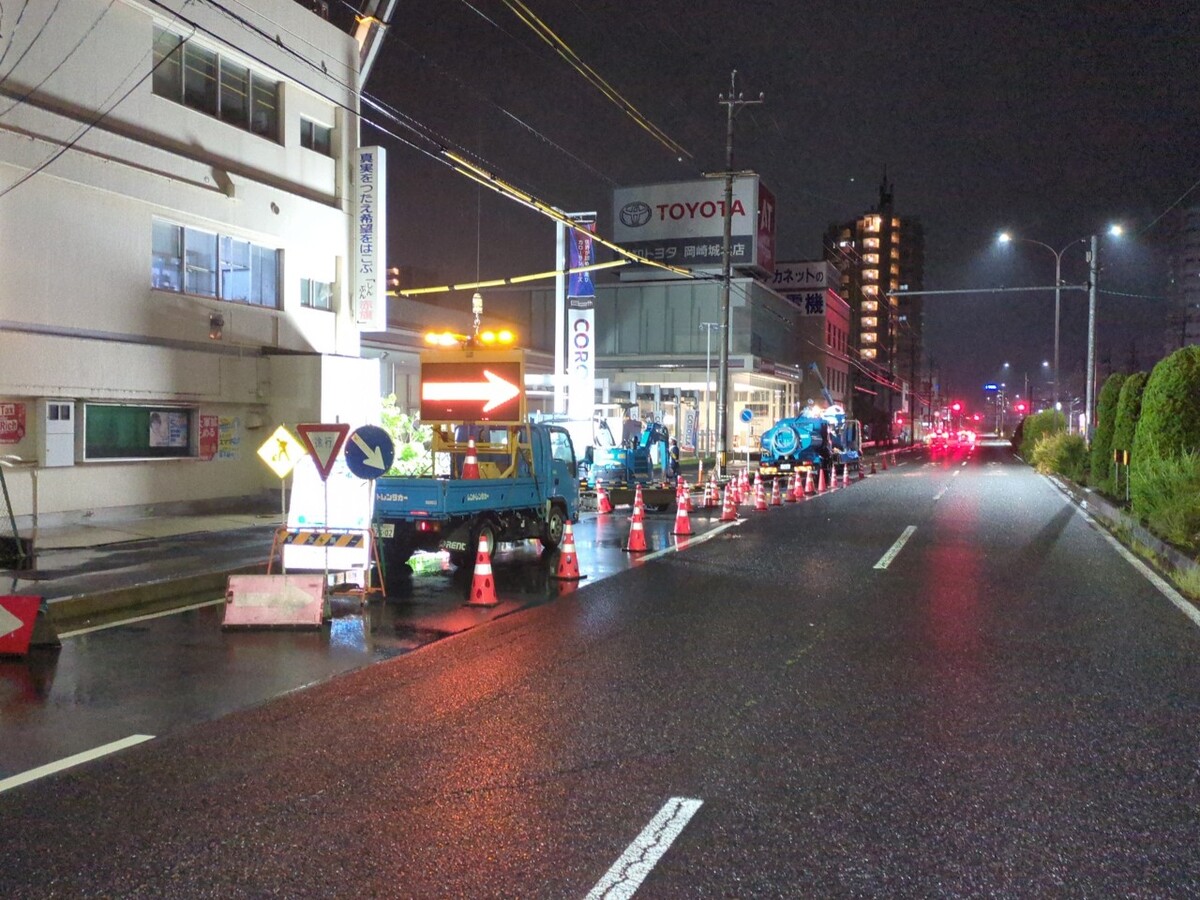

    推進工発進立坑準備中です

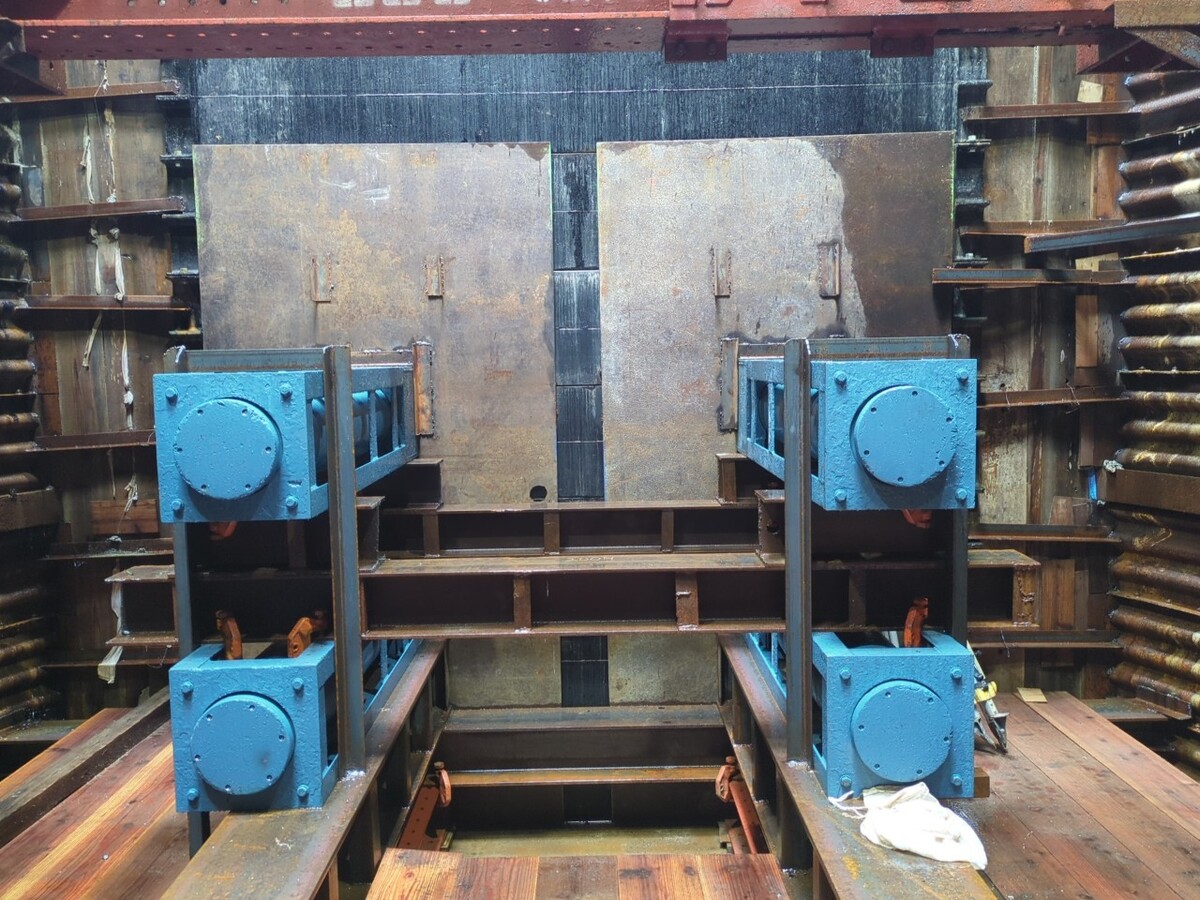

    支圧壁設置完了です
    鋼矢板引抜同時充填工により地盤沈下を防止します
  4. 2026年06月10日

    着手

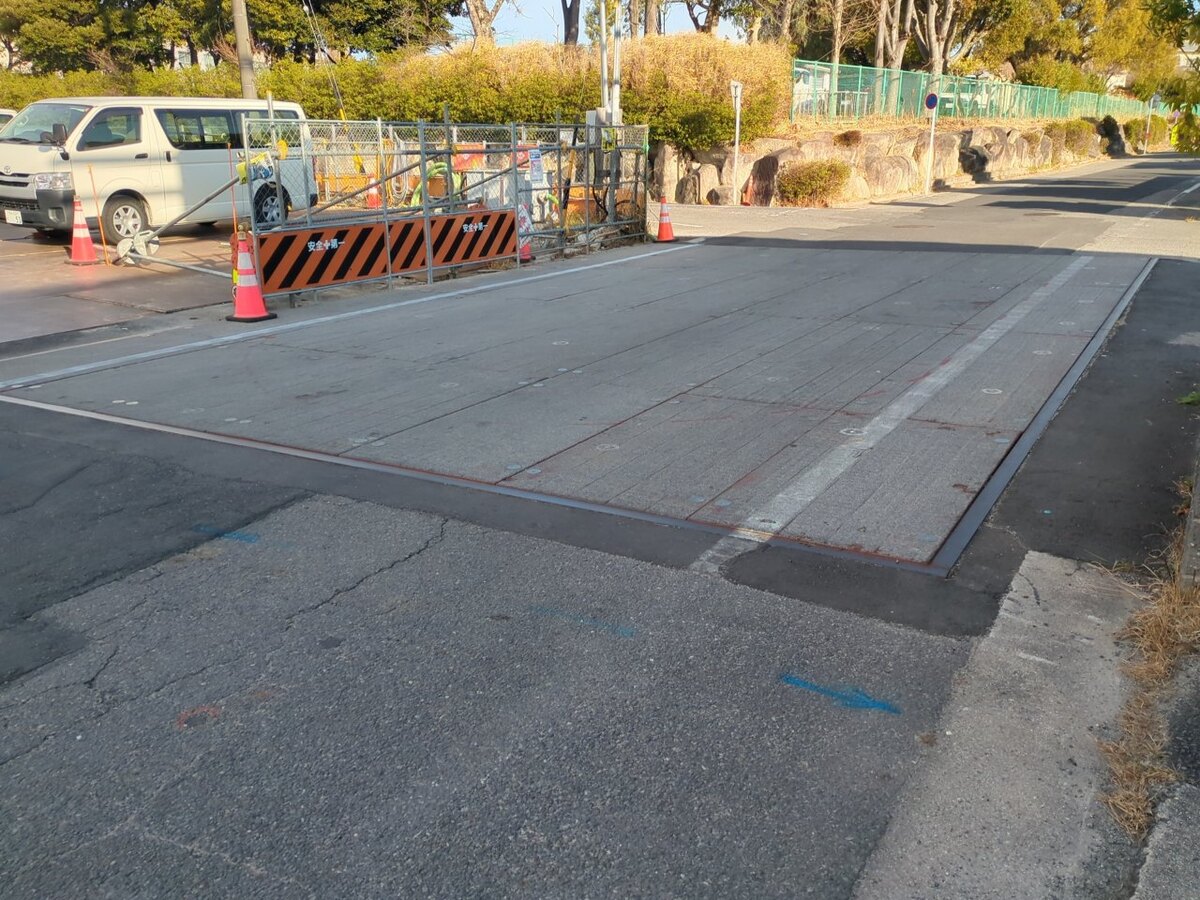

    現在は国道248号付近の到達部の施工をしています。
    また、発進立坑付近では薬液注入工と推進工の施工準備を行います。
    市道柿田1号線は毎日通行止め規制を行います。
    近隣の皆様にはご迷惑をおかけしますがご理解とご協力をお願い致します。

    6月は薬液注入工と推進工の準備を行います

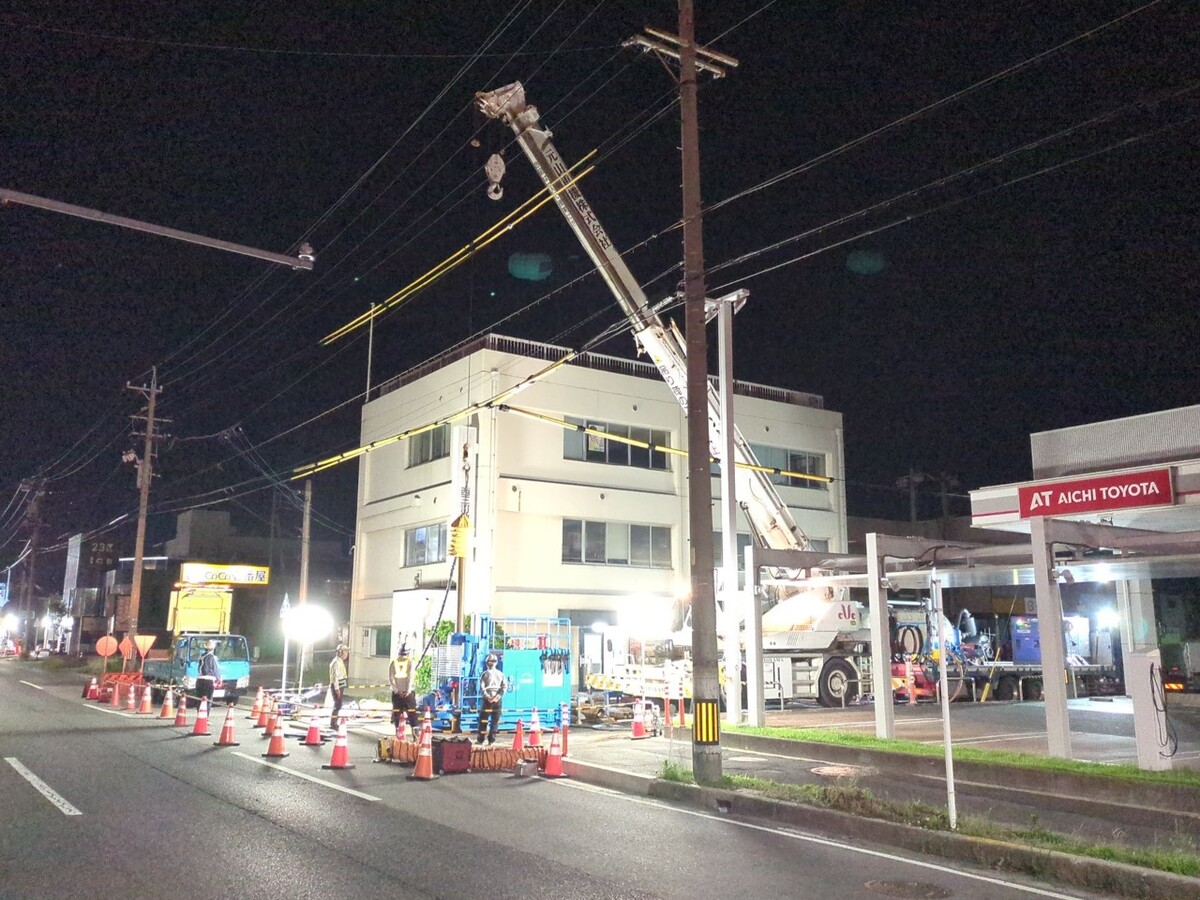

    高圧噴射攪拌工(到達部)

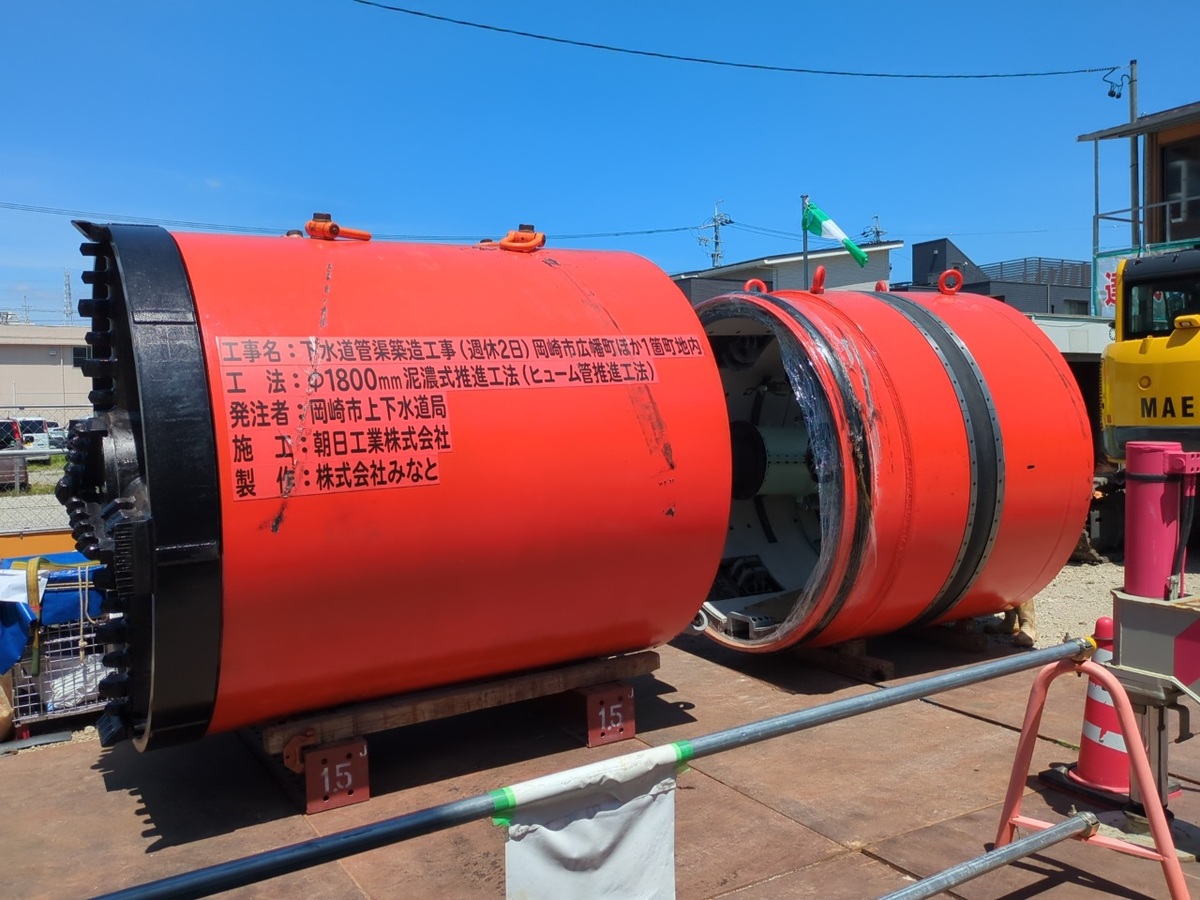

    工事看板
