work PROGRESS 進捗状況

令和3年度 名古屋国道管内緊急避難施設整備工事

information

発注者
中部地方整備局 名古屋国道事務所
工事名
令和3年度 名古屋国道管内緊急避難施設整備工事
工事場所
安城市和泉町
工事期間
2022/04/18~2023/02/28
現場責任者
稲垣 東
工事担当者
加藤 一博、佐々木 優樹
工事内容
国道23号知立バイパスの和泉地区において、国道23号の盛土部に『大雨による浸水時に安全に避難することができる緊急避難施設』を整備します。
  1. 2022年11月08日

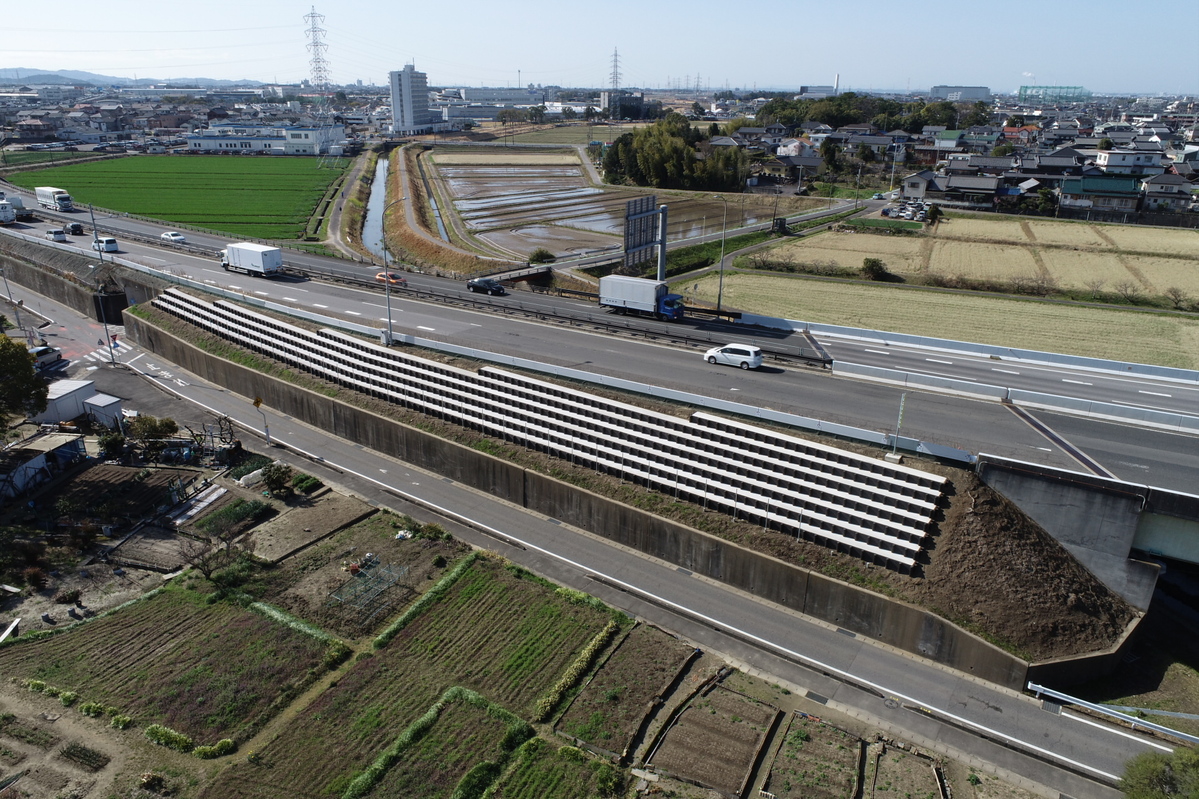

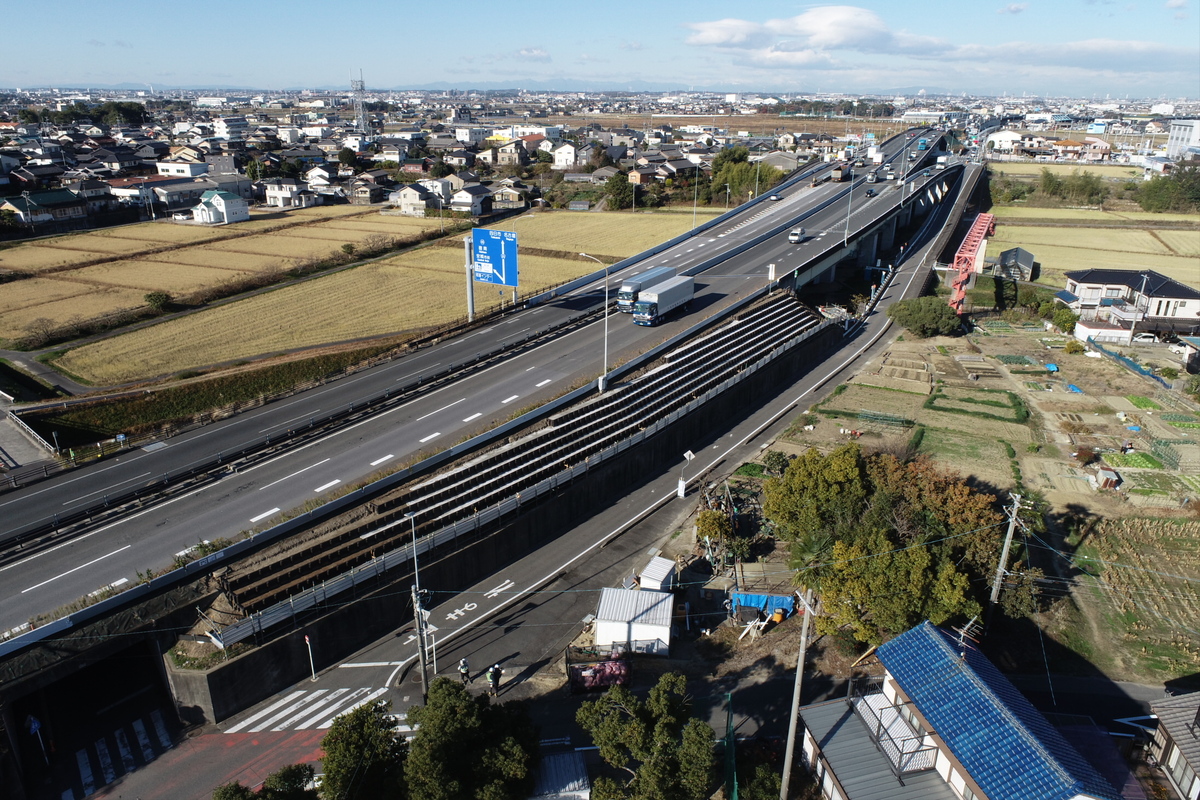

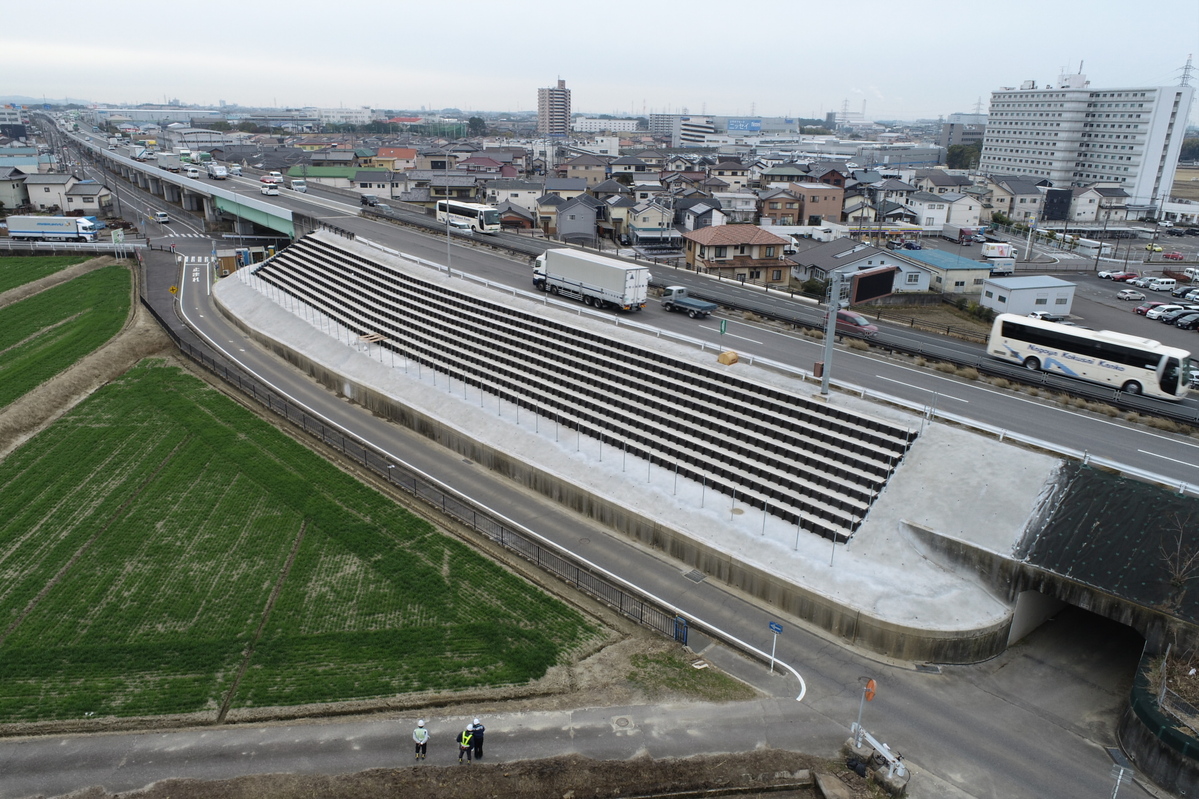

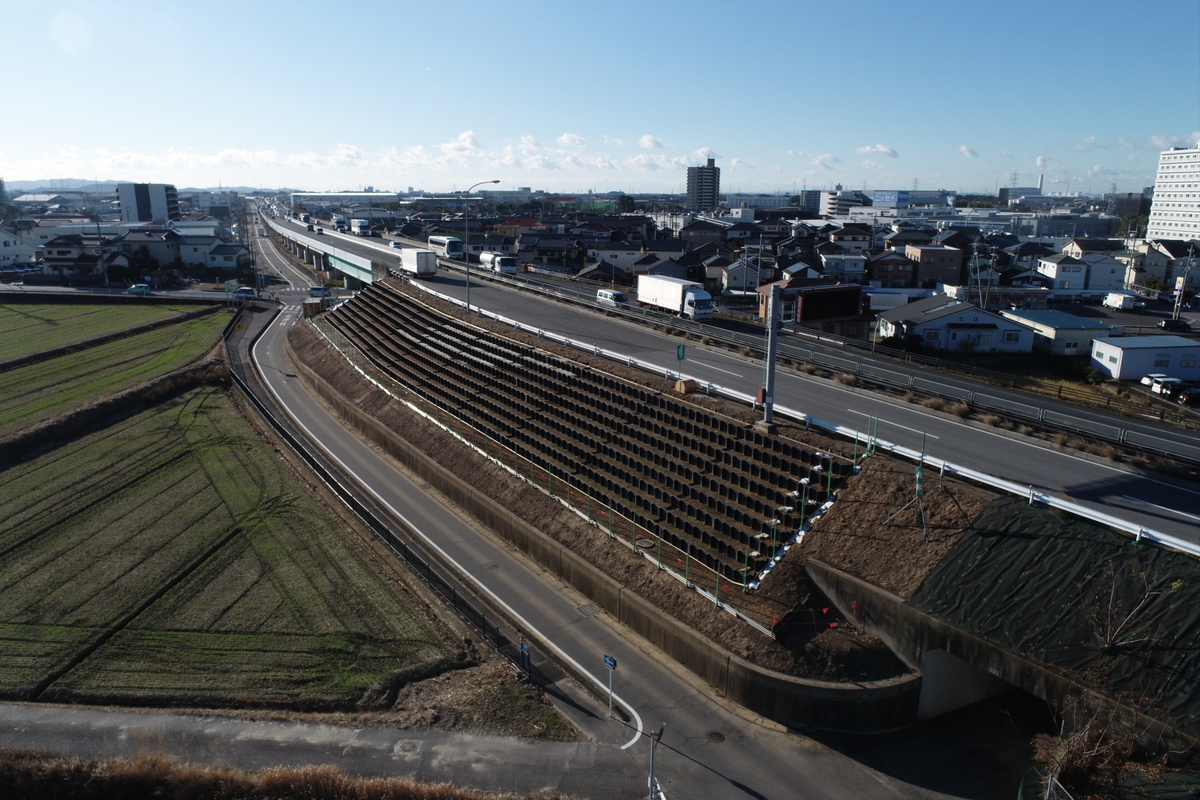

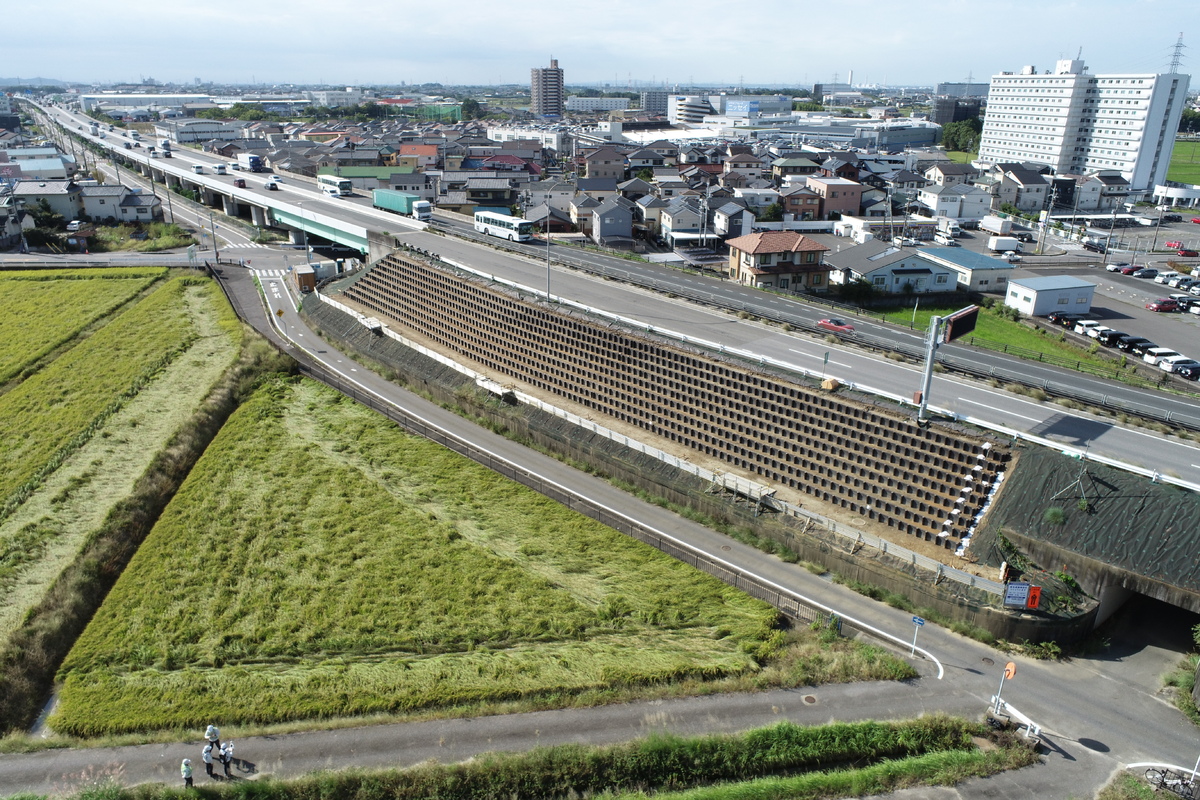

    10月末 進捗状況

    11月度は施工箇所Cを主に避難施設の設置を行います。
    地元・近隣の皆様や通行車両にご迷惑をお掛けしますが、
    安全に十分配慮して作業を行いますので、
    何卒ご理解とご協力をお願いいたします。

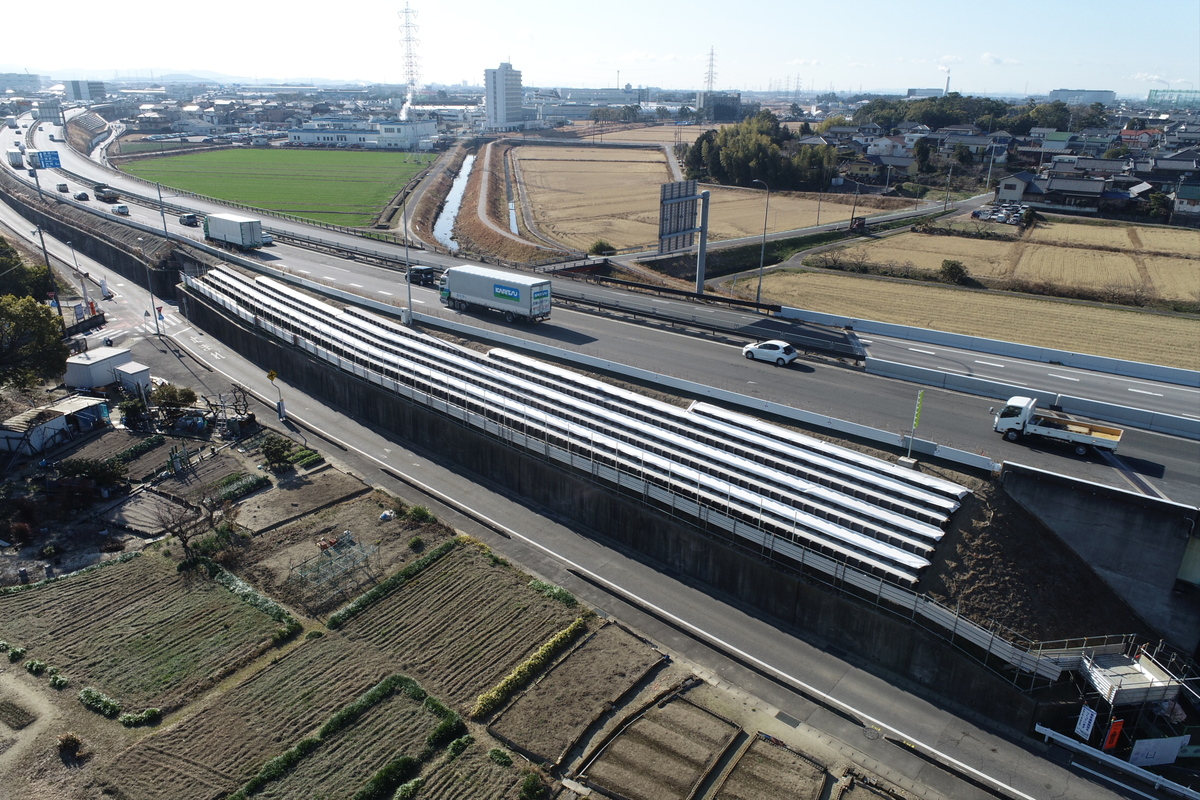

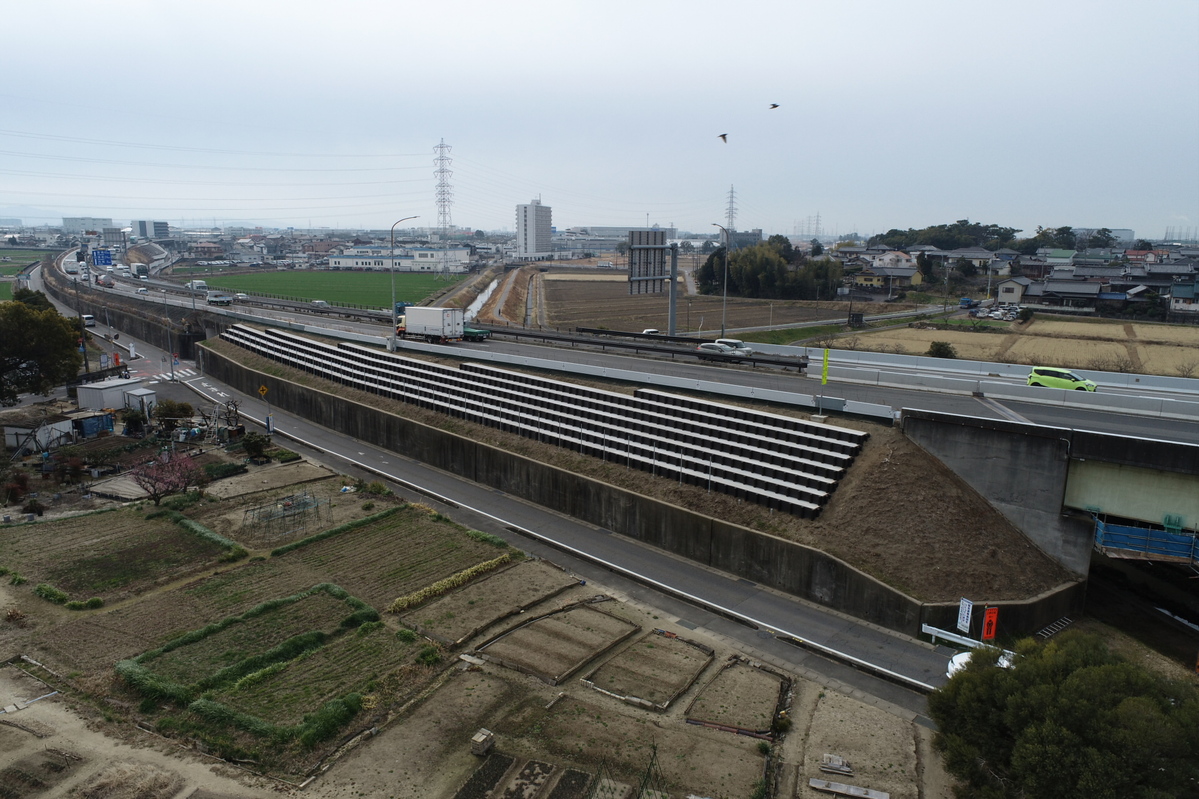

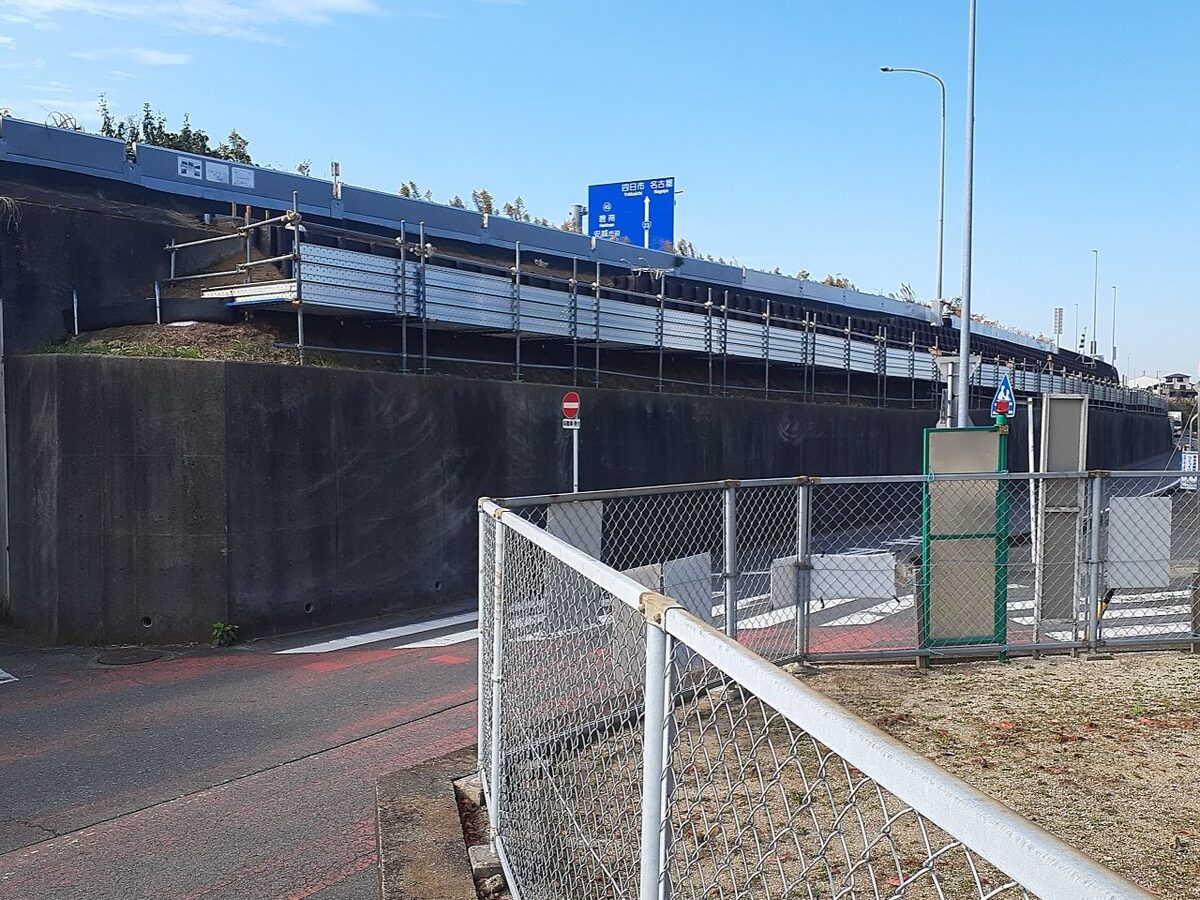

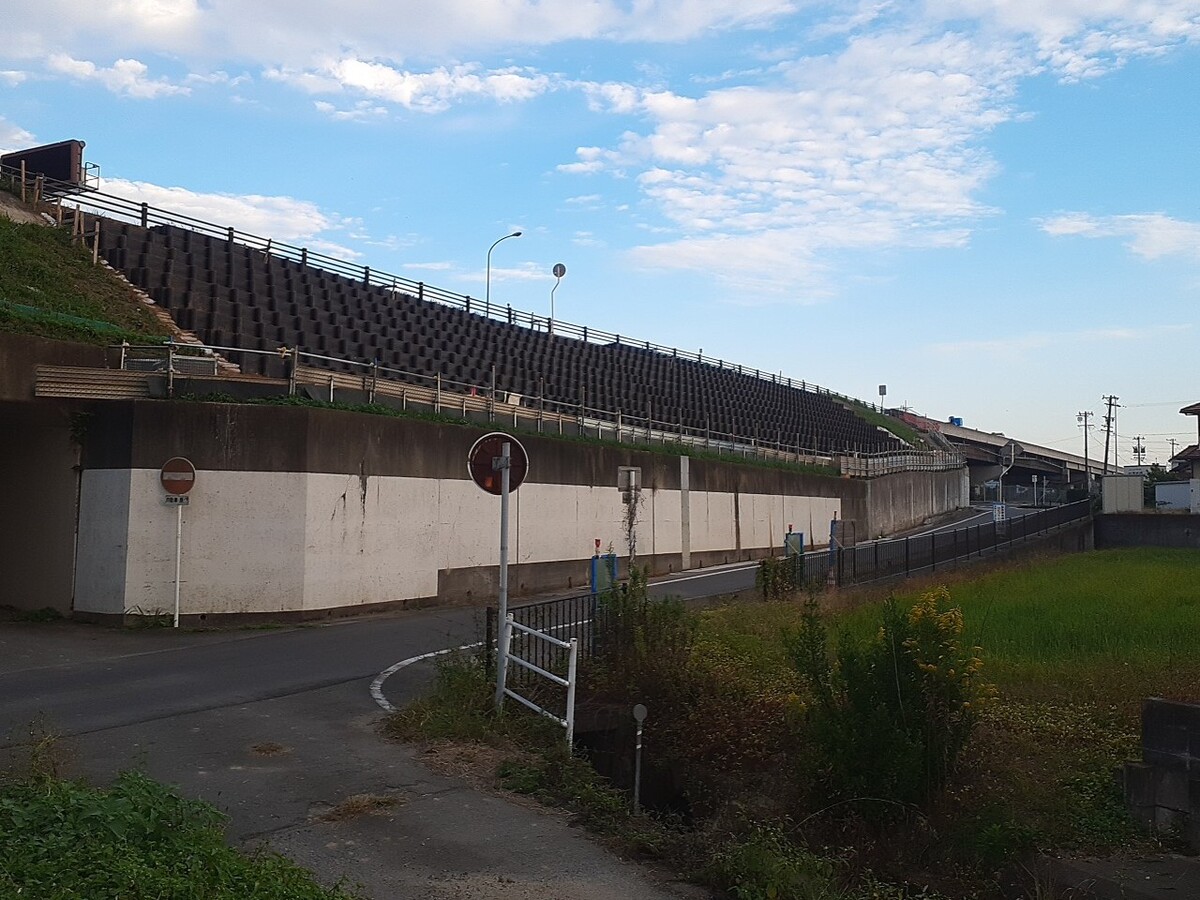

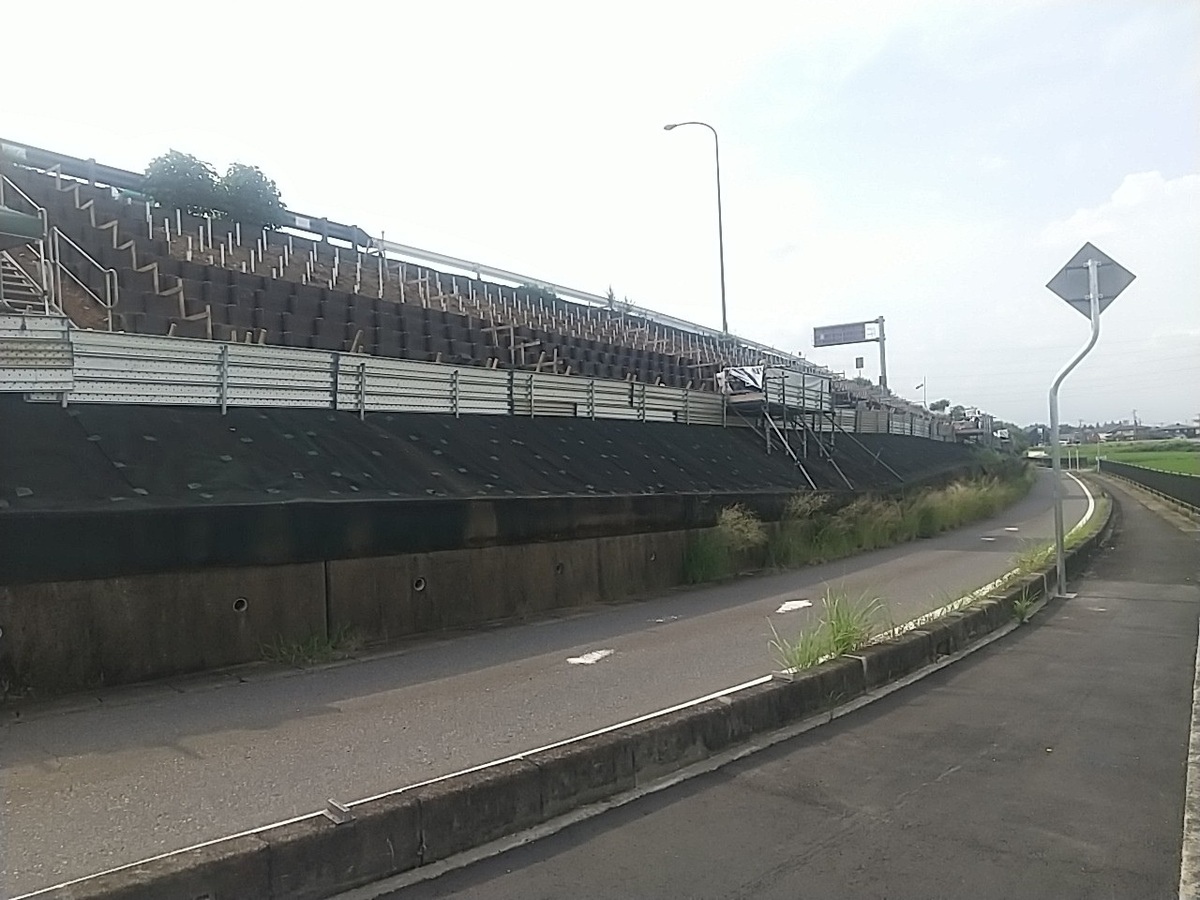

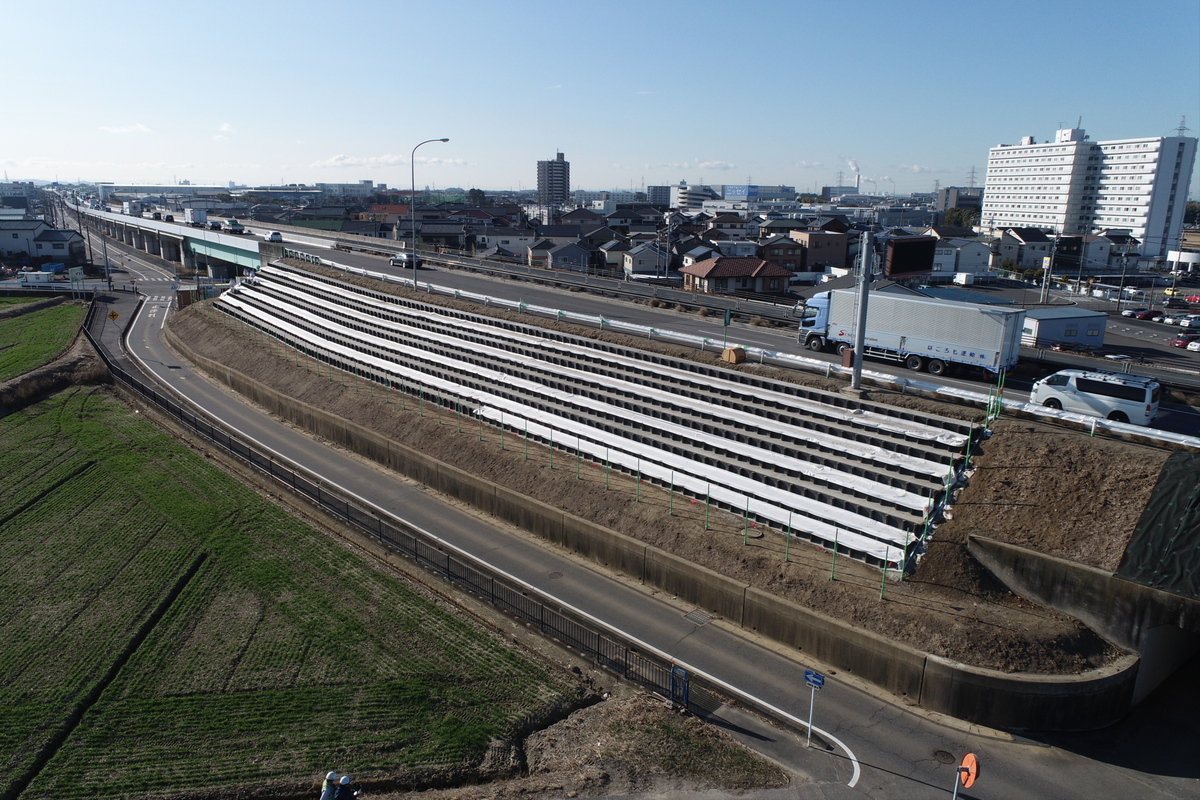

    避難施設設置状況(施工箇所A)

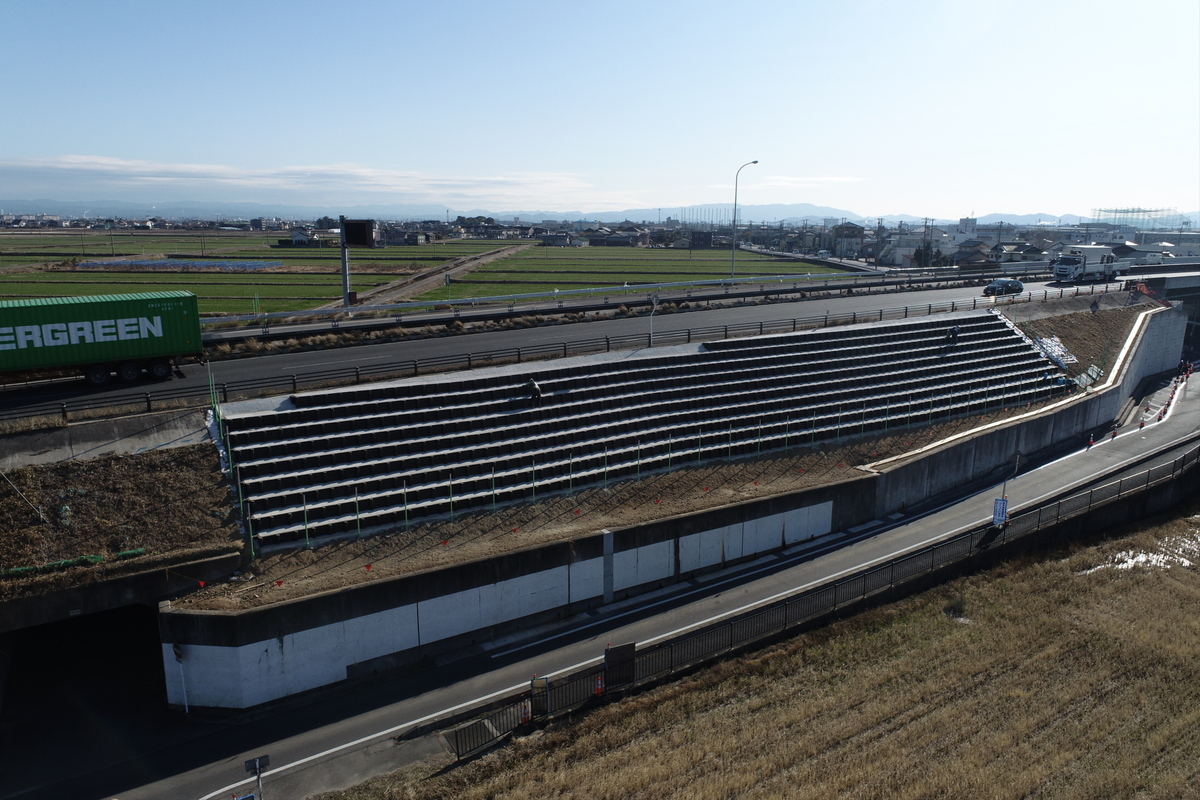

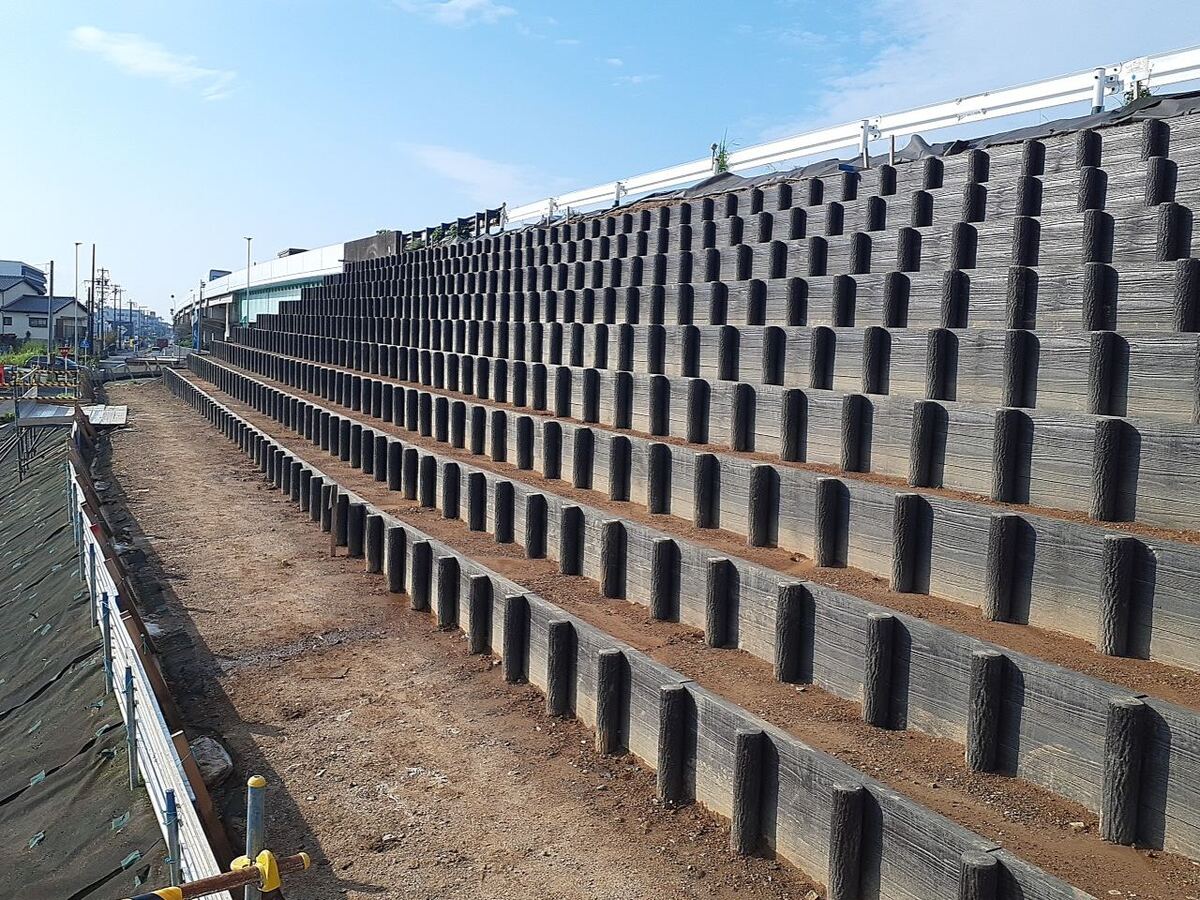

    避難施設設置状況(施工箇所B)
  2. 2022年09月30日

    9月末 進捗状況

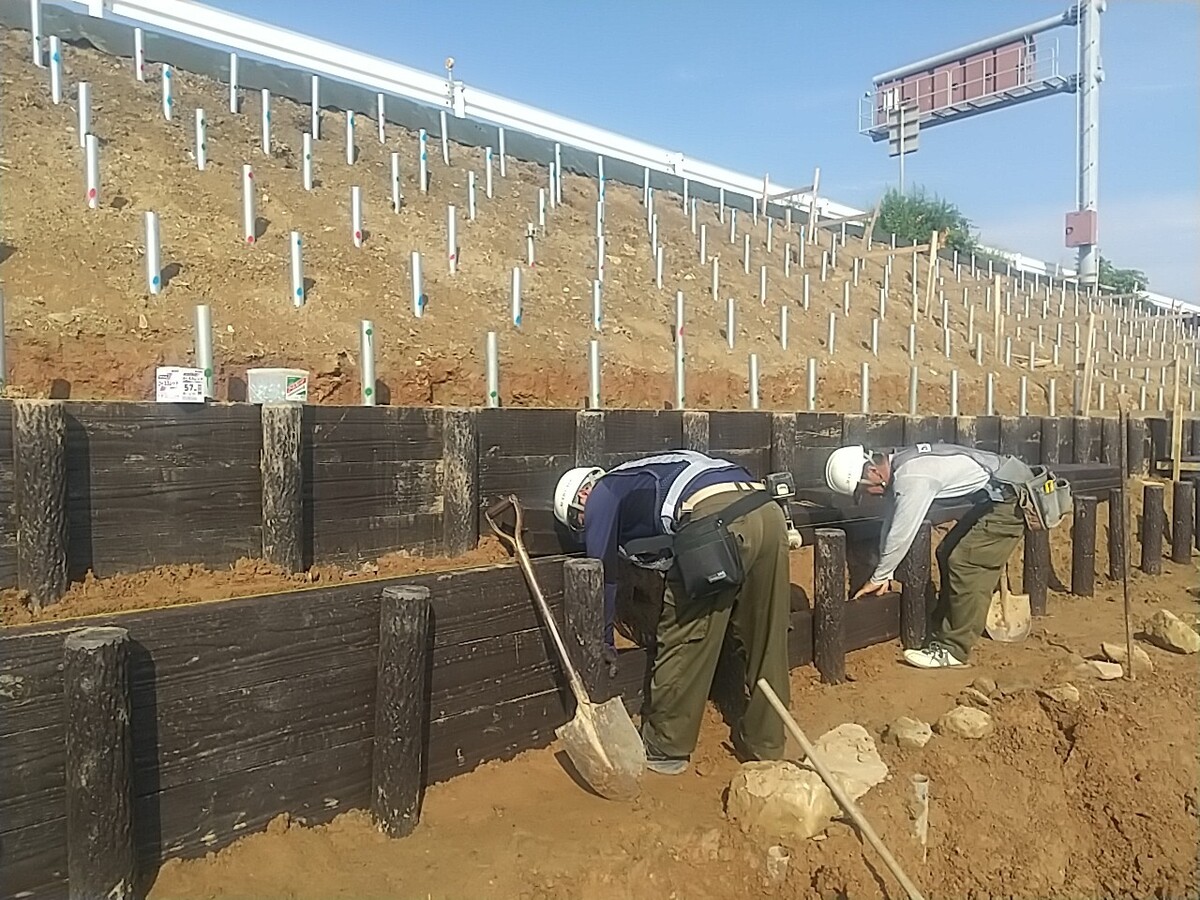

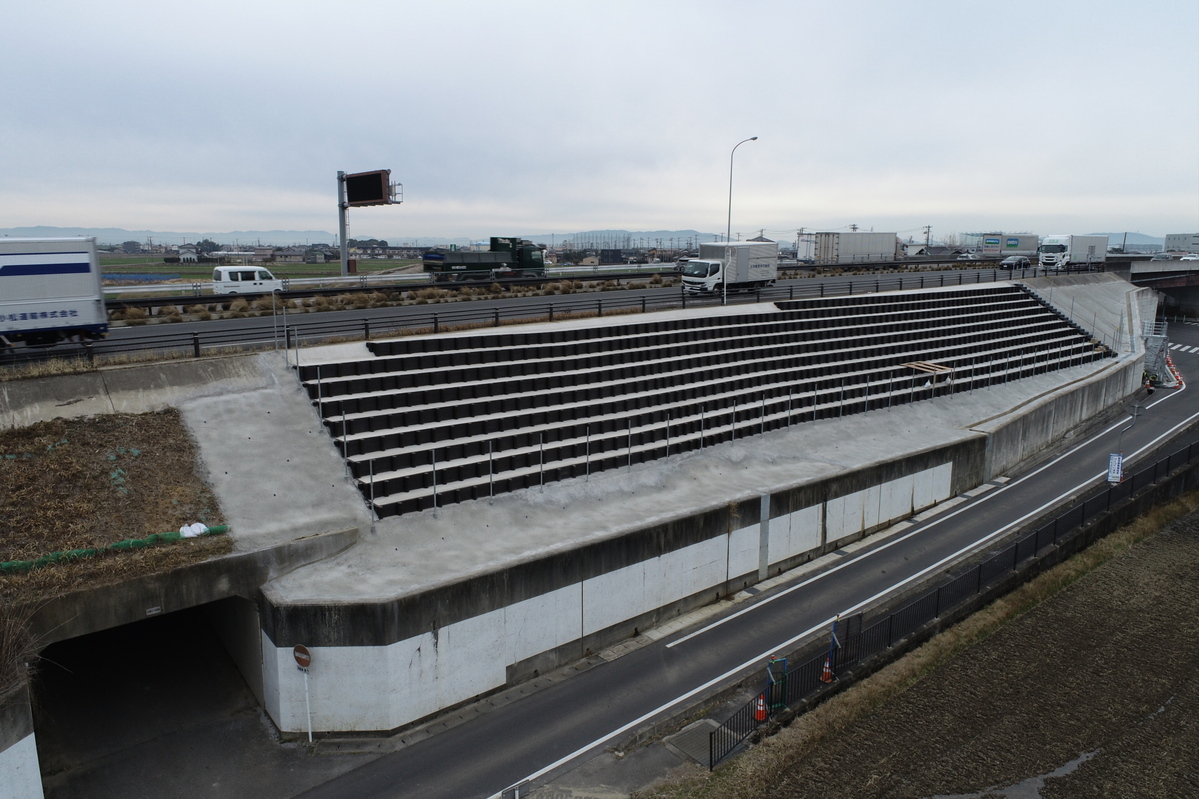

    工事箇所Aにおいては、緊急避難施設のプラ擬木設置が完了しました。また、工事箇所Bにおいては、鋼管杭の打込み、プラ擬木の設置作業を予定しております。
    地元・近隣の皆様や通行車両にご迷惑をお掛けしますが、
    安全に十分配慮して作業を行いますので、
    何卒ご理解とご協力をお願いいたします。

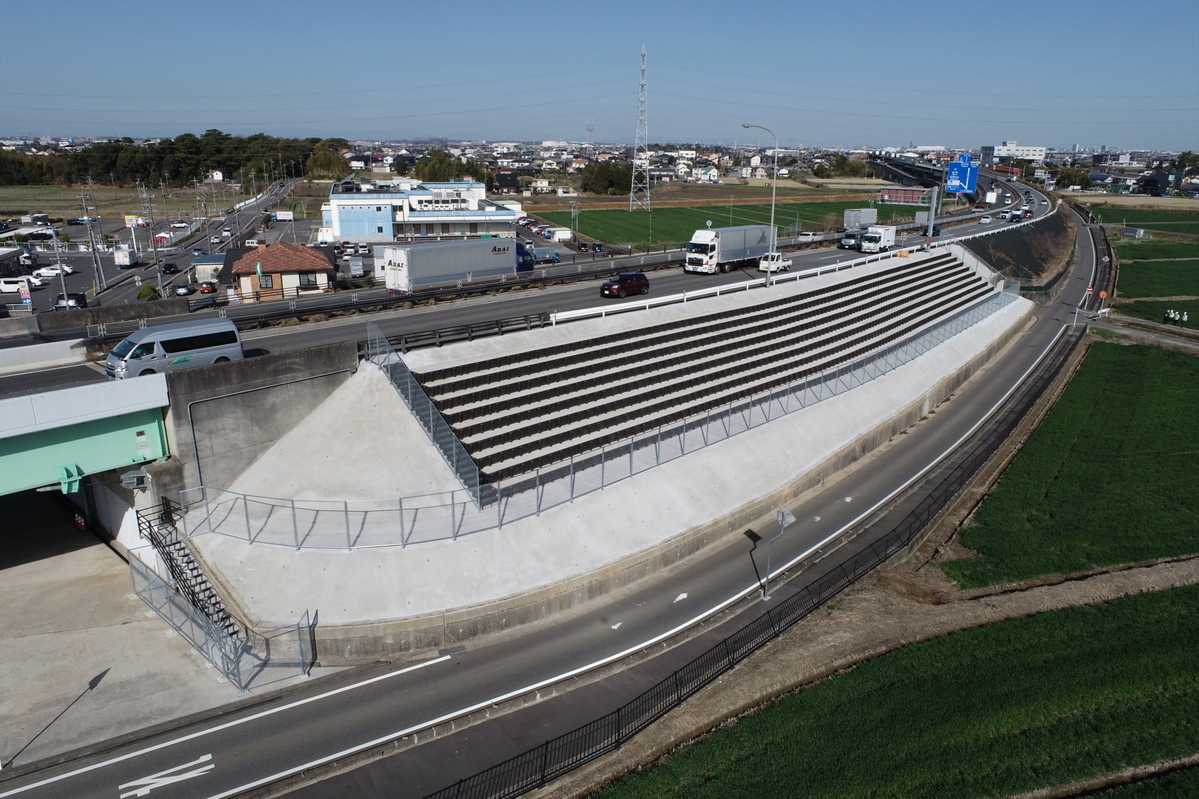

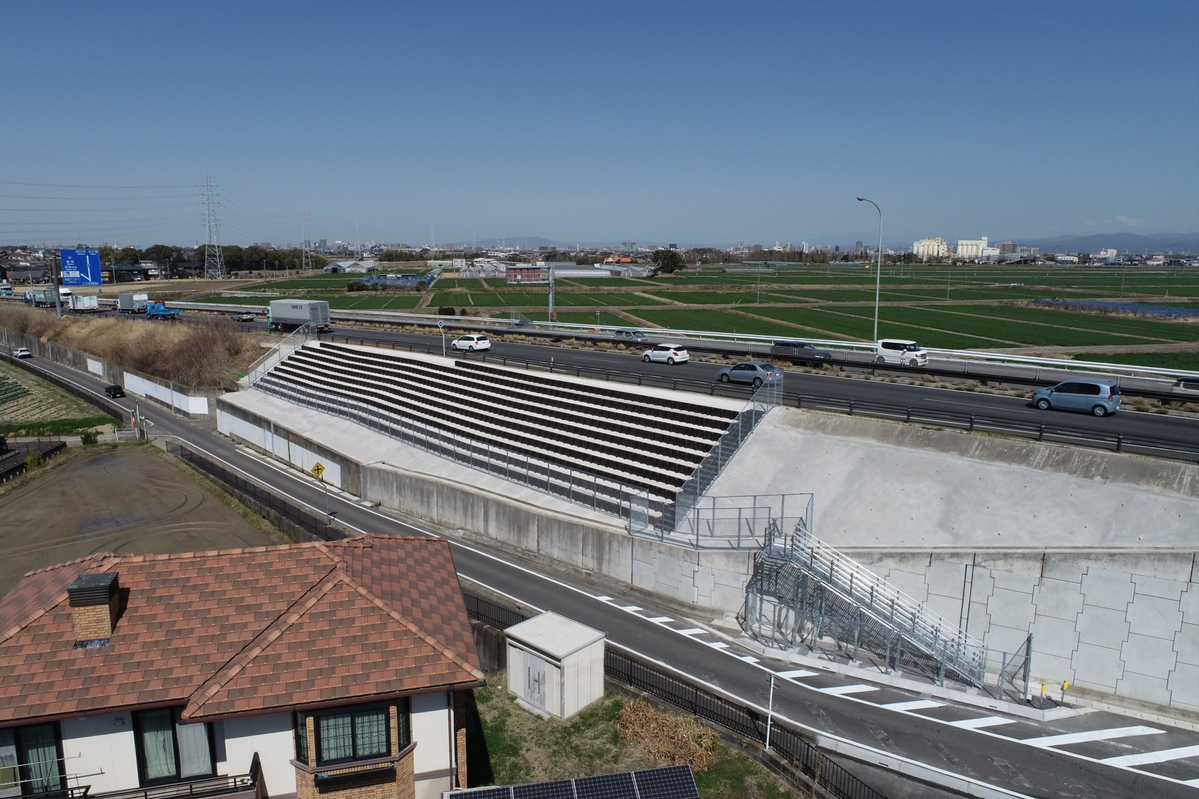

    避難施設設置状況(施工箇所A)

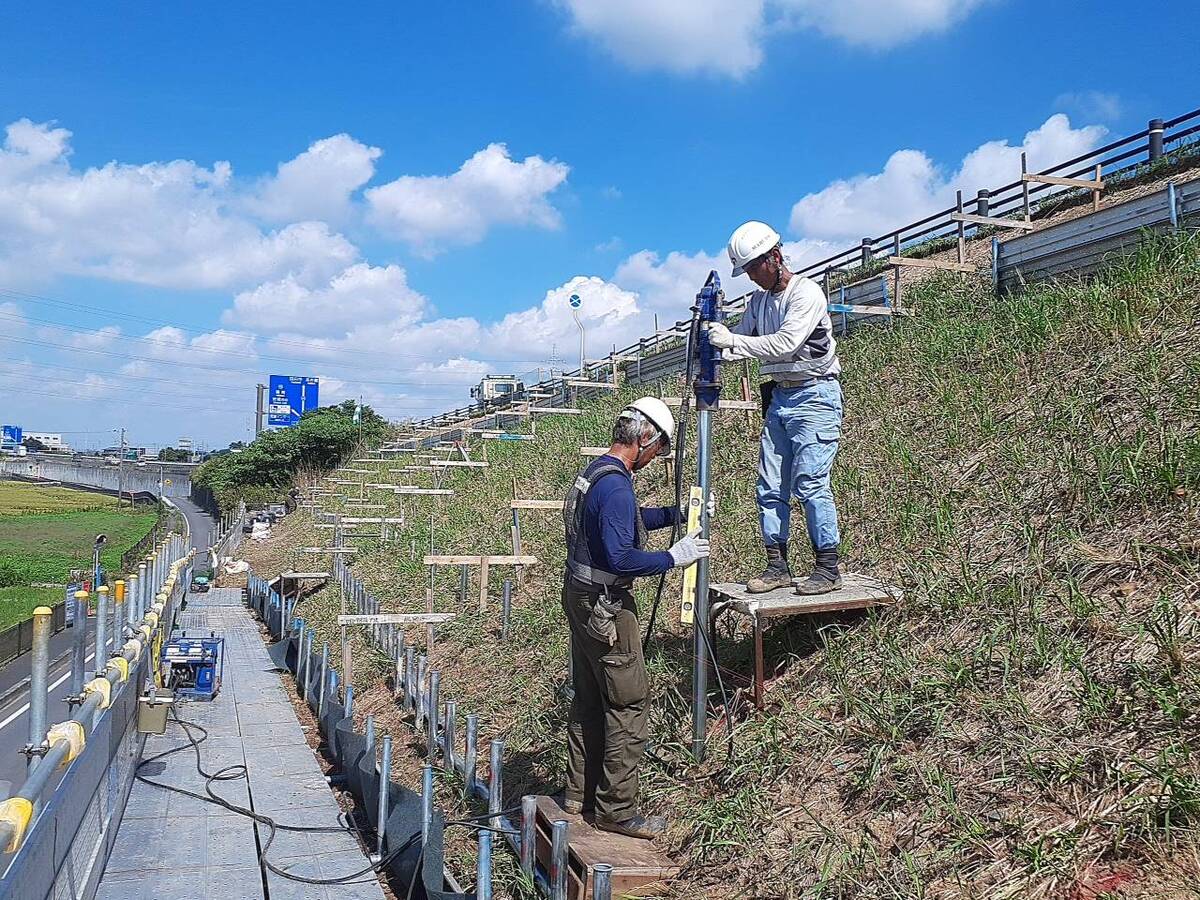

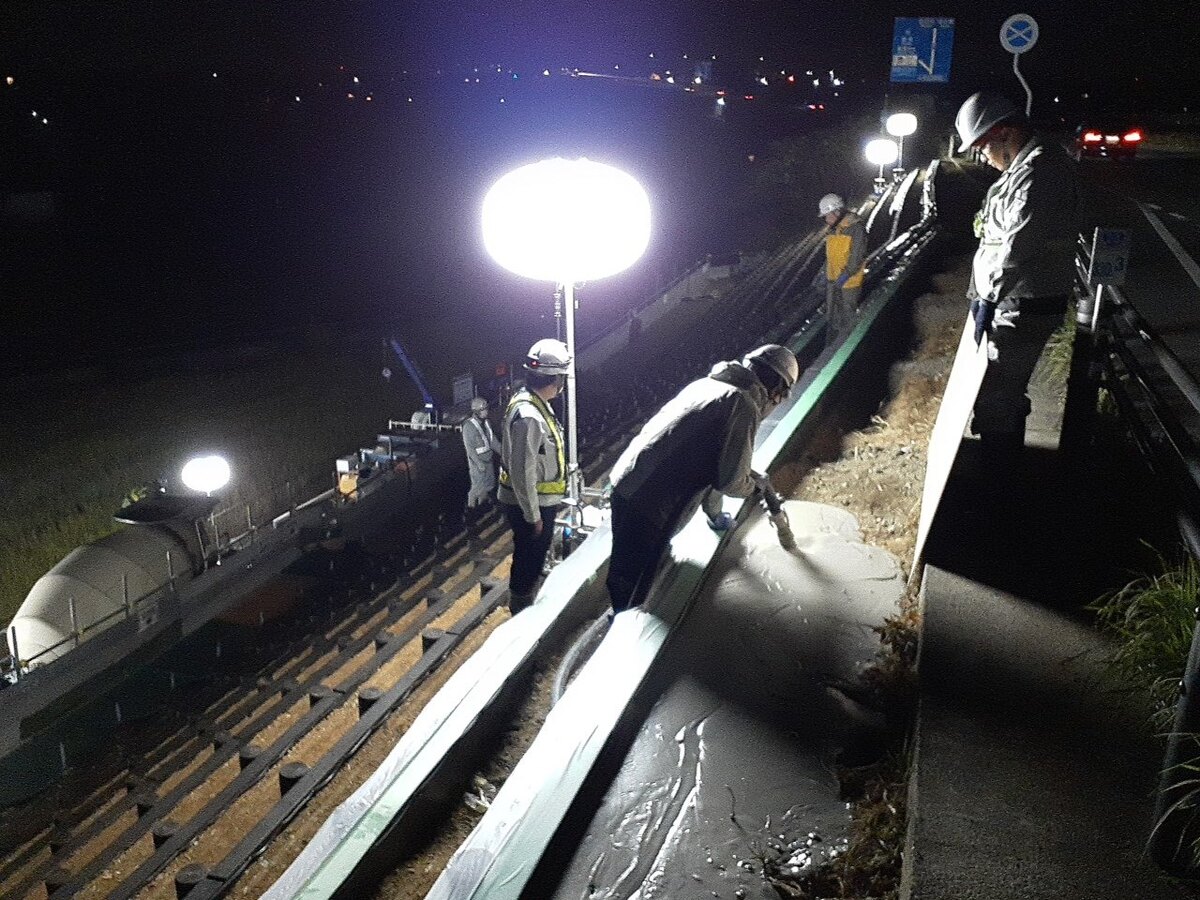

    鋼管杭打込み状況(施工箇所B)
  3. 2022年08月30日

    8月末 進捗状況

    工事箇所Aにおいては、引き続き緊急避難施設の設置作業を行っています。また、工事箇所Bにおいては、9月下旬ごろに仮設作業を行います。
    地元・近隣の皆様や通行車両にご迷惑をお掛けしますが、安全に十分配慮して作業を行いますので、何卒ご理解とご協力をお願いいたします。

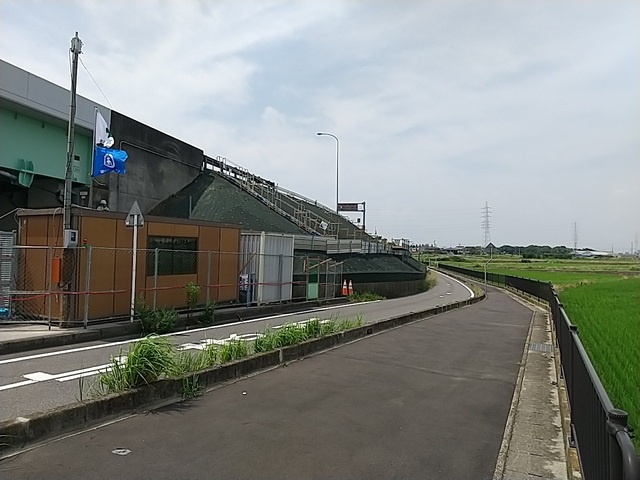

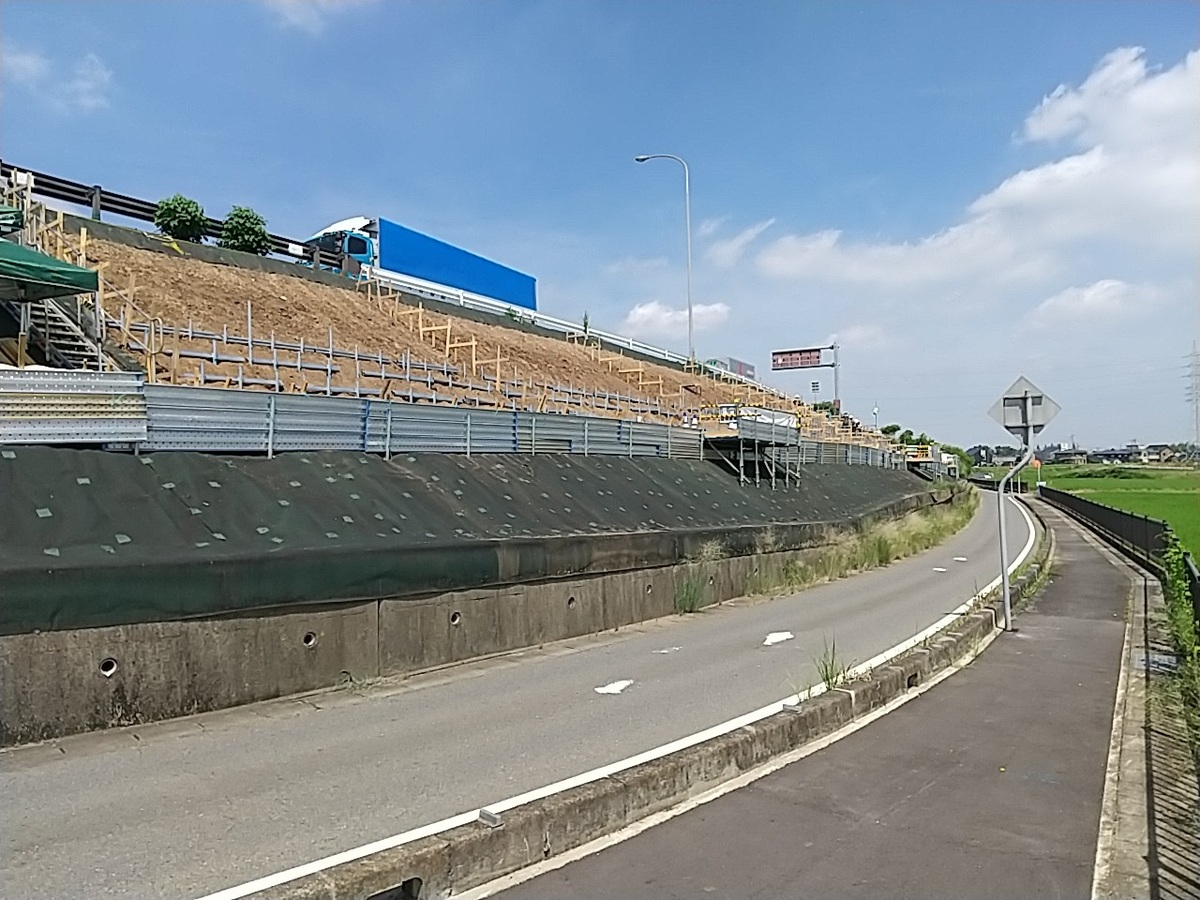

    工事箇所A
    避難施設設置状況
  4. 2022年08月02日

    7月末 進捗状況

    工事箇所Aにおいては、8月は緊急避難施設の鋼管杭の打込み作業を主に行っています。また、工事箇所Bにおいては、8月下旬ごろに除草作業を行います。
    地元・近隣の皆様や通行車両にご迷惑をお掛けしますが、
    安全に十分配慮して作業を行いますので、何卒ご理解とご協力をお願いいたします。

    工事箇所A

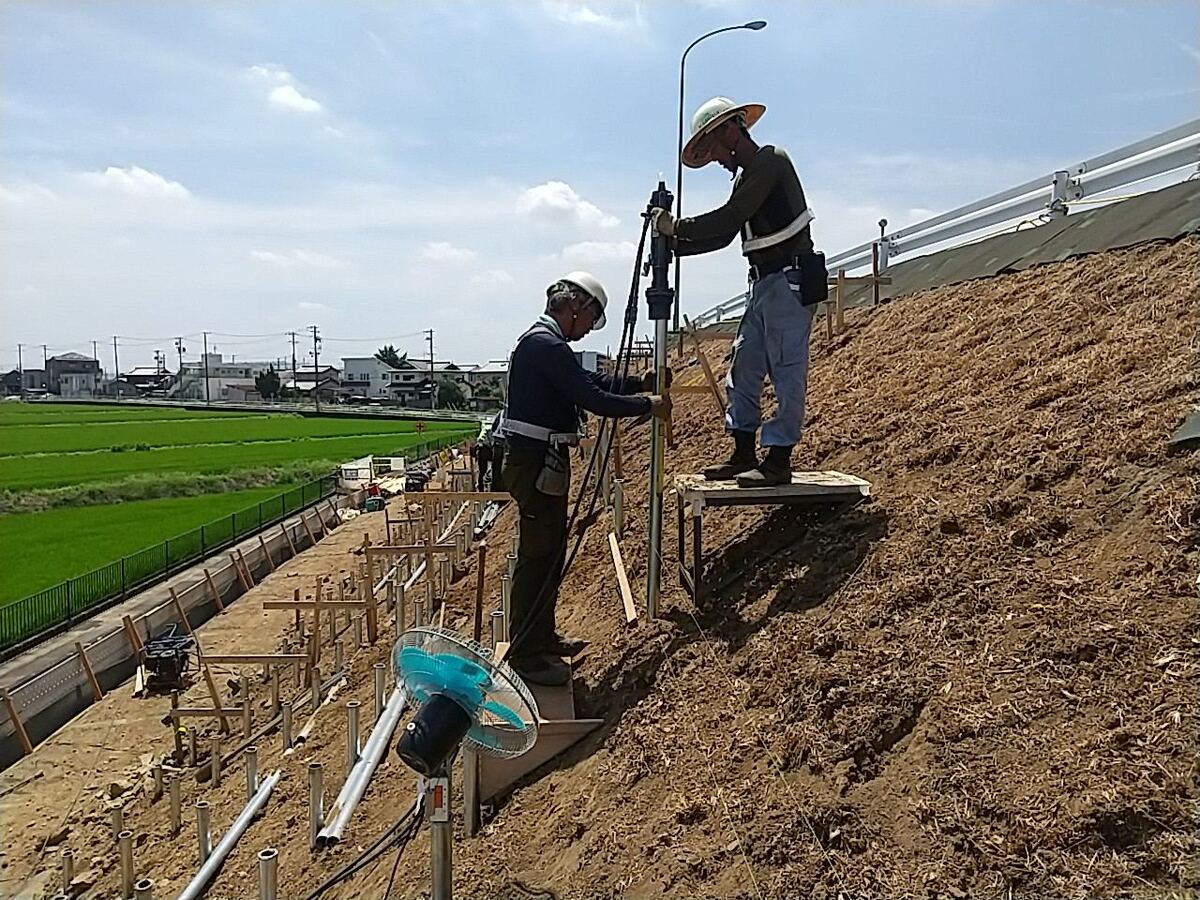

    鋼管杭打込み状況
  5. 2022年07月13日

    6月末 進捗状況

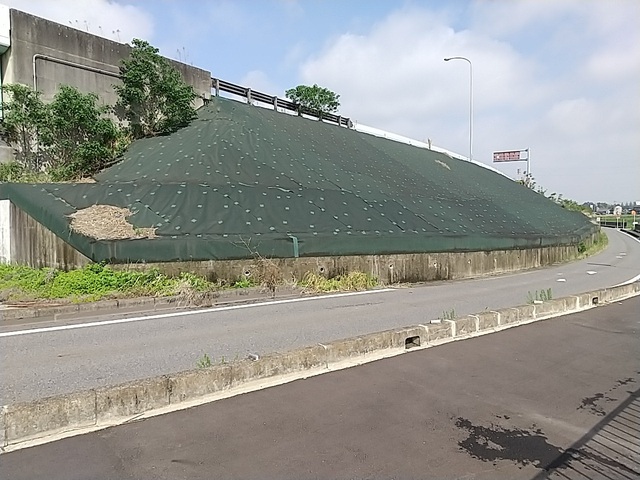

    工事箇所Aにおいて、仮設防護柵等の整備を行いました。
    7月下旬から本工事に着手していきます。
    地元・近隣の皆様や通行車両にご迷惑をお掛けします。
    安全に十分配慮し作業を行いますので、何卒ご理解とご協力をお願いいたします。

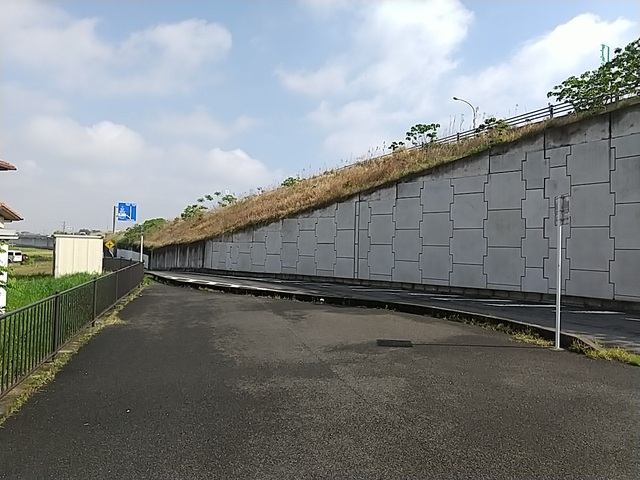

    工事箇所A
  6. 2022年05月31日

    着手前

    6月上旬より現場にて事前調査を行います。
    地元・近隣の皆様や通行車両にご迷惑をお掛けしますが、安全に十分配慮して作業を行いますので、何卒ご理解とご協力をお願いいたします。

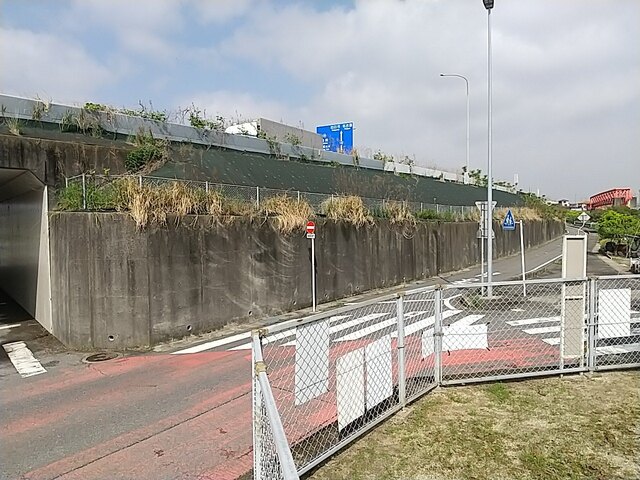

    工事箇所A
    工事箇所B
    工事箇所C

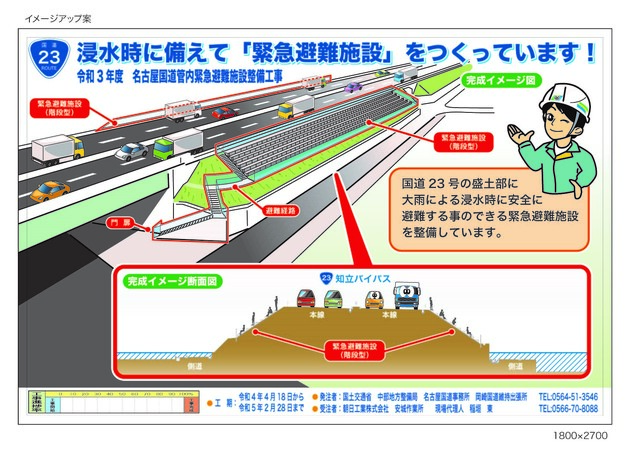

    イメージ説明図
