下水道管渠改築工事その1

information

発注者
岡崎市
工事名
下水道管渠改築工事その1
工事場所
岡崎市明大寺本町地内
工事期間
2022/07/01~2023/02/28
現場責任者
内田剛
工事内容
この工事は老朽化した既存の下水道管の寿命を延ばす事を目的とした工事です。

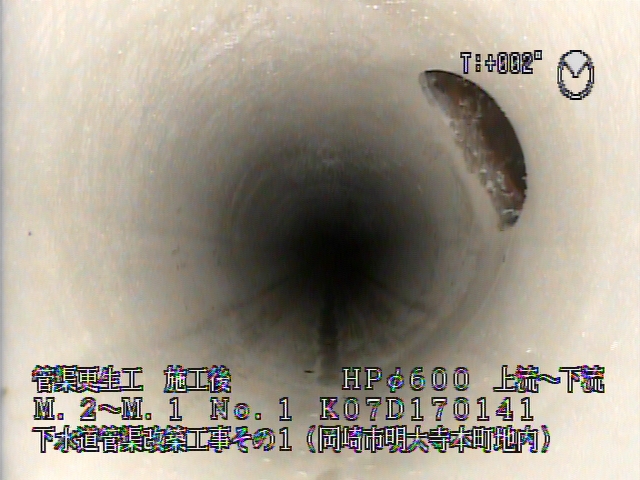

  1. 2022年07月26日

    着手前

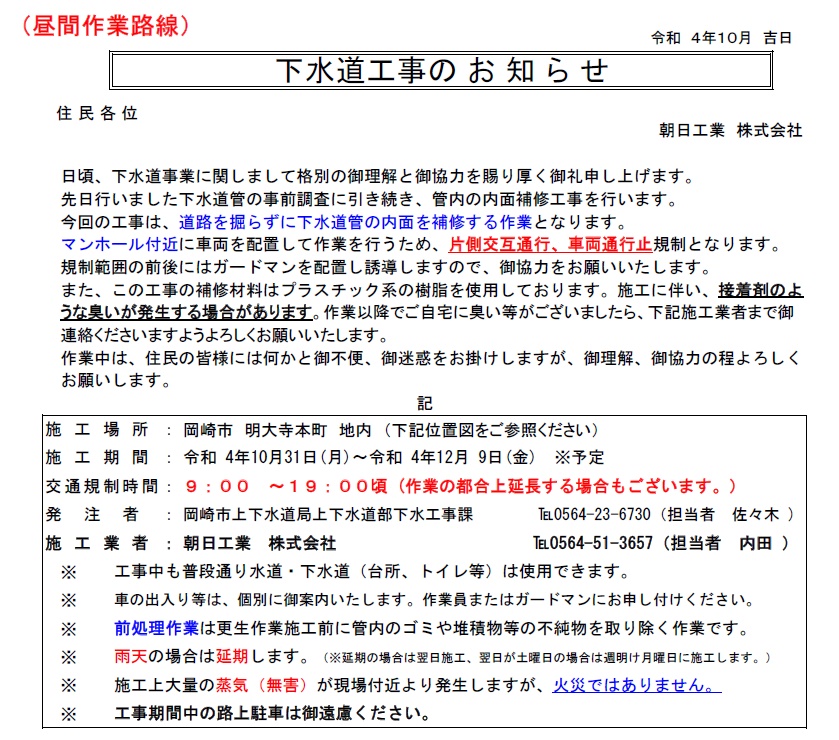

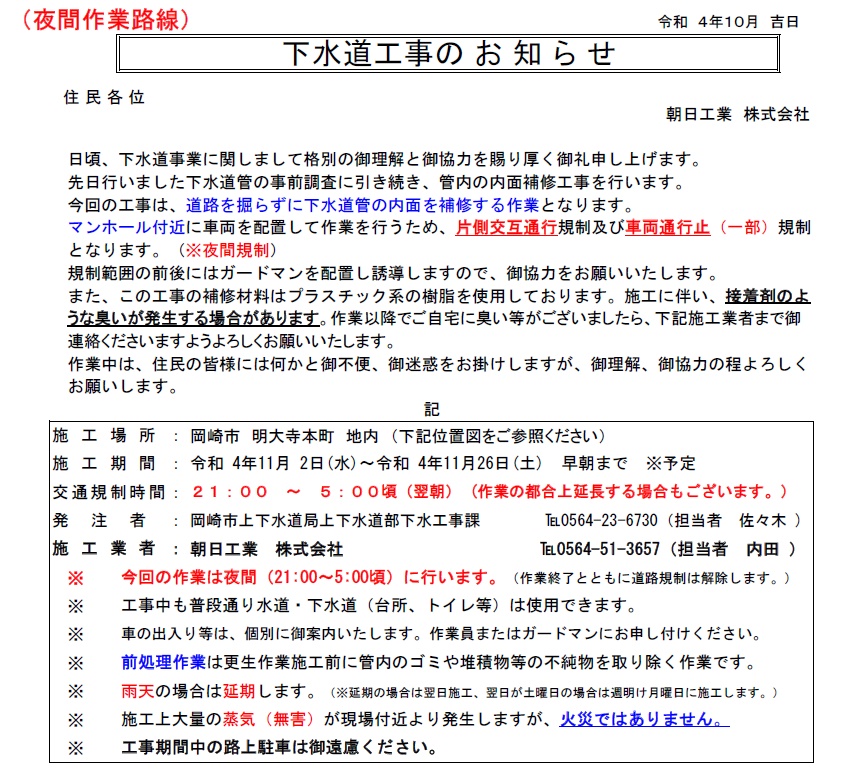

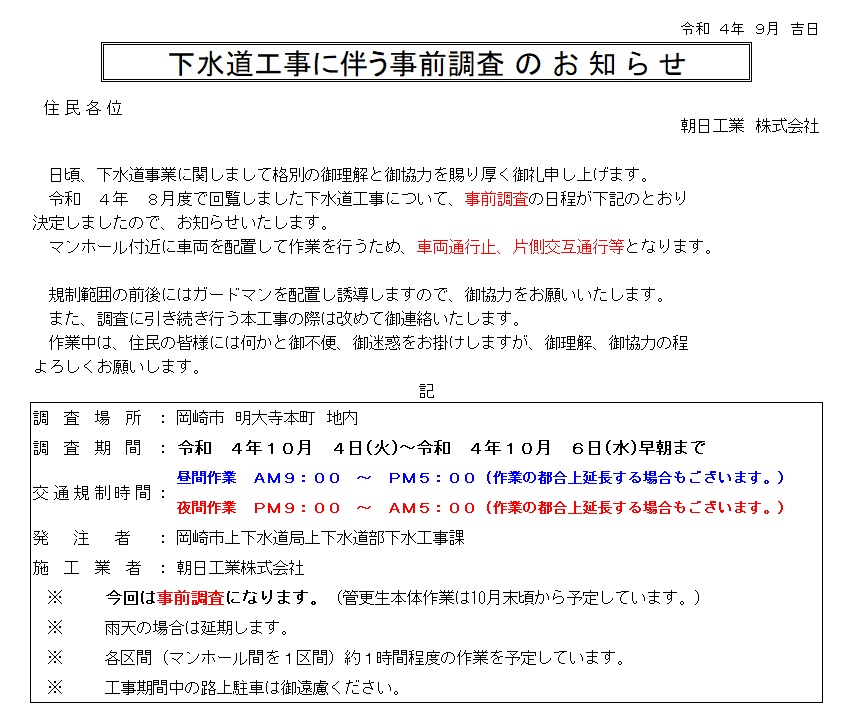

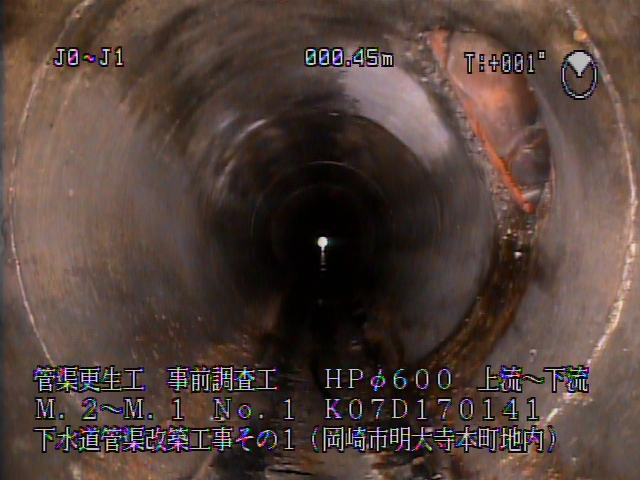

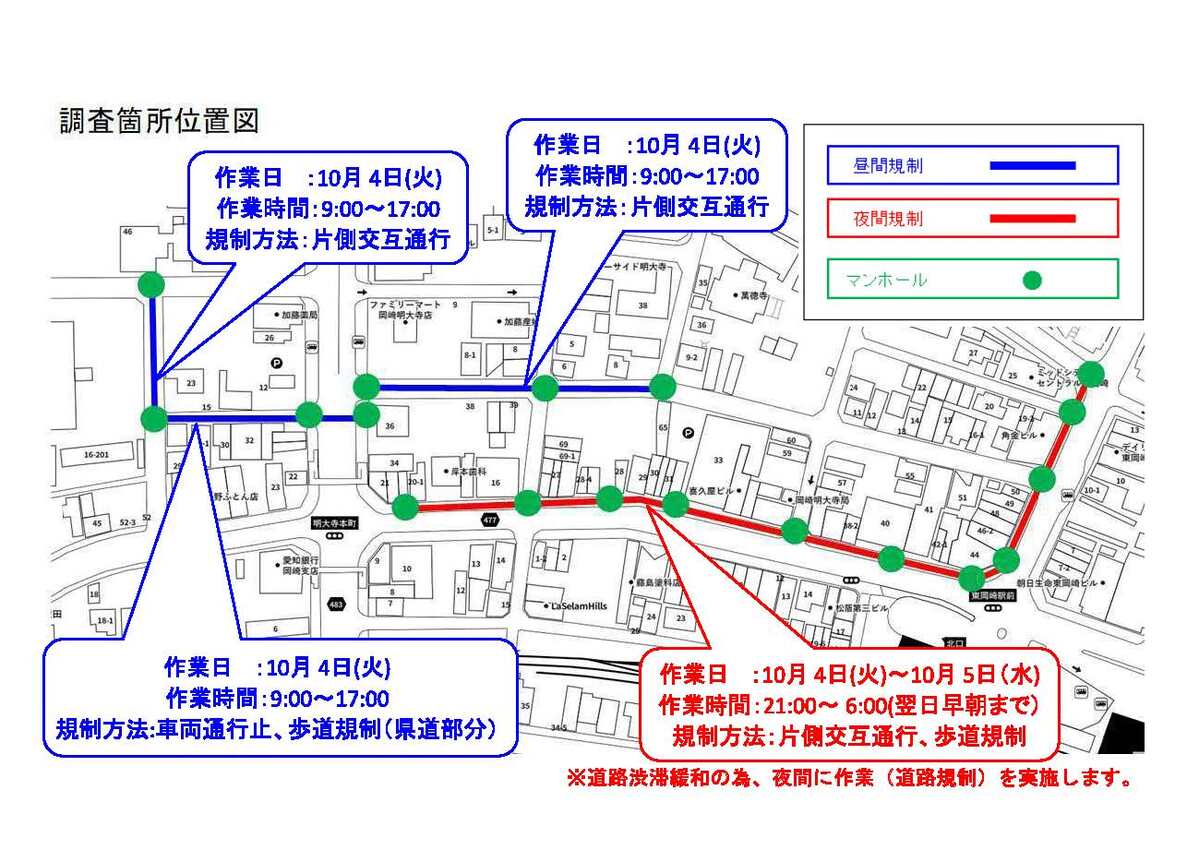

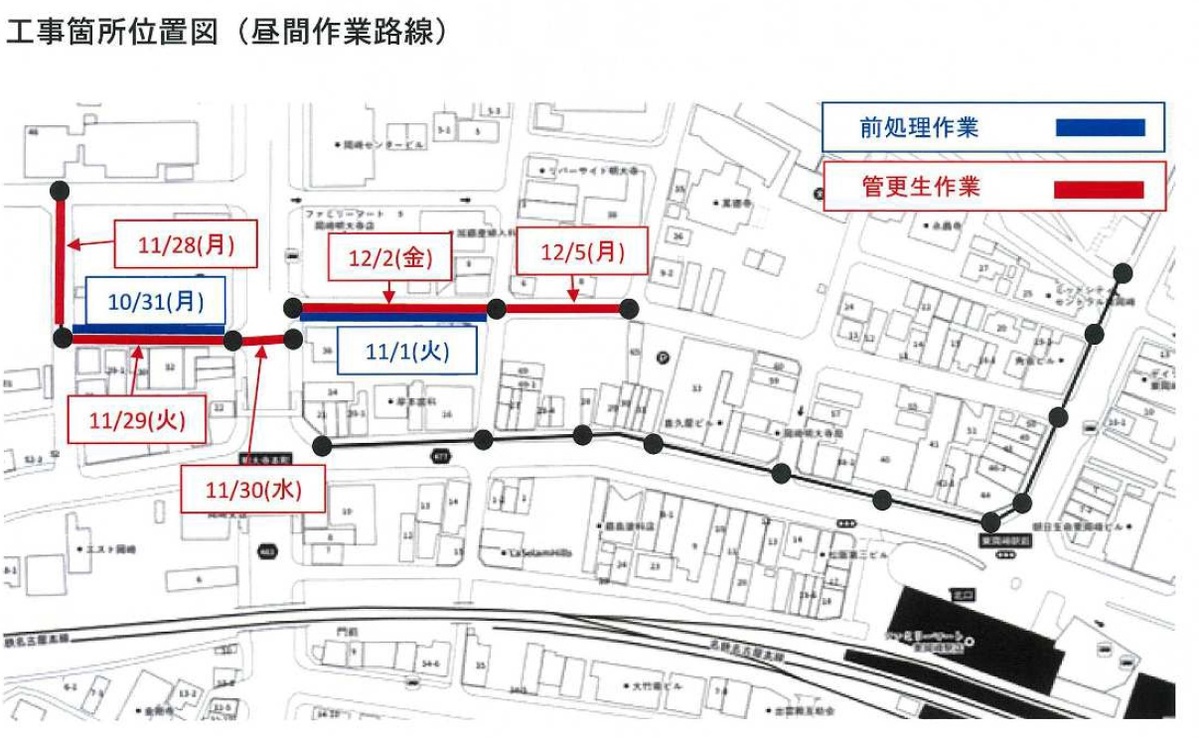

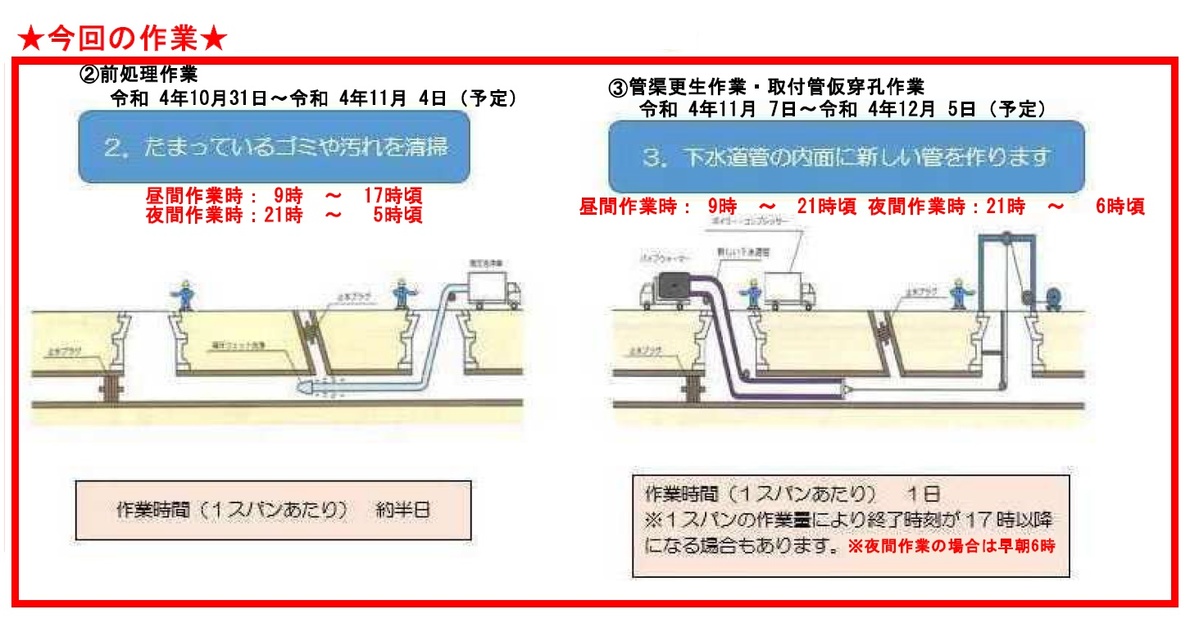

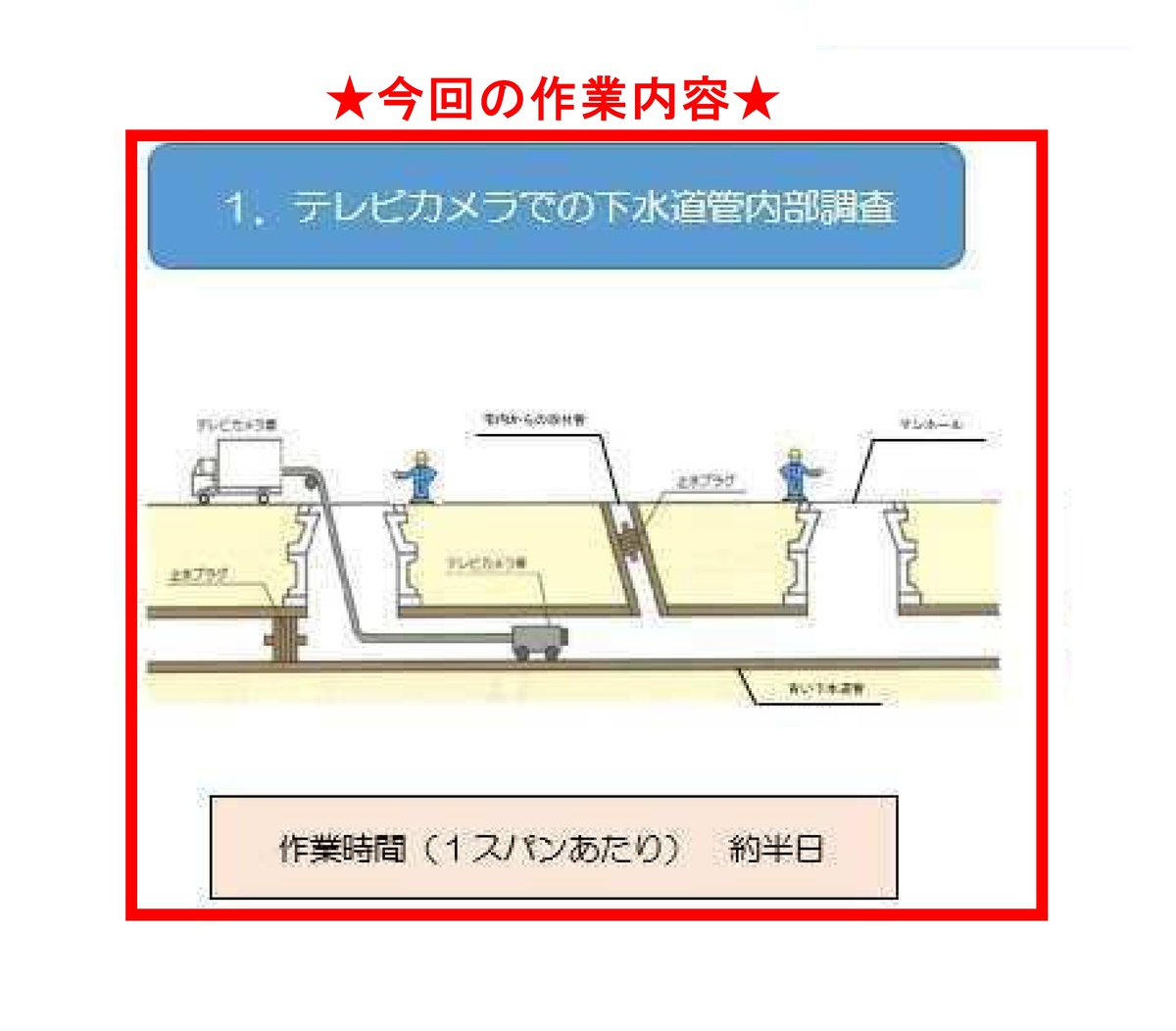

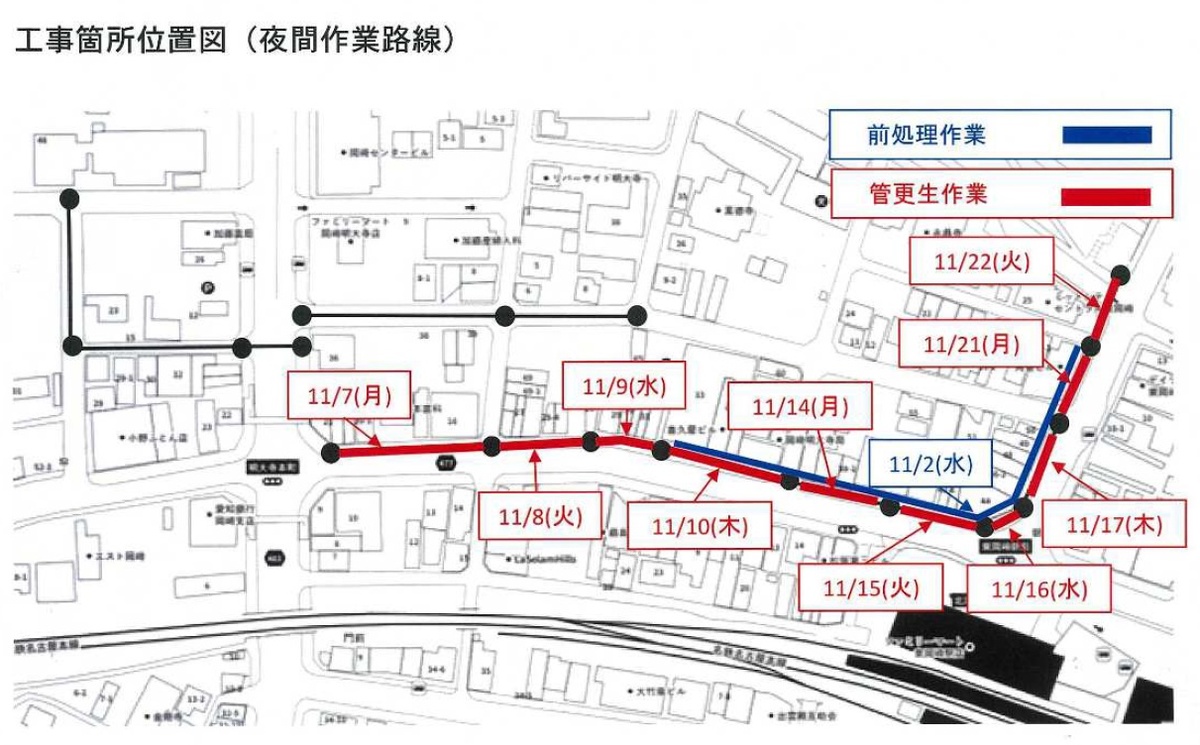

    10月初旬より管内の事前調査を行い、11月初旬より本体工事を実施します。

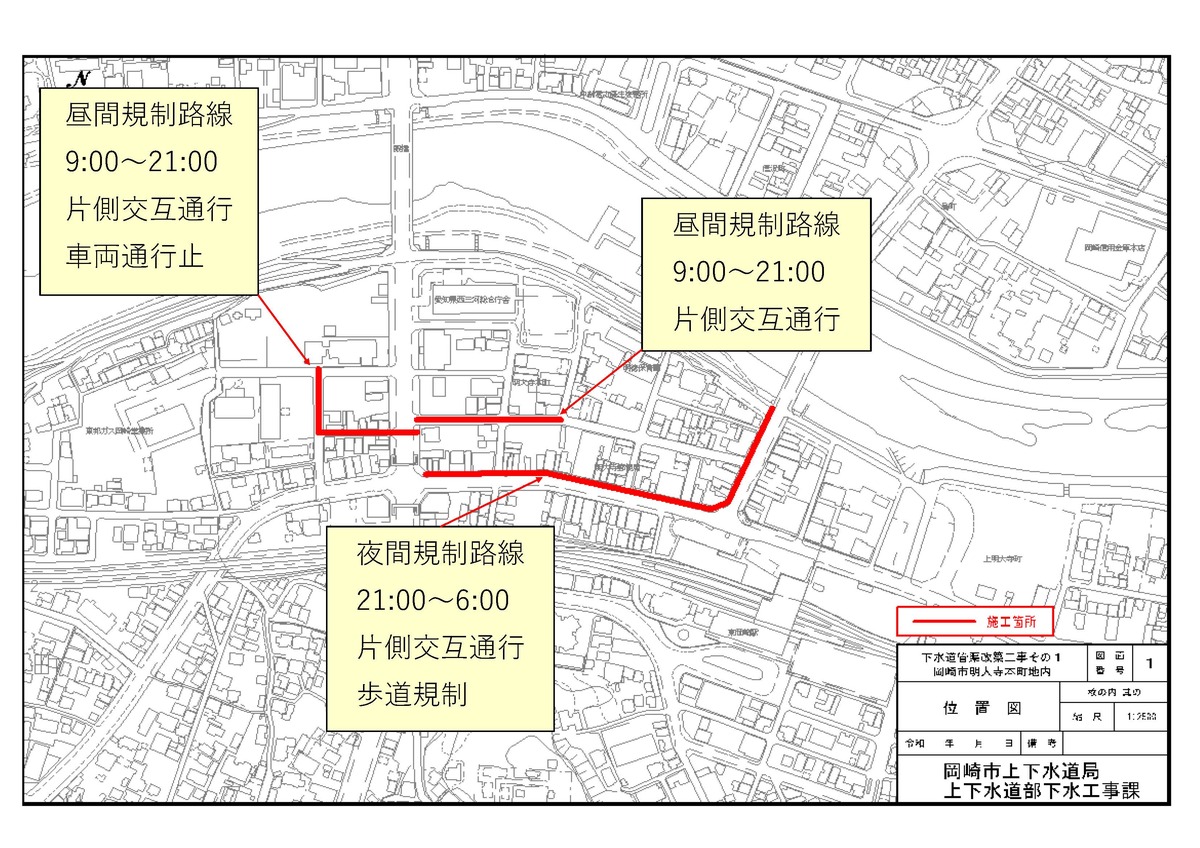

    作業中は昼夜間とも道路規制(片側交互通行・車両通行止・歩道規制)を行いますので何卒宜しくお願い致します。
