道路改良工事(交付金)(ICT簡易)
information
- 発注者
- 西三河建設事務所
- 工事名
- 道路改良工事(交付金)(ICT簡易)
- 工事場所
- 額田郡幸田町大字永野地内
- 工事期間
- 2022/07/05~2023/03/24
- 現場責任者
- 須賀康二
- 工事担当者
- 中谷嘉起
- 路線名
- 一般県道 須美福岡線
- 工事内容
- 岡崎市福岡町~額田郡幸田町大字永野に至るバイパス道路の新設工事です。
-

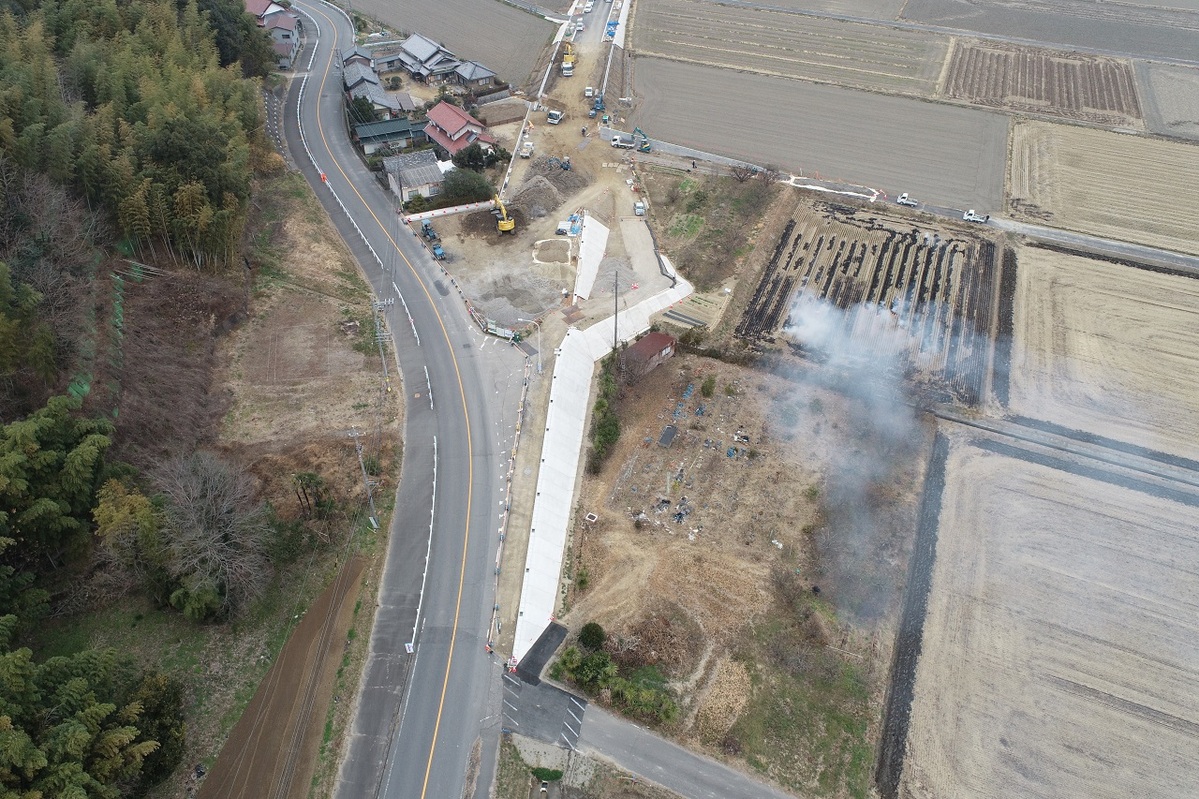

2023年03月09日
2月末 進捗状況

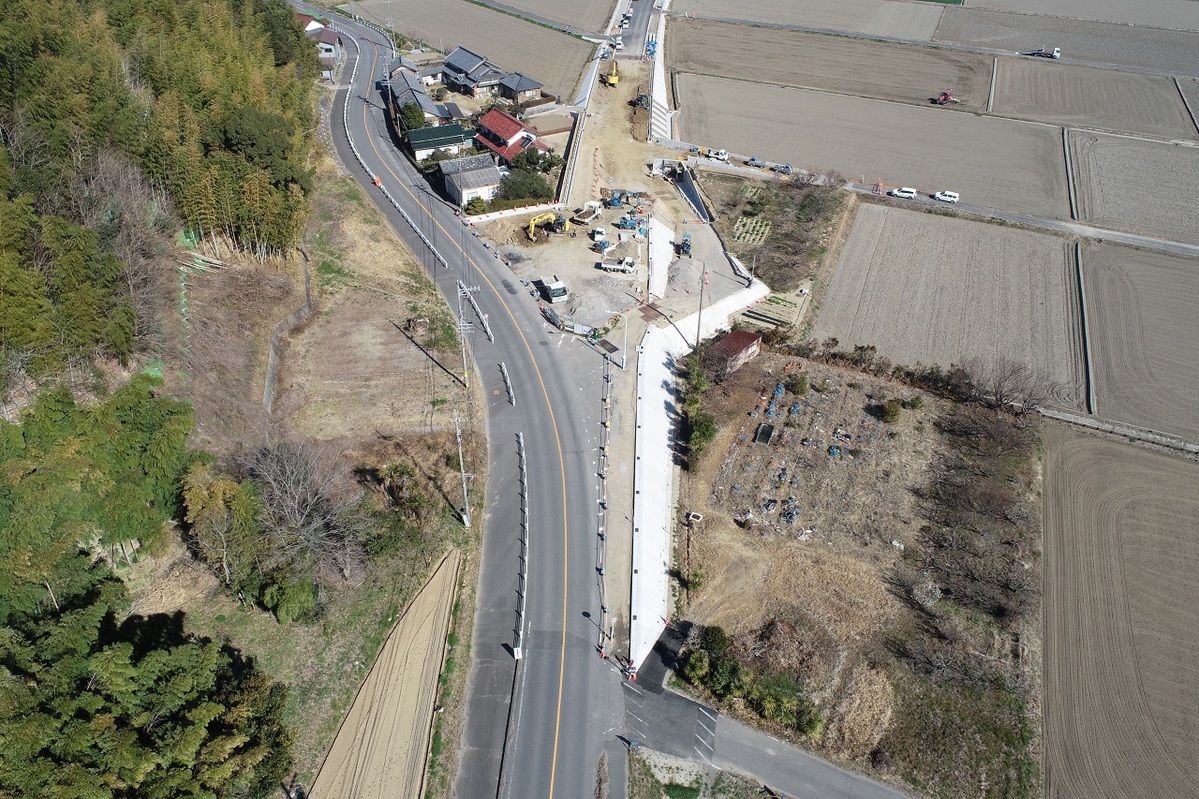

2月はL型擁壁工・排水構造物工・路体盛土工等を進めました。
工期が延期となり、3月24日までとなりました。もう一度工期が延びる予定なので、近隣住民の方々にはご迷惑をおかけいたしますが、よろしくお願いします。 -

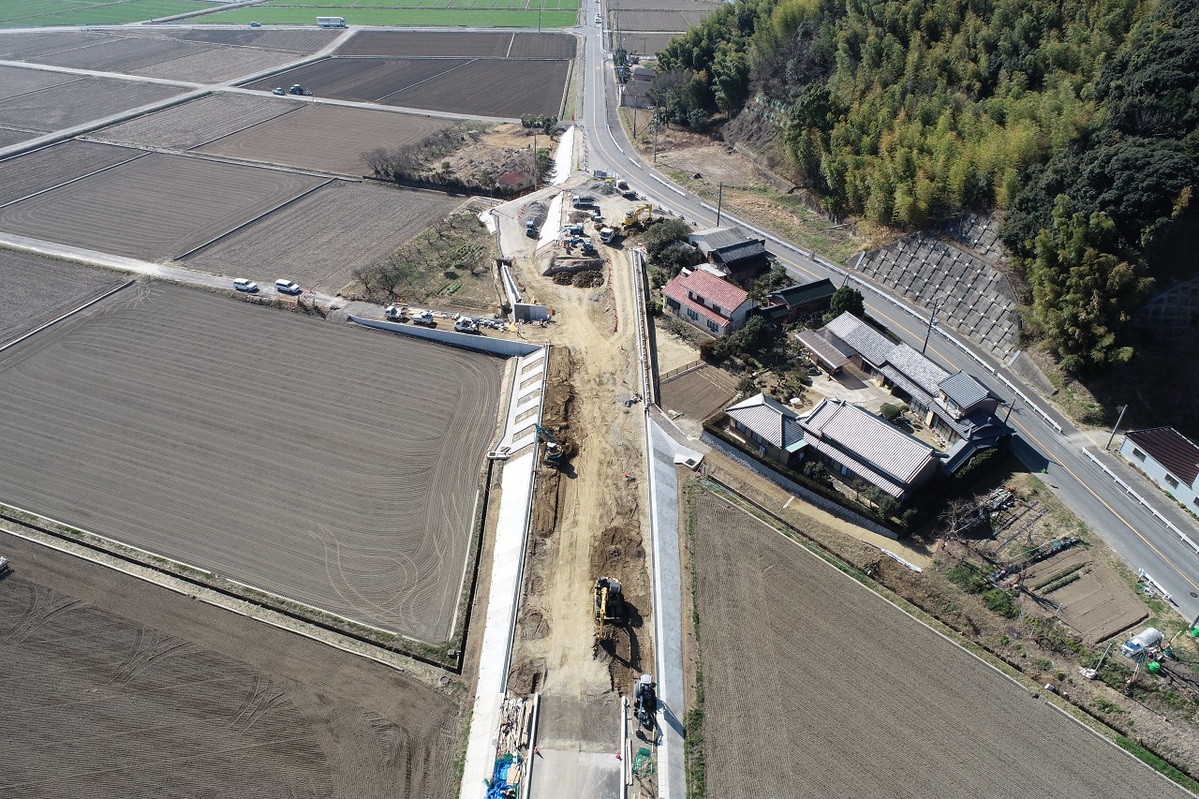

2023年02月08日
1月末 進捗状況

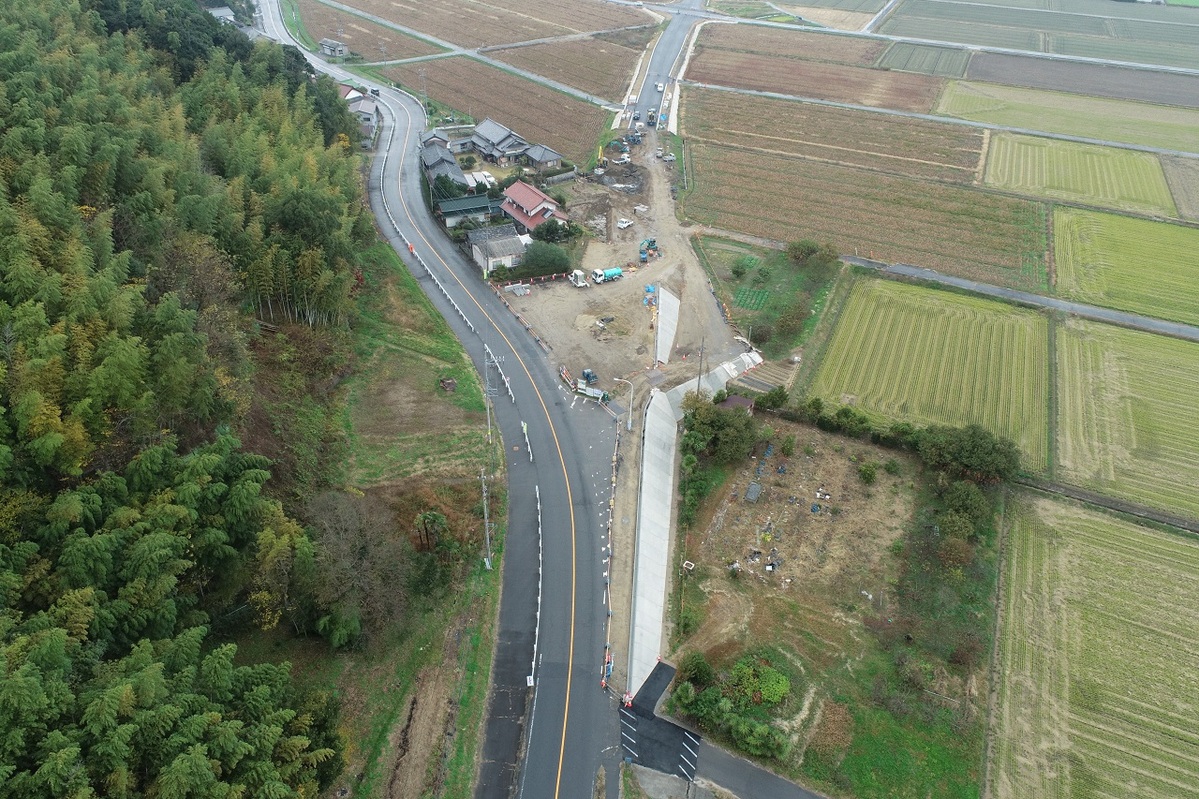

1月は横断のプレキャストボックスカルバートや、支道のL型擁壁の施工を主に行いました。
2月は引き続きL型擁壁工や、道路両側のU型側溝、張コンクリートなどを進めてまいります。
現場内掘削箇所等ありますので、決して立ち入らないようお願い致します。 -

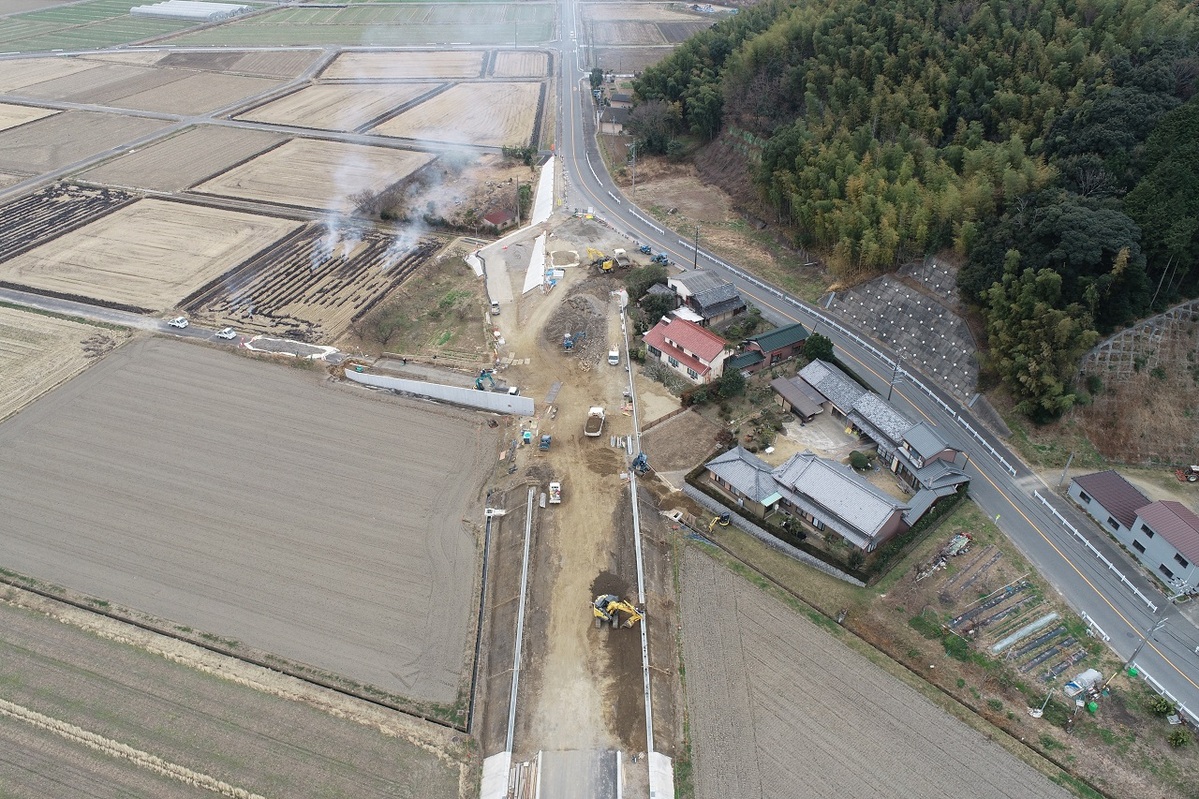

2023年01月11日
12月末 進捗状況

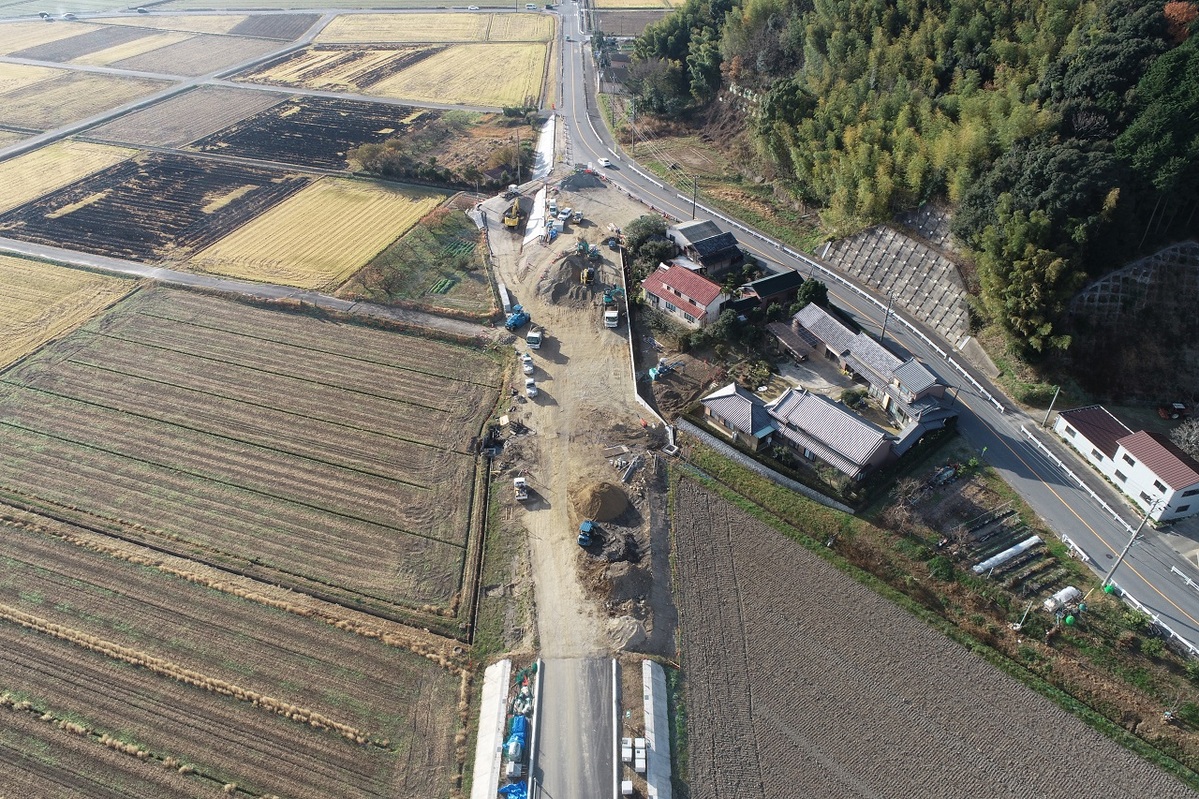

12月はL型擁壁工を主に進めました。
1月は現場内を横断するプレキャストボックス水路や、写真1左側の支道のL型擁壁を進めます。
現場内に掘削箇所等ありますので、決して立ち入らないようお願い致します。 -

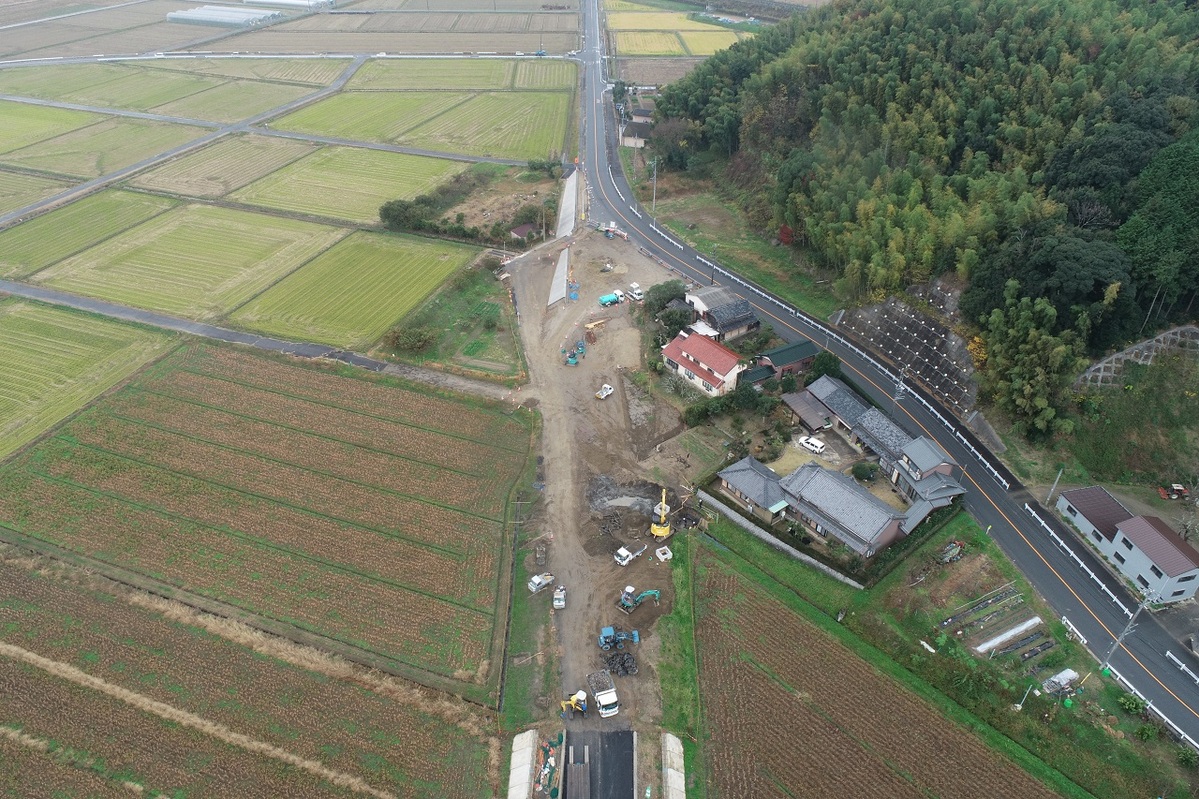

2022年12月08日
11月末 進捗状況

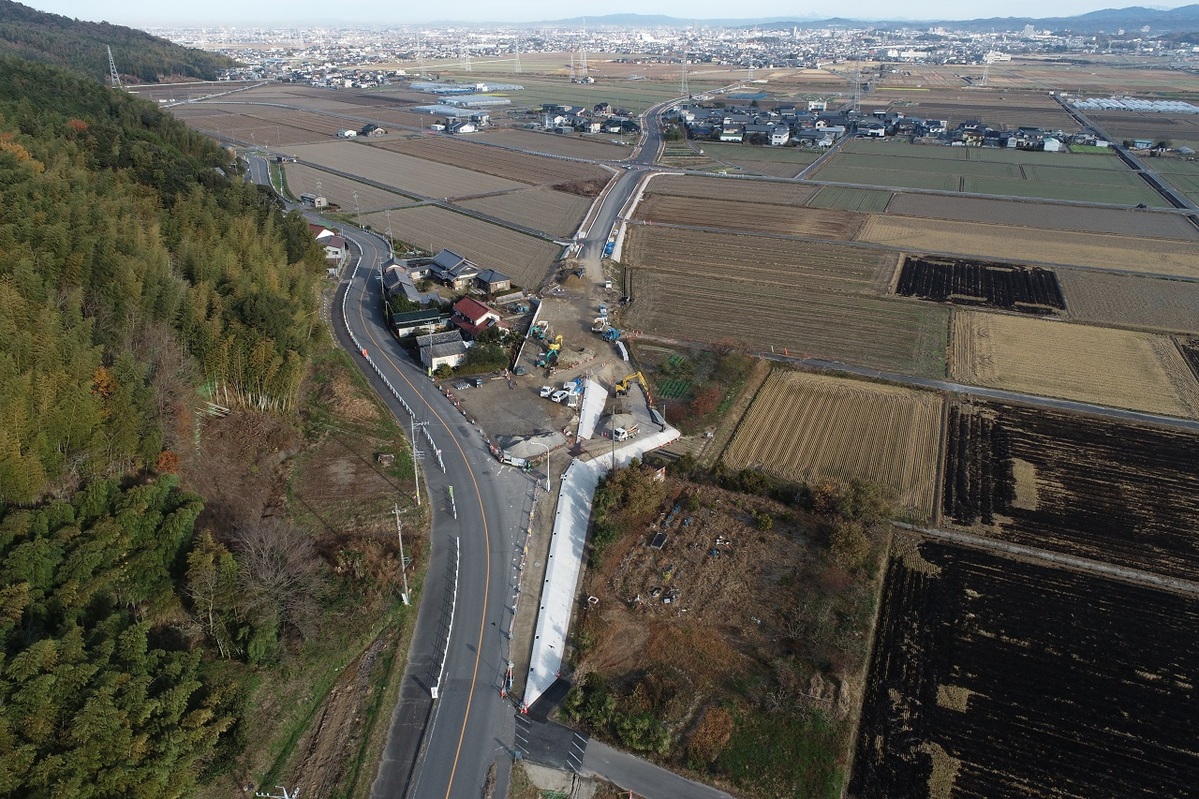

11月は撤去工・法面工・排水構造物工などを主に進めました。
12月よりL型擁壁工の施工に入ります。
施工に伴い、大型車等の出入りやそれに伴う農道の通行止め等ございますので、ご理解とご協力の程よろしくお願いします。 -
2022年11月08日
10月末 進捗状況

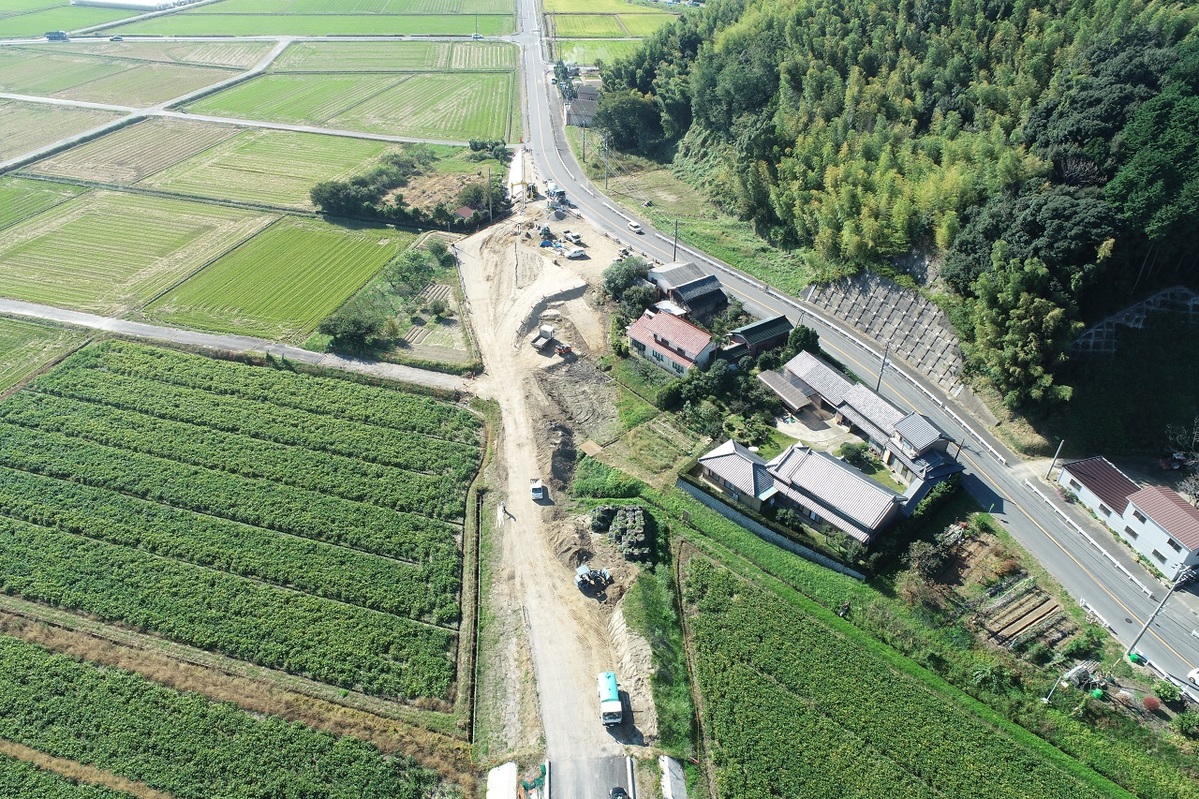

10月は須美福岡線に隣接する歩道内の排水構造物工・法面工、現場内の路体盛土工などを主に進めました。
施工に伴って農道の通行止め、須美福岡線の片側交互通行等を実施することがあります。近隣の皆様には引き続きご理解とご協力の程よろしくお願いします。 -

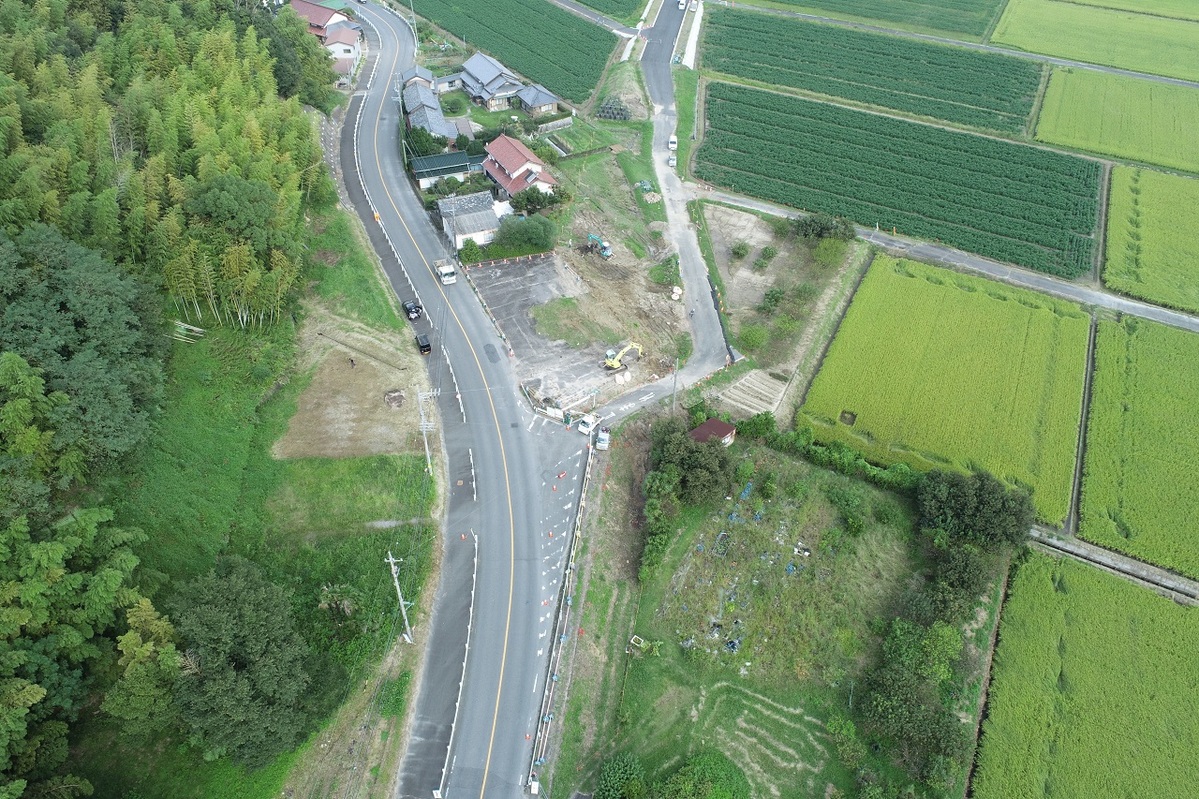

2022年09月30日
9月末 進捗状況

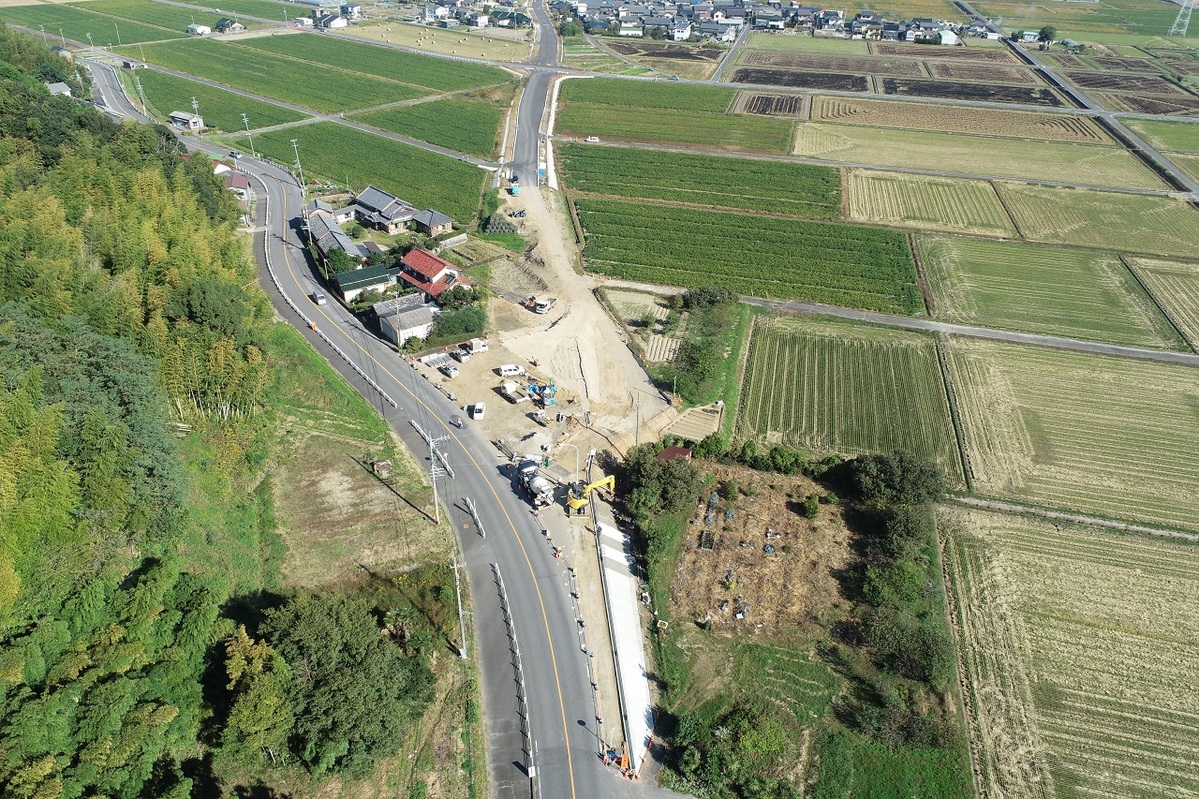

9月は伐採工・撤去工を主に進めました。
施工に伴って県道325号 須美福岡線で片側交互通行規制を行う場合がありますので、ご協力とご理解の程よろしくお願いします。 -

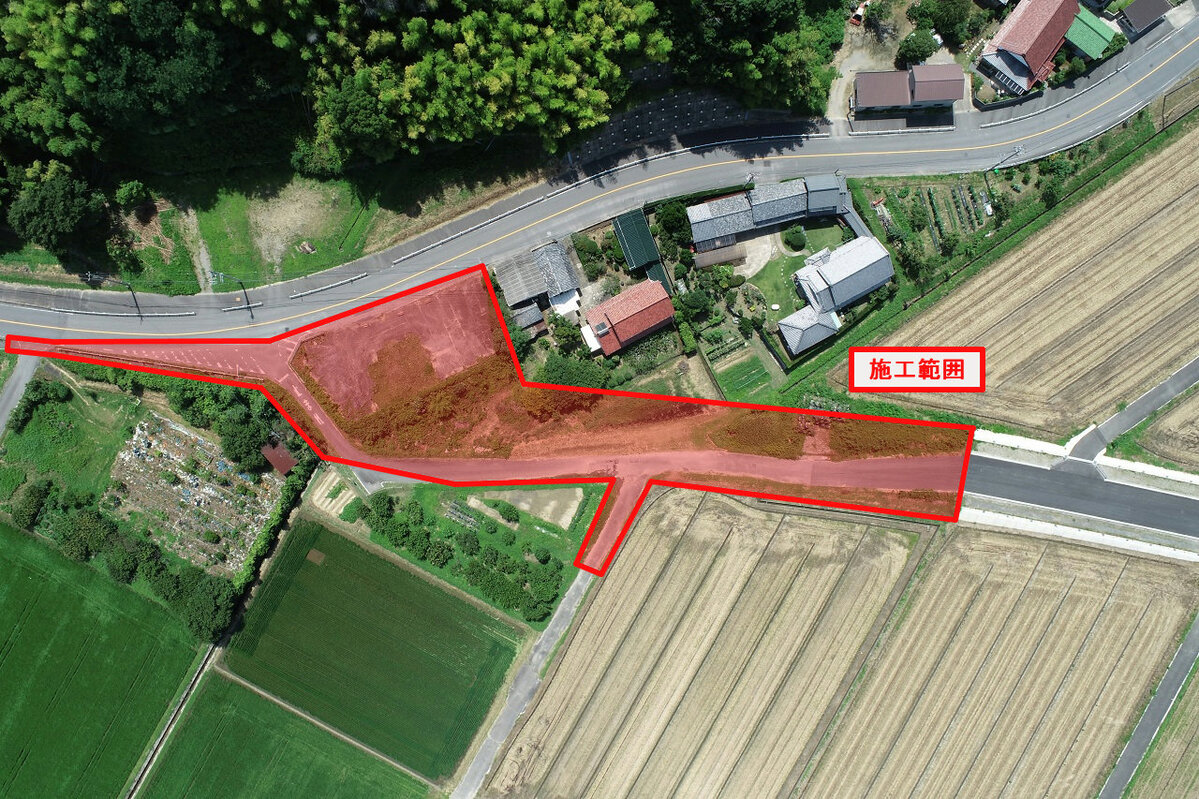

2022年09月08日
8月末 進捗状況
8月は伐採工等準備工を進めました。
また、施工に伴って通行止めを行う区間がありますので、
ご理解とご協力のほどよろしくお願いします。 -

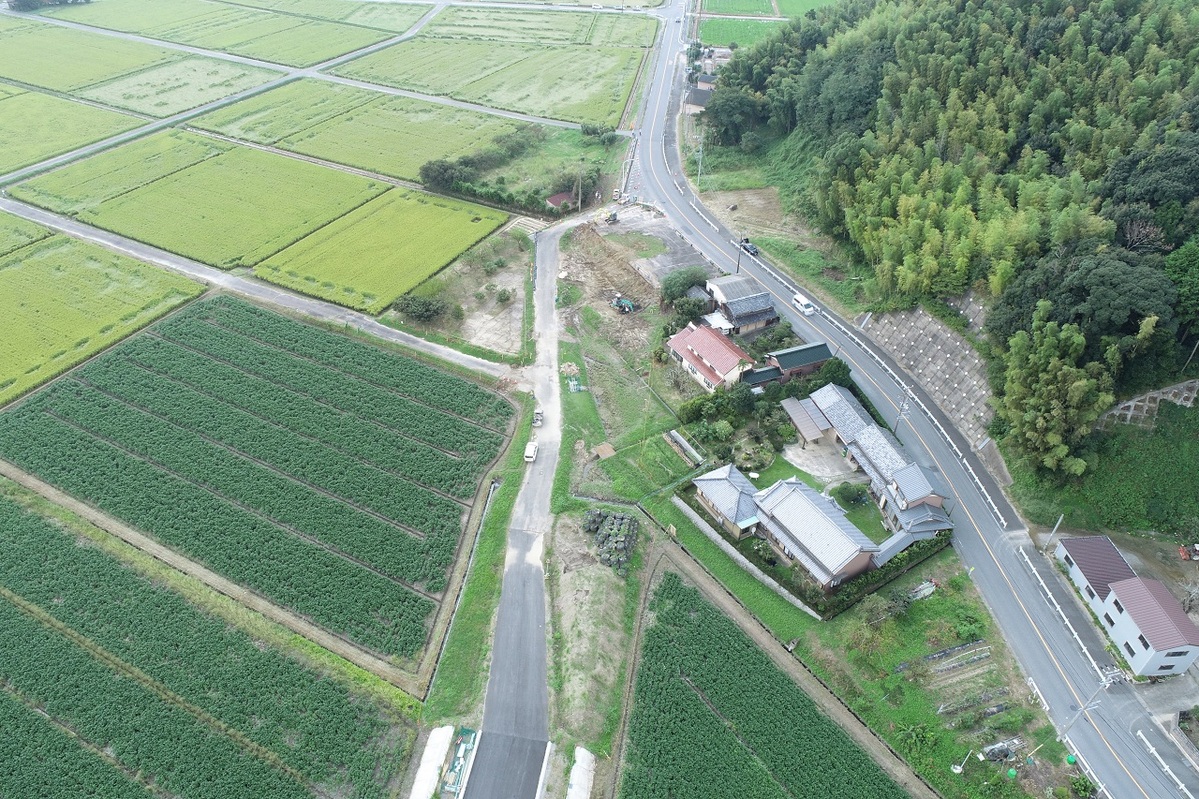

2022年08月24日
着手前
昨年度の道路改良工事(交付金)(2号工)に引き続き、工事を行います。

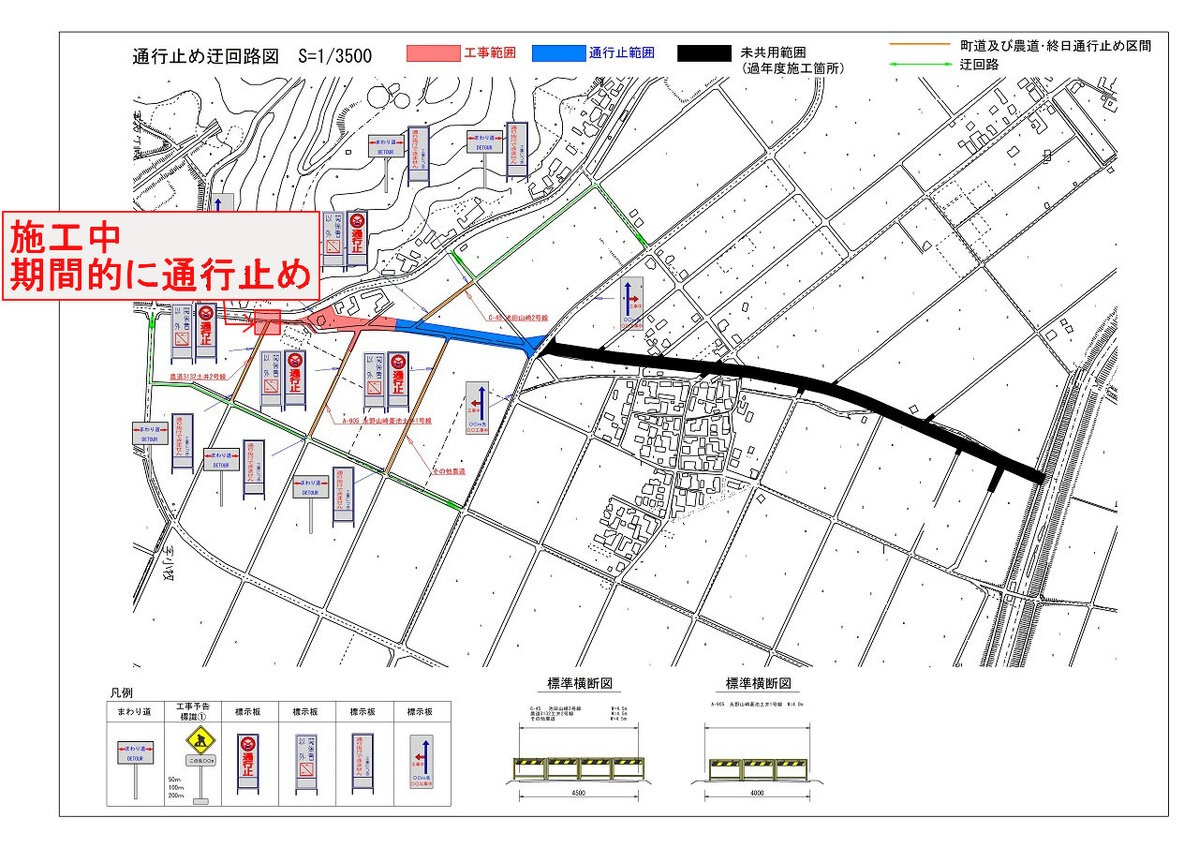

工事に伴い、通行止めを行う区間や片側交互通行を行う区間がございます。
近隣の皆様にはご迷惑をお掛けいたしますが、ご理解とご協力のほどよろしくお願いします。
お問い合わせ
お気軽にお問い合わせください
