work PROGRESS 進捗状況

用地造成事業 幸田須美地区 整地工事

information

発注者
愛知県企業庁
工事名
用地造成事業 幸田須美地区 整地工事
工事場所
額田郡幸田町大字須美地内
工事期間
2023/02/14~2026/02/27
現場責任者
吉田由紀夫
工事担当者
小出晃敬、本間友明(小原建設株式会社)、山口哲治(株式会社石原組)
工事内容
朝日・小原・石原特定建設工事共同企業体で受注しています。

企業用地の造成工事です。
盛土が約16.4万m3の比較的大きな造成工事であるため、土埃等の粉塵や降雨時の濁水流出防止等、周辺の環境に配慮した施工が求められています。

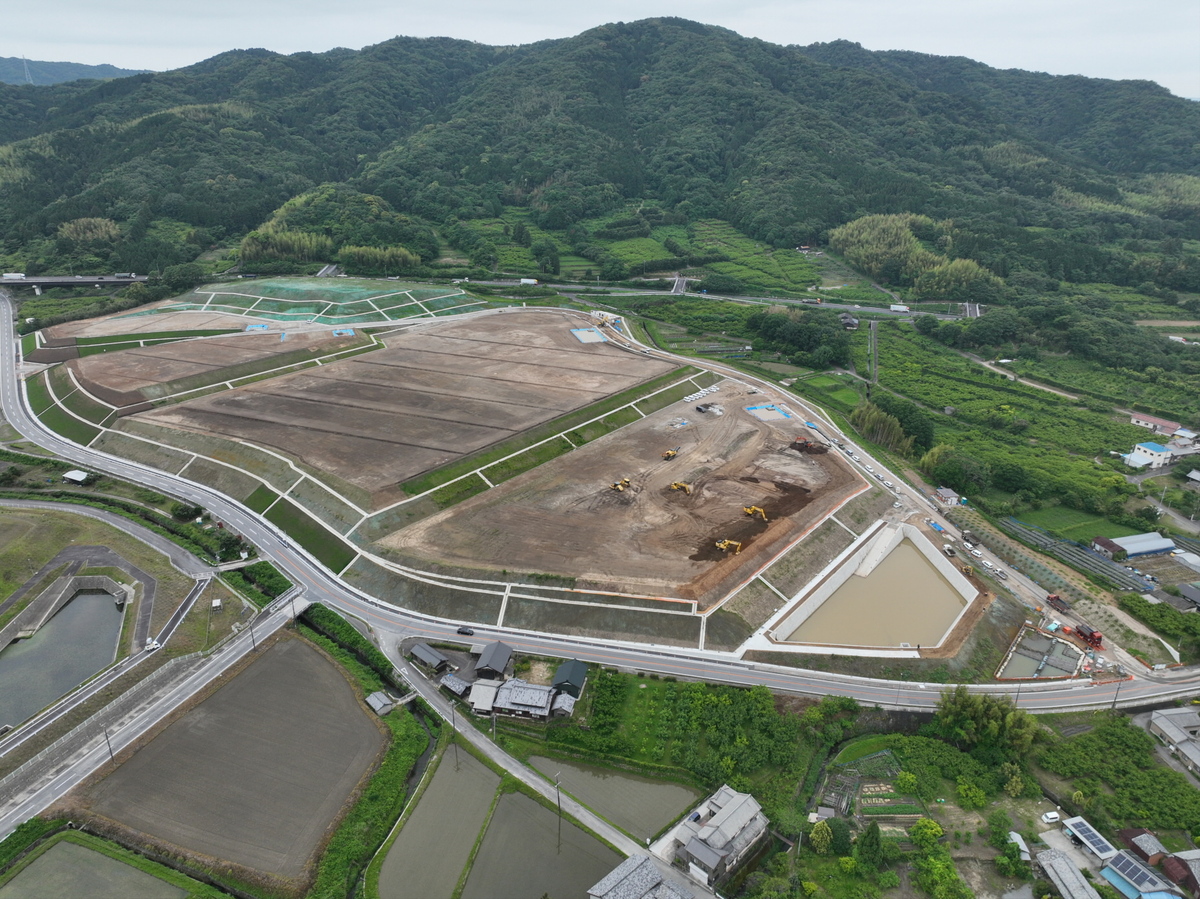

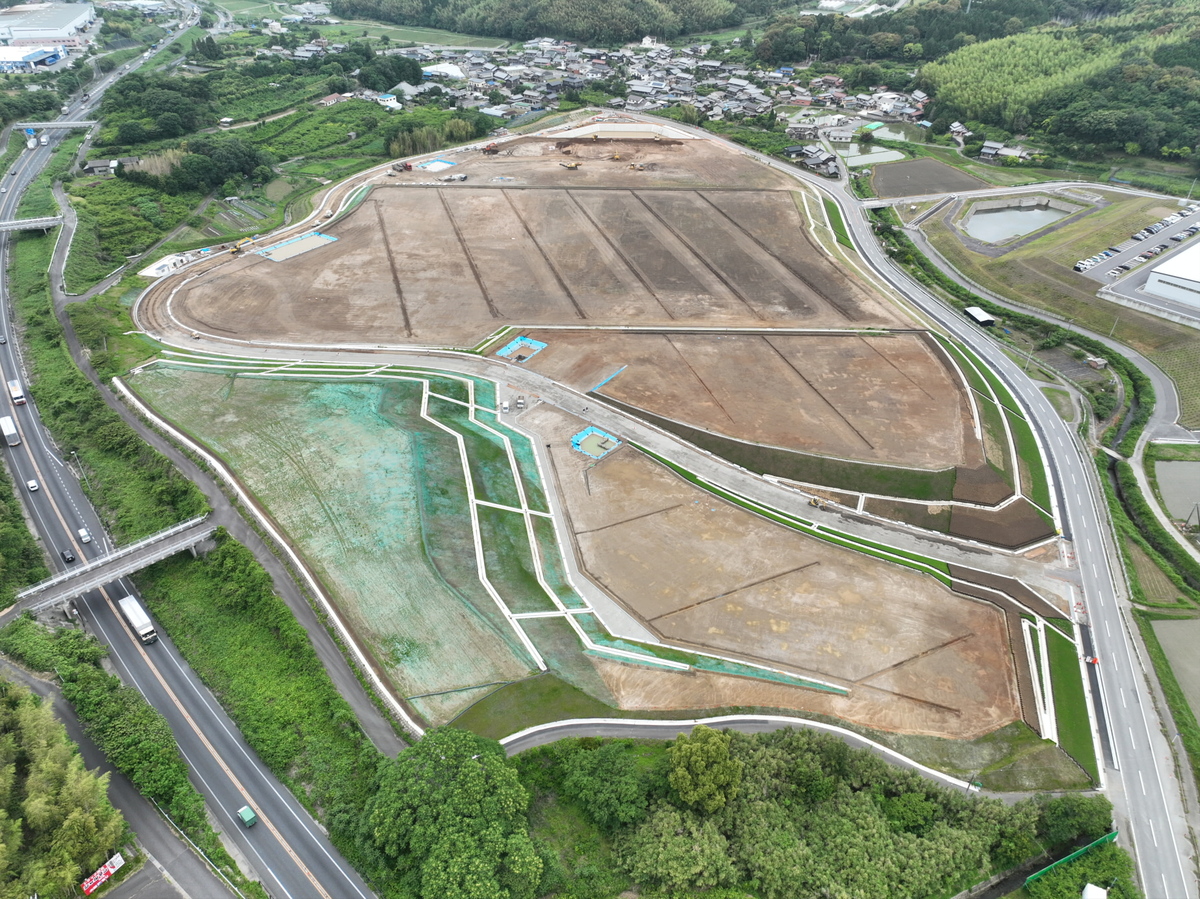

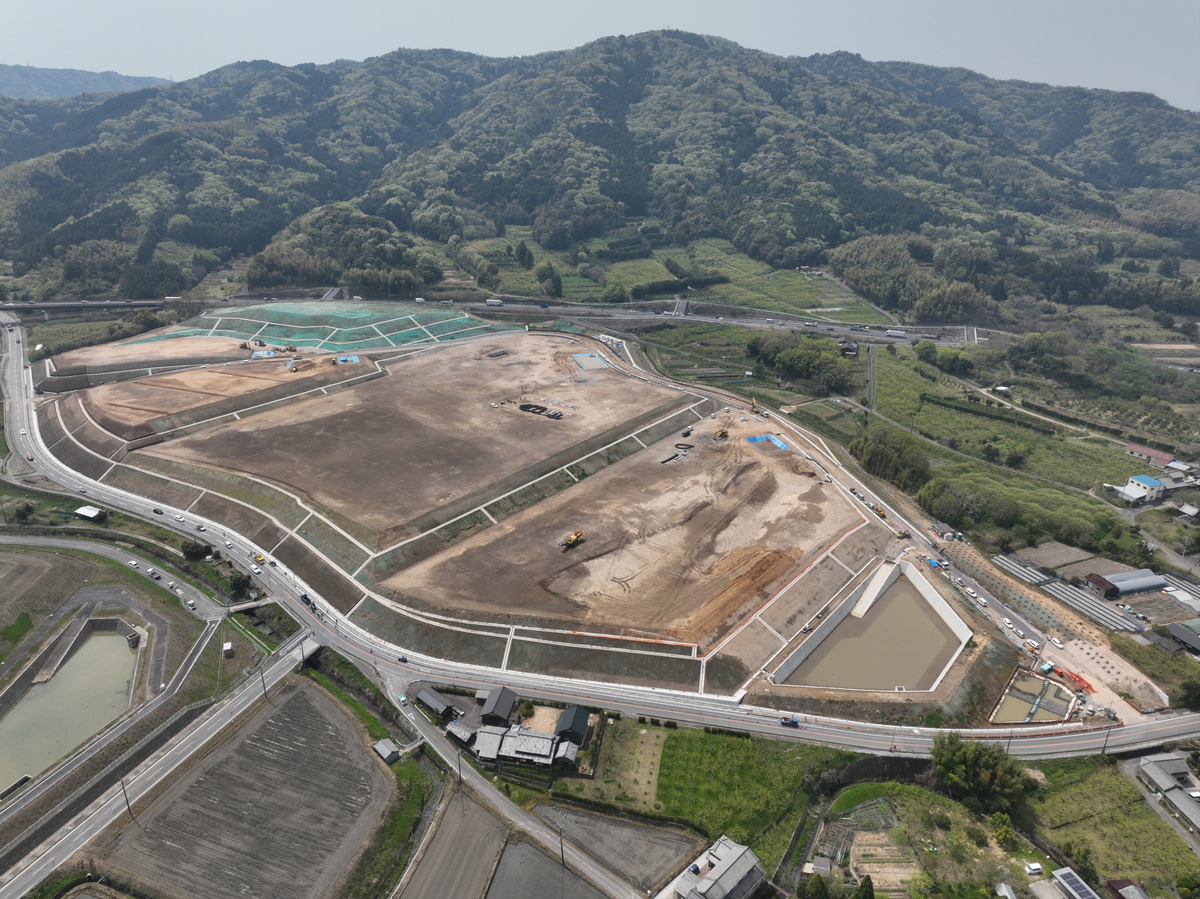

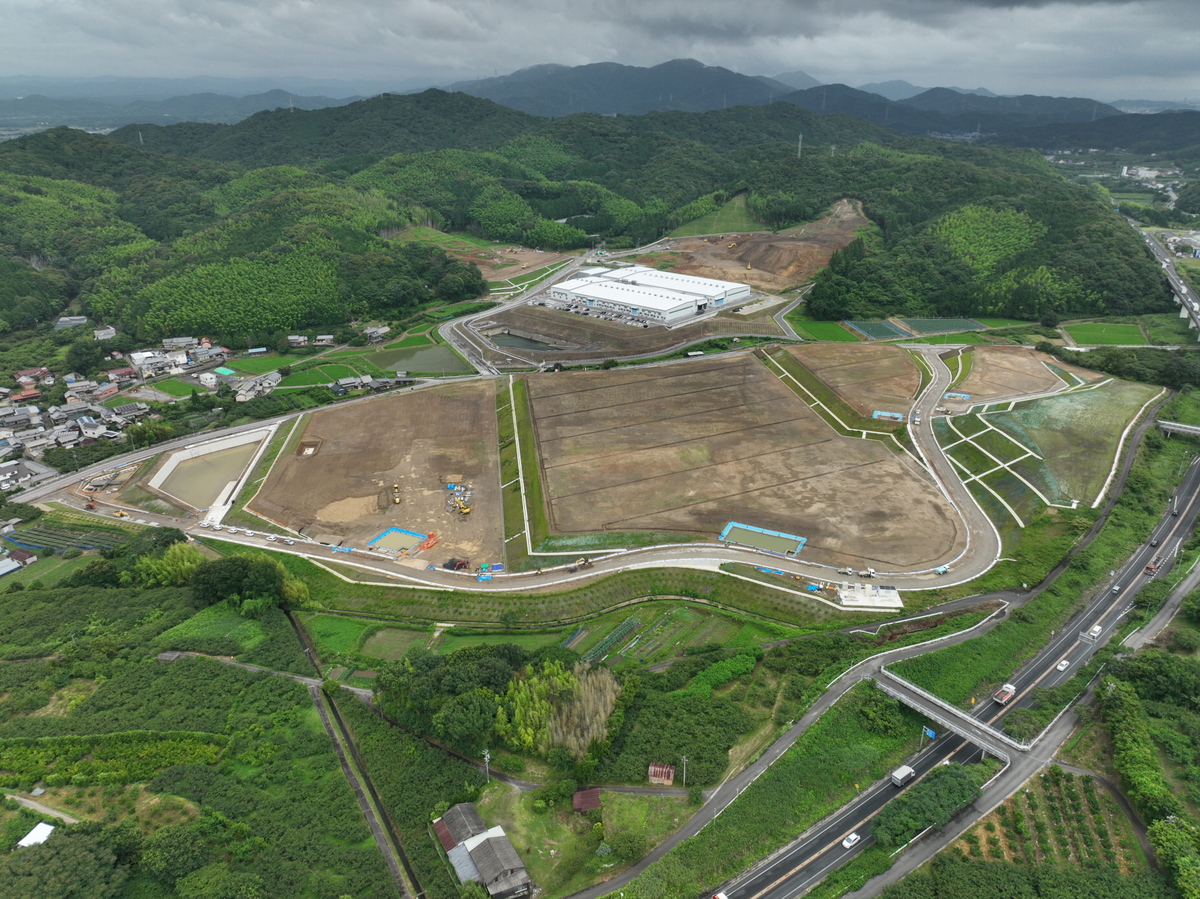

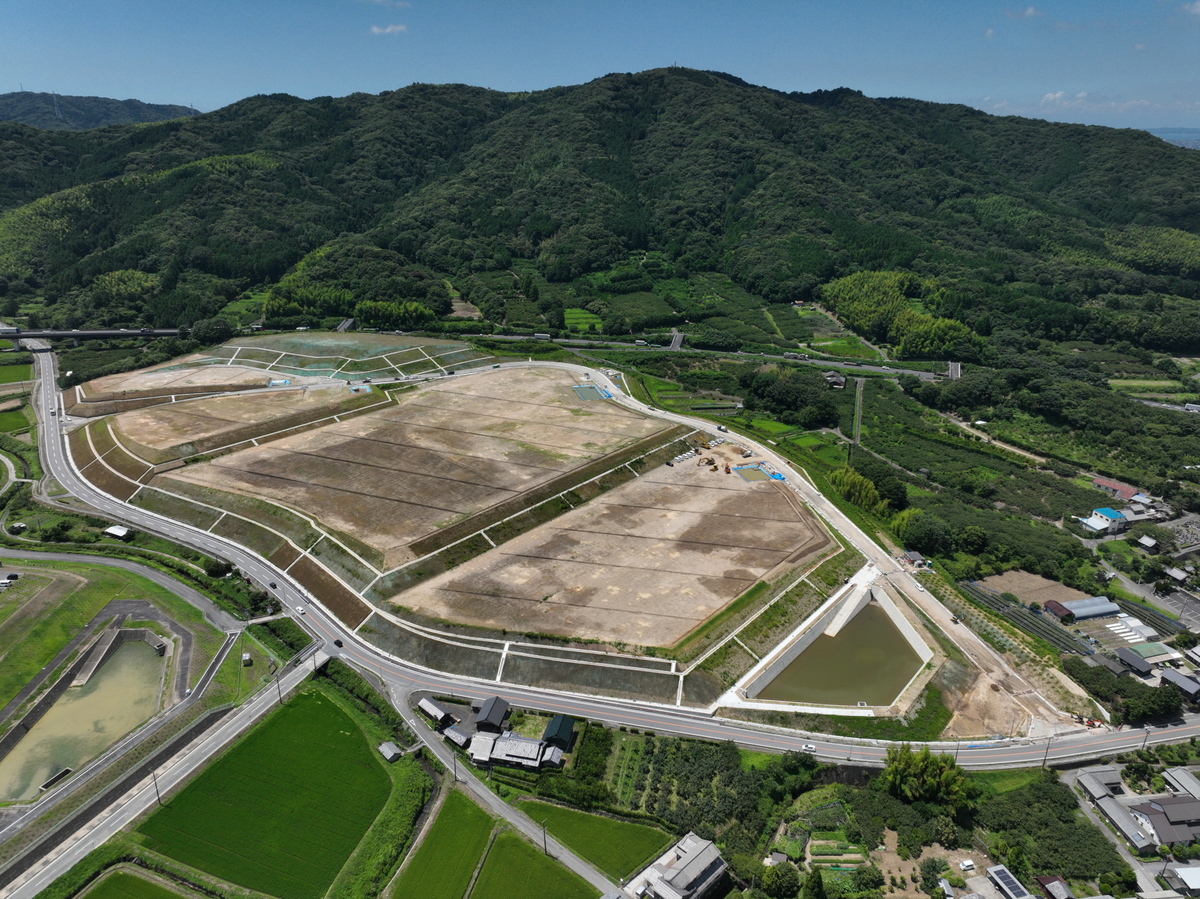

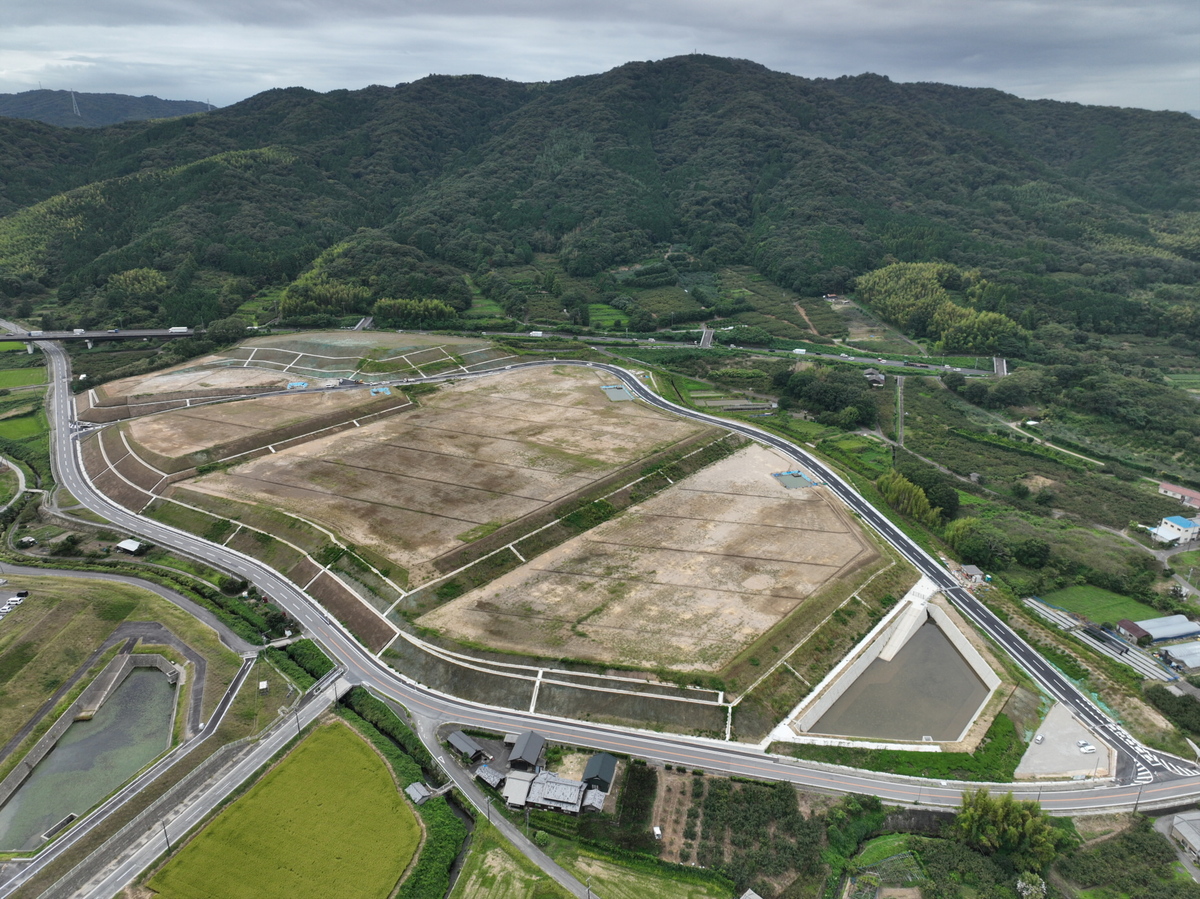

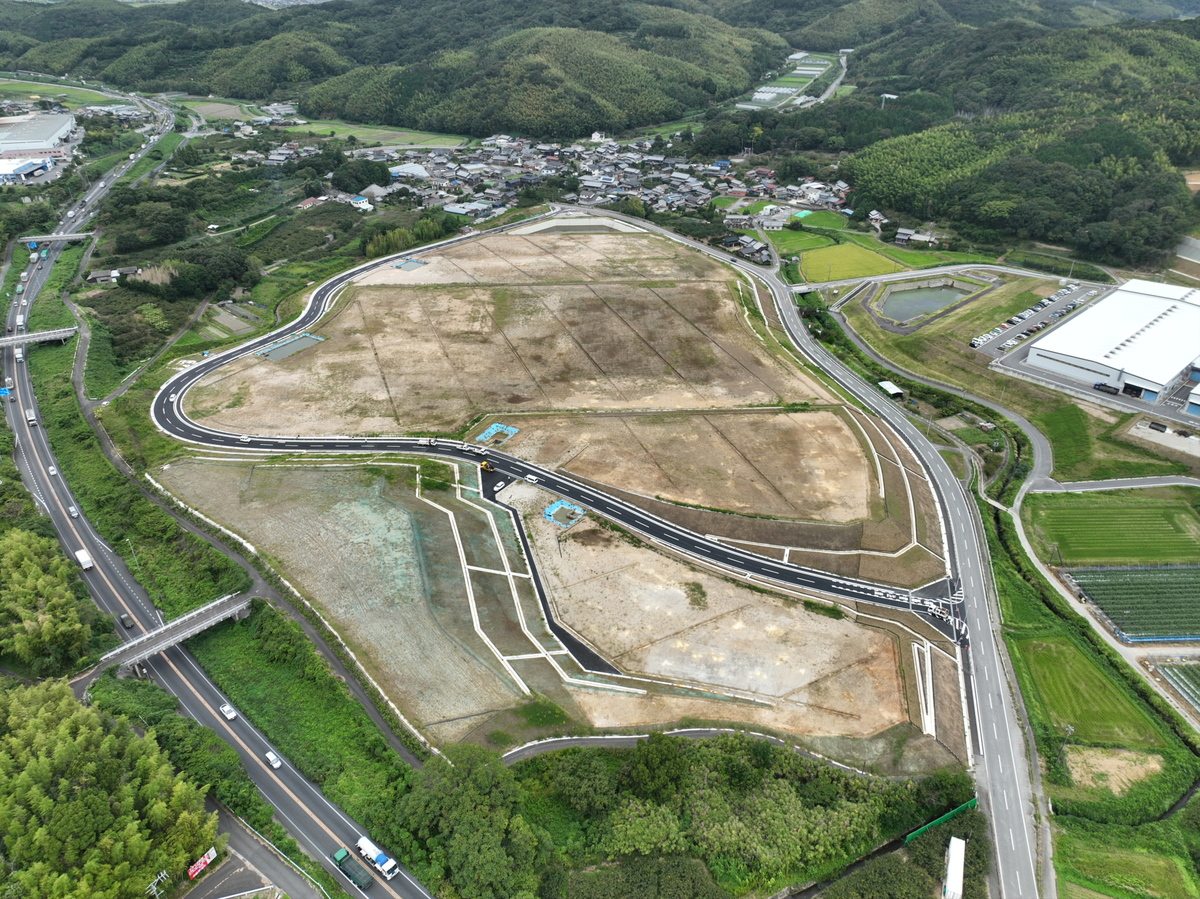

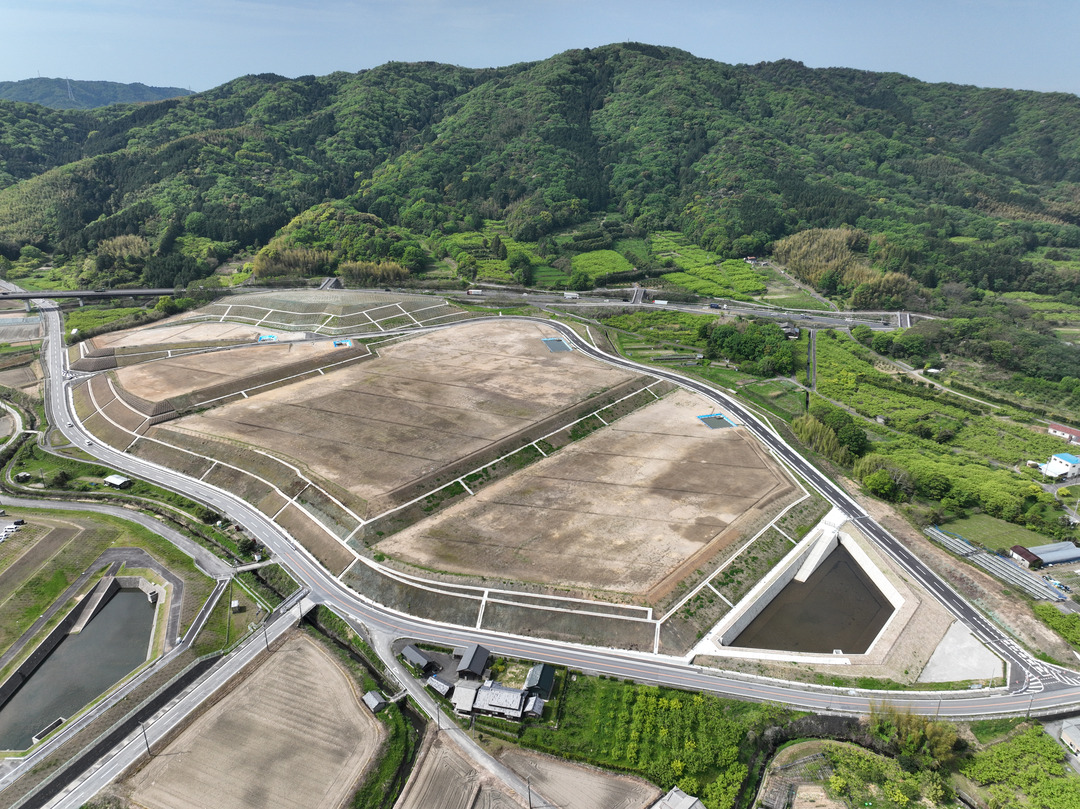

  1. 2023年11月07日

    10月末 進捗状況

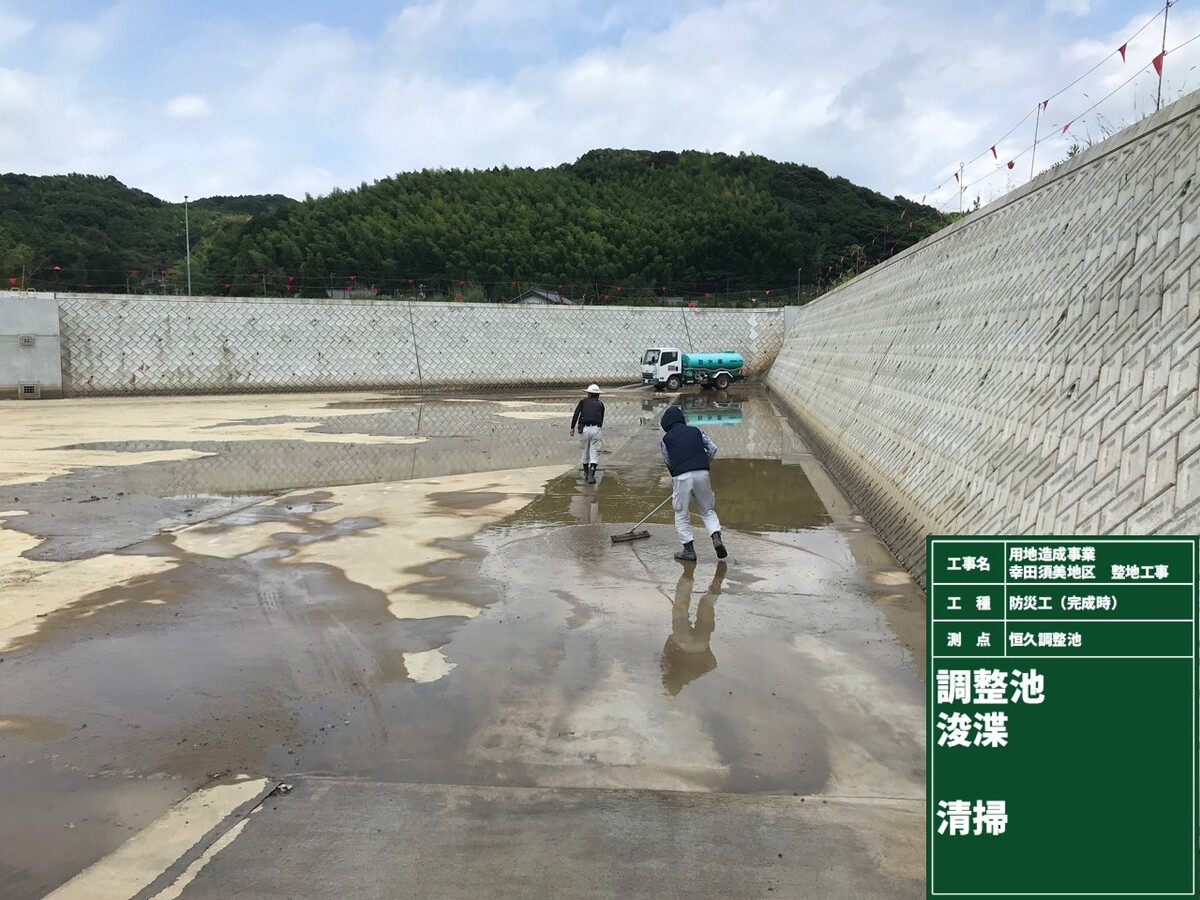

    恒久調整池のブロック積も順調に進み、12月中には底版コンクリートも含め完了予定です。
    大きい仮設沈砂池2の施工も始まりました。渇水期の間に防災工、排水路を整備して雨期に備えていきたいと考えています。

    大きい沈砂池の施工も始まりました。
    ブロック積が上段目まで上がってきました。
    落石防護工は完成しました。
  2. 2023年10月12日

    9月末 進捗状況

    恒久調整池のブロック積、旧道23号で落石防止工を行っています。
    旧道23号は幅員減少されており、特に大型車の方々にご迷惑をおかけしておりますが、対向車等に注意してご通行下さい。

    調整池のブロック積が始まりました。
    工事中の落石防止工を施工中です。

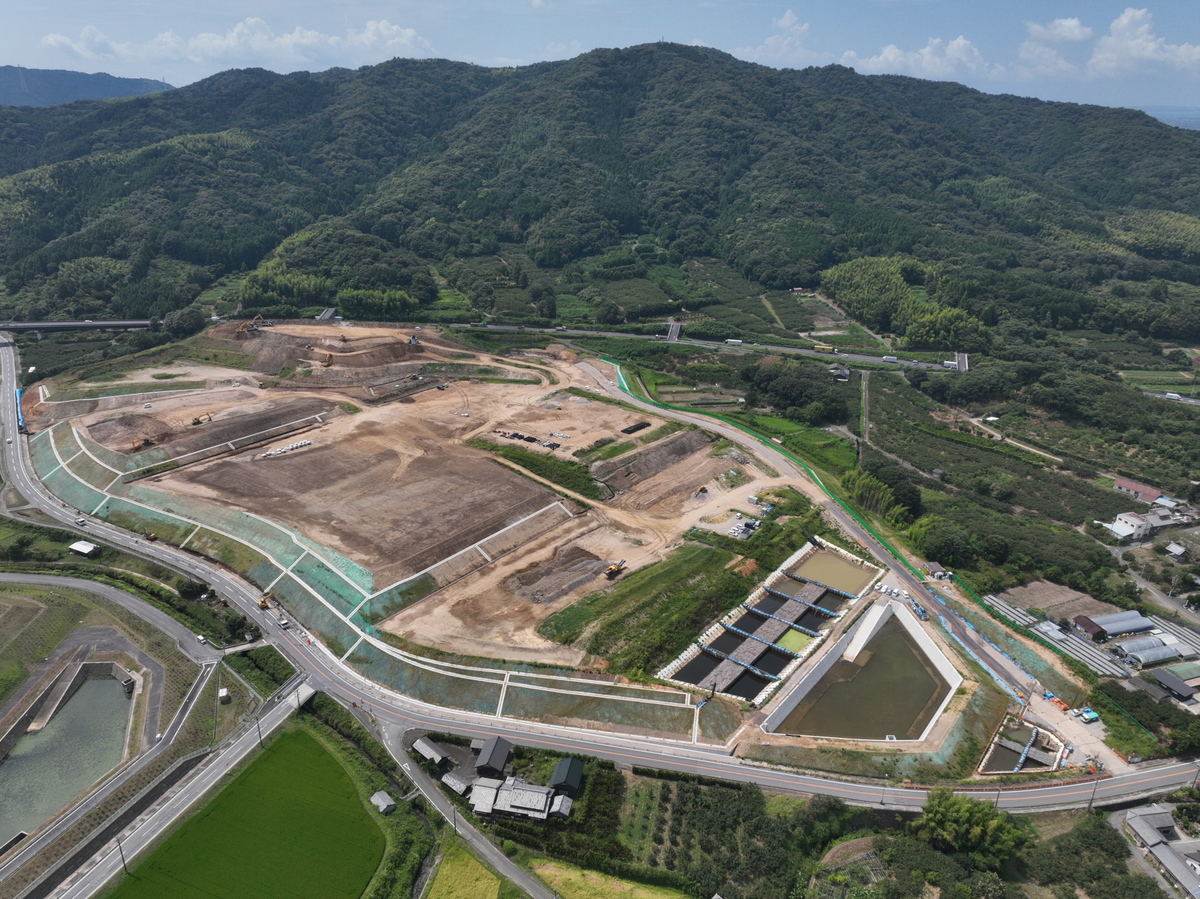

  3. 2023年09月06日

    8月末 進捗状況

    伐採、恒久調整池の土工事を行っています。
    伐採は除根を残し完了しました。恒久調整池は9月中旬よりブロック積擁壁の施工に移ります。

    最近は突発的な豪雨が多いですが、先月までに防災工が間に合ったので対応出来ました。
    まだ、台風の季節が続きます。引きつづき注意して施工していきます。

    北側で調整池、西側で伐採作業中です
    濁水発生防止の為、除根は直前に行います
    仮設沈砂池で土砂の流出を防いでいます
  4. 2023年08月04日

    7月末 進捗状況

    防災工事実施中です。
    仮設沈砂池が完成し、現在恒久調整池の掘削と伐採工を中心に施工しています。濁水や粉塵で周辺にご迷惑がかからない様、注意しながら施工しています。

    恒久調整池、伐採作業中です。
    場内は濁水や粉塵に対する対策を行っています。
    周辺の畑に対する防塵ネットを設置しました。

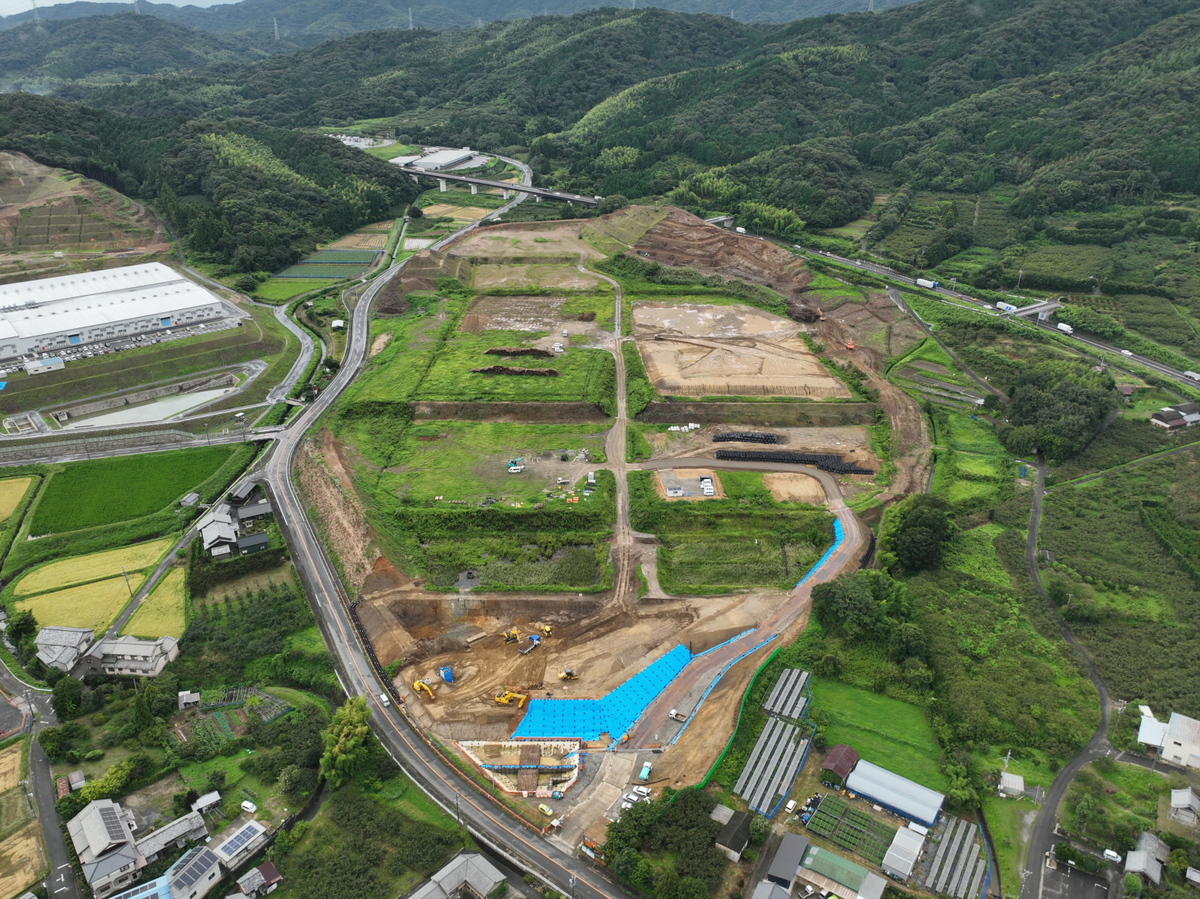

  5. 2023年07月04日

    6月末 進捗状況

    いよいよ現場が始まりました。
    現在は泥水を河川に流さないようにする為の仮設沈砂池と伐採作業を行っています。また、歩道の通行止めも実施しました。
    近隣の皆様にはご迷惑をおかけしますが、ご理解とご協力をお願い致します。

    仮設沈砂池、土の仮置き、伐採作業中です。
    歩道の通行止を実施しました。
  6. 2023年06月06日

    5月末 進捗状況

    関係機関との調整で着工が6月中旬となりました。6月中旬から伐採と仮設沈砂池を施工していきます。

    岡崎方面行の車線の歩道は終日通行止めとなります。また、国道23号(県管理)道路際の伐採を毎週土曜日に片側交互通行で2ヵ月半程度行います。近隣の皆様にはご迷惑をおかけしますが、ご理解とご協力をお願い致します。

    防災用の資材を搬入しています。
    UAVによる起工測量を実施しました。
  7. 2023年04月17日

    着手前

    現在、5月中旬着工に向けて関係機関との調整を進めています。着手前の環境調査を始めています。

    着手前
    事前の水質調査を実施しました。
