work PROGRESS 進捗状況

中小河川改良工事(5か年)緊急防災対策河川工事合併工事 (ICT指定・週休2日・環境整備・低炭素コンクリート使用)(1号工)(R4国補正)

information

発注者
愛知県西三河建設事務所
工事名
中小河川改良工事(5か年)緊急防災対策河川工事合併工事 (ICT指定・週休2日・環境整備・低炭素コンクリート使用)(1号工)(R4国補正)
工事場所
岡崎市大西町地内
工事期間
2023/07/20~2024/03/25
現場責任者
稲垣東
工事担当者
淺井悠吾
工事内容
一級河川乙川の河川改修工事を行います。
工事延長L=210.0m、土工1式、護岸工1式
  1. 2024年03月26日

    完了しました。

    地元・近隣の皆様にご迷惑・ご不便をお掛けしましたが、無事に工事が完了しました。長い間、ご協力の程ありがとうございました。

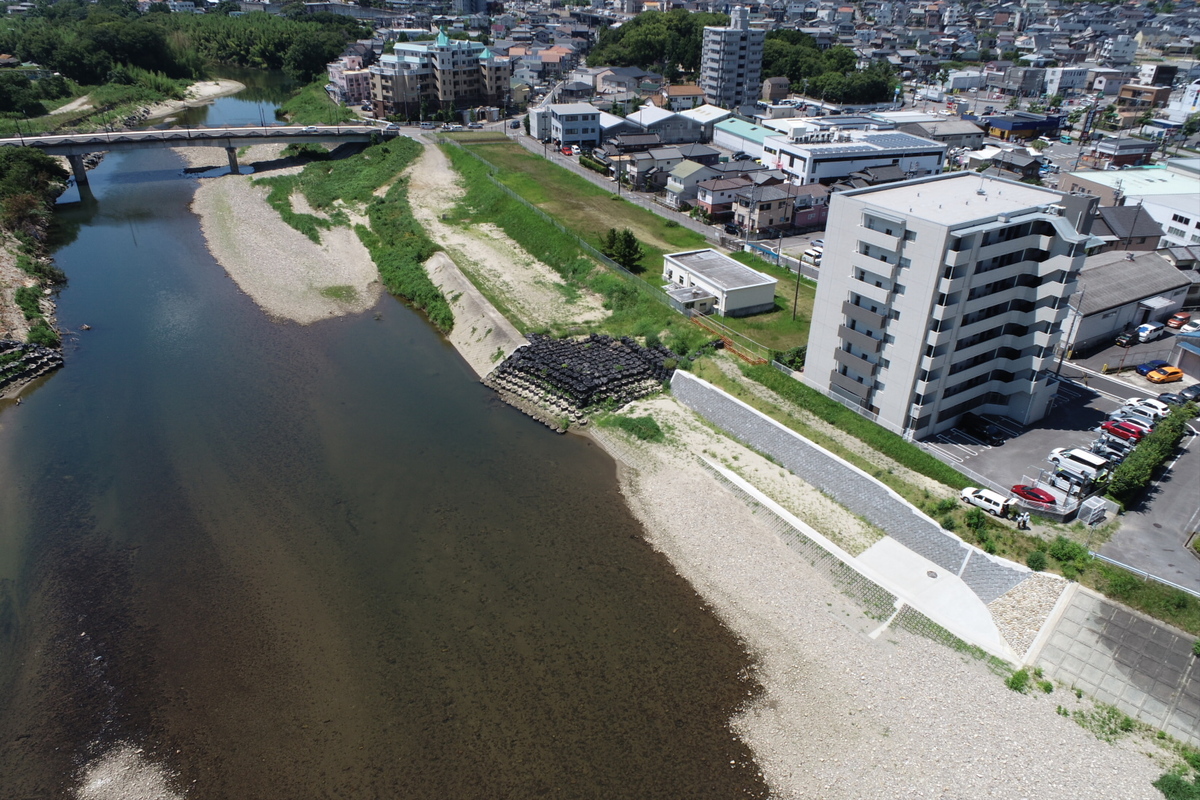

    完成写真
  2. 2024年03月06日

    2月末 進捗状況

    護岸工が完了し、3月度は階段及び植生工等の作業を行っていきます。
    尚、工事期間については3月25日まで延長します。
    地元・近隣の皆様にご迷惑・ご不便をお掛けしますが、安全や環境に十分配慮して行いますので、何卒ご理解とご協力をお願いいたします。

    2月度 進捗状況
  3. 2024年02月09日

    1月末 進捗状況

    2月度は引き続き護岸工の作業を行っていきます。
    尚、材料搬出のため工事車両の出入りがありますが一般交通及び歩行者を優先し、交通災害の無いように十分注意し、作業していきます。

    1月度 進捗状況
  4. 2024年01月09日

    12月末 進捗状況

    1月度は引き続き護岸工の作業を行っていきます。
    尚、材料搬出のため、工事車両の出入りがありますが一般交通及び歩行者を優先し、交通災害の無いように十分注意し、作業していきます。
    地元・近隣の皆様にご迷惑・ご不便をお掛けしますが、安全や環境に十分配慮して行いますので、何卒ご理解とご協力をお願いいたします。

    12月度 進捗状況
  5. 2023年12月08日

    11月末 進捗状況

    土砂搬出作業が大方完了し、12月度は主に護岸工の作業を行っていきます。
    尚、材料搬出のため、工事車両の出入りがありますが一般交通及び歩行者を優先し、交通災害の無いように十分注意し、作業していきます。
    地元・近隣の皆様にご迷惑・ご不便をお掛けしますが、安全や環境に十分配慮して行いますので、何卒ご理解とご協力をお願いいたします。

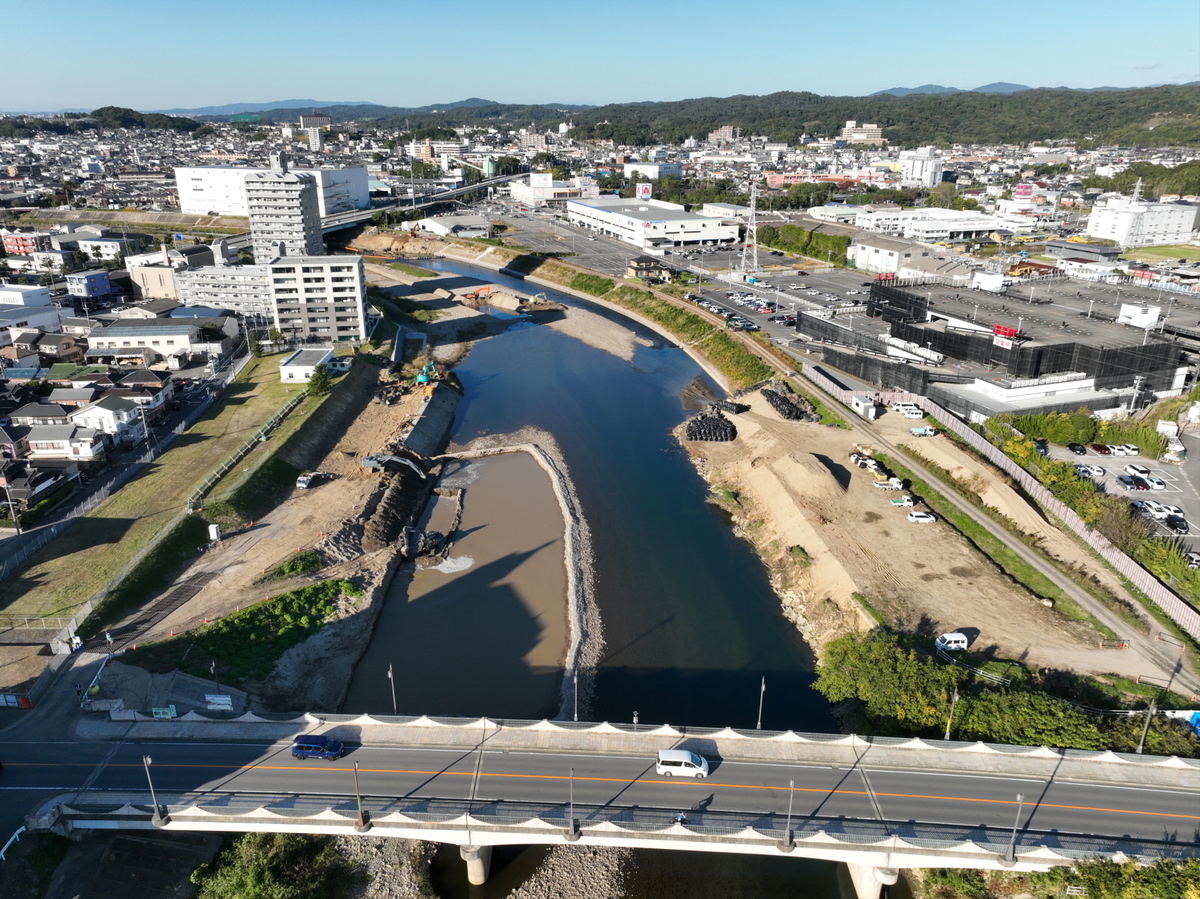

    11月度 進捗状況
    低炭素型コンクリートの使用案内
  6. 2023年11月07日

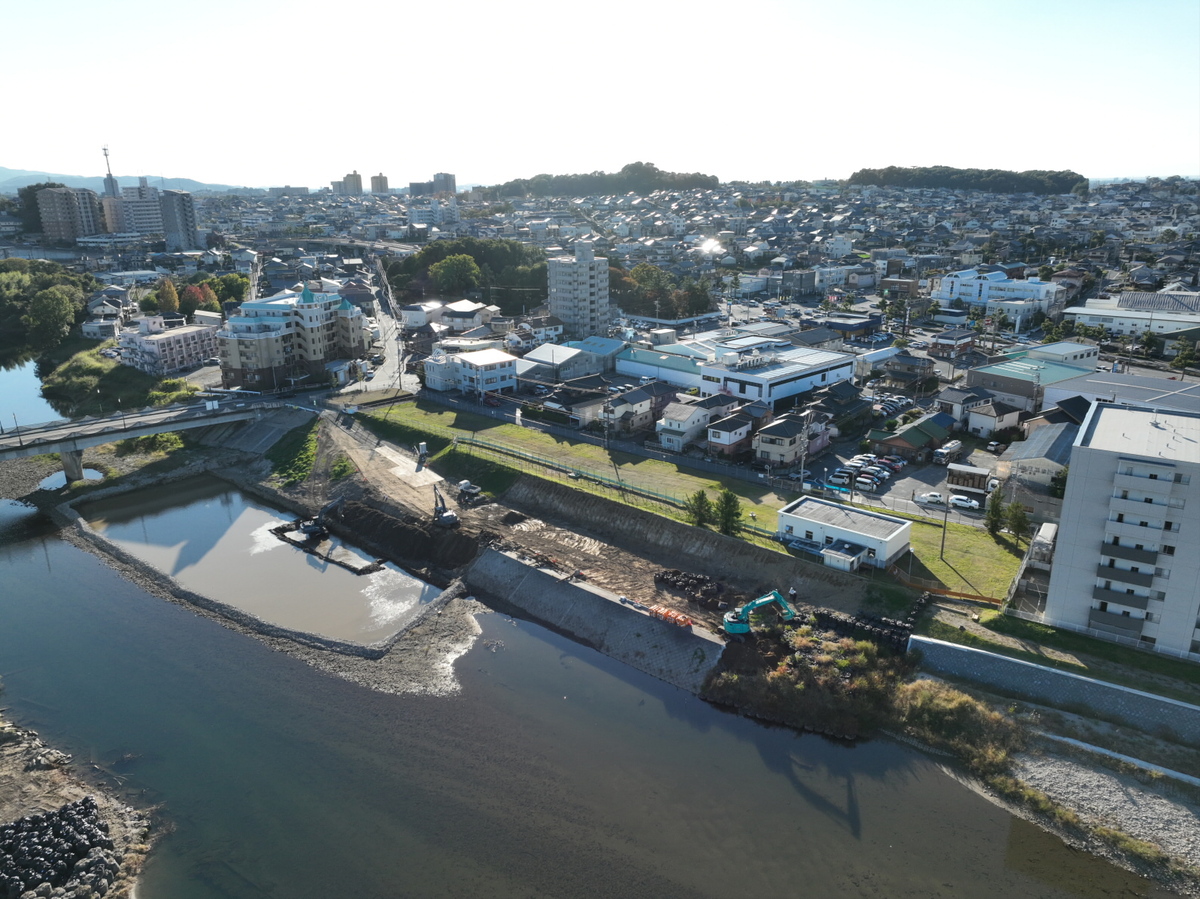

    10月末 進捗状況

    10月度は河道を広くするための掘削作業を主に行いました。
    11月度は引き続き掘削及び土砂搬出を行うとともに護岸工の作業も行っていきます。
    尚、土砂搬出のため、工事車両の出入りが多くなりますが一般交通及び歩行者を優先し、交通災害の無いように十分注意し、作業していきます。
    地元近隣の皆様には、ご不便ご迷惑をお掛けしますが、安全や環境に十分配慮して行いますので、何卒ご理解とご協力をお願いいたします。

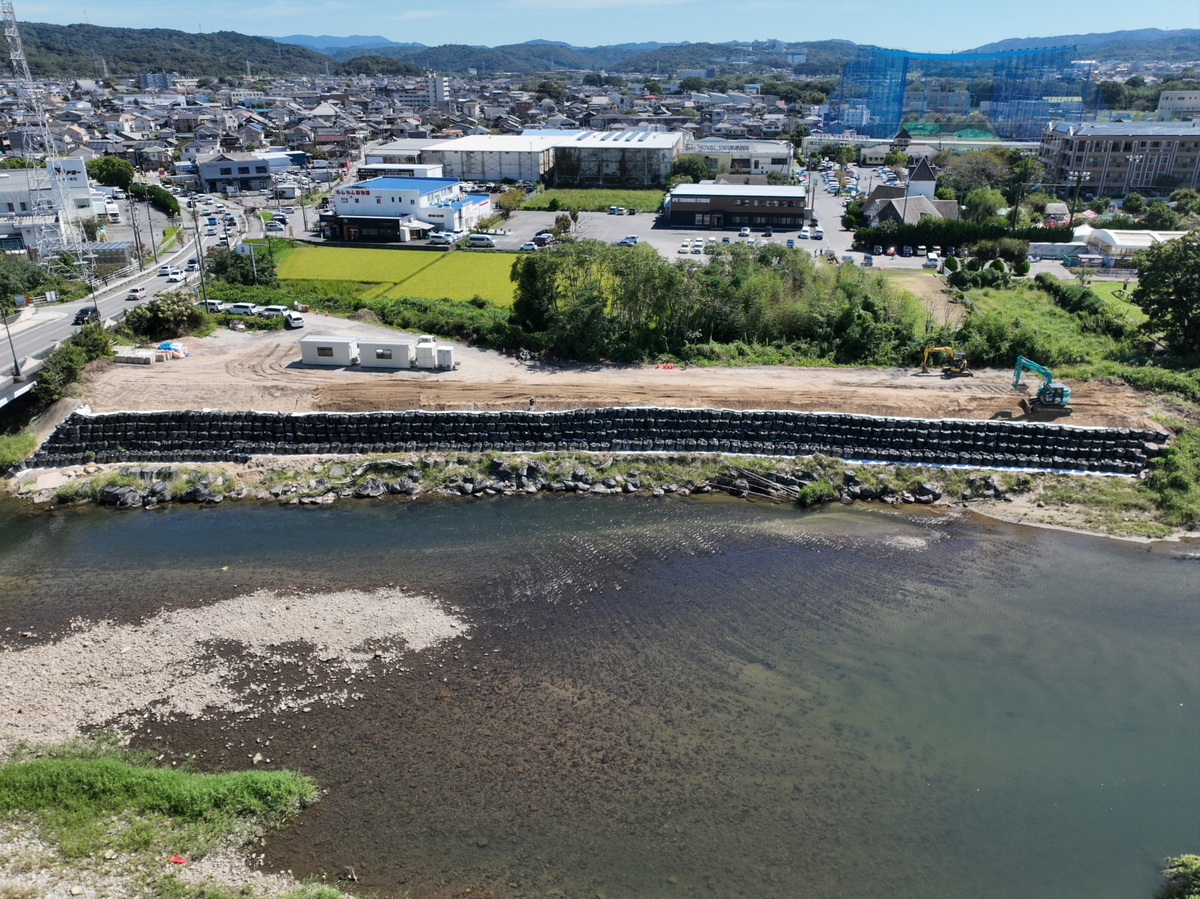

    10月度 進捗状況
    10月度 進捗状況
  7. 2023年10月05日

    9月末 進捗状況

    9月度は大型土のう積みによる応急手当や除草を行いました。
    10月度は河道を広くするための掘削作業を主に行います。尚、土砂搬出のため、工事車両の出入りが多くなりますが一般交通及び歩行者を優先し、交通災害の無いように十分注意し、作業していきます。
    地元・近隣の皆様にご迷惑・ご不便をお掛けしますが、安全や環境に十分配慮して行いますので、何卒ご理解とご協力をお願いいたします。

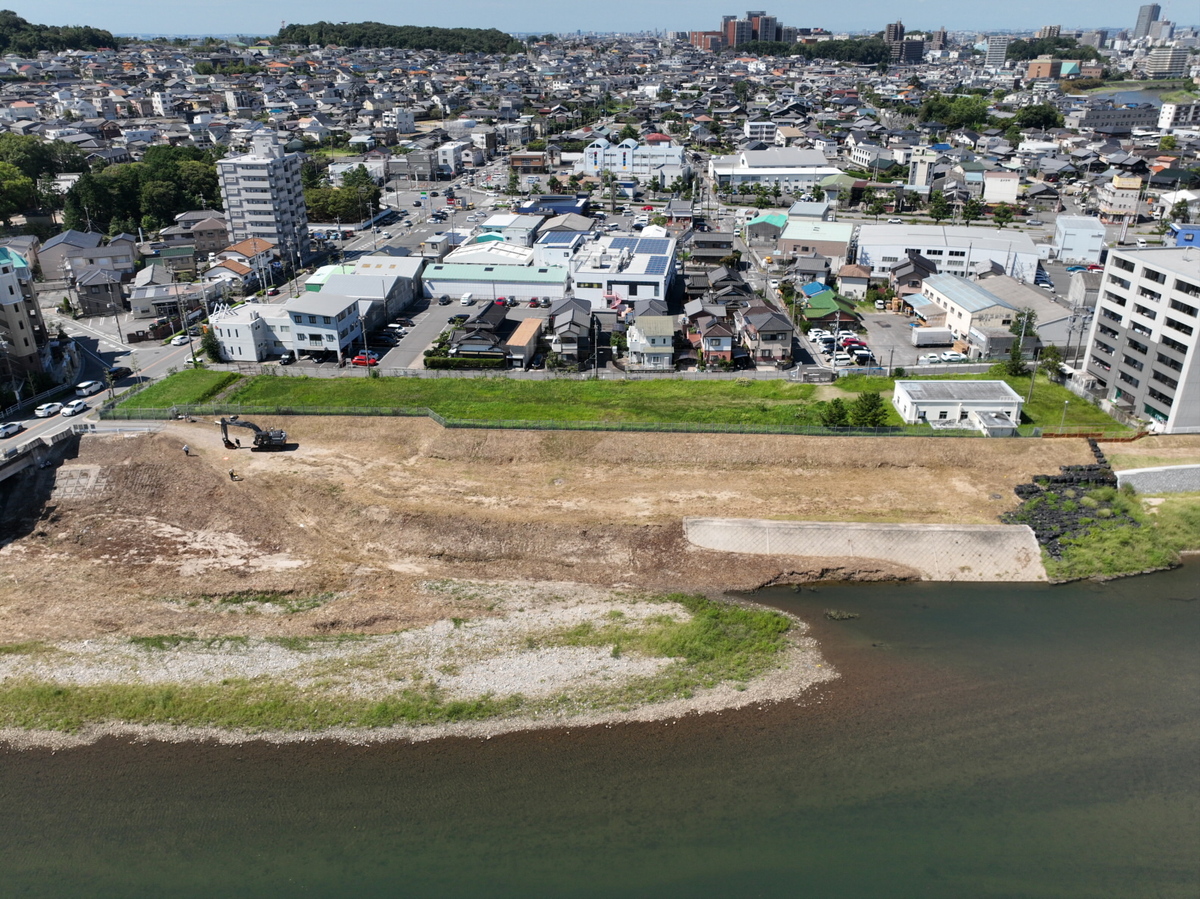

    9月度 進捗状況
    応急手当 全景
  8. 2023年09月14日

    着手前

    この度、『乙川の河川改修工事』を岡崎市大西町地内において行います。
    工事中につきましては、地元・近隣の皆様にご迷惑・ご不便をお掛けしますが、安全や環境に十分配慮して行いますので、何卒ご理解とご協力をお願いいたします。

    着手前

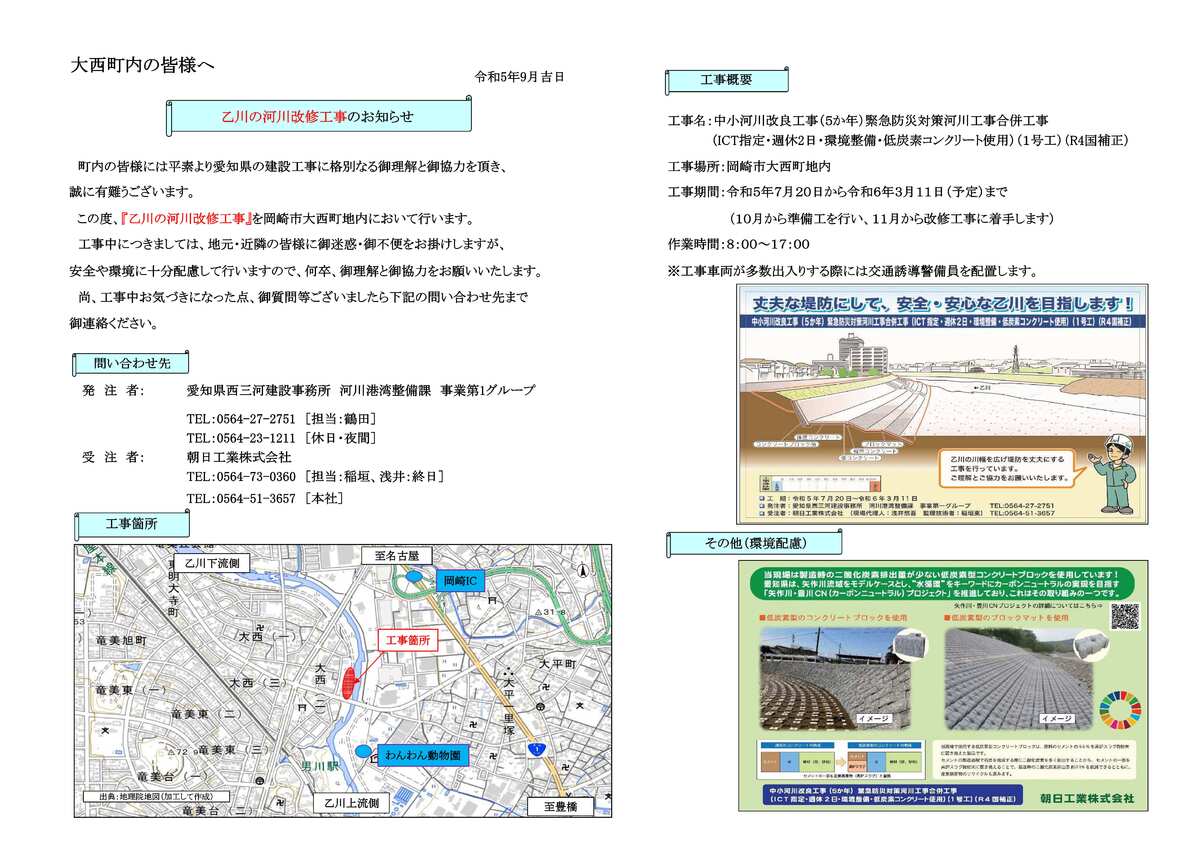

    工事のお知らせ
