橋りょう補修事業 一般国道248号明神橋上下部補強工事(週休2日・環境整備)
information
- 発注者
- 愛知県知事
- 工事名
- 橋りょう補修事業 一般国道248号明神橋上下部補強工事(週休2日・環境整備)
- 工事場所
- 岡崎市上六名町地内始め
- 工事期間
- 2023/09/13~2024/05/14
- 現場責任者
- 石原嘉二
- 工事担当者
- 武田守、磯谷勇斗
- 路線名
- 一般国道248号
- 工事内容
- 上り線が41年、下り線は44年経過した一般国道248号に架る明神橋を補修・補強する工事です。
-
2024年04月02日
3月末 進捗状況

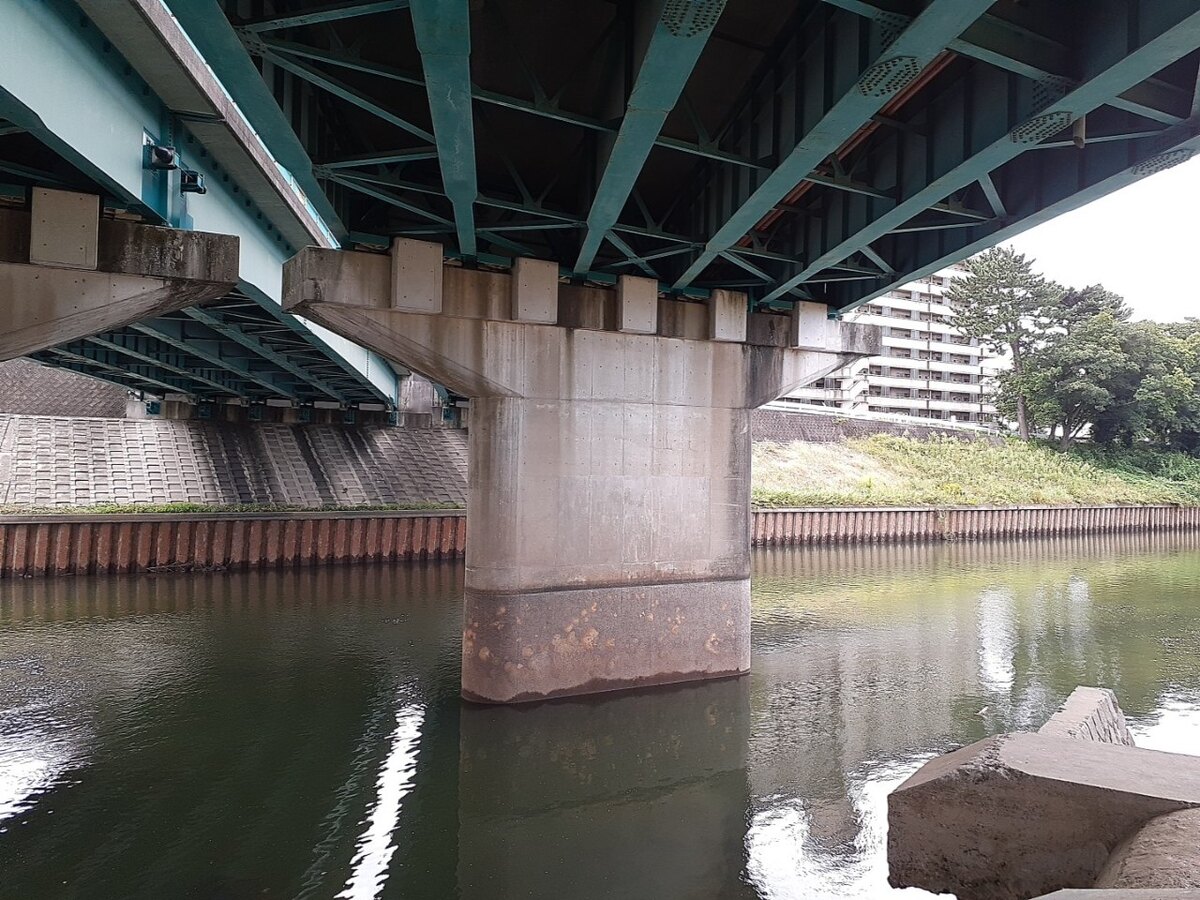

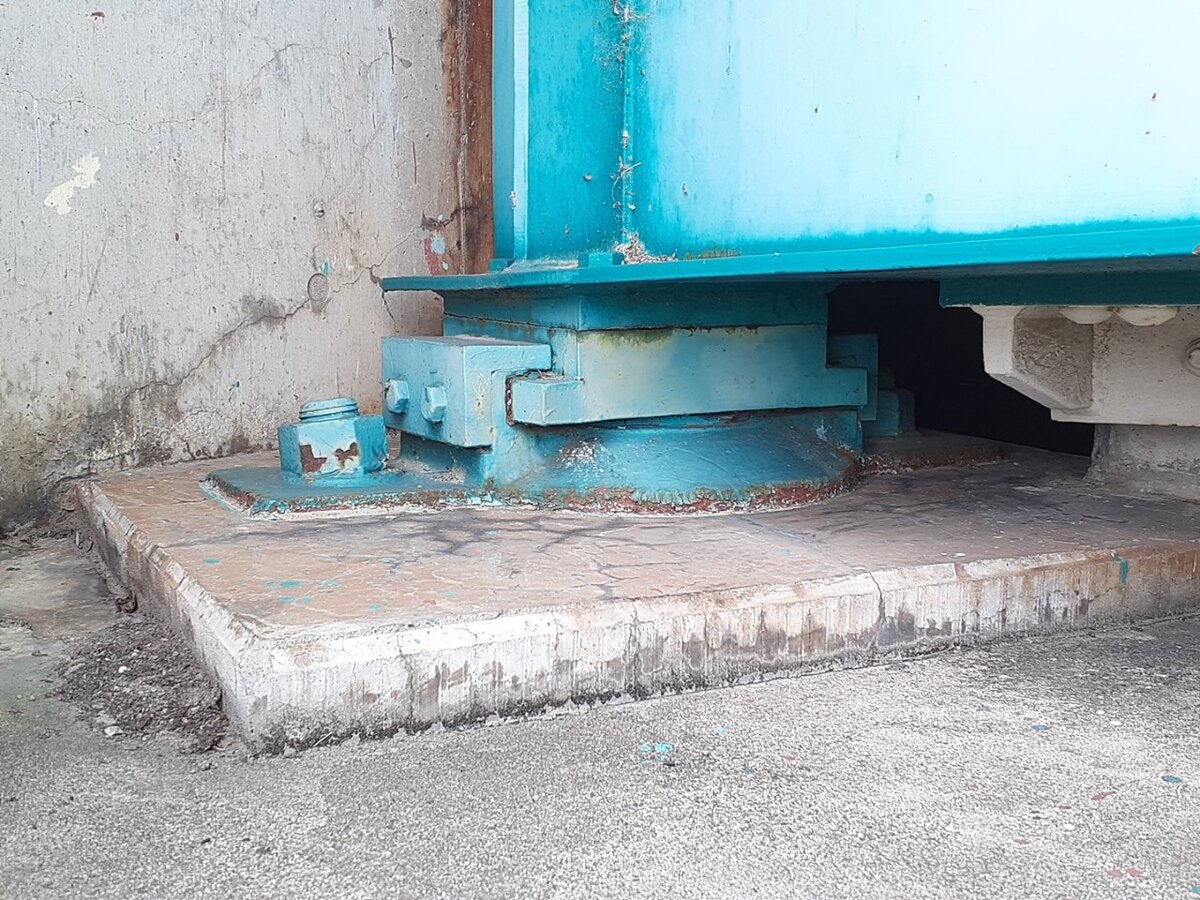

A1橋台およびA2橋台において、支承取替は完了しました。
P1橋脚は、4月より既設の支承撤去を行い、取替えを行っていきます。また、橋梁補強工について、既設コンクリートと一体化になるよう下地処理が完了し、4月以降、順次下塗り、鉄筋組立、増厚工、表面処理工の施工を進めていきます。なお、工事期間の延長を予定しています。
248号車線規制および新河川緑地内をご利用される方々、また、近隣の皆様には渋滞、騒音等のご迷惑をお掛けしていますが、引き続き、ご理解とご協力の程、宜しくお願い致します。 -
2024年03月06日
2月末 進捗状況
支承取替工に伴う工場製作がほぼ完了し、補鋼材等の搬入・設置を行いました。そして、鋼桁をジャッキアップする装置を取付、ジャッキアップを行い、既設の支承を順次、取替ていきます。
また、橋梁補強工に伴う仮設工作業は完了し、本工事(補強工事)の着手となります。
新河川緑地内をご利用される方々、また、近隣の皆様には騒音等のご迷惑をお掛けしていますが、引き続き、ご理解とご協力の程、宜しくお願い致します。 -
2024年02月09日
1月末 進捗状況
引き続き、支承取替工に伴う支承製作およびジャッキアップ補鋼材を製作中です。2月中旬頃から順次搬入し、補鋼材設置作業を行っていきます。
また、橋梁補強工に伴い、引き続き、河川内で土留・仮締切作業中で、2月末頃に終える予定です。
新河川緑地内をご利用される方々、近隣の皆様にはご迷惑をお掛けしていますが、引き続きご理解とご協力の程、宜しくお願い致します。 -
2024年01月06日
12月末 進捗状況
支承取替工に伴う鉄筋探査を行い、支承製作およびジャッキアップ補鋼材製作の調査(コア削孔)をして工場製作を行っています。
また、橋梁補強工に伴う仮橋・仮桟橋の設置作業が完了し、引き続き、河川内で鋼矢板にて土留・仮締切作業を行っています。
新河川緑地内をご利用される方々、また、近隣の皆様にはご迷惑をお掛けしていますが、引き続き、ご理解とご協力の程、宜しくお願い致します。 -
2023年12月08日
11月末 進捗状況
11月1日より支承取替工に伴う足場を設置して支承製作の準備(調査)を行っています。また、橋梁補強工に伴い、仮橋・仮桟橋の設置作業を12月中旬頃まで行い、河川内で鋼矢板にて土留・仮締切作業を行っていきます。新河川緑地内をご利用される方々、また、近隣の皆様にはご迷惑をお掛けしていますが、引き続き、ご理解とご協力の程、宜しくお願い致します。
-
2023年11月07日
10月末 進捗状況

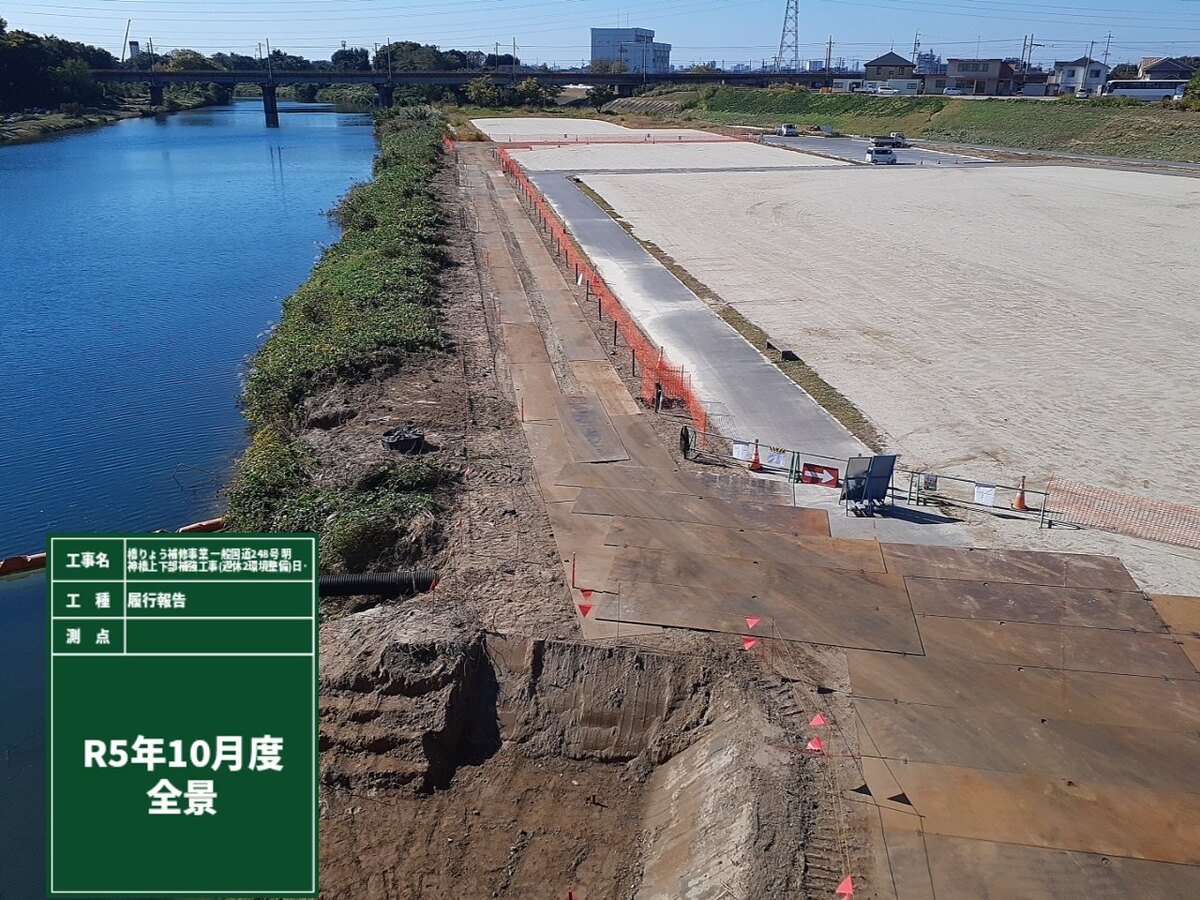

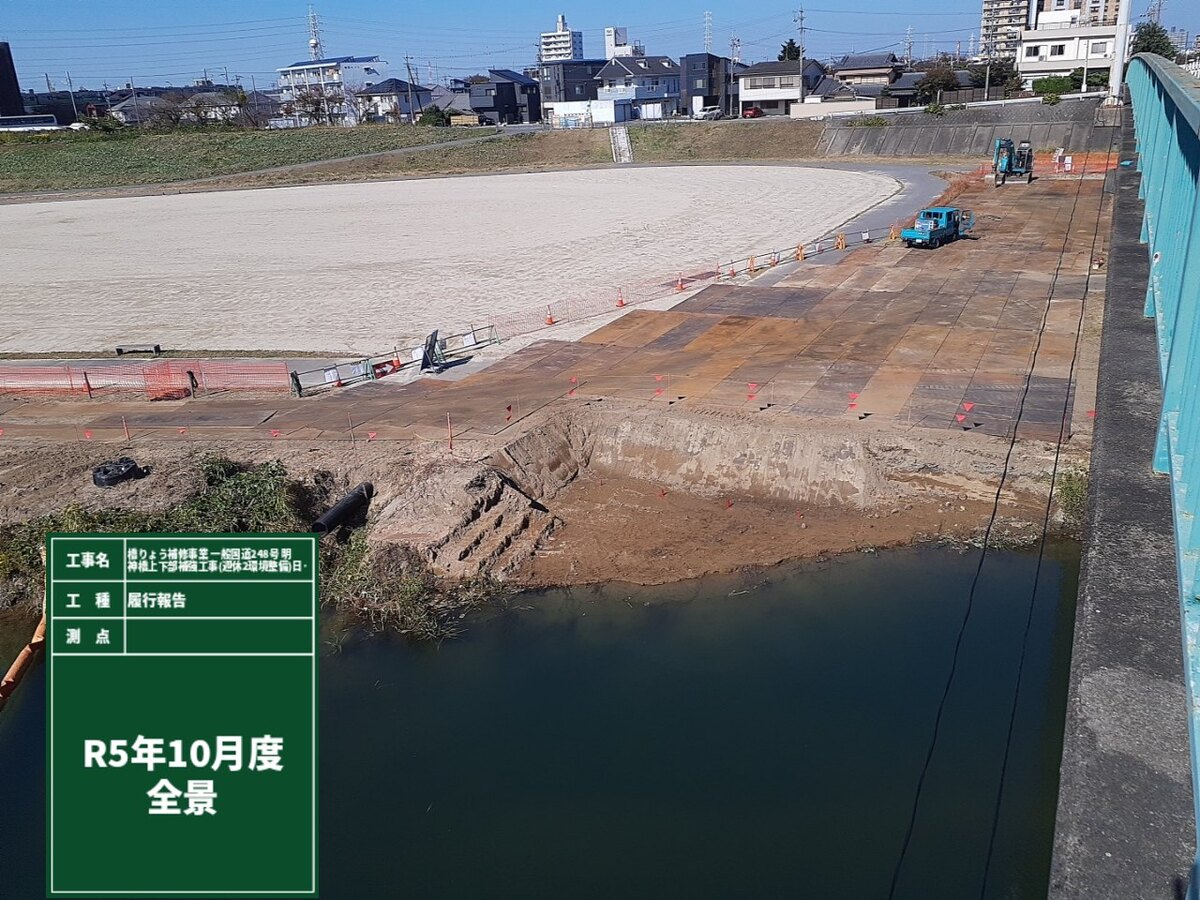

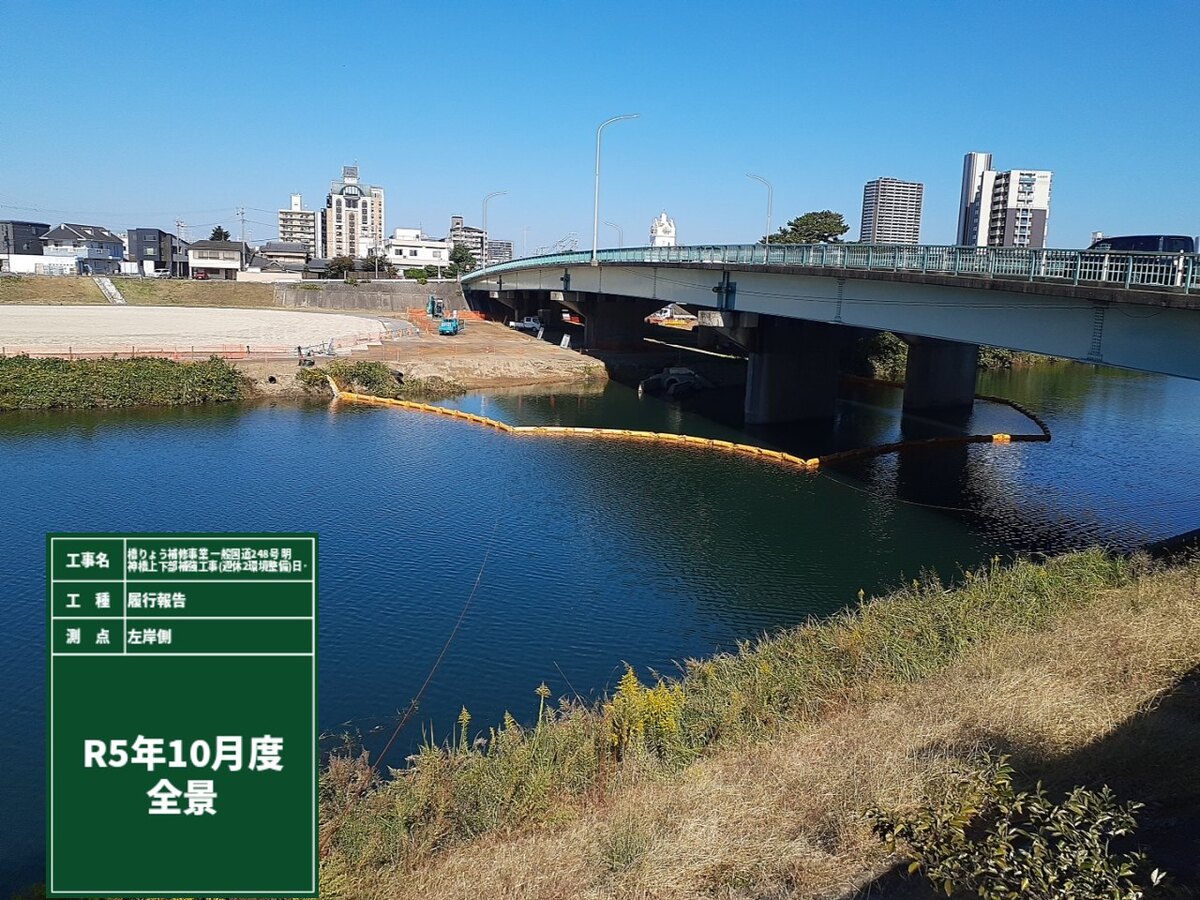

10月23日より河川緑地内にて、橋りょうの補修・補強工事に伴う工事用道路を設置しました。
引き続き、12月中旬頃まで仮橋・仮桟橋の設置作業を行います。
また、支承取替工時に伴い、一般国道248号の
車線減少規制を11月9日頃から実施します。工事期間中、近隣の皆様にはご迷惑をお掛けしますが、ご理解とご協力の程、宜しくお願い致します。 -
2023年10月13日

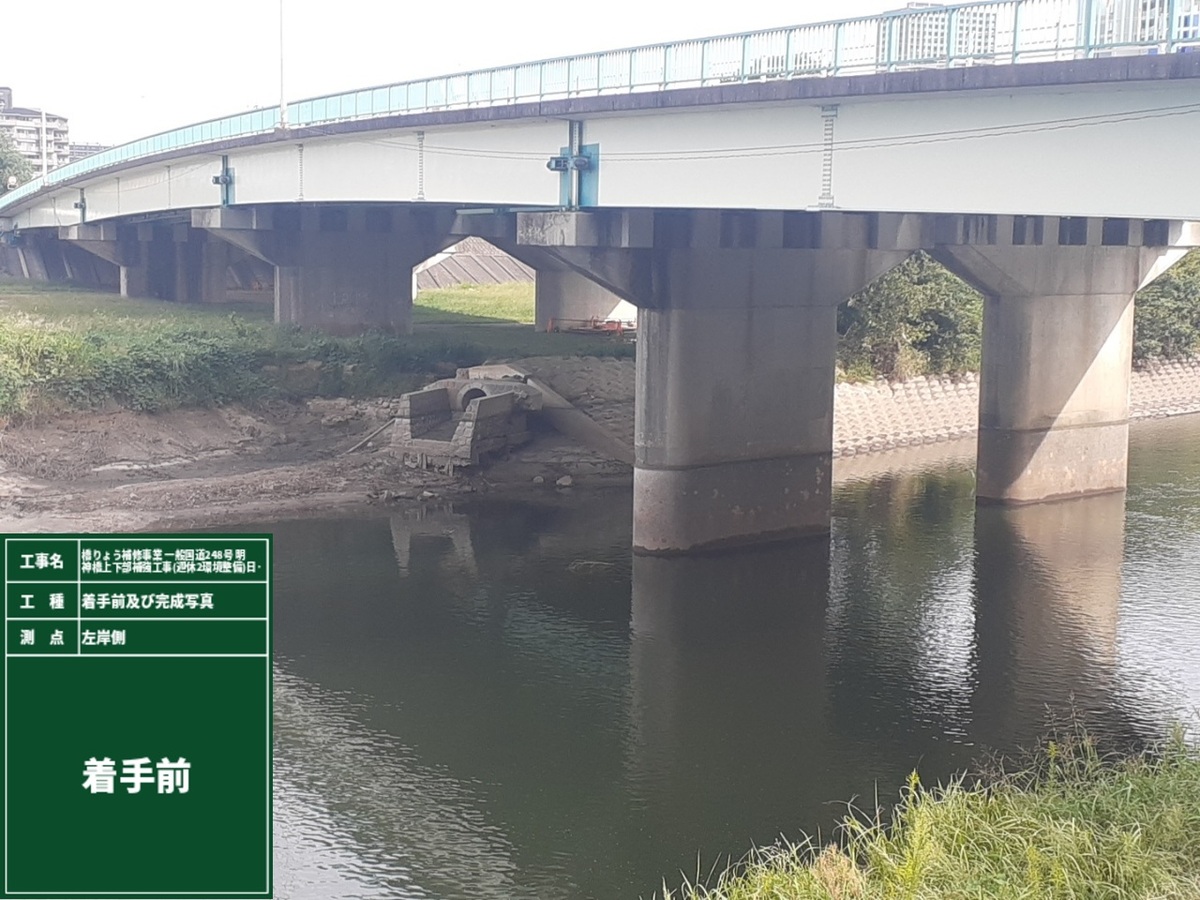

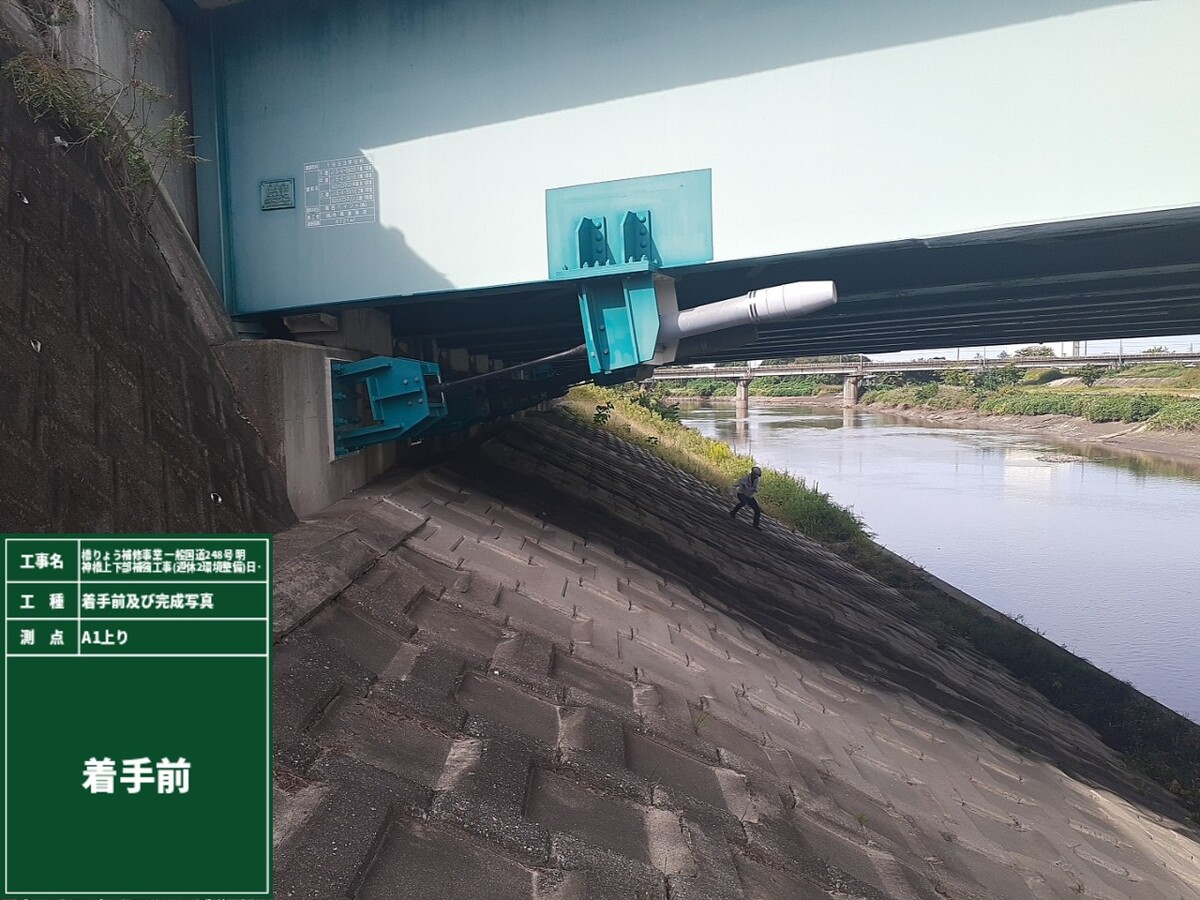

着手前
10月末頃より河川緑地内にて橋りょうの補修・補強工事に伴う、「工事用道路設置・支承取替工事・仮桟橋設置工事・橋脚補強工事」を行います。
また、支承取替工事に伴い、一般国道248号の車線減少規制を実施します。
工事期間中は、近隣の皆様にはご迷惑をお掛けしますが、ご理解とご協力の程、宜しくお願い致します。
