work PROGRESS 進捗状況

中小河川改良工事(交付金・住宅)(遠隔臨場・週休2日)

information

発注者
西三河建設事務所
工事名
中小河川改良工事(交付金・住宅)(遠隔臨場・週休2日)
工事場所
額田郡幸田町大字菱池地内
工事期間
2023/09/05~2024/06/24
現場責任者
泉裕久
工事担当者
淺井悠吾
工事内容
一級河川広田川に架かる維新橋の架け替え工事です。
本工事は、右岸側の橋台工事及び堤防護岸工事を行います。
  1. 2024年04月05日

    3月末進捗状況

    現在、護岸工の施工を行っています。
    降雨による広田川増水のため苦労しています。安全第一に工事を進めてまいります。

    対岸より望む
    広田川下流より望む
  2. 2024年03月06日

    2月末 進捗状況

    橋台が完成しました。埋戻しを行い鋼矢板の撤去作業を行います。
    また、橋台埋戻し後に堤防の護岸工事に着手します。川の中の作業のため、濁水が出ないよう作業を行います。

    対岸より望む
    橋台完了
  3. 2024年02月09日

    1月末 進捗状況

    引き続き、橋台の施工を行っています。底版の施工が完了し竪壁の施工を行っています。
    生コンクリート打設時は、生コン車の出入りが頻繁にあります。近隣の皆様にはご迷惑をお掛けしますが、御理解と御協力をお願いします。

    対岸より望む

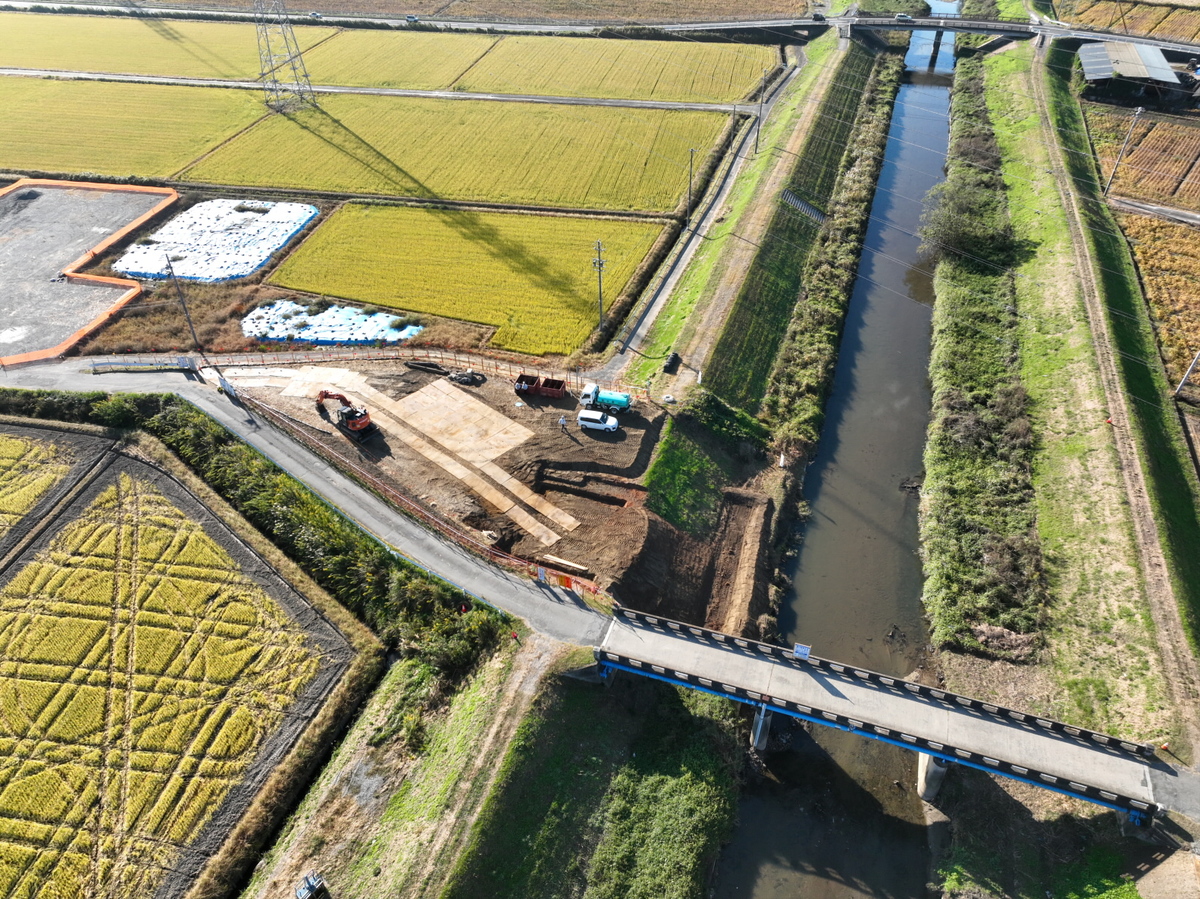

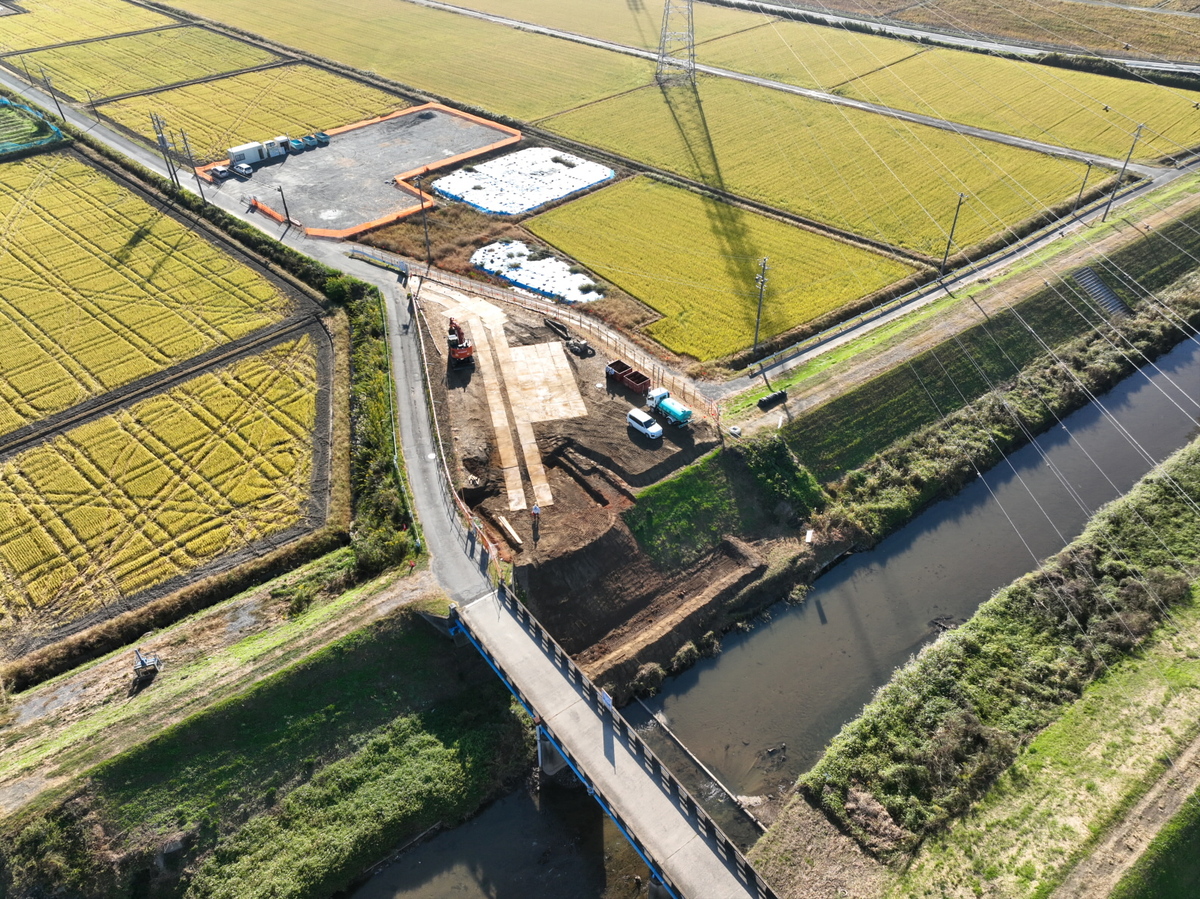

    上空より望む(橋台)
  4. 2024年01月06日

    12月末 進捗状況

    現在、橋台の基礎杭の施工が完了しました。今月より橋台躯体の施工に着手します。生コン打設時は、生コン車の出入りが頻繁にあります。
    近隣の皆様には、ご迷惑をお掛けしますが御理解と御協力をお願いします。

    対岸より望む
    上空より望む(橋台)
  5. 2023年12月08日

    11月末 進捗状況

    現在、橋台の基礎杭の施工を行っています。ダンプトラック及び生コン車の出入りが頻繁にあります。
    近隣の皆様には、ご迷惑をお掛けしますが御理解と御協力をお願いします。

    対岸より望む
    広田川下流より望む
  6. 2023年11月07日

    10月末 進捗状況

    11月より橋台の施工に着手しました。橋台の基礎を施工していきます。
    工事期間中は、ご迷惑をお掛けしますが御理解と御協力をお願いします。

    対岸より撮影
    下流より撮影
  7. 2023年10月18日

    着手前

    10月中は、除草工事及び保安設備を行います。
    11月より橋台工事に着工します。
    工事期間中は、ご迷惑をお掛けしますが御理解と御協力をお願いします。

    着手前(対岸より)
    着手前(下流より)
