work PROGRESS 進捗状況

令和5年度 設楽ダム田口地区林道進入路整備工事

information

発注者
中部地方整備局 設楽ダム工事事務所
工事名
令和5年度 設楽ダム田口地区林道進入路整備工事
工事場所
愛知県北設楽郡設楽町田口地先
工事期間
2023/07/26~2024/03/22
現場責任者
加藤一博
工事担当者
鷲見知彦
工事内容
本工事は、設楽ダム建設事業の内、設楽町田口地内において、林道進入路を整備するための樹木の伐採工事を行います。
  1. 2023年11月10日

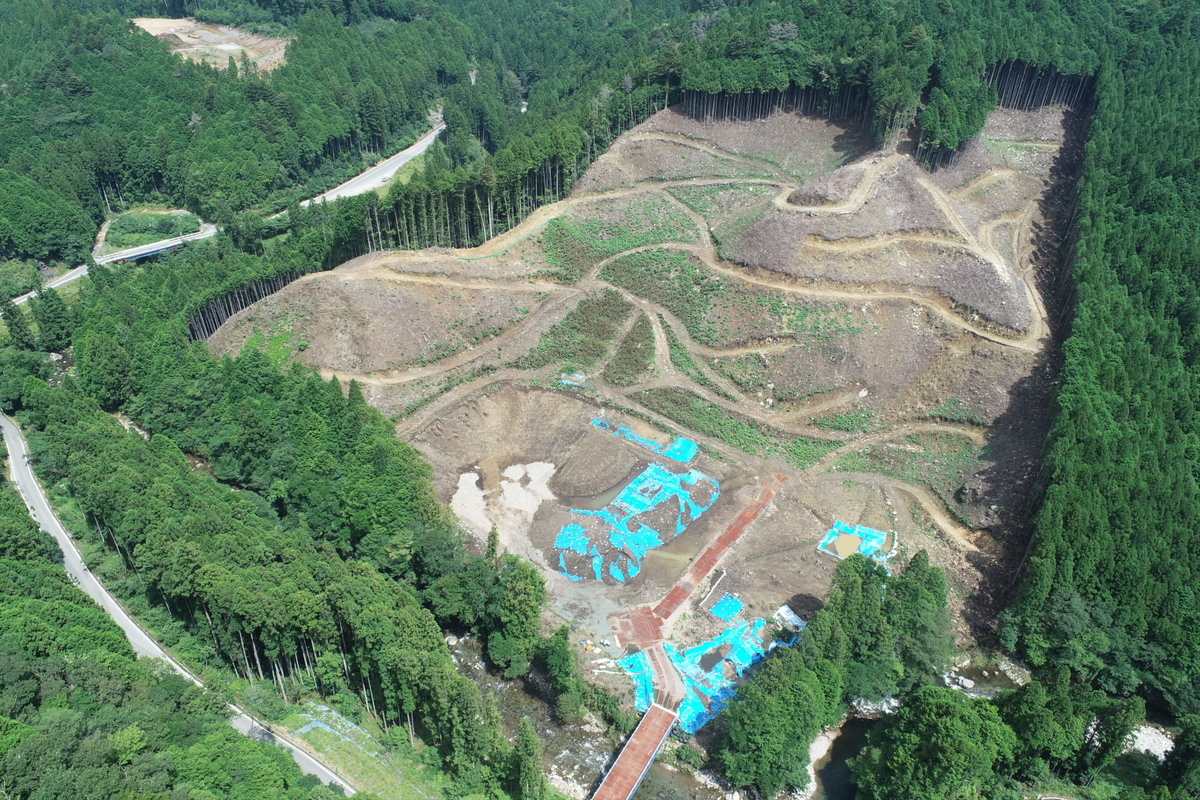

    10月末 進捗状況

    工事の進捗は、25%程です。
    11月も引続き伐採工事を行います。
    斜面での作業が多いので、今後も安全には特に留意して工事を進めていきます。

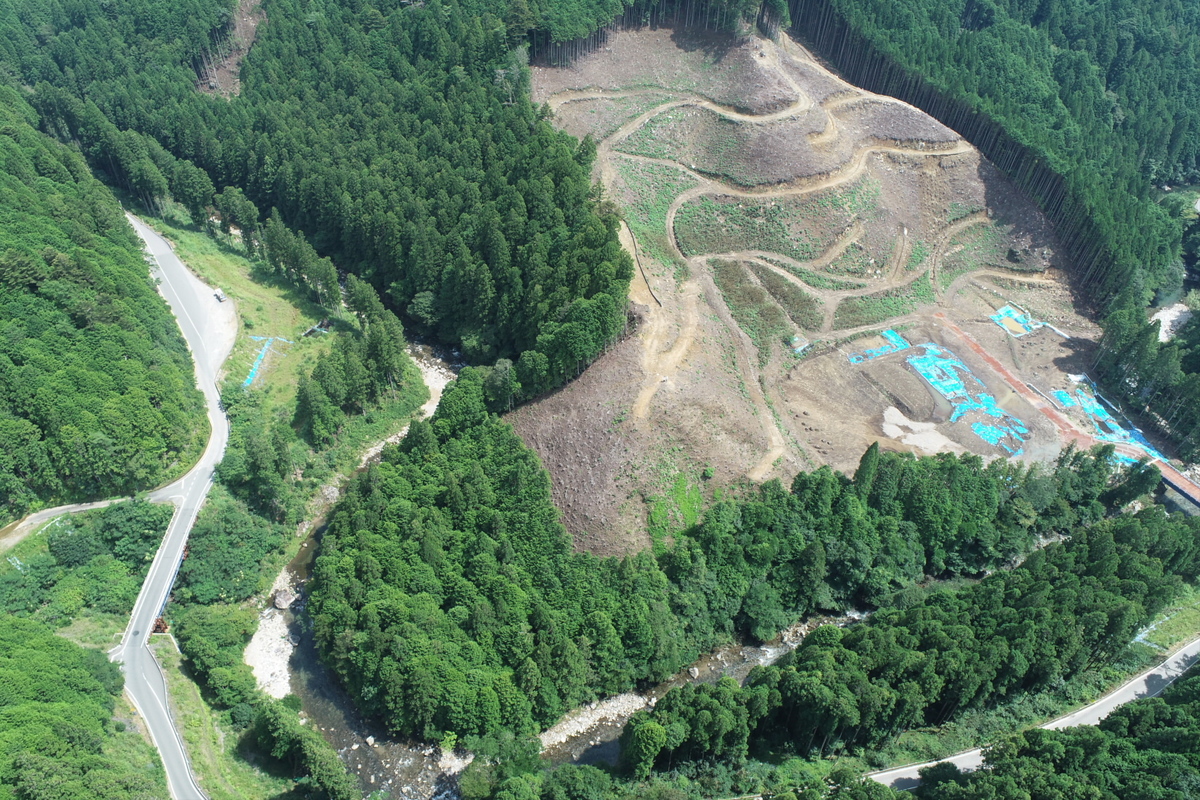

    10月末進捗(西側から望む)

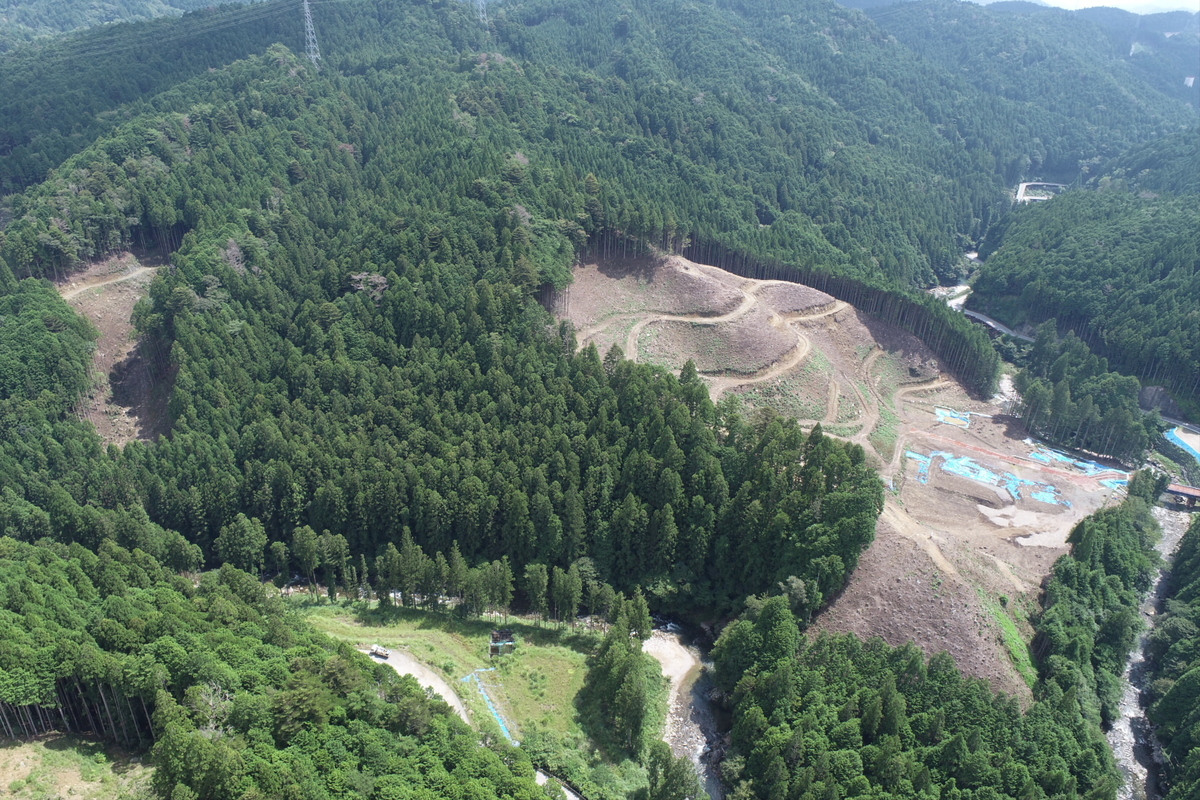

    10月末進捗(南側から望む)

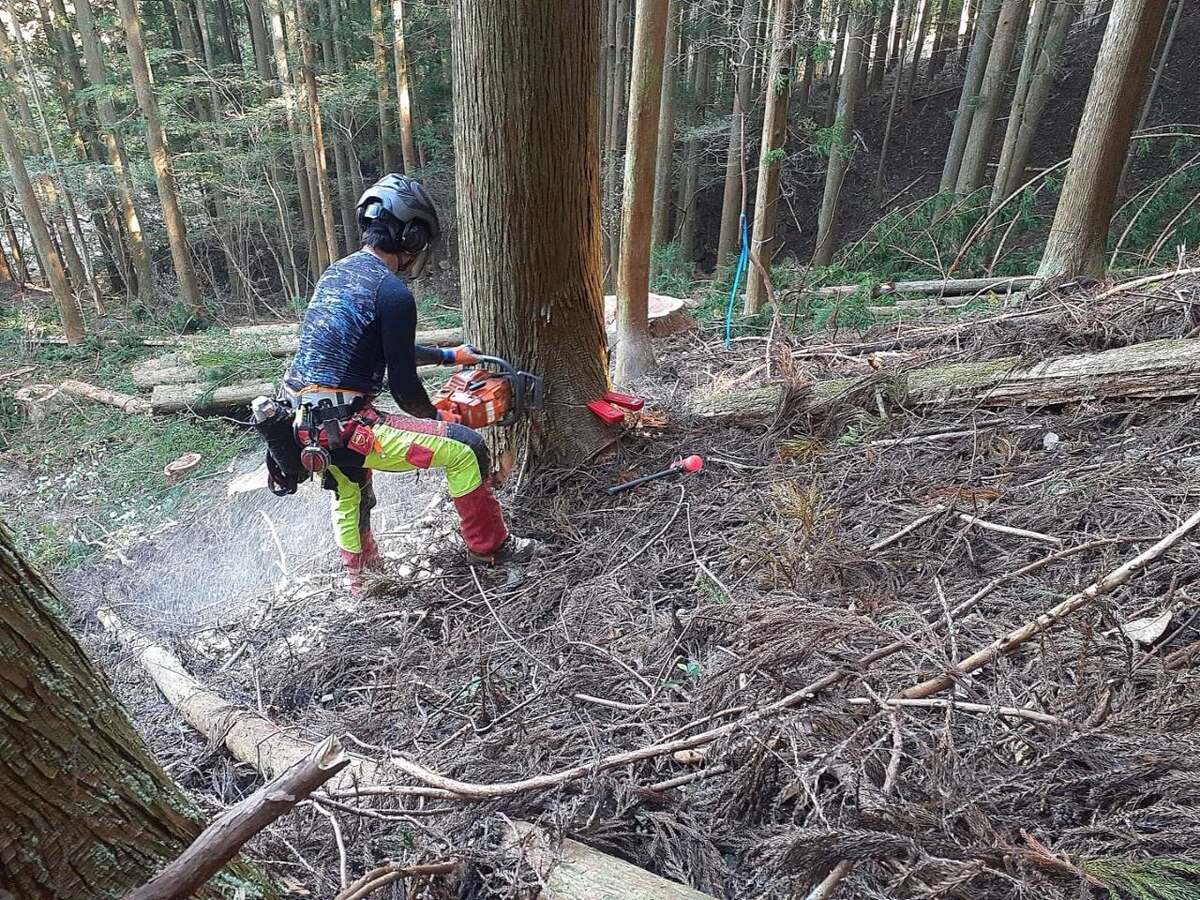

    チェーンソーによる伐採状況

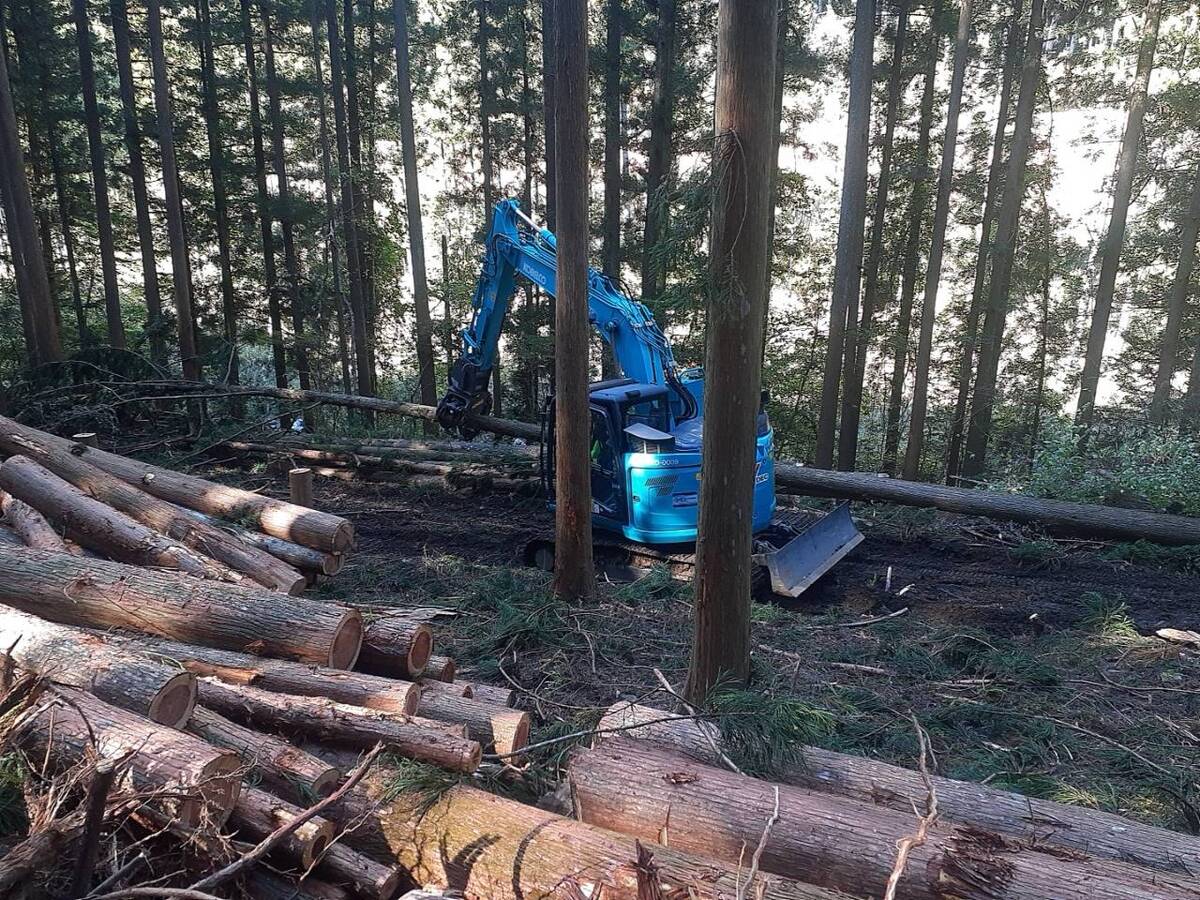

    重機による倒木の集材状況
  2. 2023年10月23日

    着手前

    10月から伐採工事を始めました。
    山の伐採工事のため、斜面での作業が多くなります。

    安全には特に留意して工事を進めていきます。

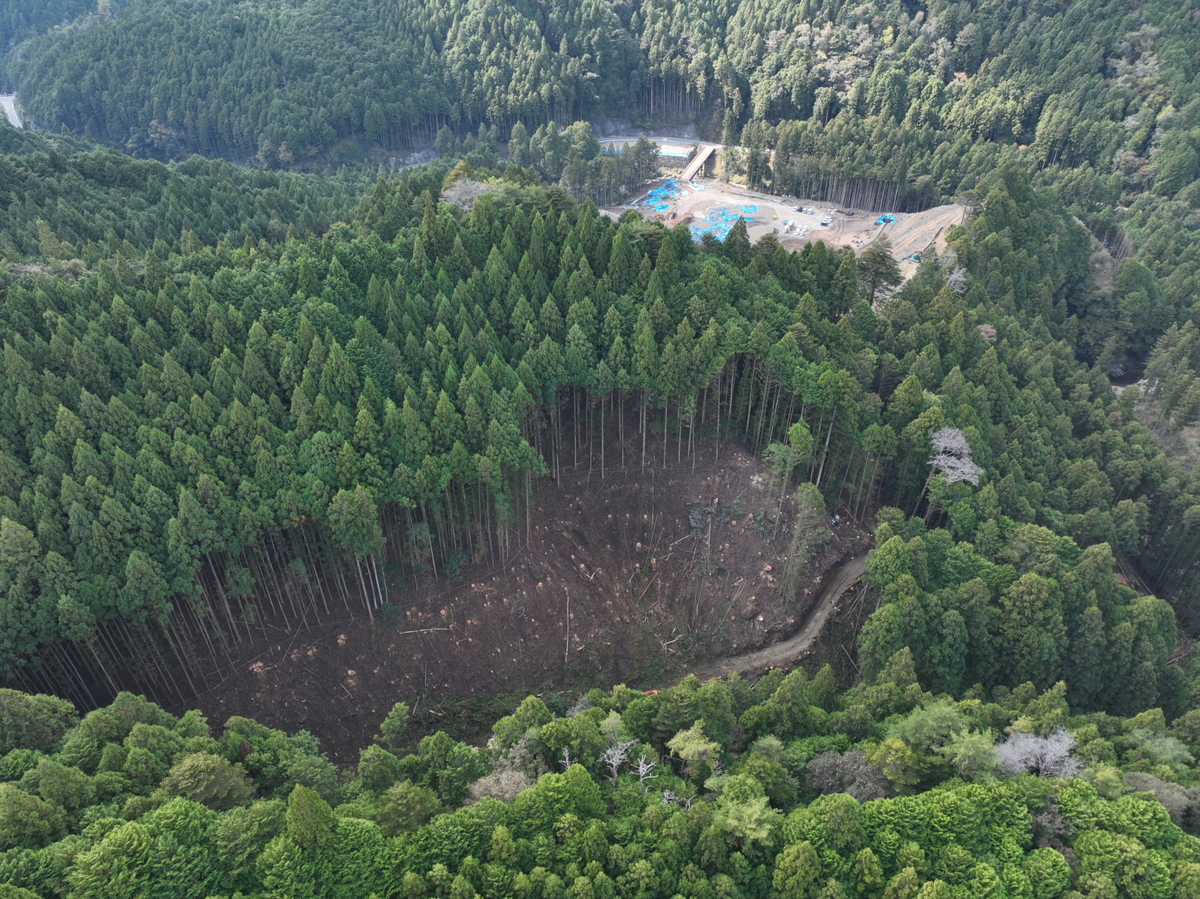

    着手前(南側から望む)

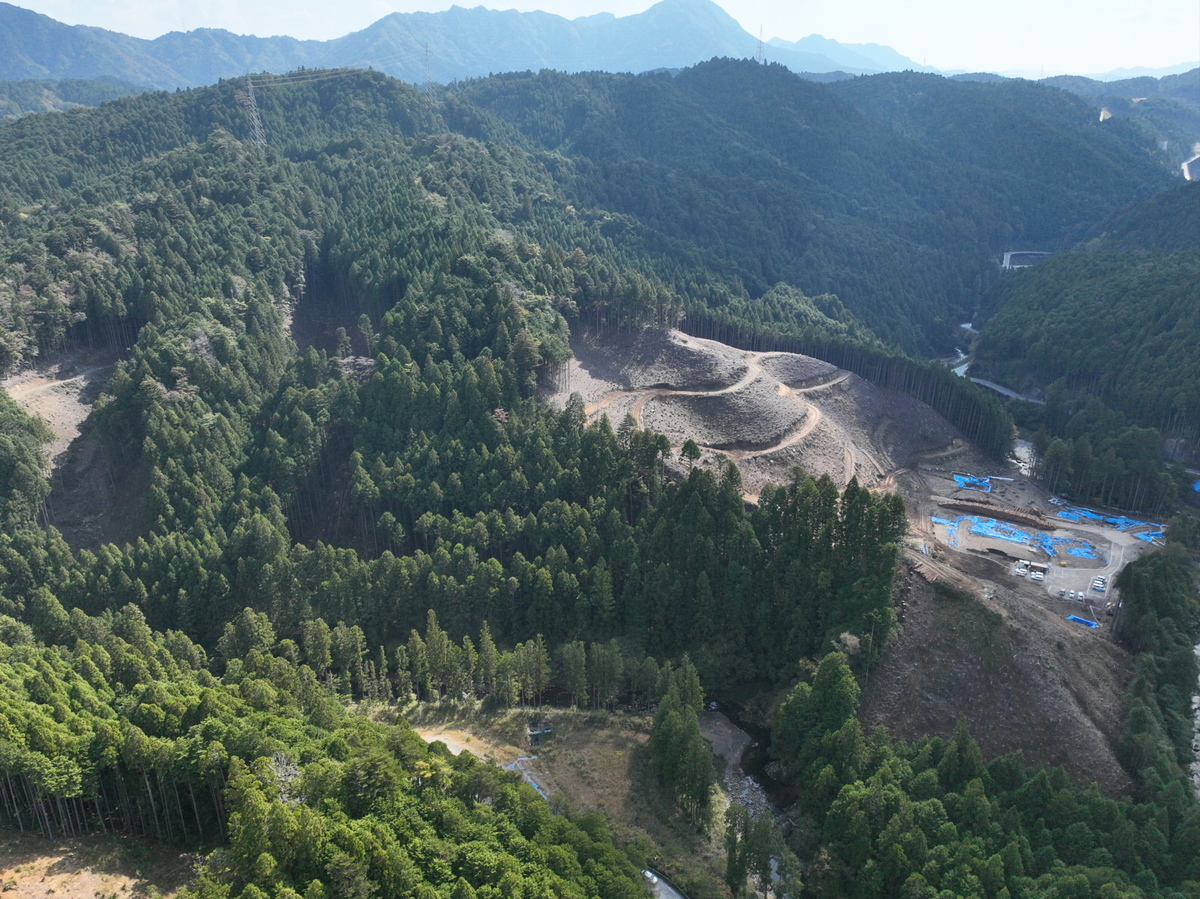

    着手前(西側から望む)
    着手前(北側から望む)
