阿知和地区工業団地南アクセス道路 道路改良工事

information

発注者
岡崎市
工事名
阿知和地区工業団地南アクセス道路 道路改良工事
工事場所
岡崎市阿知和町地内
工事期間
2023/08/02~2024/03/27
現場責任者
須賀康二
工事担当者
中谷嘉起、前田桐冶
路線名
市道 東阿知和乙カ大入線
工事内容
阿知和地区工業団地造成に伴う南側のアクセス道路の整備です。
  1. 2024年03月28日

    完了しました。

    工事期間中、近隣の皆様には大変ご迷惑をおかけしましたが、長期間のご協力誠にありがとうございました。

    起点側より
    終点側より
  2. 2024年03月06日

    2月末 進捗状況

    2月は主に車道舗装工を進めてまいりました。
    3月は歩道舗装工をメインに側溝工や転落防止柵等を進めてまいります。
    近隣の皆様にはご理解とご協力のほどよろしくお願いします。

    終点側~起点側
    中間点~終点側
    中間点~起点側
  3. 2024年02月09日

    1月末 進捗状況

    1月は主に農水管移設工、横断管渠工、縁石工等を進めてまいりました。
    2月は舗装工を主に進めてまいります。
    片側交互通行規制、通行止め規制等で近隣の皆様にはご迷惑をおかけしますが、ご理解とご協力お願いします。

    終点側~起点側
    中間点~終点側
    中間点~起点側
  4. 2024年01月06日

    12月末 進捗状況

    12月は側溝工、集水桝工等を主に進めてまいりました。
    1月からは農水管移設工、横断管渠工、縁石工等を進めてまいります。
    片側交互通行規制や支道通行止め等近隣の皆様にはご迷惑をおかけしますが、引き続きご協力お願いします。

    終点側~起点側
    中間点~終点側
    中間点~起点側
  5. 2023年12月08日

    11月末 進捗状況

    11月は側溝工、集水桝工等を主に進めてまいりました。12月も引き続き側溝工、集水桝工等を進めてまいります。
    周辺の畑の方々や、老人保健施設利用者の方々には大変ご迷惑をおかけしますが、ご理解とご協力のほどよろしくお願いします。

    終点側~起点側
    中間点~終点側
    中間点~起点側
  6. 2023年11月10日

    10月末 進捗状況

    10月は事前測量や準備工、撤去工などを主に進めてまいりました。
    11月からは排水構造物工を主に進めてまいります。
    周辺の畑の方々や、介護老人保健施設利用者の方々には大変ご迷惑をおかけしますが、ご理解とご協力のほどよろしくお願いします。

    終点側~起点側
    中間点~終点側
    中間点~起点側
  7. 2023年10月20日

    着手前

    今回の工事では工事延長約350m程に歩道を新設し、それに伴い排水構造物や車道舗装を新しくします。
    近隣の方々にはご迷惑をおかけしますが、ご理解とご協力をよろしくお願いします。

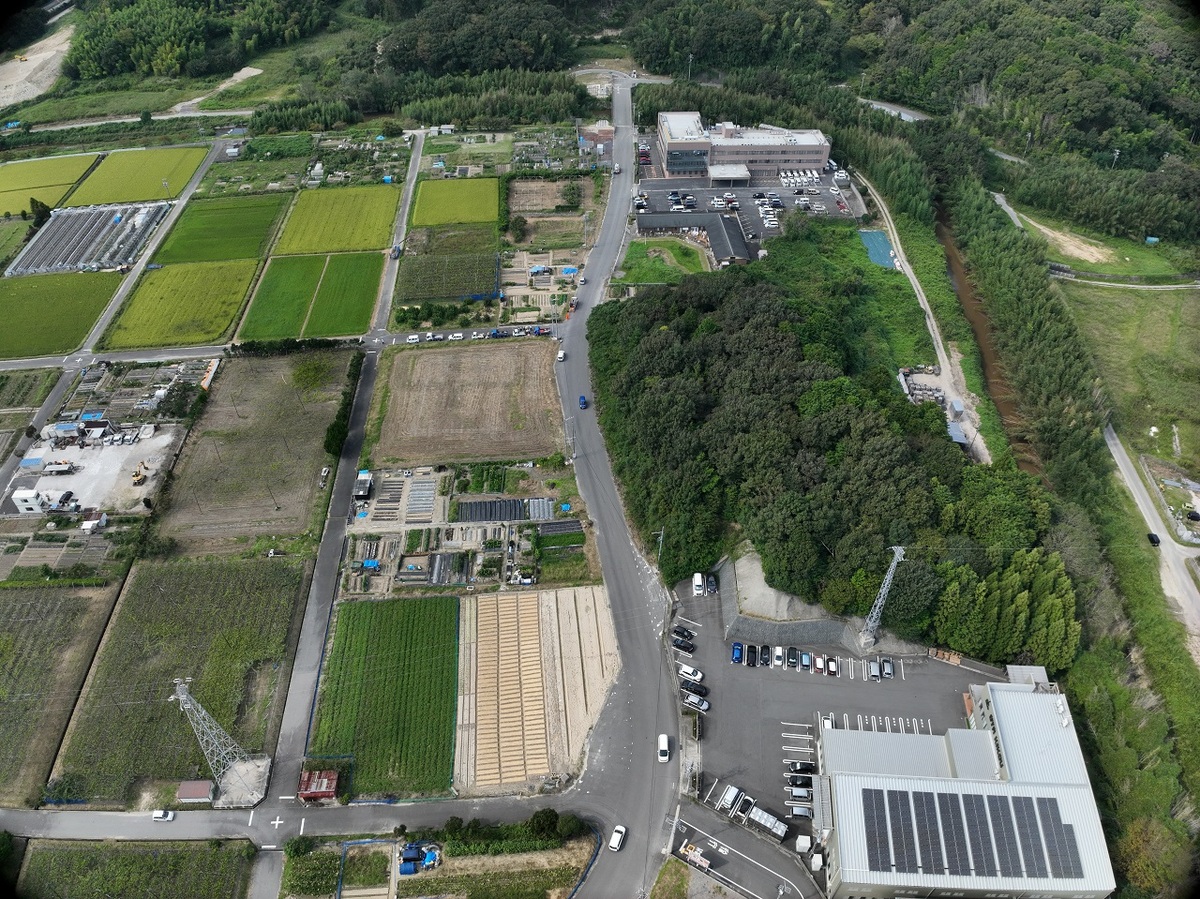

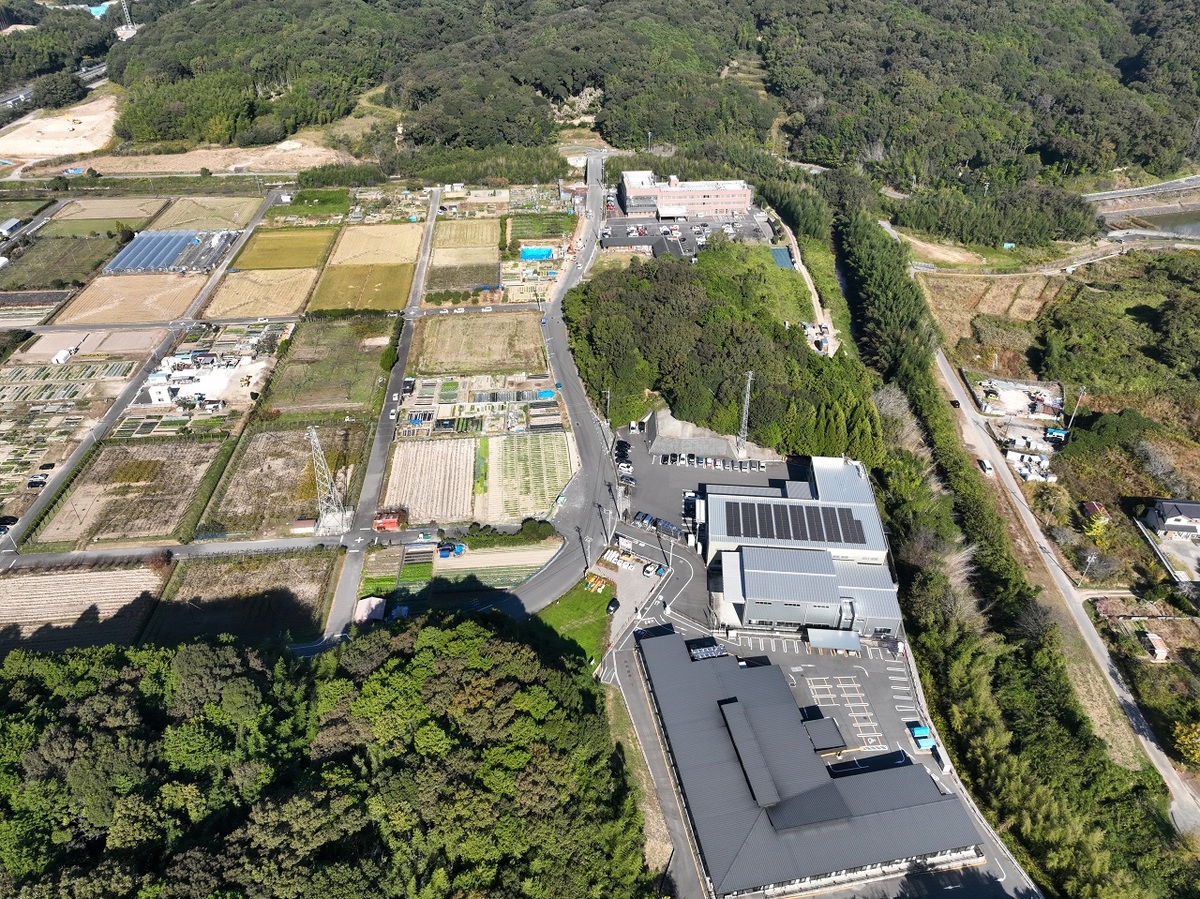

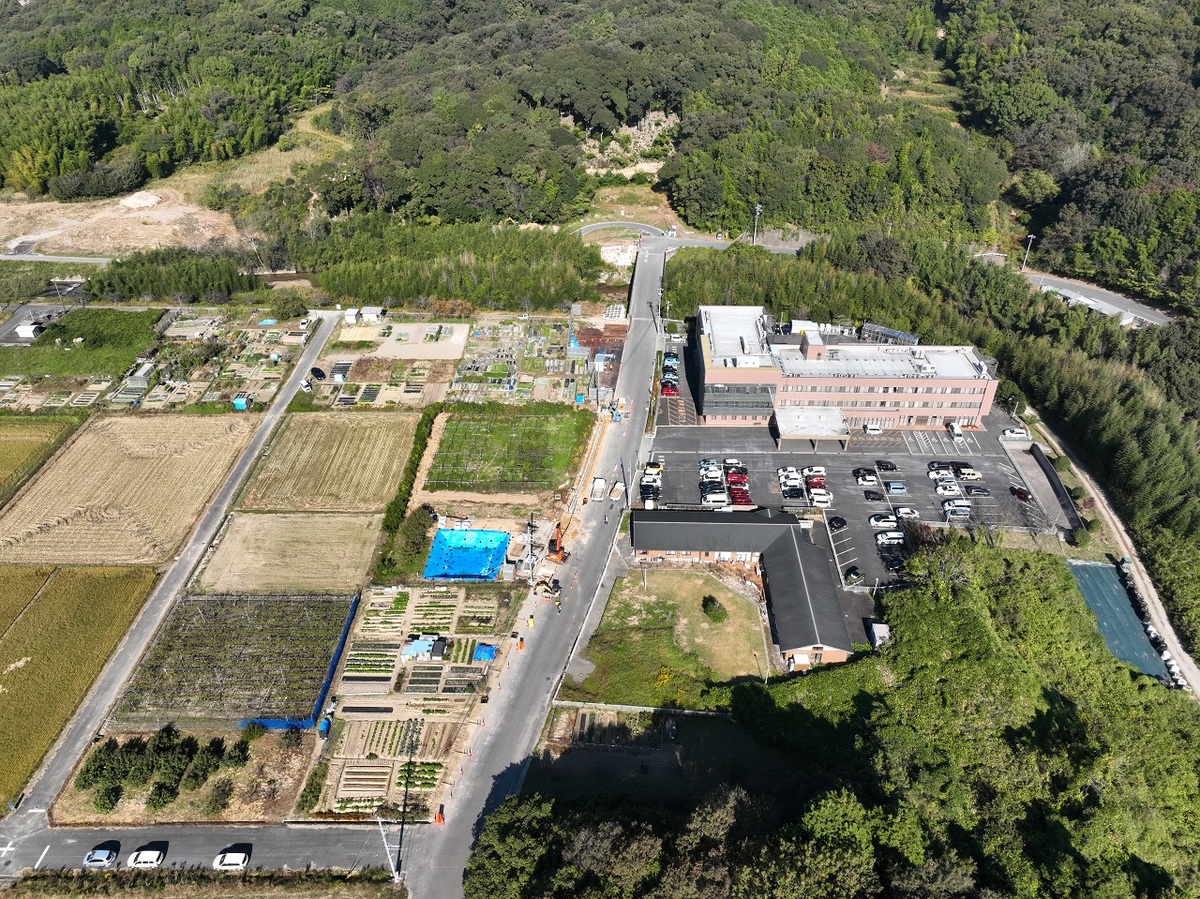

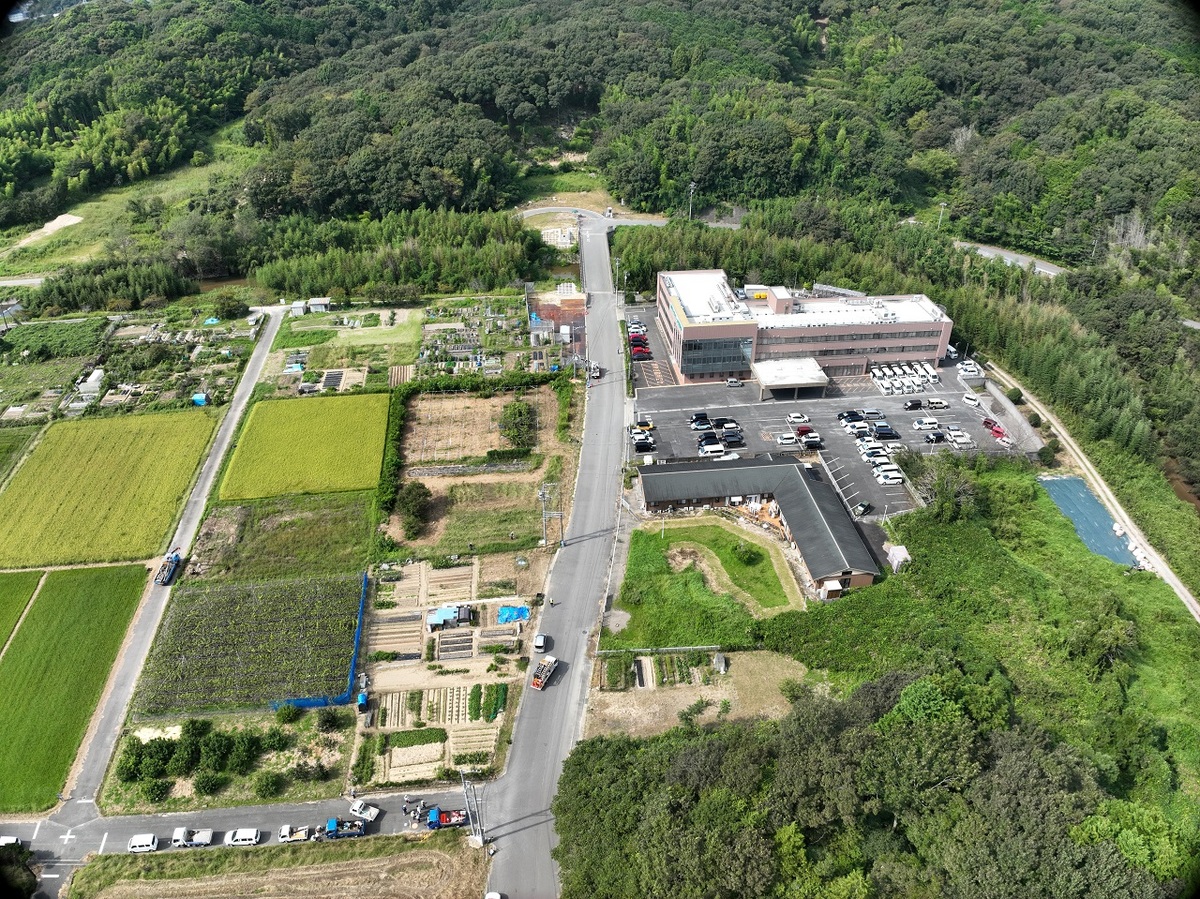

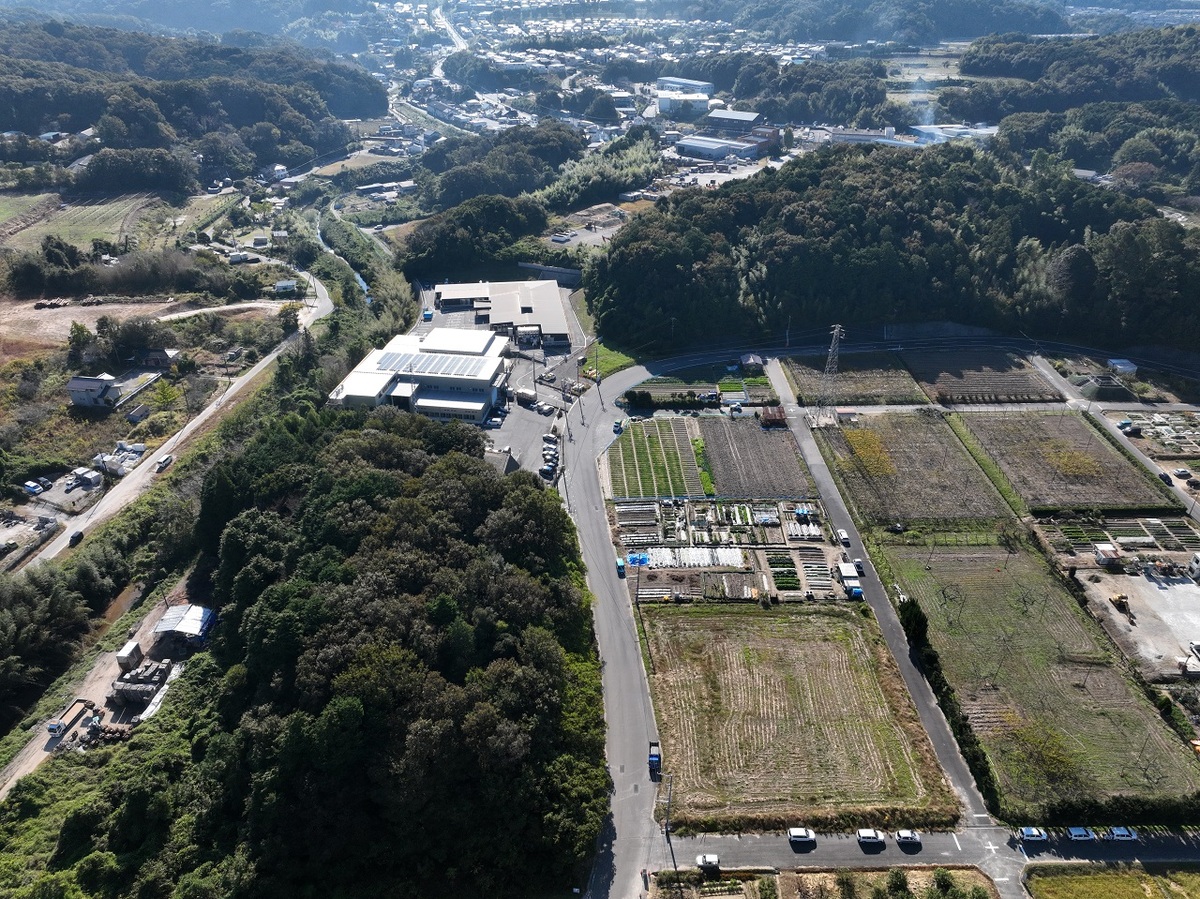

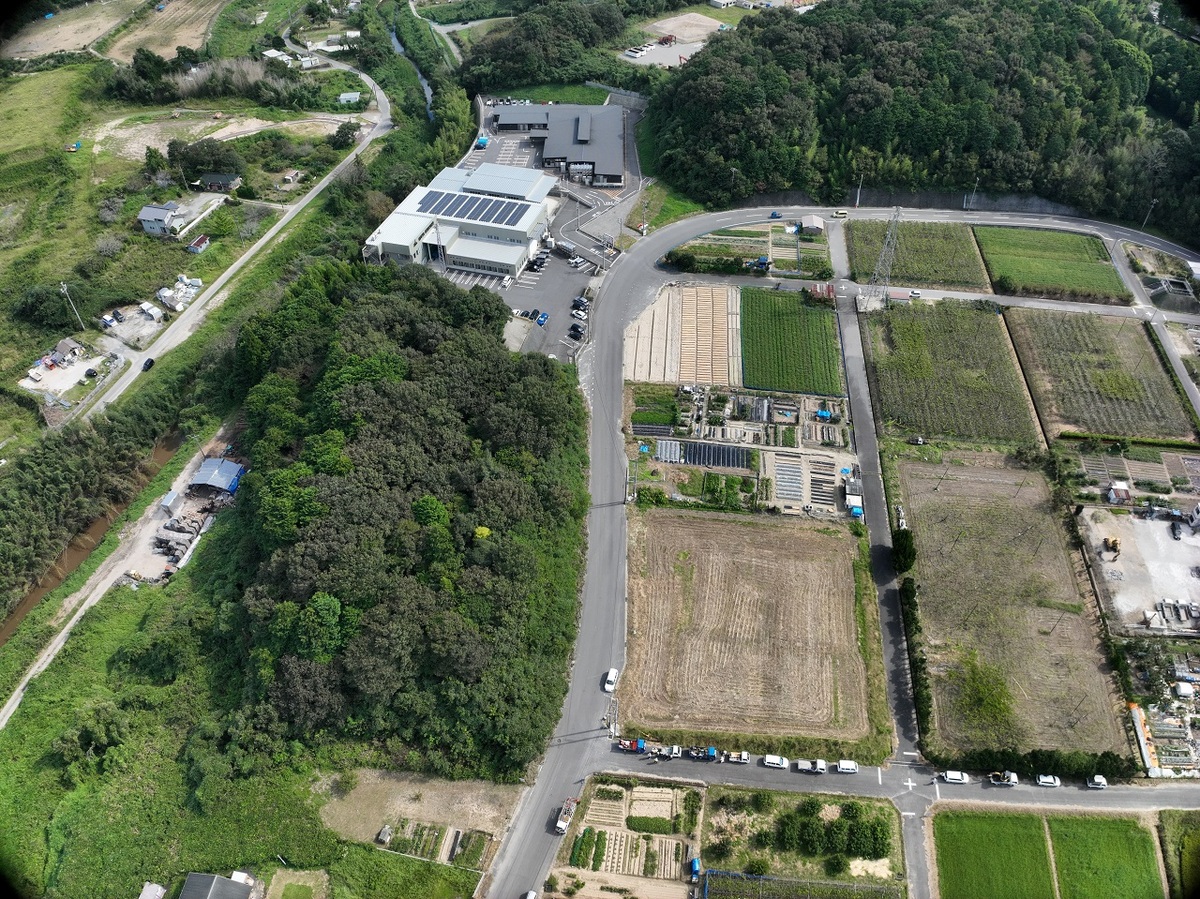

    着手前1
    着手前2
    着手前3
