令和5年度 矢作川水源地区整備工事
information
- 発注者
- 中部地方整備局 豊橋河川事務所
- 工事名
- 令和5年度 矢作川水源地区整備工事
- 工事場所
- 豊田市水源町、秋葉町
- 工事期間
- 2023/08/18~2025/01/31
- 現場責任者
- 深田宜宏
- 工事担当者
- 鴨志田海人
- 工事内容
- 高水の流れをスムーズにする河床掘削工事に先立って行う、荷揚げヤードを整備する工事です。
-

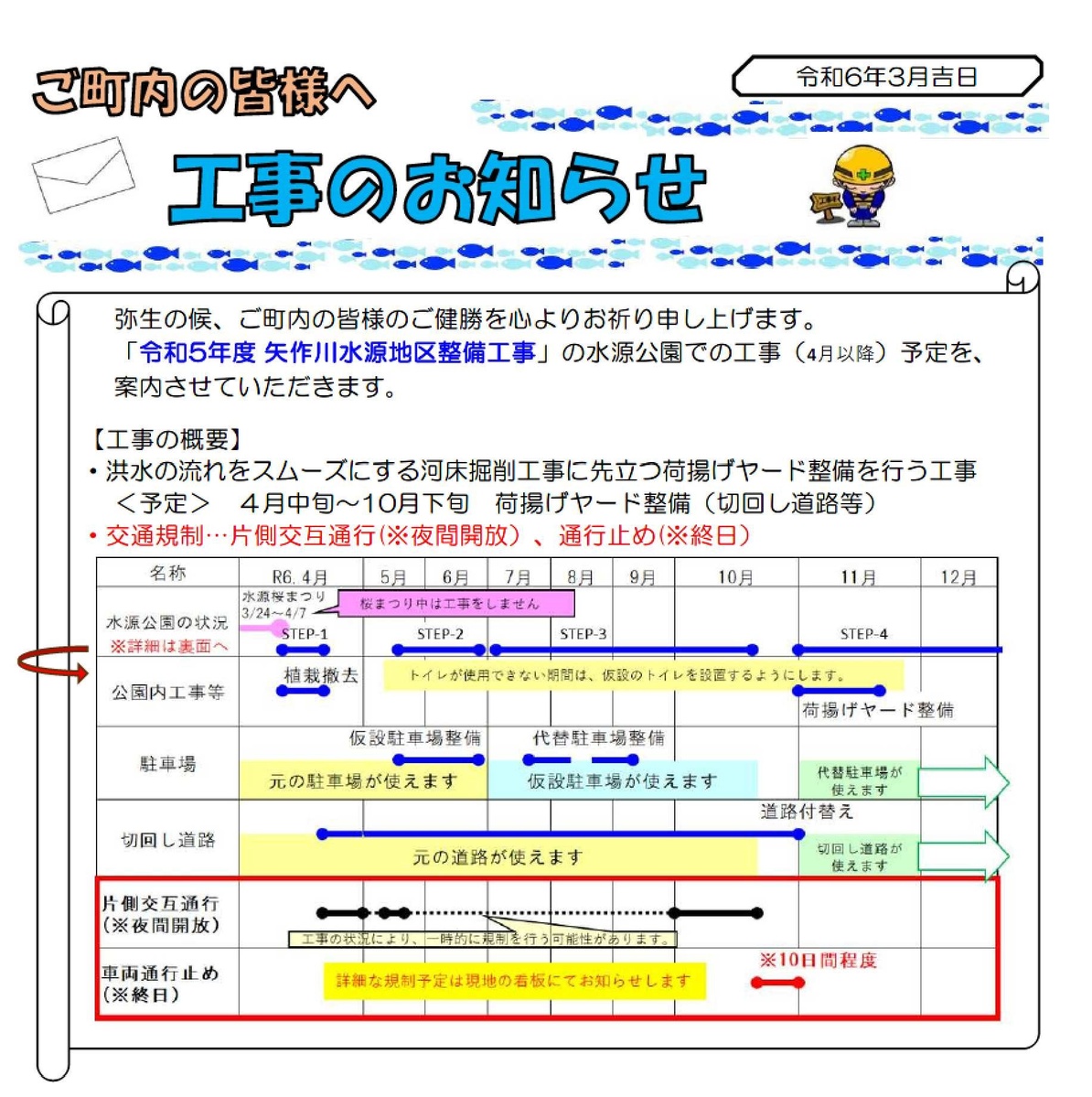

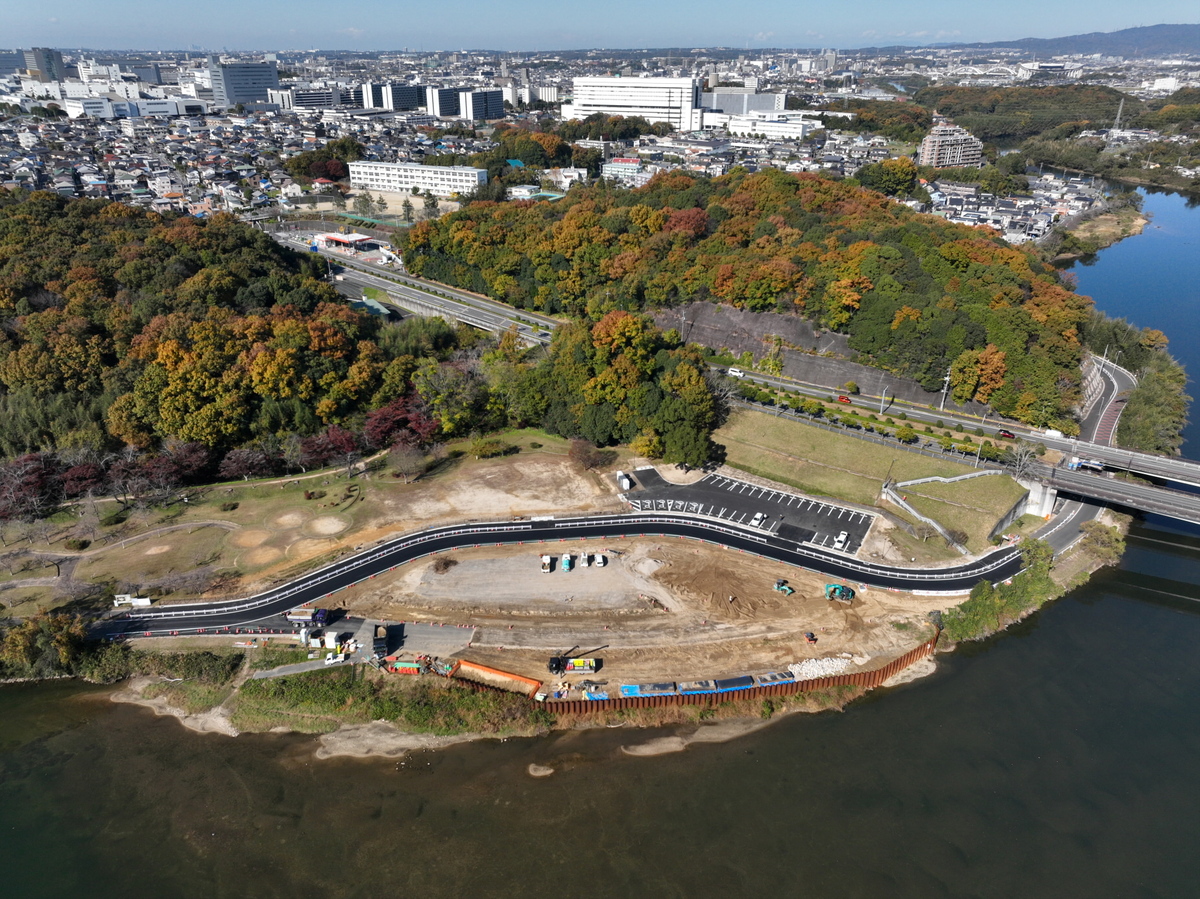

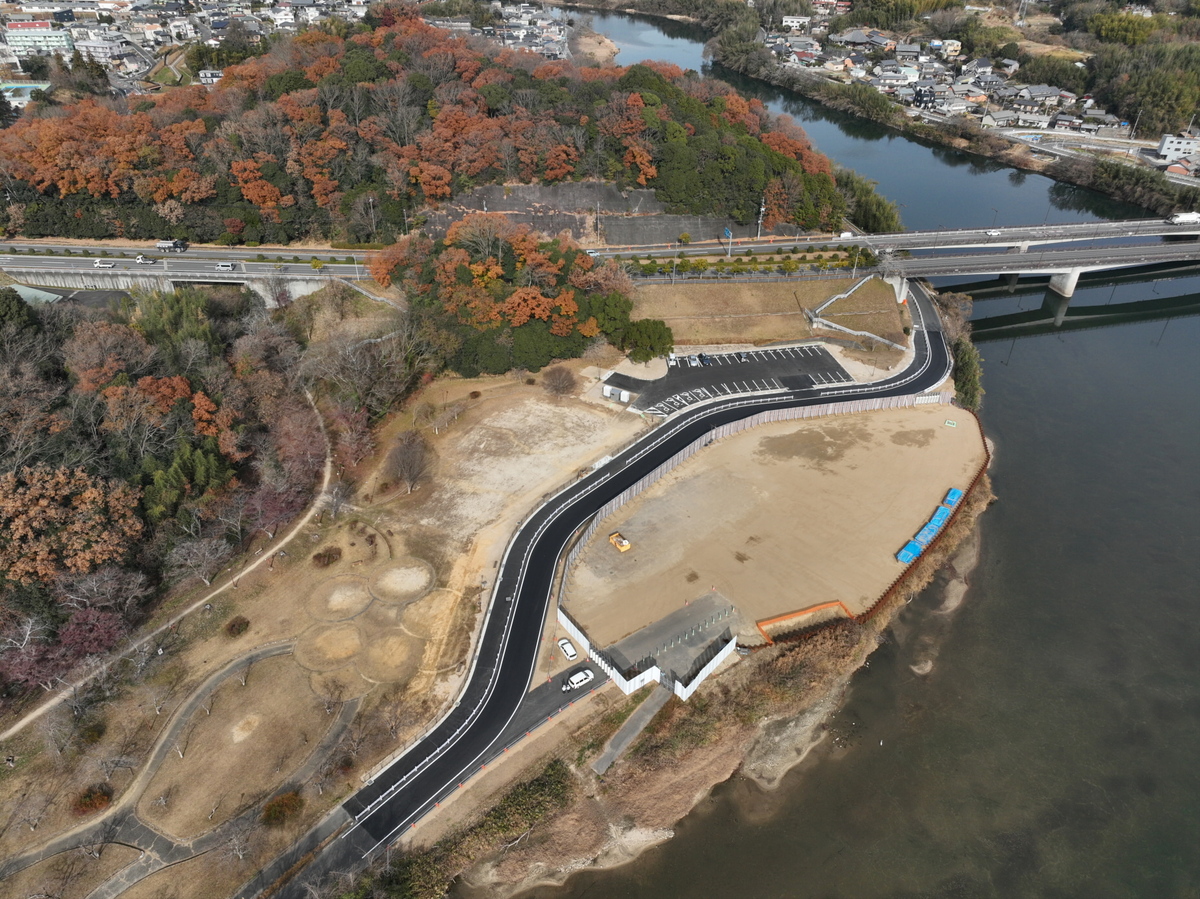

2025年01月27日

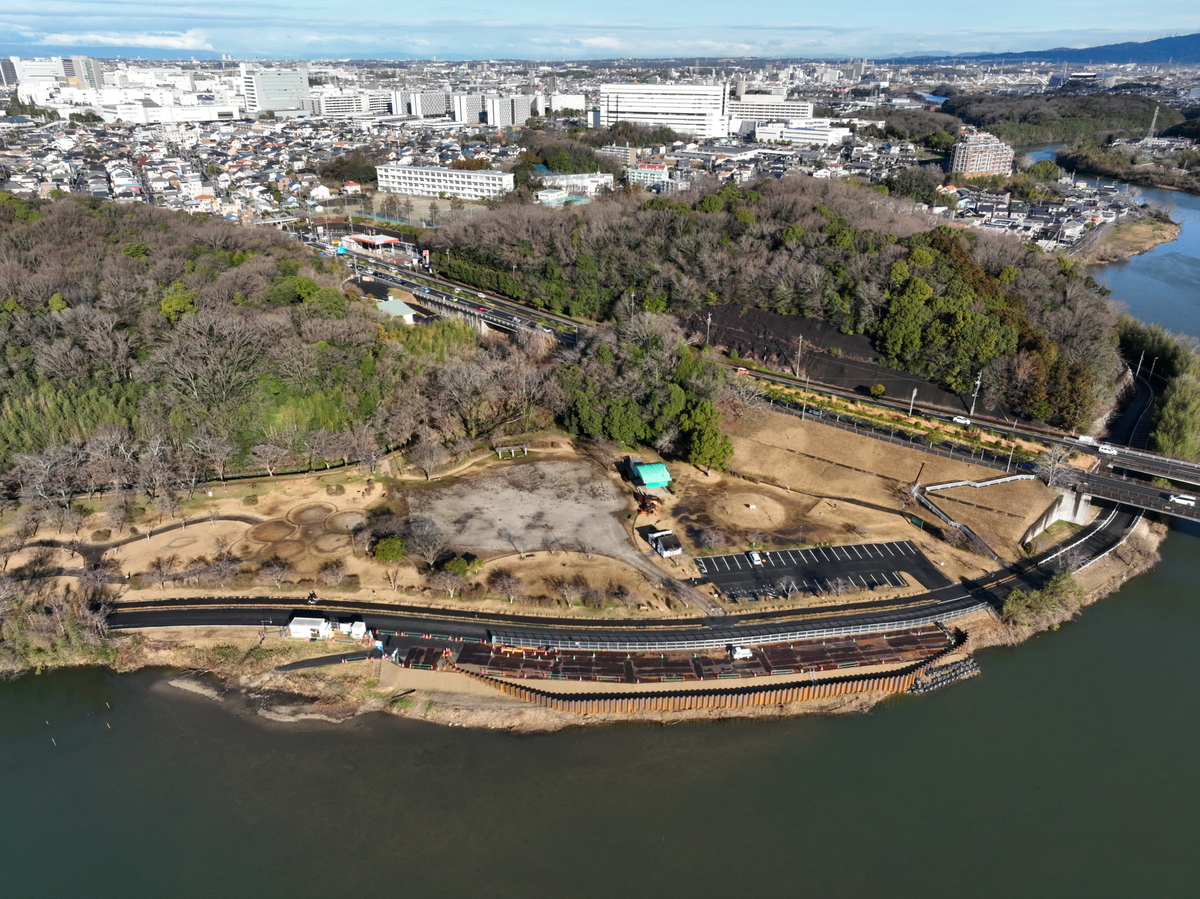

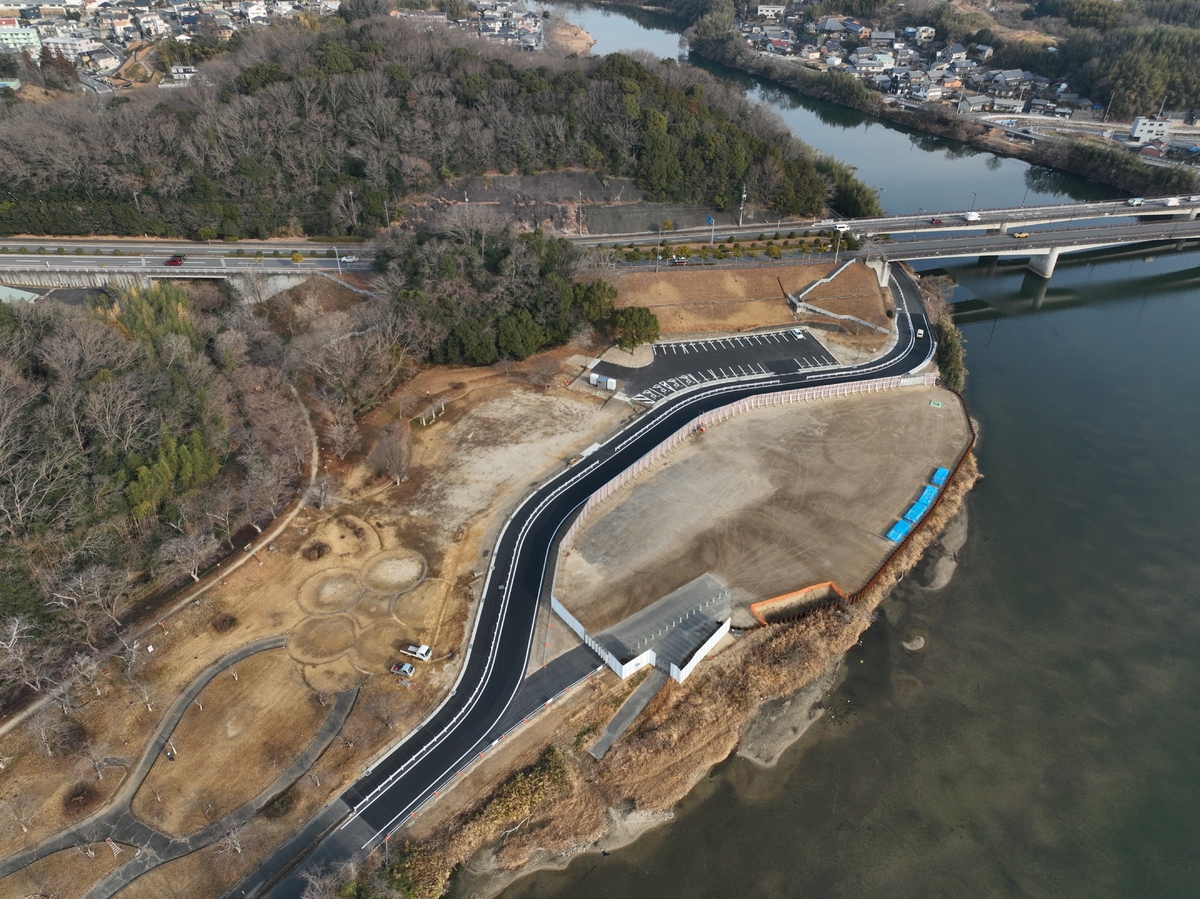

完了しました。
約1年の工事期間を終え、荷揚げヤードができあがりました。
工事中は交通規制等でご不便をおかけしましたが、皆様方のご協力のおかげで無事工事を竣工することができました。ご協力ありがとうございました。 -
2024年12月27日
12月末 進捗状況
12月は仮囲いと場内の整地をおこないました。
1月に後片付けを行い工事完了となります。 -
2024年12月10日
11月末 進捗状況
〔水源地区〕
12月は、仮囲など作業ヤードの整備を行います。 -
2024年11月07日
10月末 進捗状況
〔水源地区〕
11月は舗装工事の実施に伴い、下旬頃より、車両通行止め規制を行います。ご迷惑をおかけしますがよろしくお願いします。 -
2024年10月08日
9月末 進捗状況
〔水源地区〕

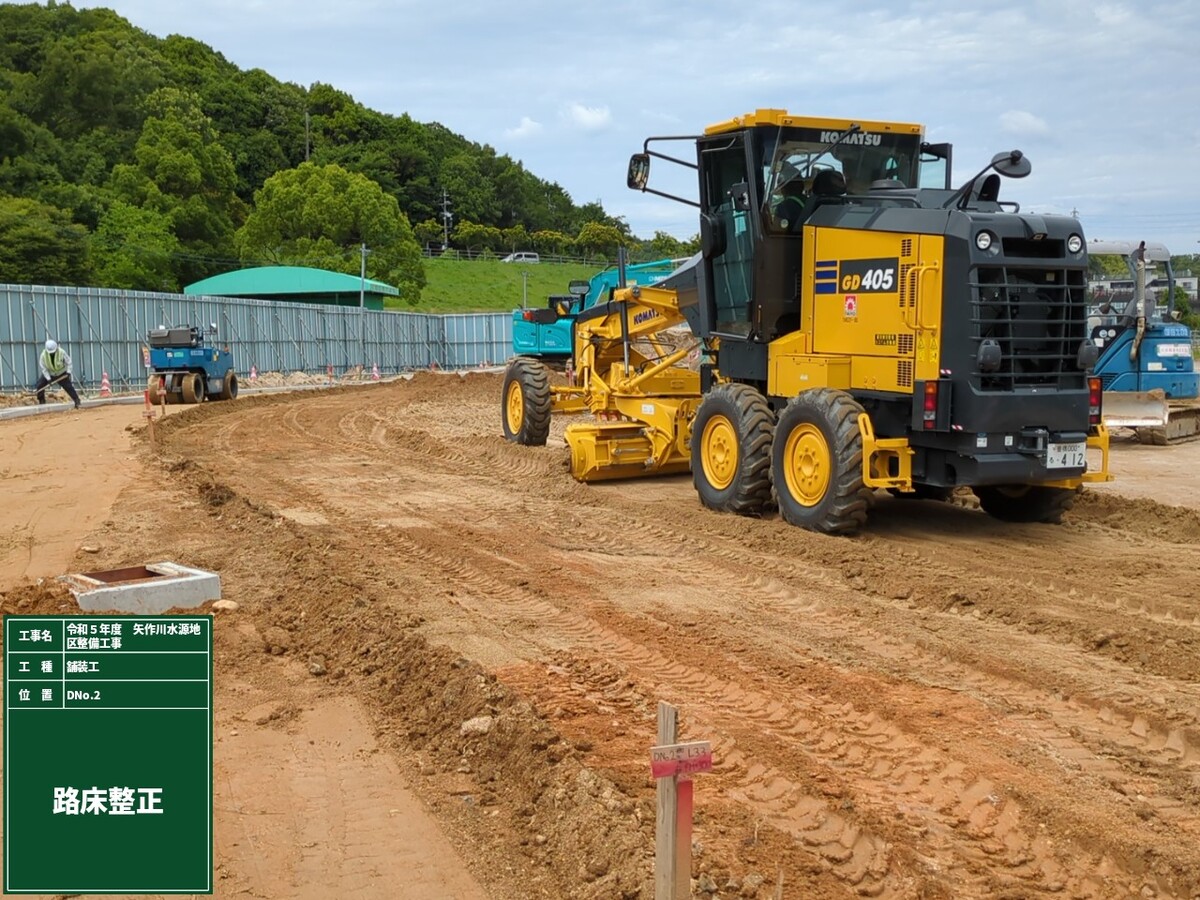

10月は、歩道の取付部の施工を行います。中旬ごろより、片側交互通行規制を行いますので、ご迷惑をおかけしますがよろしくお願いします。 -
2024年09月09日

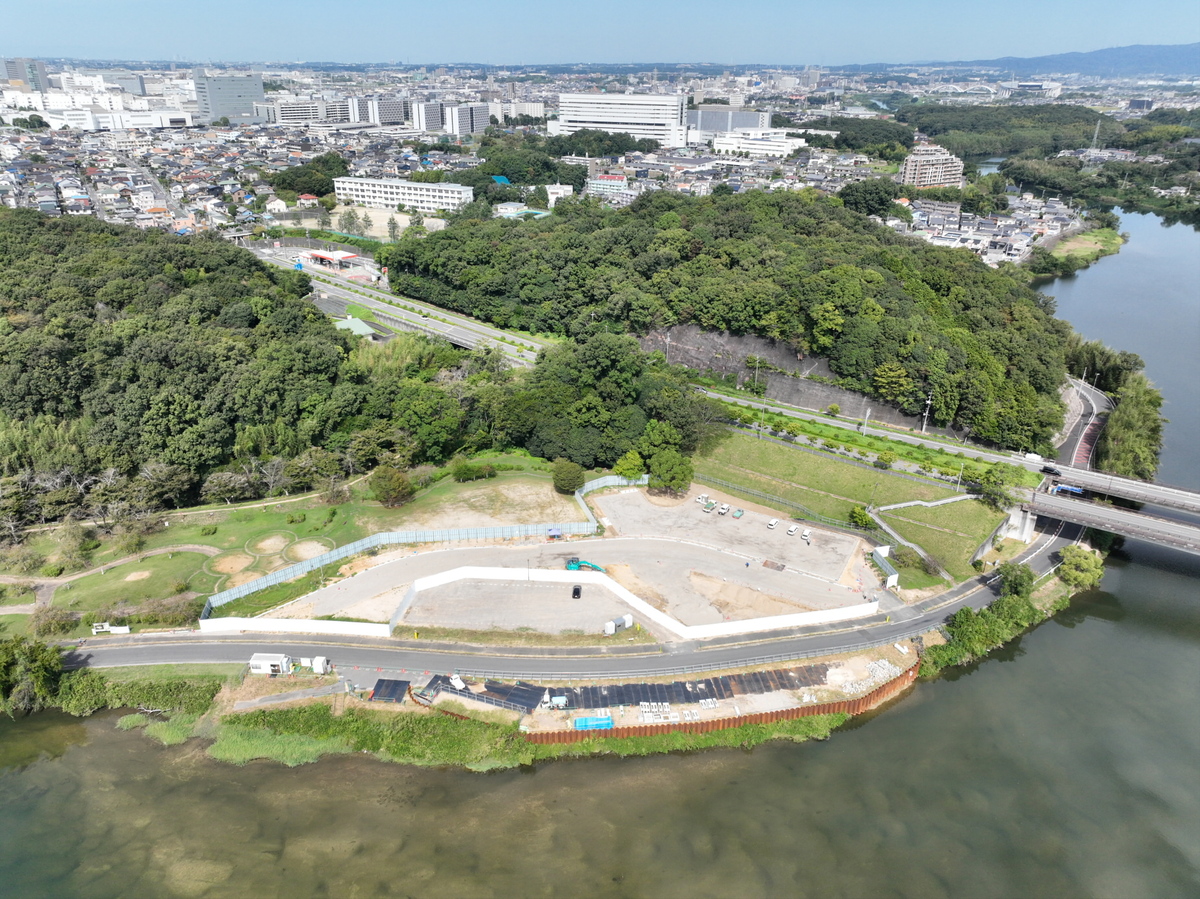

8月末 進捗状況
〔水源地区〕

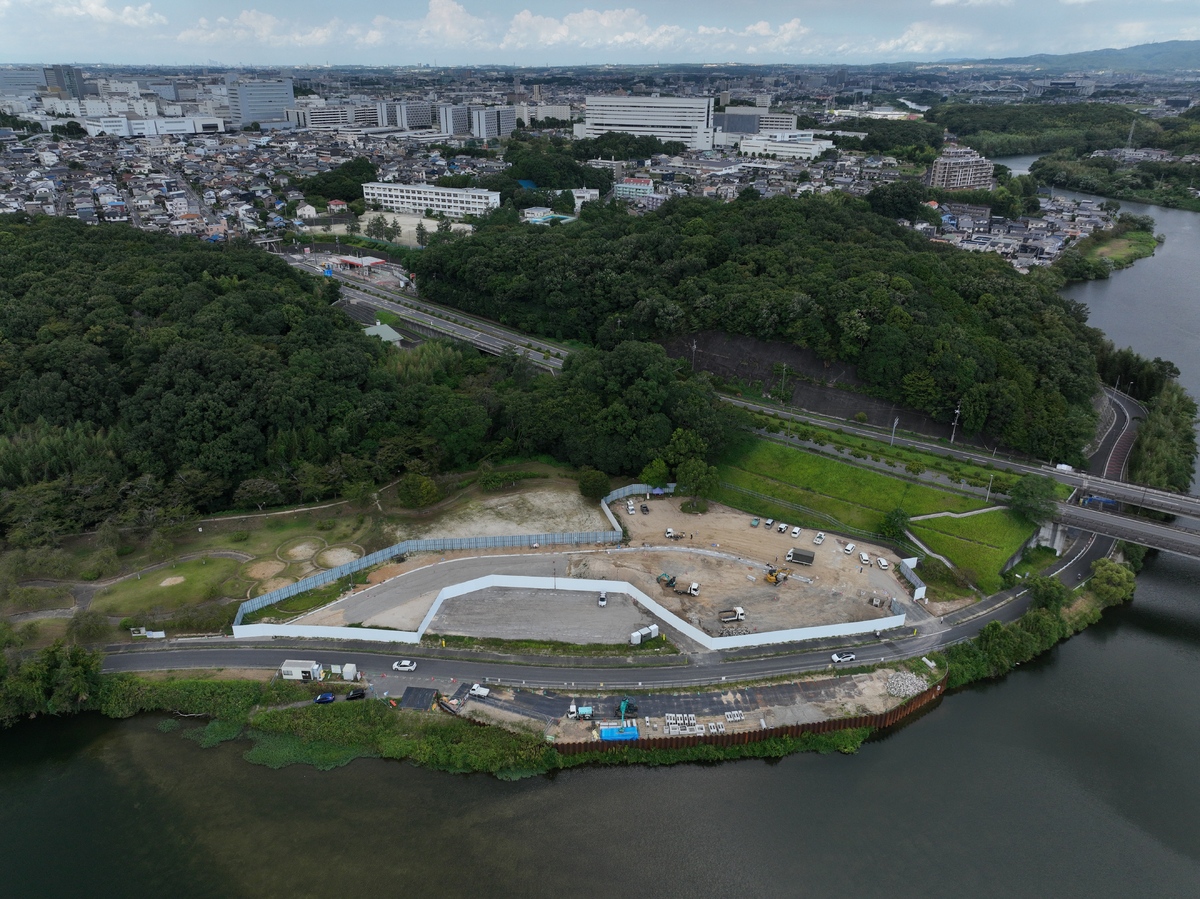

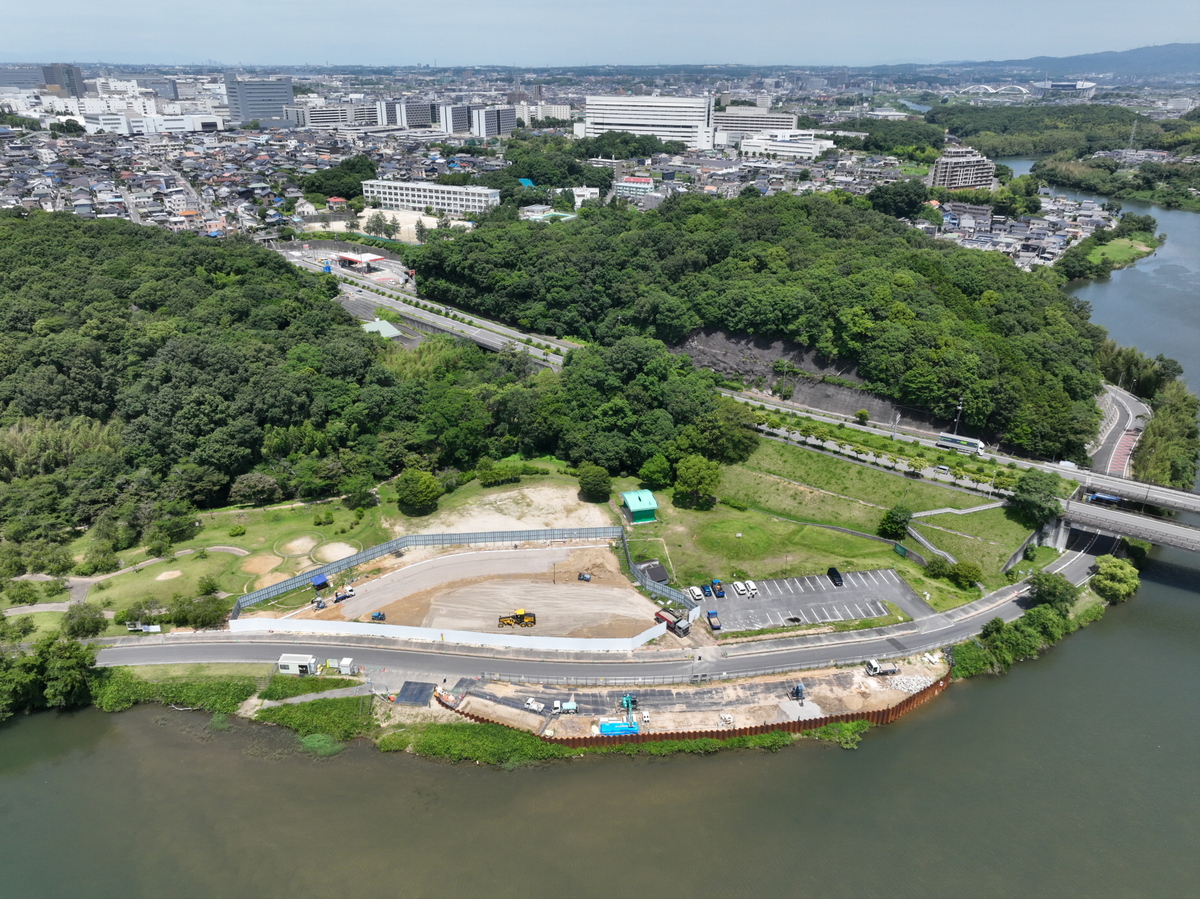

切り回し道路と駐車場の側溝を作っています。9月は舗装工(路盤)を作ります。
〔鵜の首地区〕
覆土した法面に草が生えてきました。土砂が流れにくくなりました。 -
2024年08月02日
7月末 進捗状況
〔水源地区〕

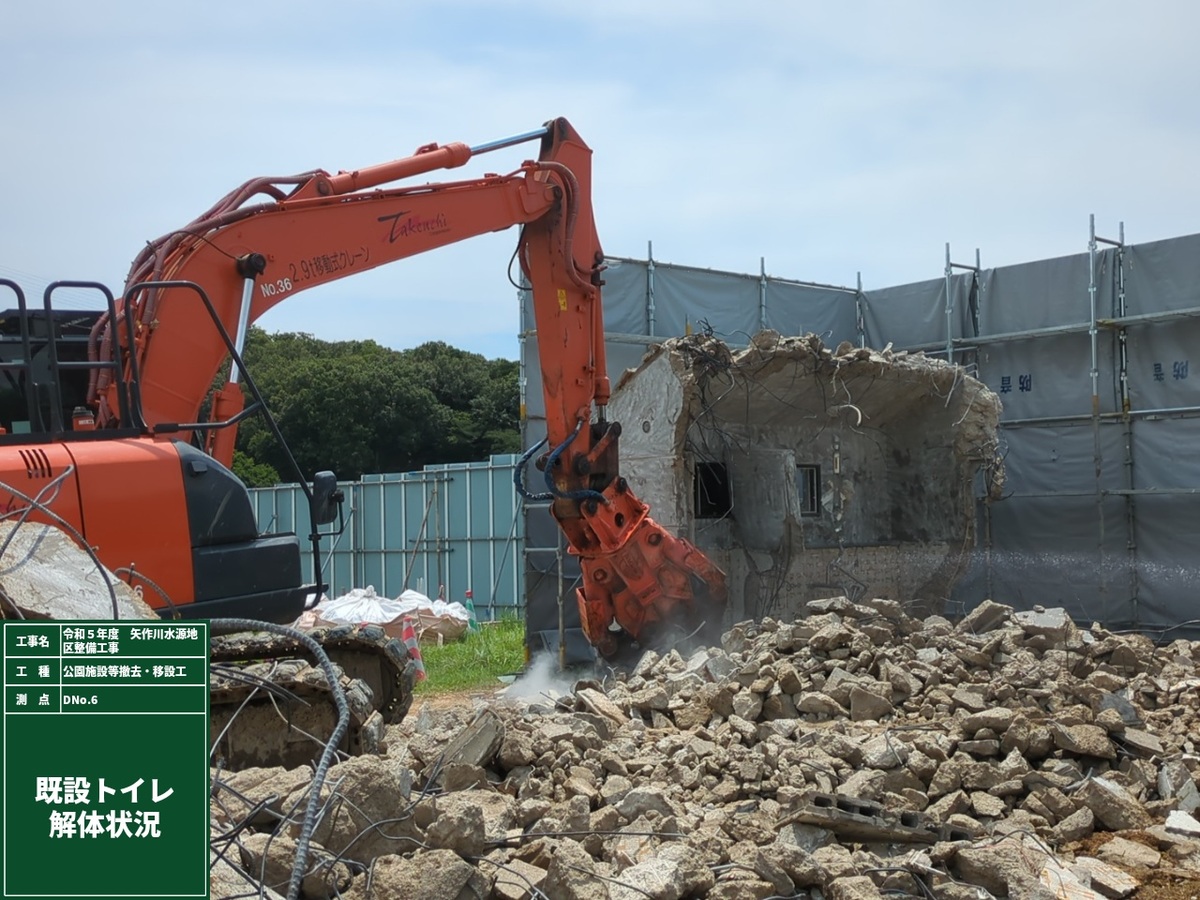

公園施設の取り壊しを行いました。8月は、切り回し道路と駐車場を作っていきます。
〔鵜の首地区〕
覆土した法面に草が生えてきました。土砂が流れにくくなりました。 -

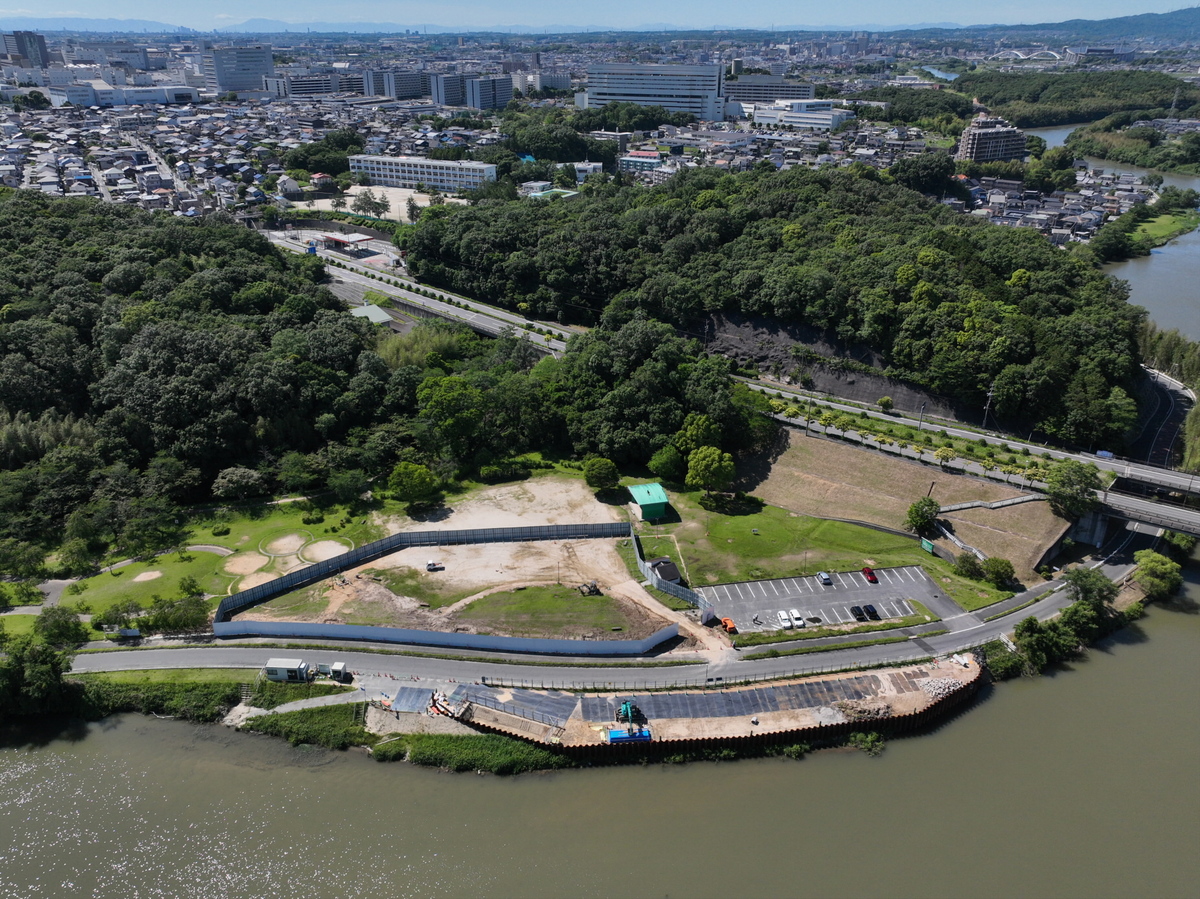

2024年07月04日
6月末 進捗状況
〔水源地区〕
仮設駐車場と切回し道路を作りました。7月は仮囲いを広げて、公園施設の取壊しを進めていきます。
〔鵜の首地区〕

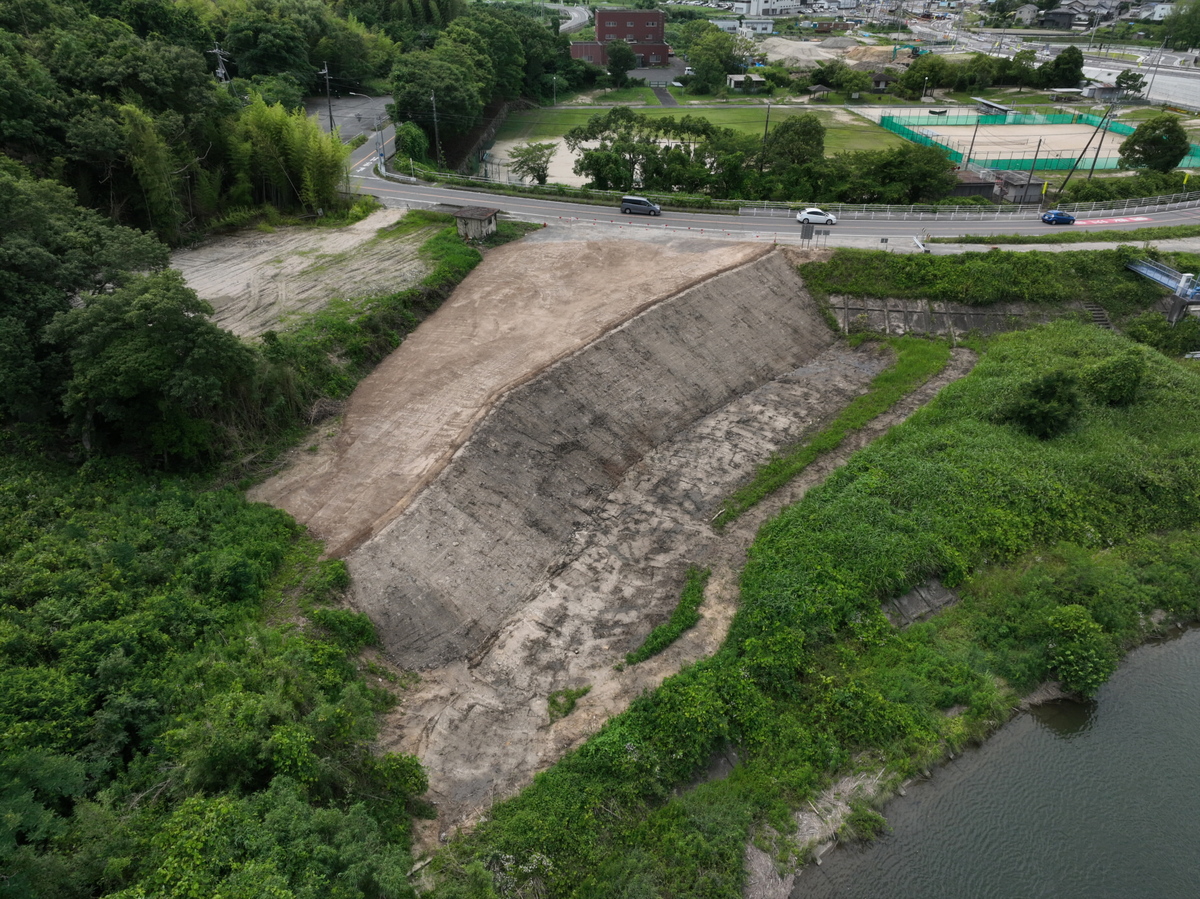

工事用道路の盛土が完了しました。 -
2024年06月10日

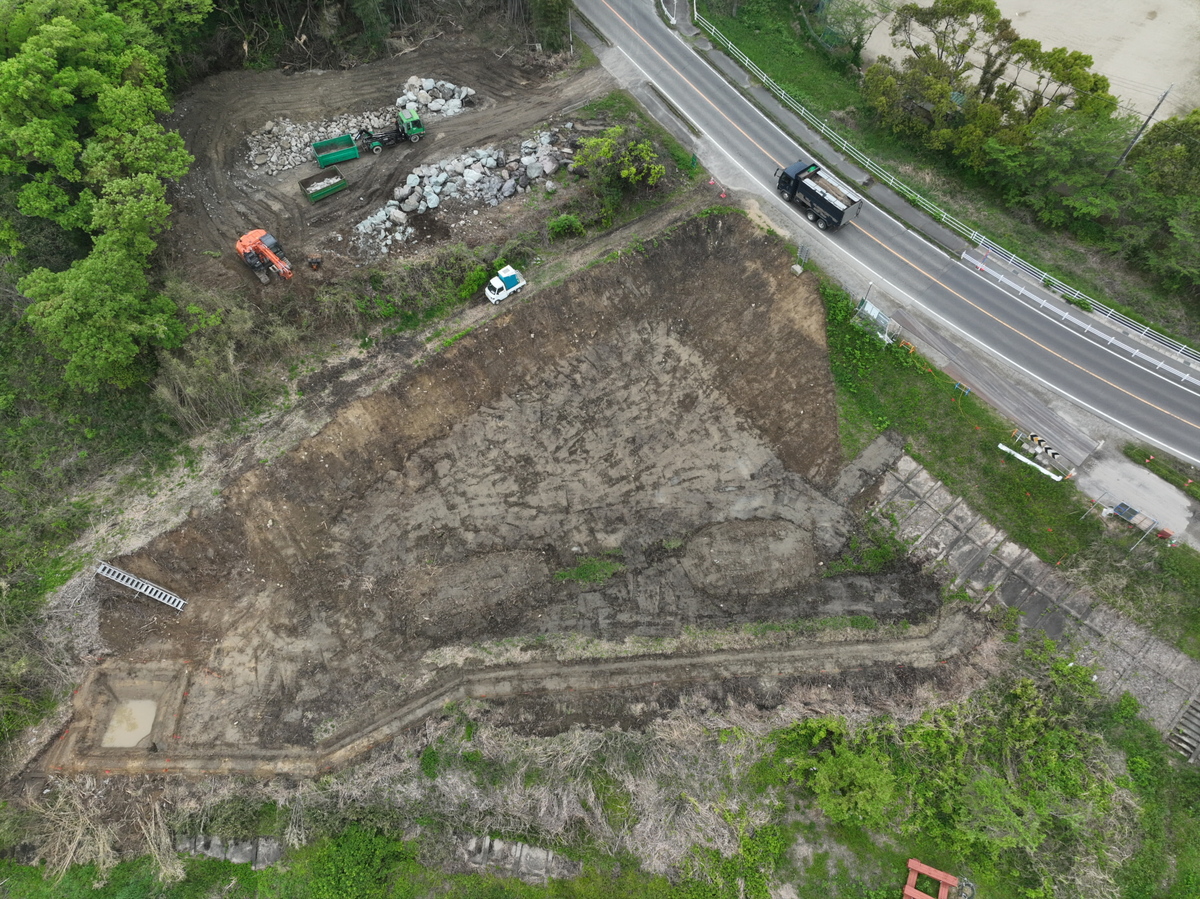

5月末 進捗状況
〔水源地区〕
公園の伐採と仮囲いを行いました。6月は仮設駐車場と切回し道路を作ります。
〔鵜の首地区〕
工事用道路の盛土を行っています。 -
2024年05月08日
4月末 進捗状況
〔水源地区〕
公園の給水管、電線管の仮切回しを行いました。5月は伐採と仮囲いを行います。
〔鵜の首地区〕

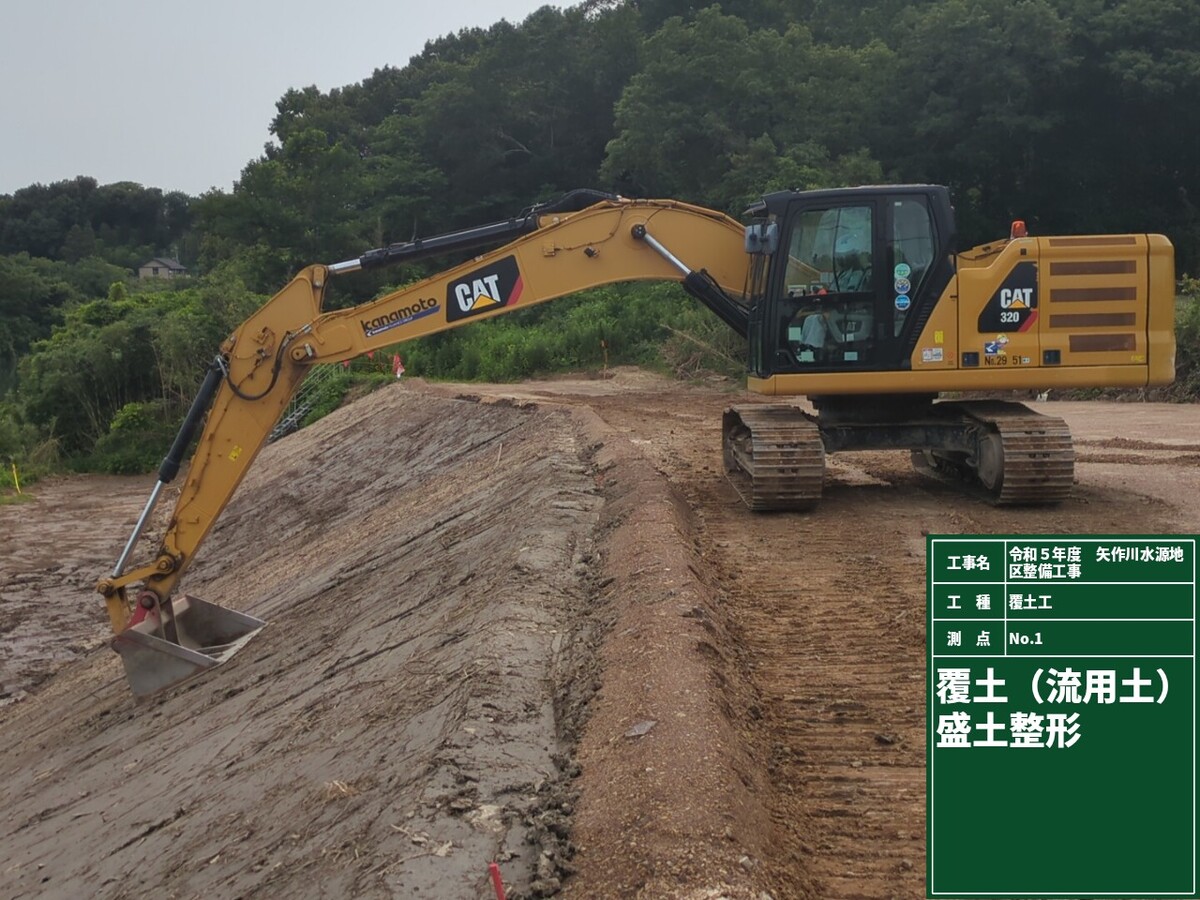

仮設沈砂池を設置しました。5月は工事用道路の盛土を行います。 -

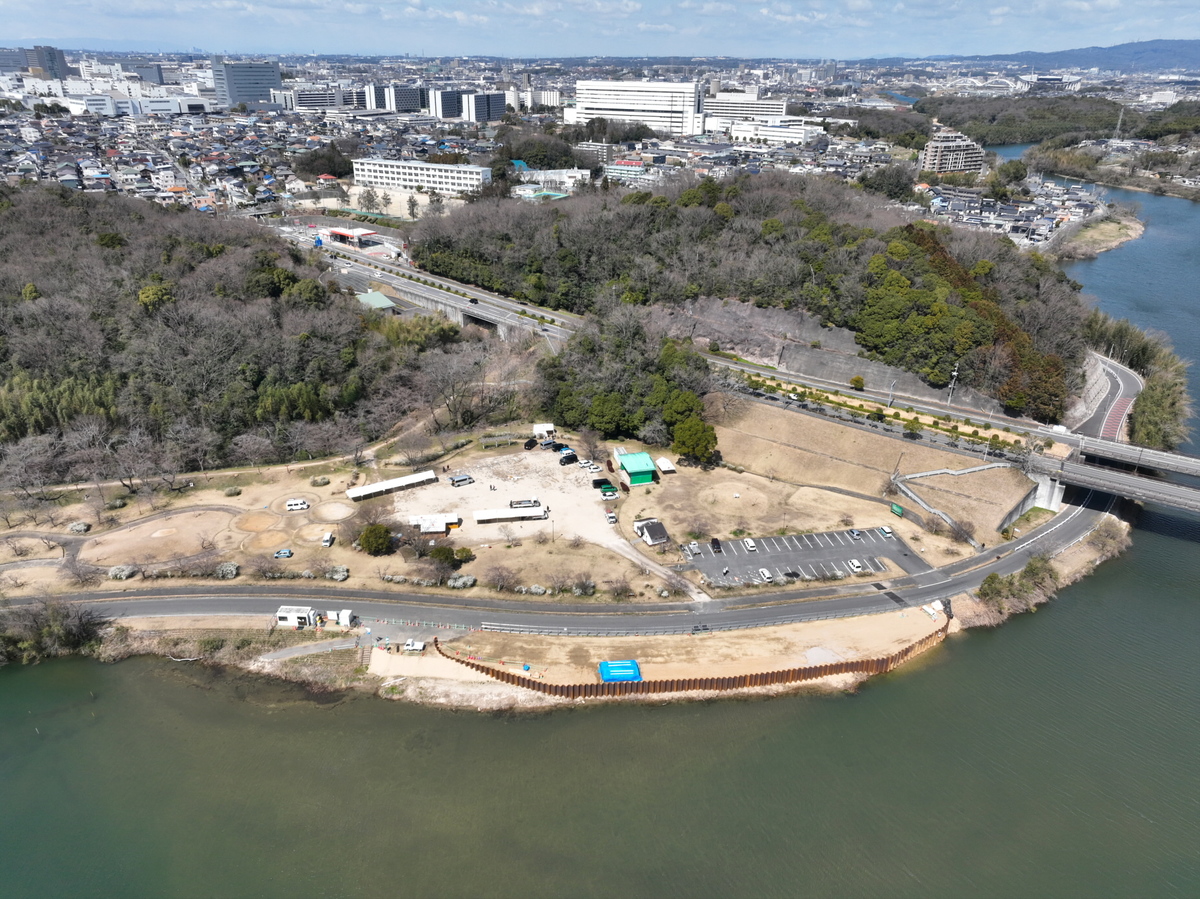

2024年03月29日

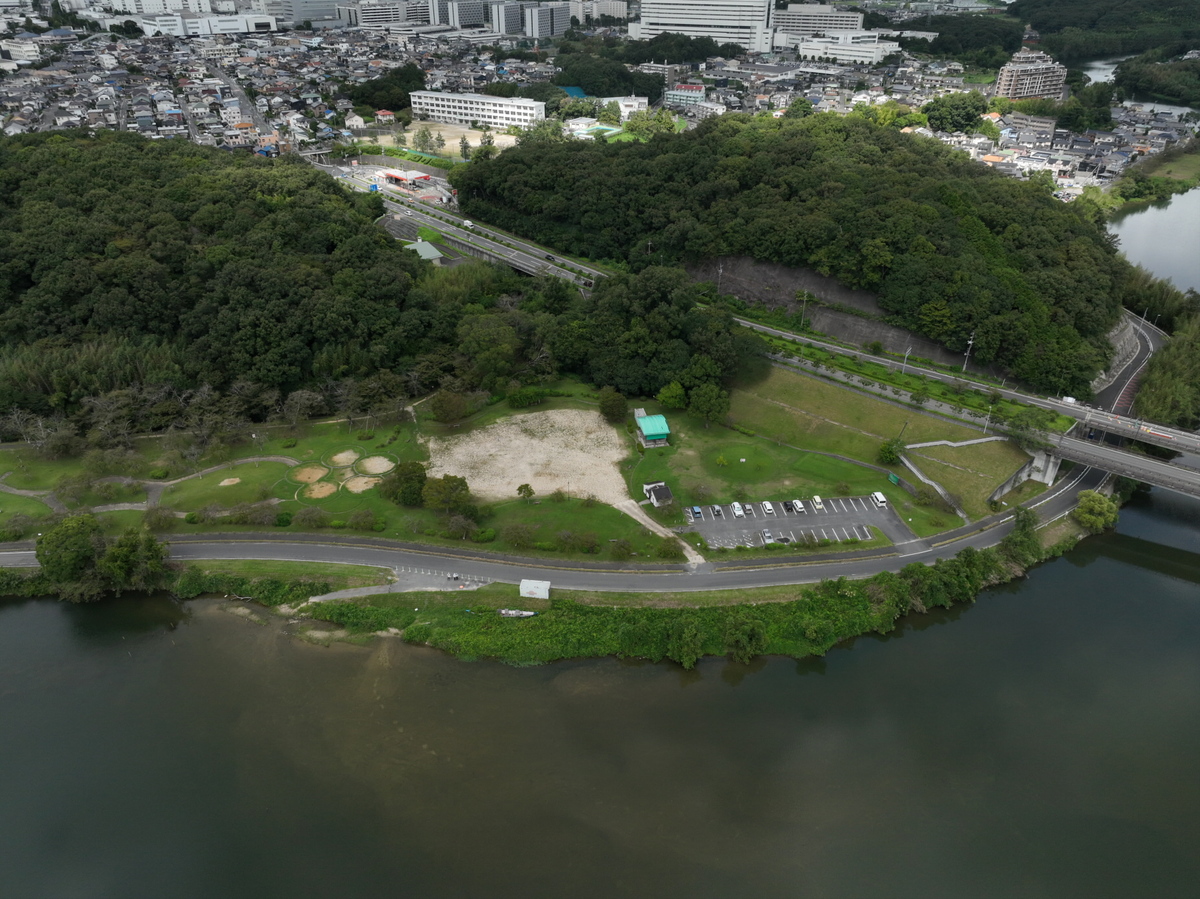

3月末 進捗状況
〔水源地区〕
場内整備を終え、4月下旬より切回し道路の工事を進めていきます。
〔鵜の首地区〕
伐採工事に使用する工事用道路を作る予定です。
2024年11月29日まで工期延期となっております。 -
2024年03月01日
2月末 進捗状況

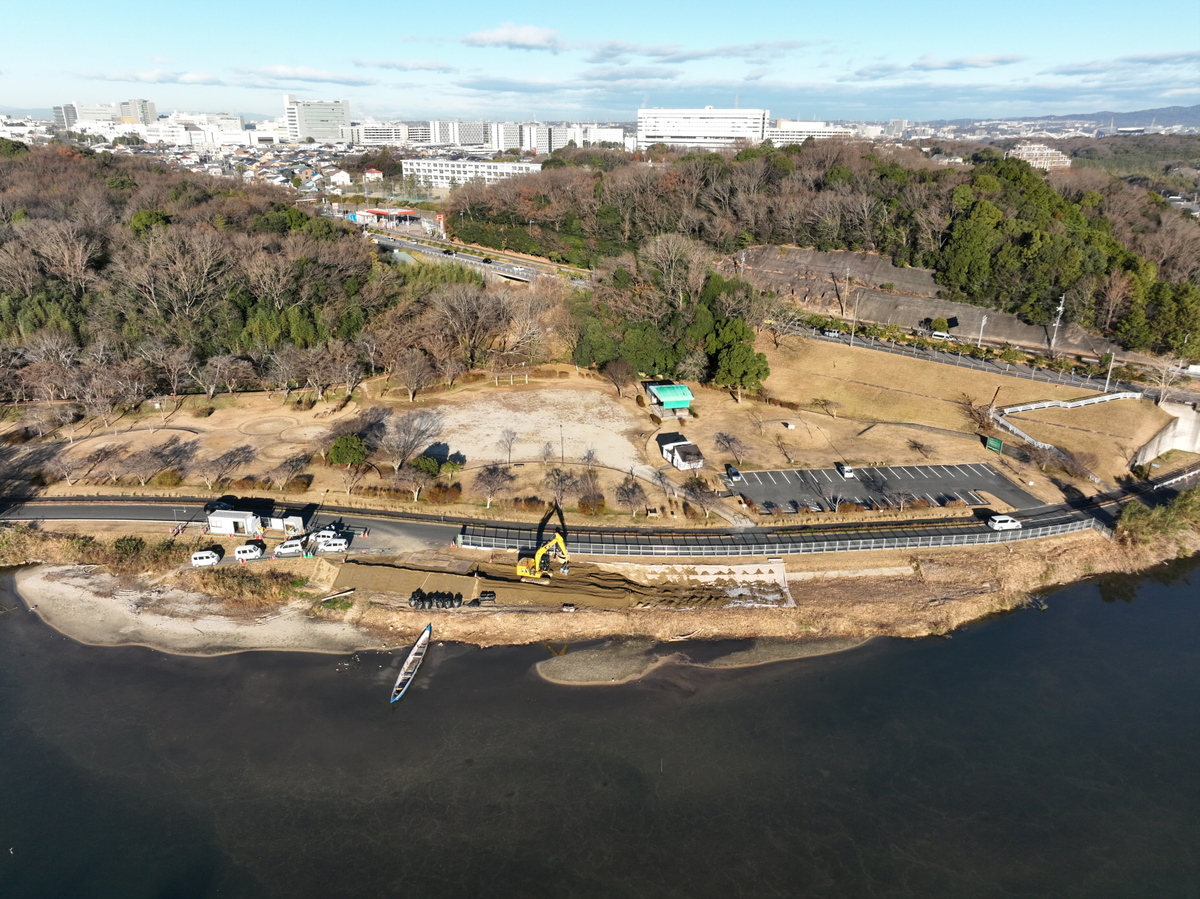

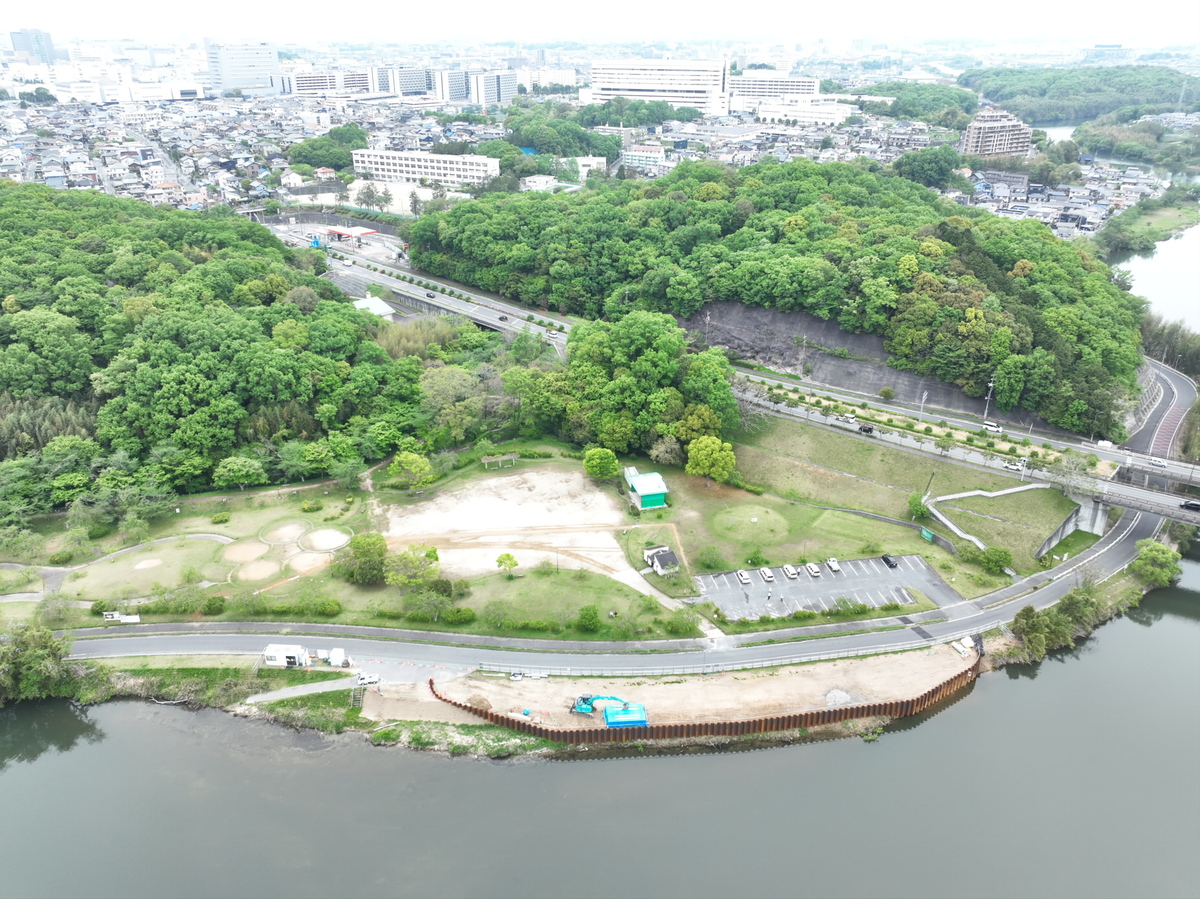

荷揚げヤードの鋼矢板設置が出来上がりました。
3月は、場内の整備を行います。
なお、水源桜まつりが終わったら
公園内へ切回し道路を設ける工事を行っていきます。 -

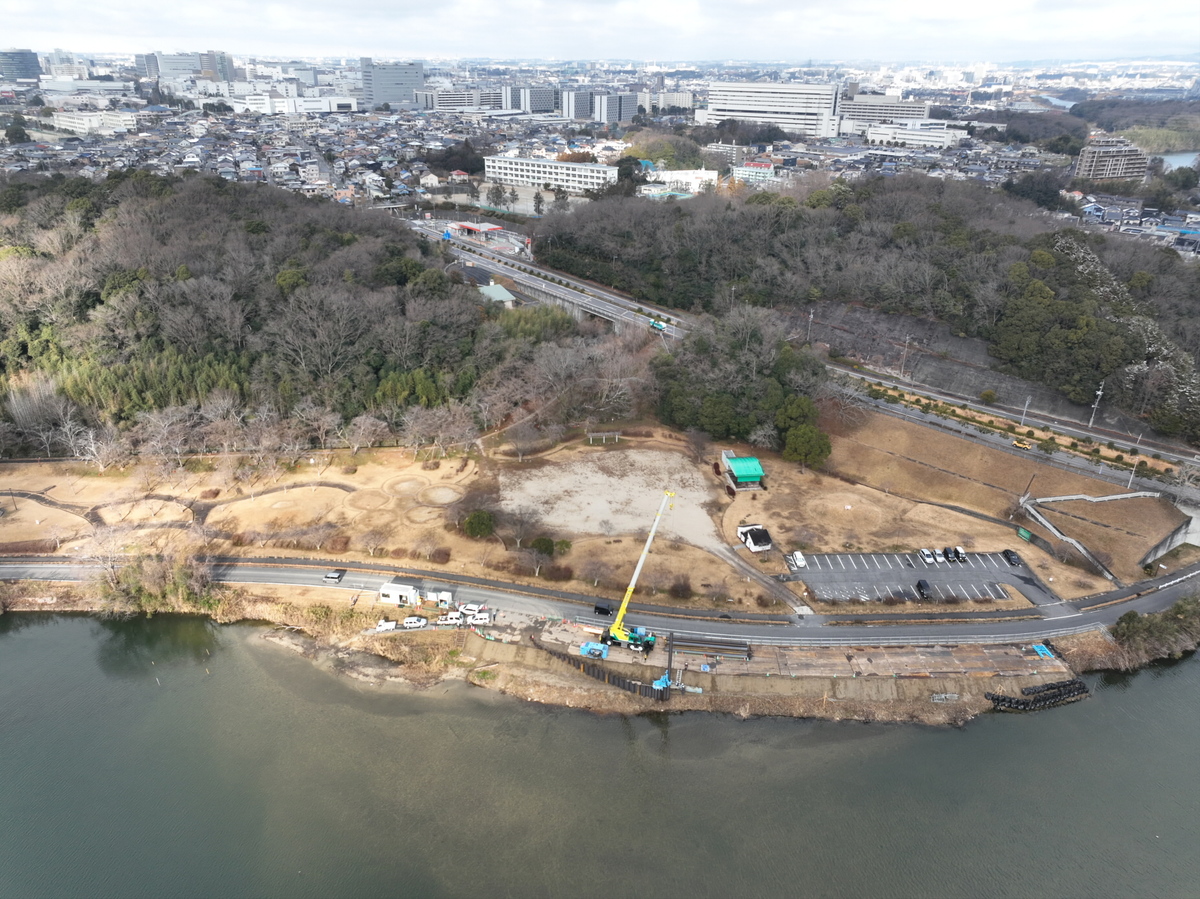

2024年01月25日
1月末 進捗状況
鋼矢板(L=14.5m)の圧入を行っています。
1カ月程度で完了する予定です。 -
2023年12月28日
12月末 進捗状況

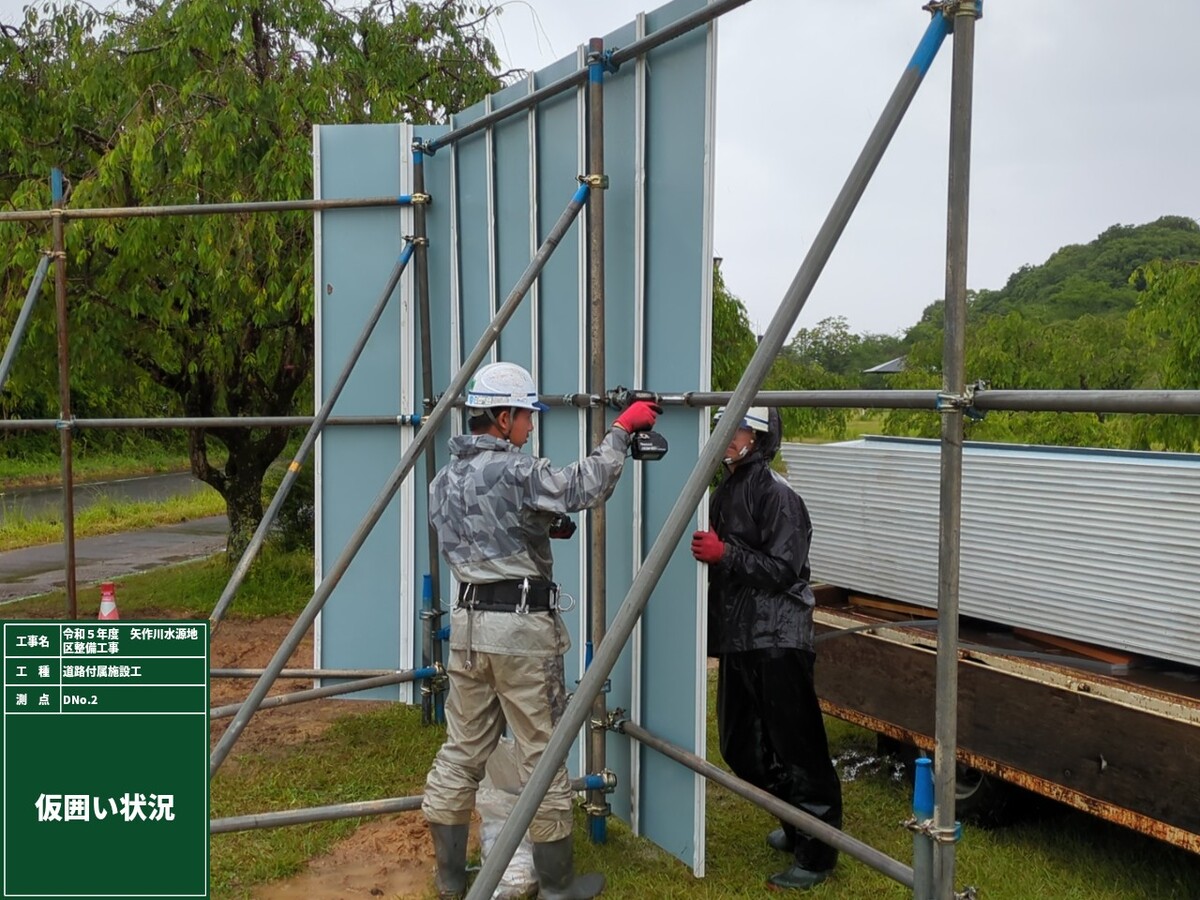

作業ヤードの整備を始めました。
1月は鋼矢板(L=14.5m)の圧入を行っていきます。
